กลับไปดูบ้านหลังนี้

บ้านพักอาศัย เชียงแสน · เชียงราย

บ้านหลังนี้สร้างขึ้นมาอย่างไร

งานเกือบทั้งหมดในบ้านหลังหนึ่งถูกปิดทับไปแล้ว — เหล็กอยู่ในคอนกรีต ท่ออยู่ในผนัง กันซึมอยู่ใต้กระเบื้อง สายไฟอยู่เหนือฝ้า เราถ่ายเก็บไว้ทุกขั้นตอน เพื่อให้เจ้าของบ้านย้อนดูได้ว่าใต้ผิวที่เห็นทุกวันมีอะไรอยู่

16 ขั้นตอน201 ภาพจากหน้างาน8 ขั้นที่ถูกปิดทับไปแล้วภาพบันทึกระหว่างตุลาคม 2568 – มีนาคม 2569

ภาพทั้งหมดเป็นภาพถ่ายหน้างานจริงของบ้านหลังนี้ ไม่ได้จัดฉาก บางภาพเบลอป้ายทะเบียนรถหรือตัดแถบตัวอักษรวันที่ของกล้องที่ขอบล่างออก นอกนั้นไม่ได้ตกแต่งภาพ คำบรรยายอธิบายว่าภาพนั้นเป็นงานขั้นใด ไม่ใช่รายงานผลทดสอบหรือคำรับรองทางวิศวกรรม

ขั้นที่ 01

วางผังและหาแนว

ก่อนลงเสาเข็มต้นแรก ต้องรู้ก่อนว่าบ้านจะวางตรงไหนของที่ดิน หันหน้าไปทางใด และเหลือระยะห่างจากแนวเขตเท่าไร

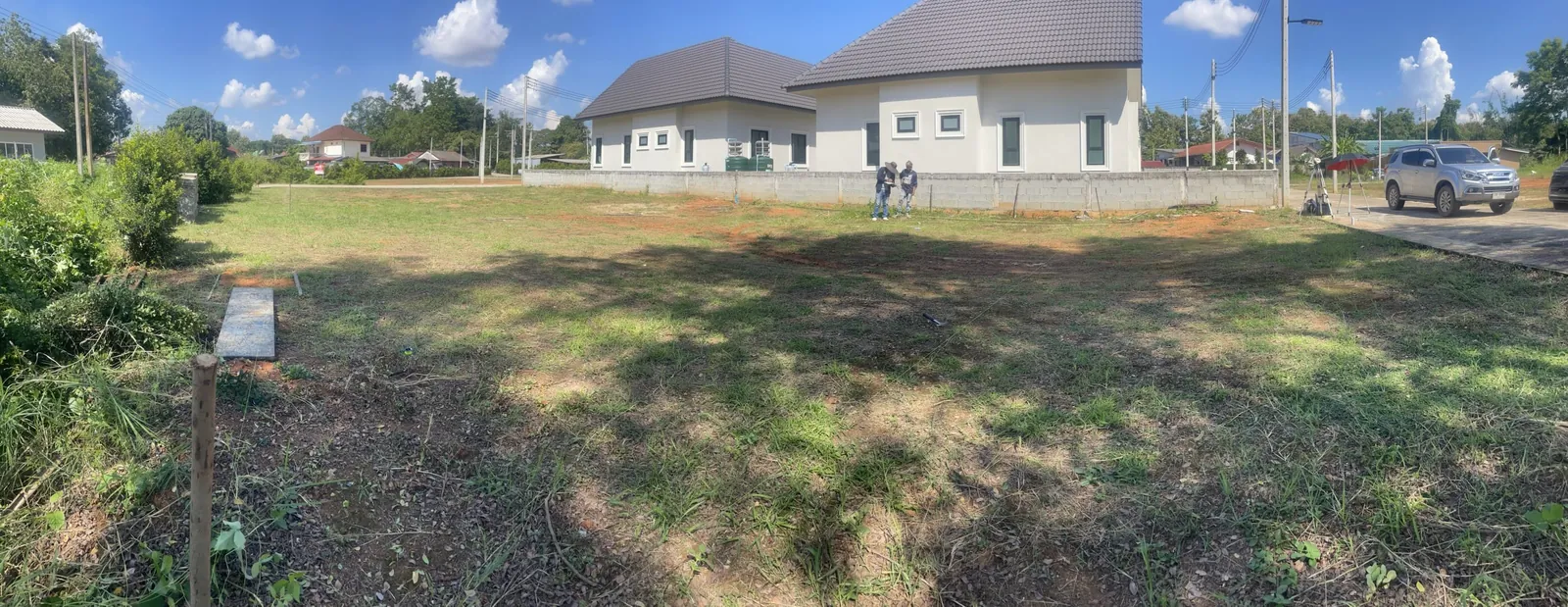

ที่ดินก่อนเริ่มงาน — จุดตั้งต้นของบ้านหลังนี้ ยังมีแต่หญ้ากับแนวรั้วเดิม
ที่ดินก่อนเริ่มงาน — จุดตั้งต้นของบ้านหลังนี้ ยังมีแต่หญ้ากับแนวรั้วเดิม

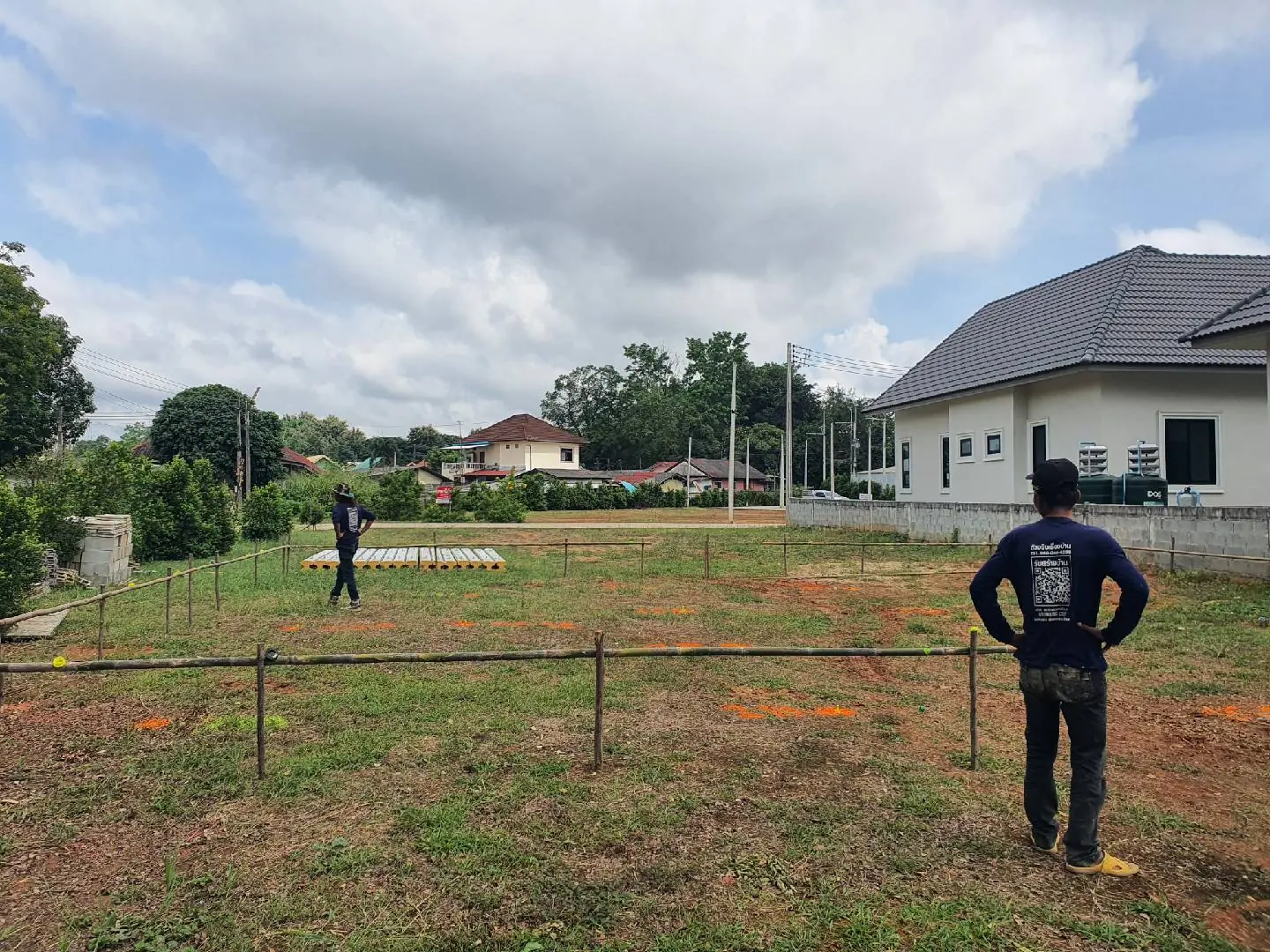

ขึงแนวผังบนที่ดินก่อนเริ่มงาน
ขึงแนวผังบนที่ดินก่อนเริ่มงาน

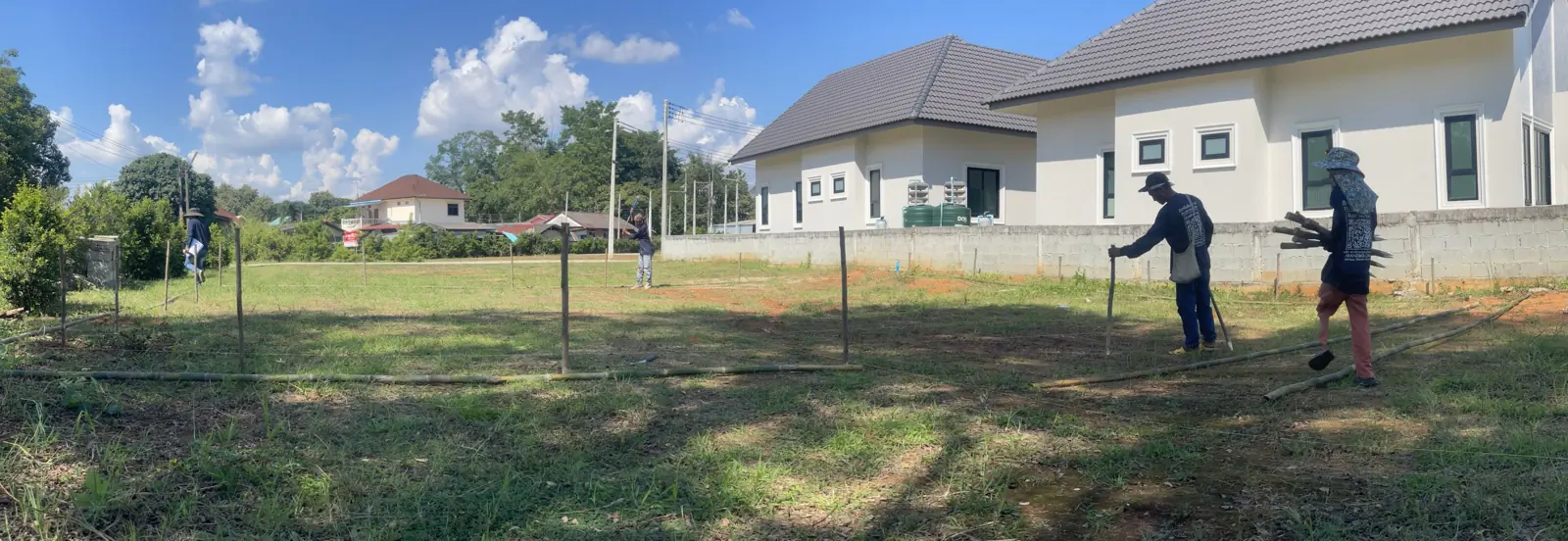

ทีมงานวัดระยะตามแนวผัง
ทีมงานวัดระยะตามแนวผัง

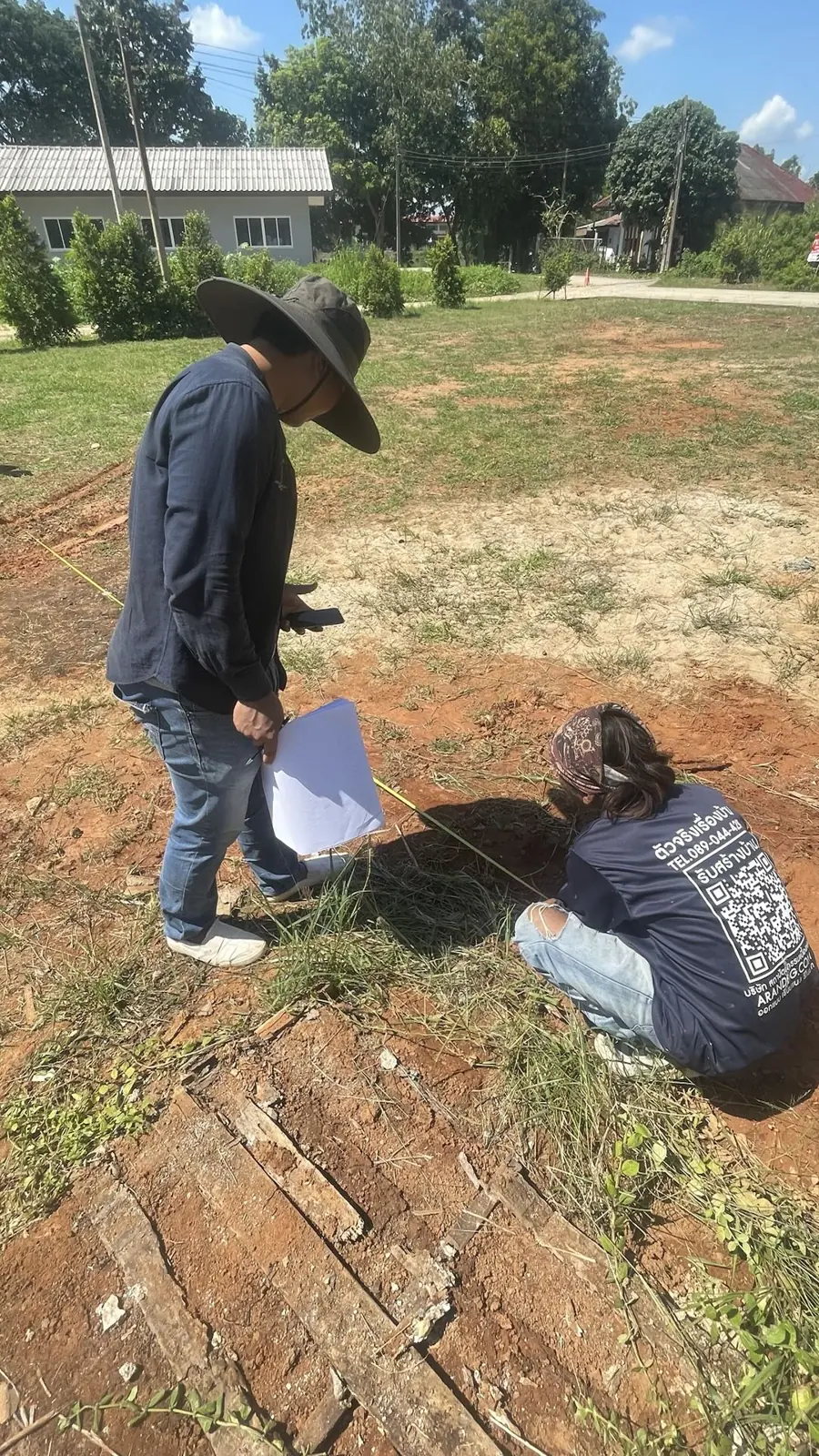

เปิดแบบเช็กตำแหน่งที่หน้างาน
เปิดแบบเช็กตำแหน่งที่หน้างาน

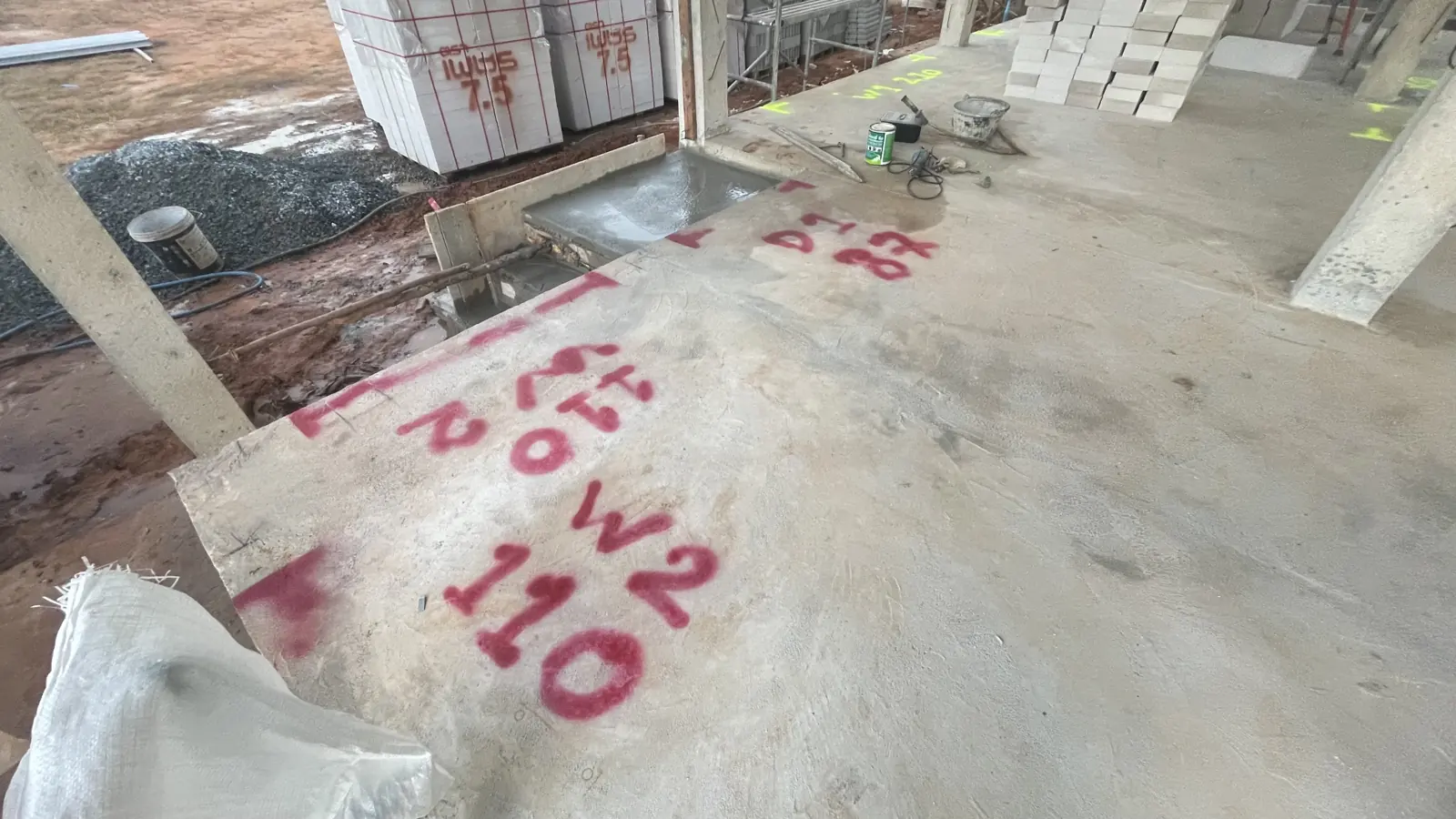

ตำแหน่งที่มาร์กไว้บนพื้นก่อนก่อผนัง
ตำแหน่งที่มาร์กไว้บนพื้นก่อนก่อผนัง

หาแนวผนังบนพื้นที่เทแล้ว
หาแนวผนังบนพื้นที่เทแล้ว
ขั้นที่ 02

เจาะลงเสาเข็ม

งานที่ถูกปิดทับไปแล้ว

งานชั้นนี้จมอยู่ใต้ดินถาวร หลังกลบแล้วไม่มีใครเห็นอีกตลอดอายุบ้าน

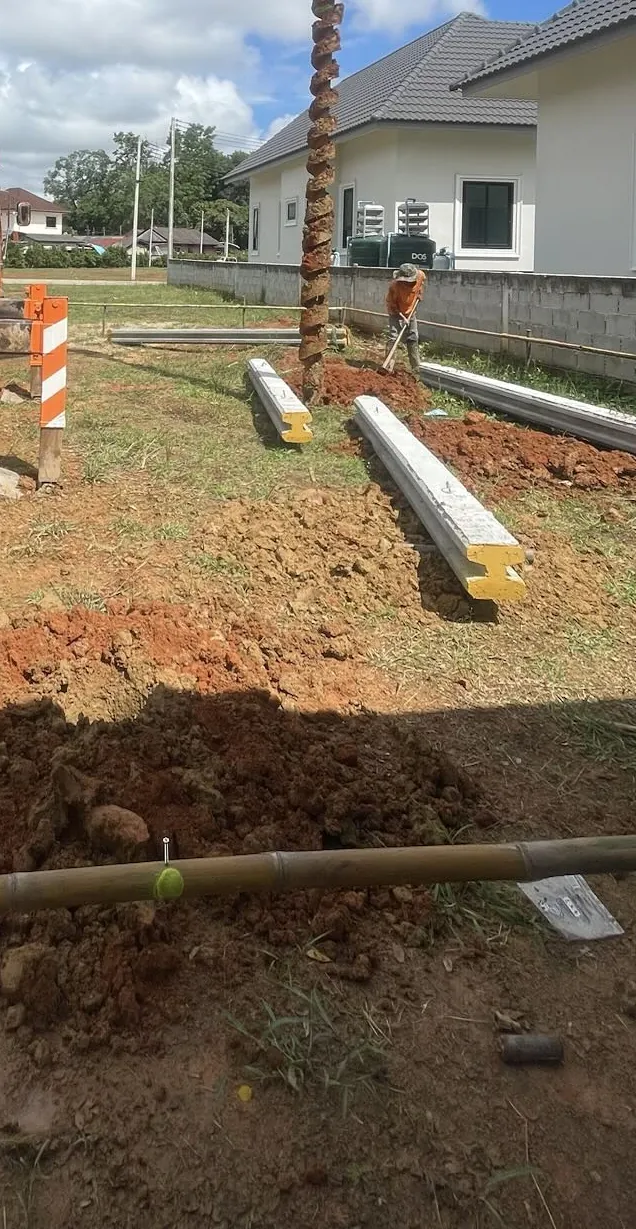

เจาะลงเสาเข็มตามตำแหน่งที่วางผังไว้ ถ้าตำแหน่งคลาดตั้งแต่ขั้นนี้ จะแก้ทีหลังไม่ได้
เจาะลงเสาเข็มตามตำแหน่งที่วางผังไว้ ถ้าตำแหน่งคลาดตั้งแต่ขั้นนี้ จะแก้ทีหลังไม่ได้

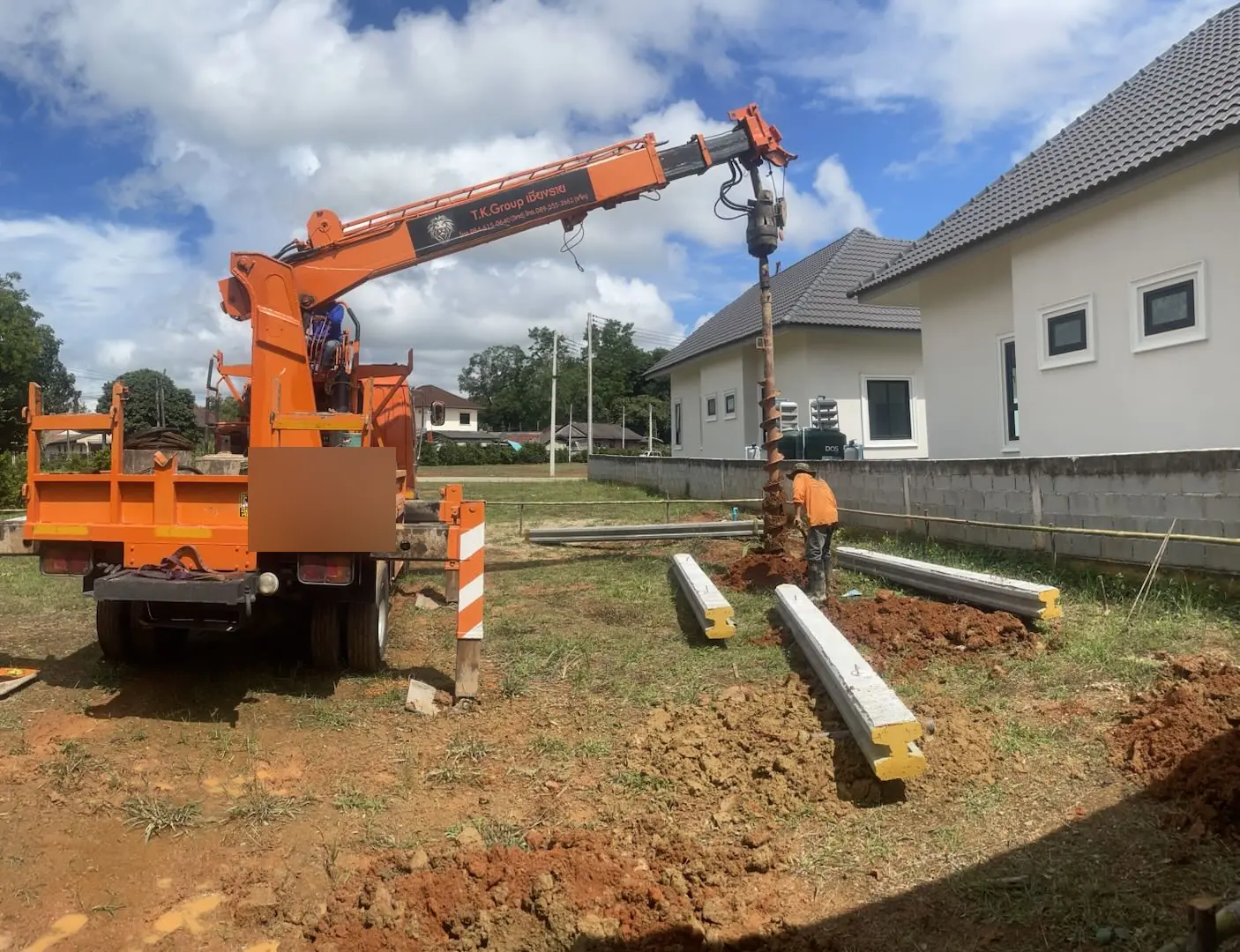

รถเจาะเข้าตำแหน่ง เสาเข็มวางเรียงรอลง
รถเจาะเข้าตำแหน่ง เสาเข็มวางเรียงรอลง

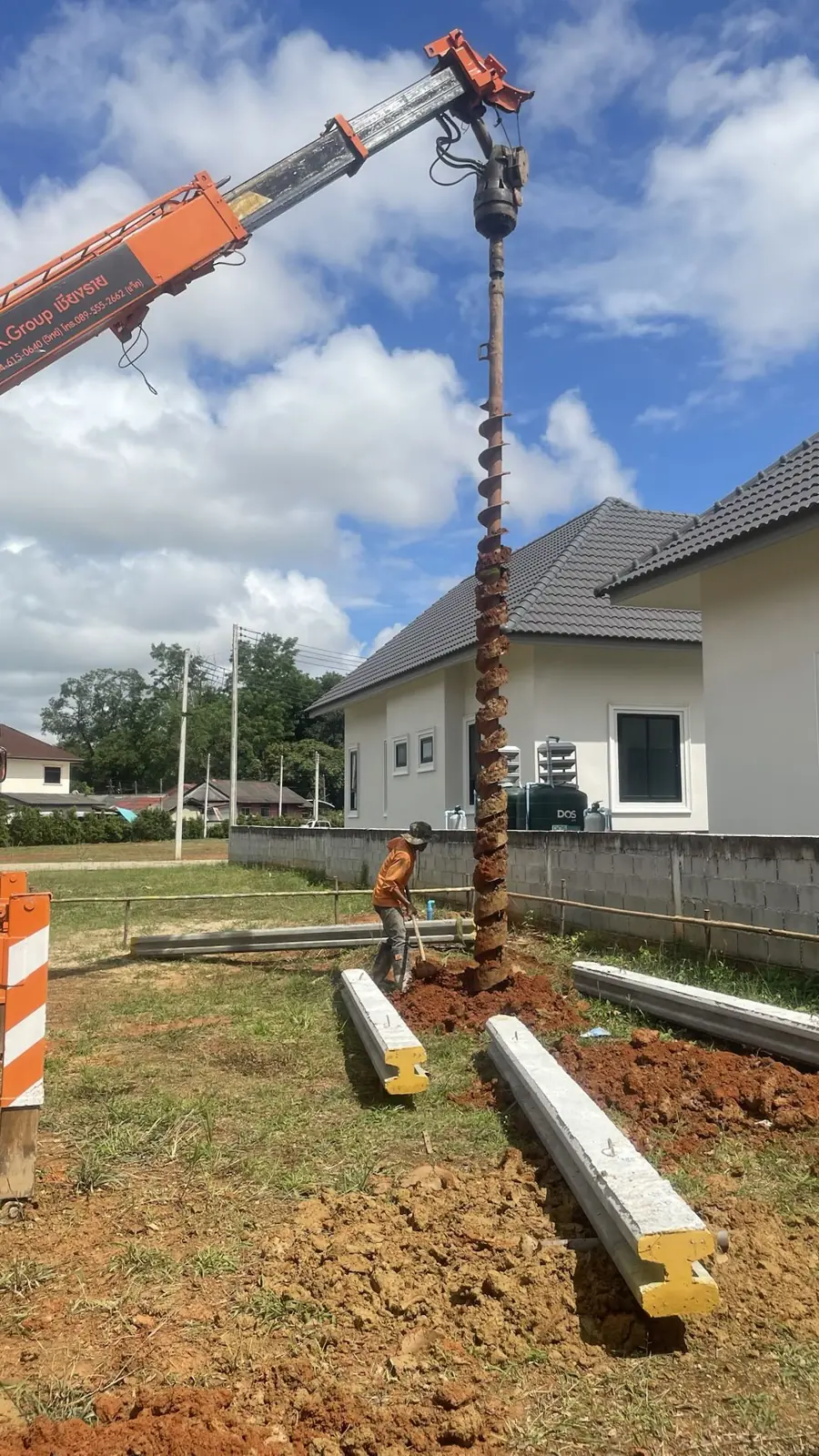

ก้านเจาะลงหลุมตามตำแหน่งที่วางผัง
ก้านเจาะลงหลุมตามตำแหน่งที่วางผัง

เจาะหลุมเสาเข็มข้างแนวรั้ว
เจาะหลุมเสาเข็มข้างแนวรั้ว

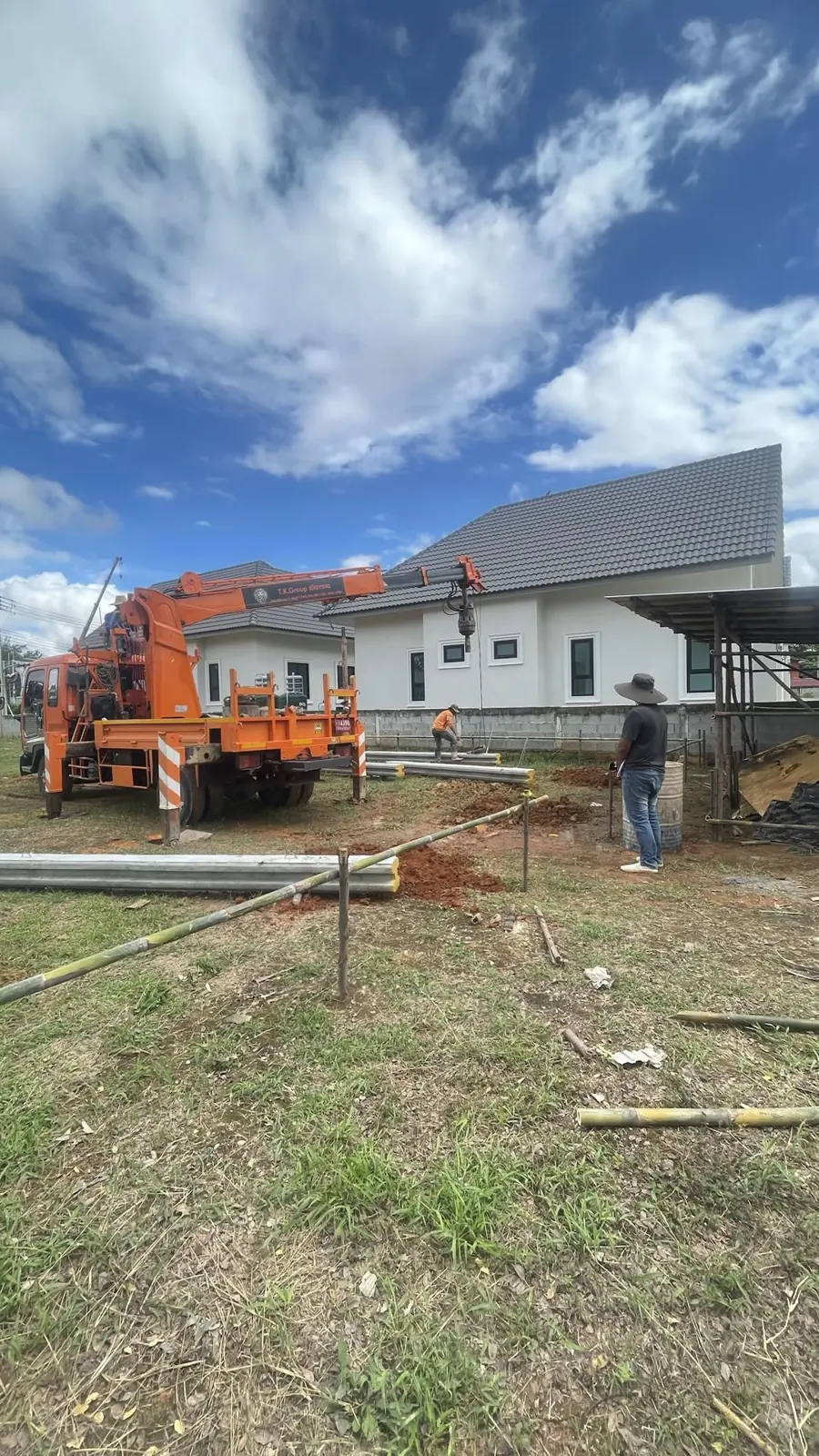

ลงเสาเข็มต้นถัดไปตามแนว
ลงเสาเข็มต้นถัดไปตามแนว
หัวเสาเข็มที่ขุดเปิดออกมา ก่อนตัดให้ได้ระดับเดียวกันทั้งหลัง — หลังจากภาพนี้จะถูกฐานรากหุ้มจนมิด
หัวเสาเข็มที่ขุดเปิดออกมา ก่อนตัดให้ได้ระดับเดียวกันทั้งหลัง — หลังจากภาพนี้จะถูกฐานรากหุ้มจนมิด

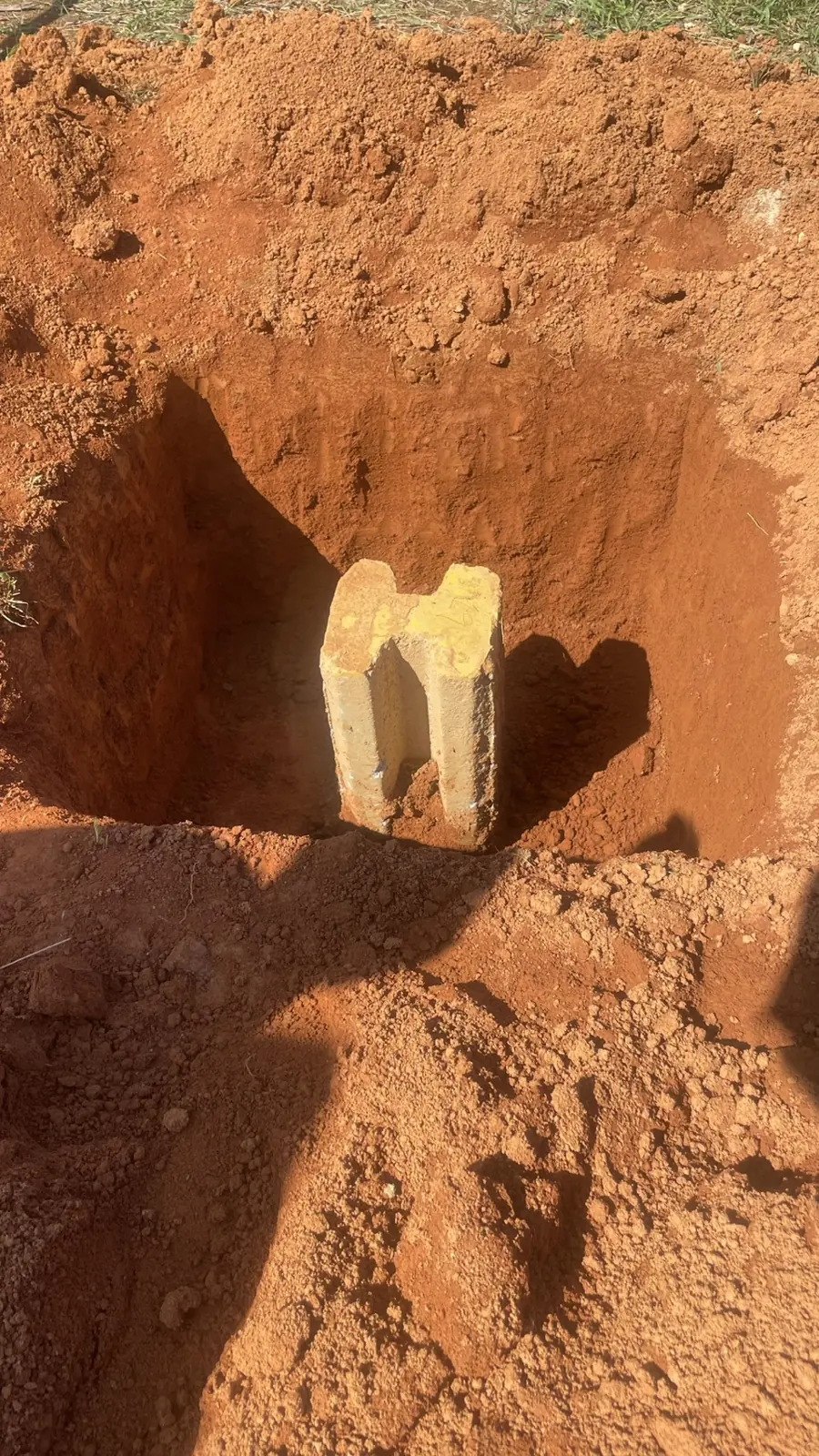

หัวเสาเข็มในหลุมก่อนทำฐานราก
หัวเสาเข็มในหลุมก่อนทำฐานราก
ขั้นที่ 03

ฐานราก เสา และคาน

งานที่ถูกปิดทับไปแล้ว

โครงสร้างที่รับน้ำหนักบ้านทั้งหลัง ถ่ายไว้ตอนยังเห็นเหล็กก่อนคอนกรีตจะกลบ

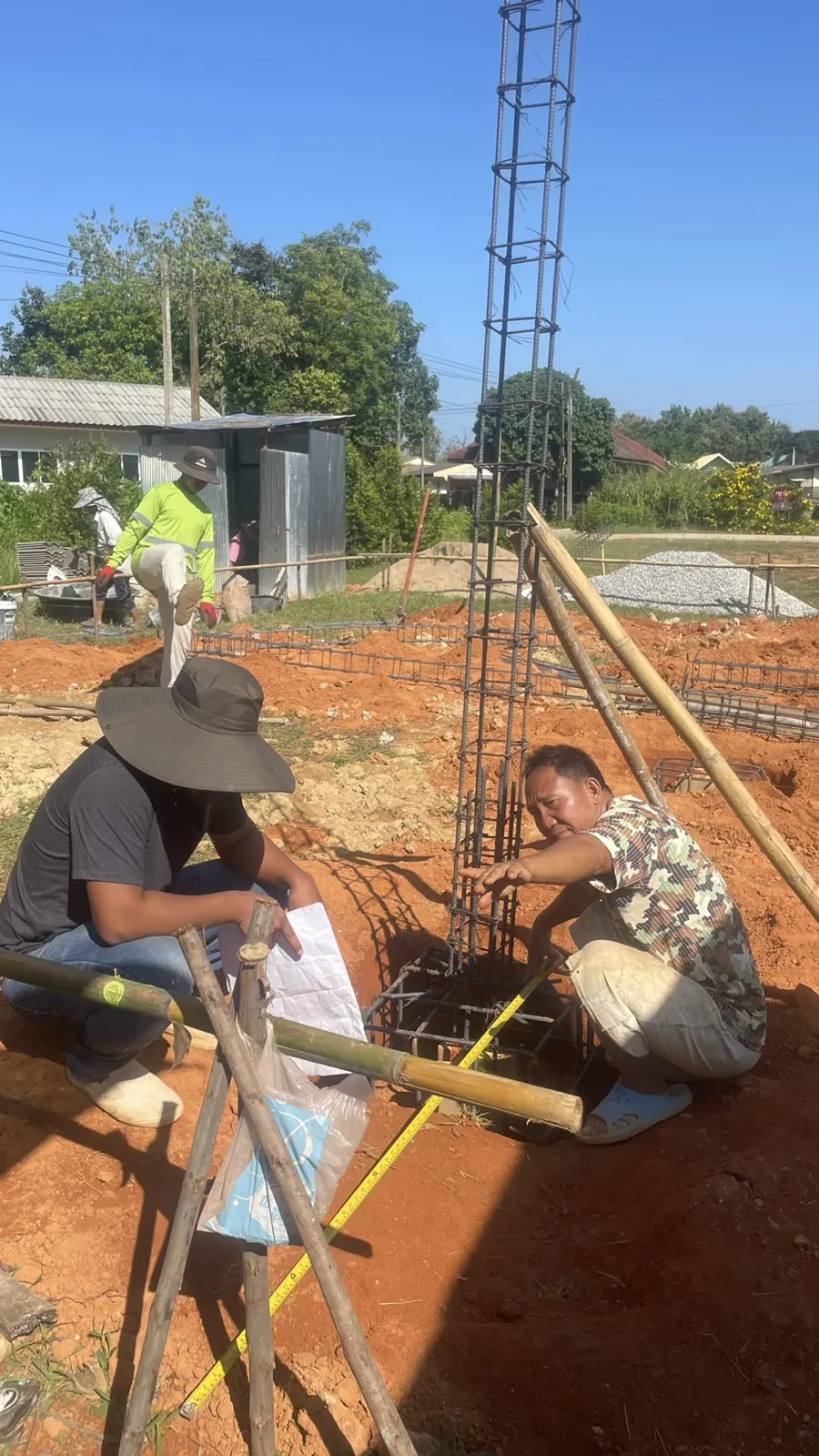

ผูกเหล็กเสาตอม่อในหลุมฐานราก
ผูกเหล็กเสาตอม่อในหลุมฐานราก

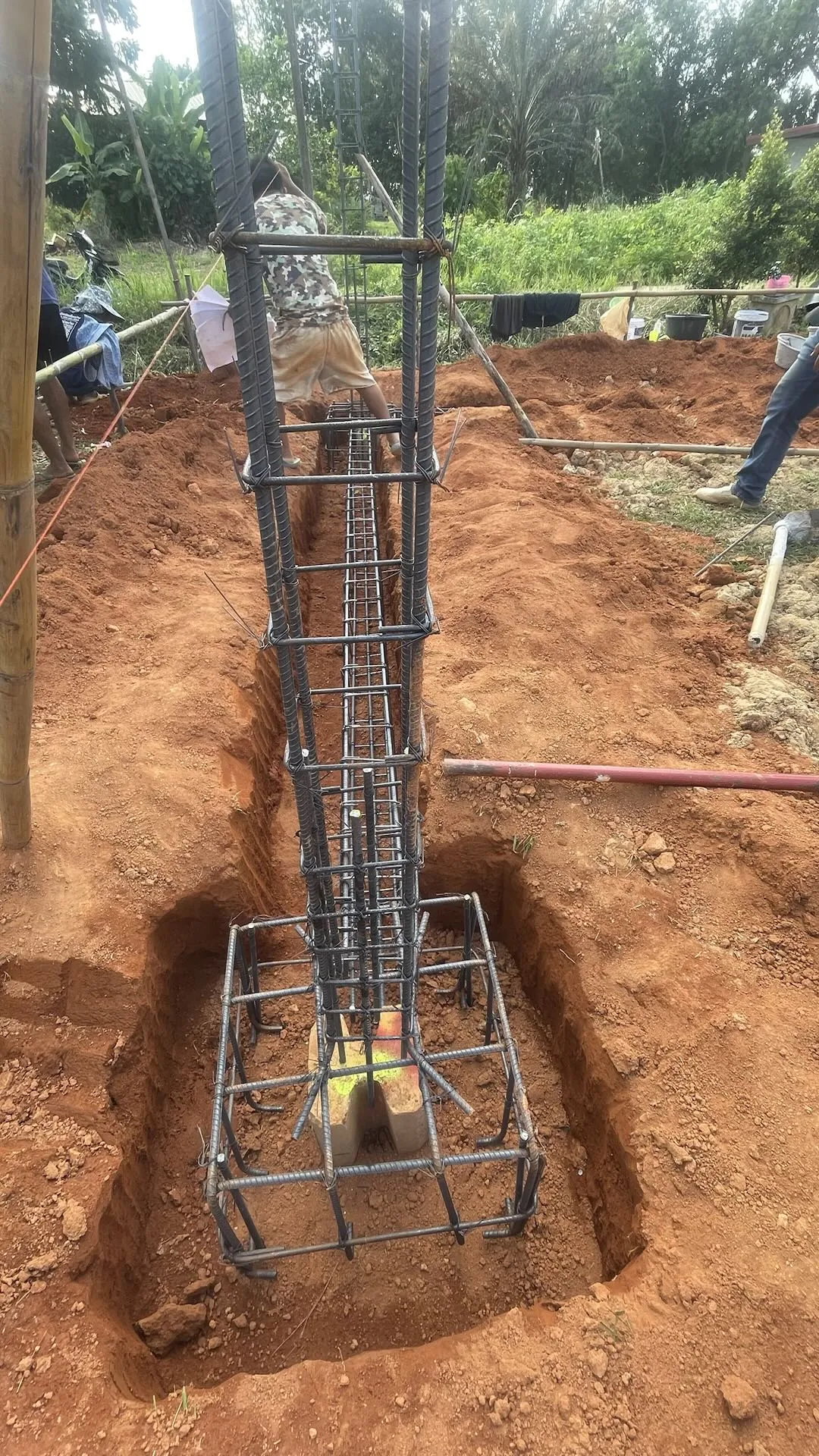

กรงเหล็กเสาที่ผูกเสร็จ ยืนอยู่ในหลุมฐานราก ระยะห่างของเหล็กปลอกที่เห็นในภาพจะหายไปใต้คอนกรีต
กรงเหล็กเสาที่ผูกเสร็จ ยืนอยู่ในหลุมฐานราก ระยะห่างของเหล็กปลอกที่เห็นในภาพจะหายไปใต้คอนกรีต

แบบคานคอดินวางตามผัง
แบบคานคอดินวางตามผัง

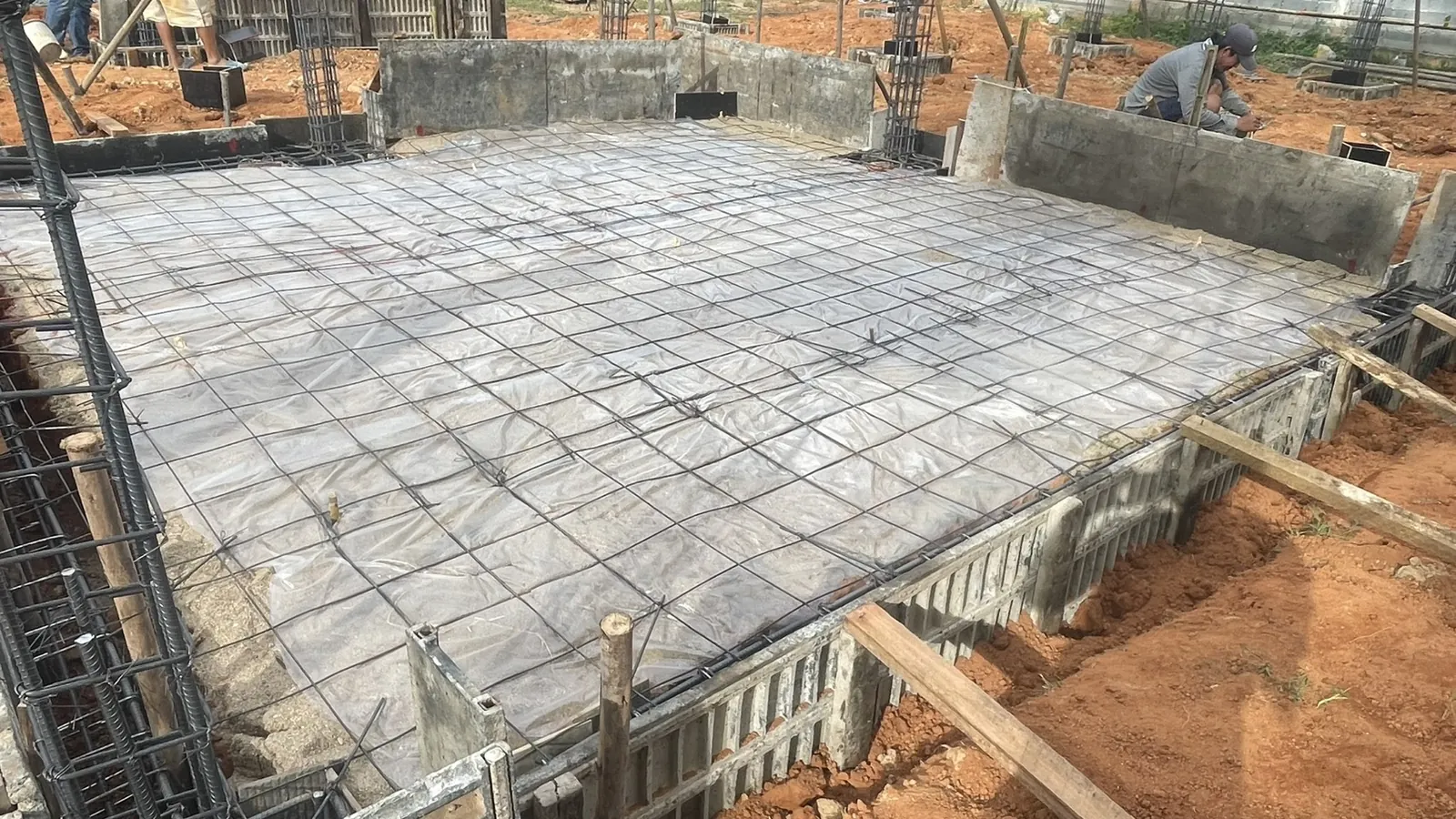

คานคอดินเทเสร็จ กลายเป็นฐานที่ผนังทั้งหลังจะขึ้นไปยืนอยู่บน
คานคอดินเทเสร็จ กลายเป็นฐานที่ผนังทั้งหลังจะขึ้นไปยืนอยู่บน

แบบคานเข้าครบทั้งผัง เห็นเค้าโครงบ้านทั้งหลังเป็นครั้งแรกในรูปของเหล็กและไม้แบบ
แบบคานเข้าครบทั้งผัง เห็นเค้าโครงบ้านทั้งหลังเป็นครั้งแรกในรูปของเหล็กและไม้แบบ

เทคอนกรีตเสา
เทคอนกรีตเสา

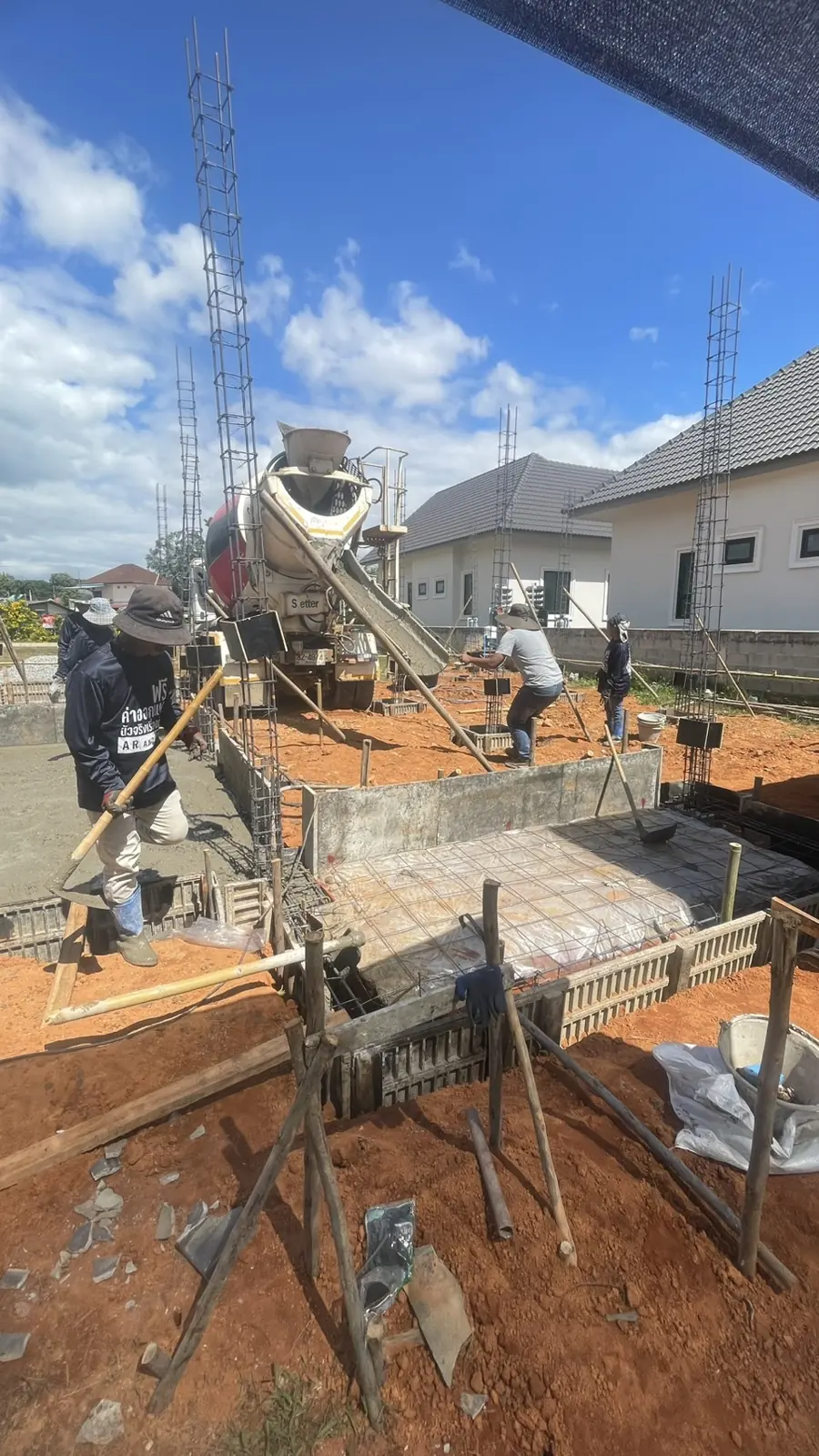

ยกถังคอนกรีตเทคานด้วยเครน
ยกถังคอนกรีตเทคานด้วยเครน

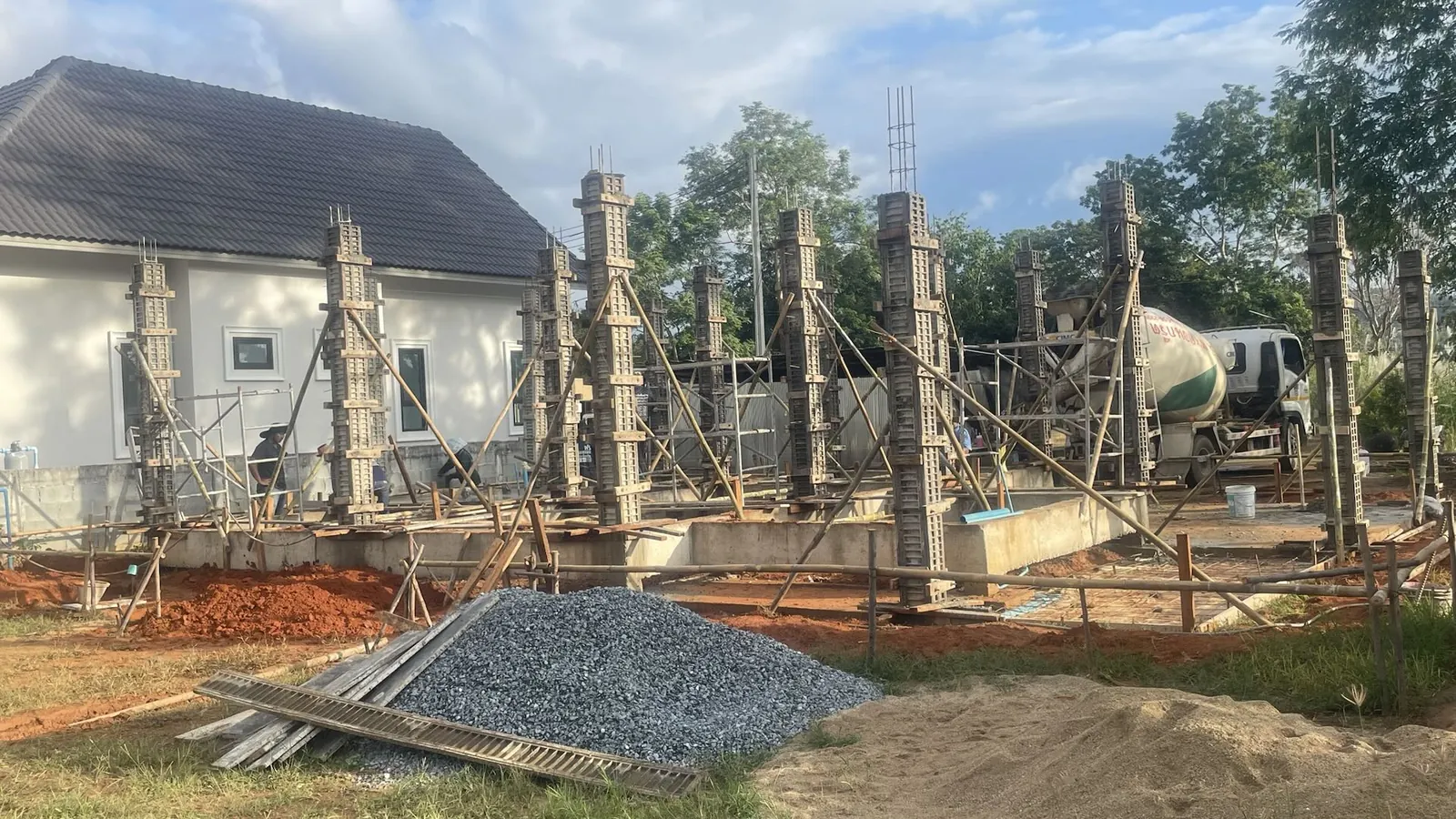

เทเสาเสร็จ โครงสร้างเริ่มตั้งขึ้นจากพื้น
เทเสาเสร็จ โครงสร้างเริ่มตั้งขึ้นจากพื้น
ขั้นที่ 04

เทพื้นคอนกรีต

งานที่ถูกปิดทับไปแล้ว

พื้นที่เราเดินอยู่ทุกวัน มีอีกชั้นหนึ่งซ่อนอยู่ข้างใต้

วางแผ่นพื้นสำเร็จพาดระหว่างคาน
วางแผ่นพื้นสำเร็จพาดระหว่างคาน

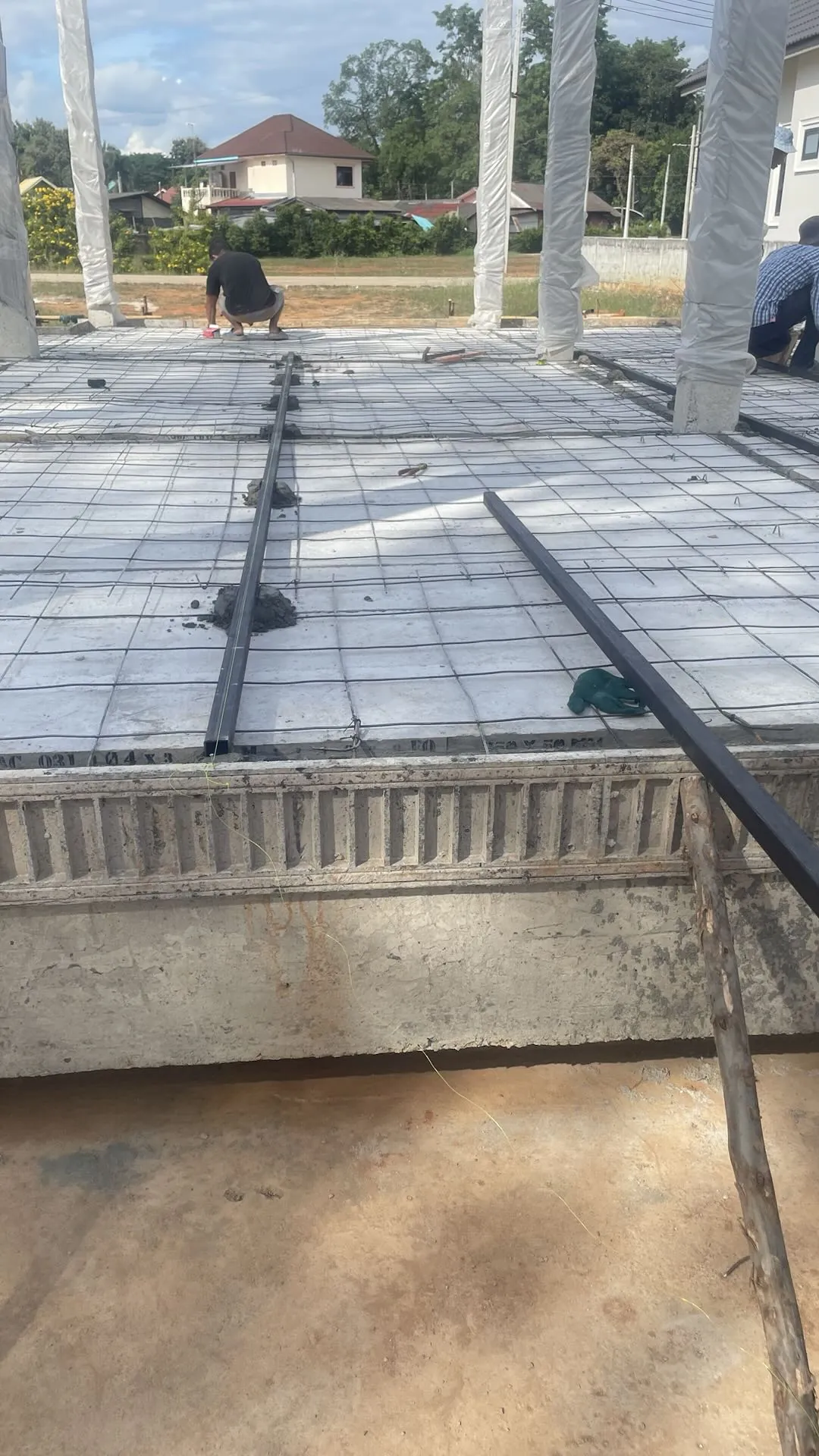

ตะแกรงเหล็กปูทับแผ่นพื้นก่อนเทคอนกรีตทับหน้า — ชั้นนี้ช่วยกระจายแรงและลดการแตกร้าวของพื้น และมองไม่เห็นอีกเลยหลังเทเสร็จ
ตะแกรงเหล็กปูทับแผ่นพื้นก่อนเทคอนกรีตทับหน้า — ชั้นนี้ช่วยกระจายแรงและลดการแตกร้าวของพื้น และมองไม่เห็นอีกเลยหลังเทเสร็จ

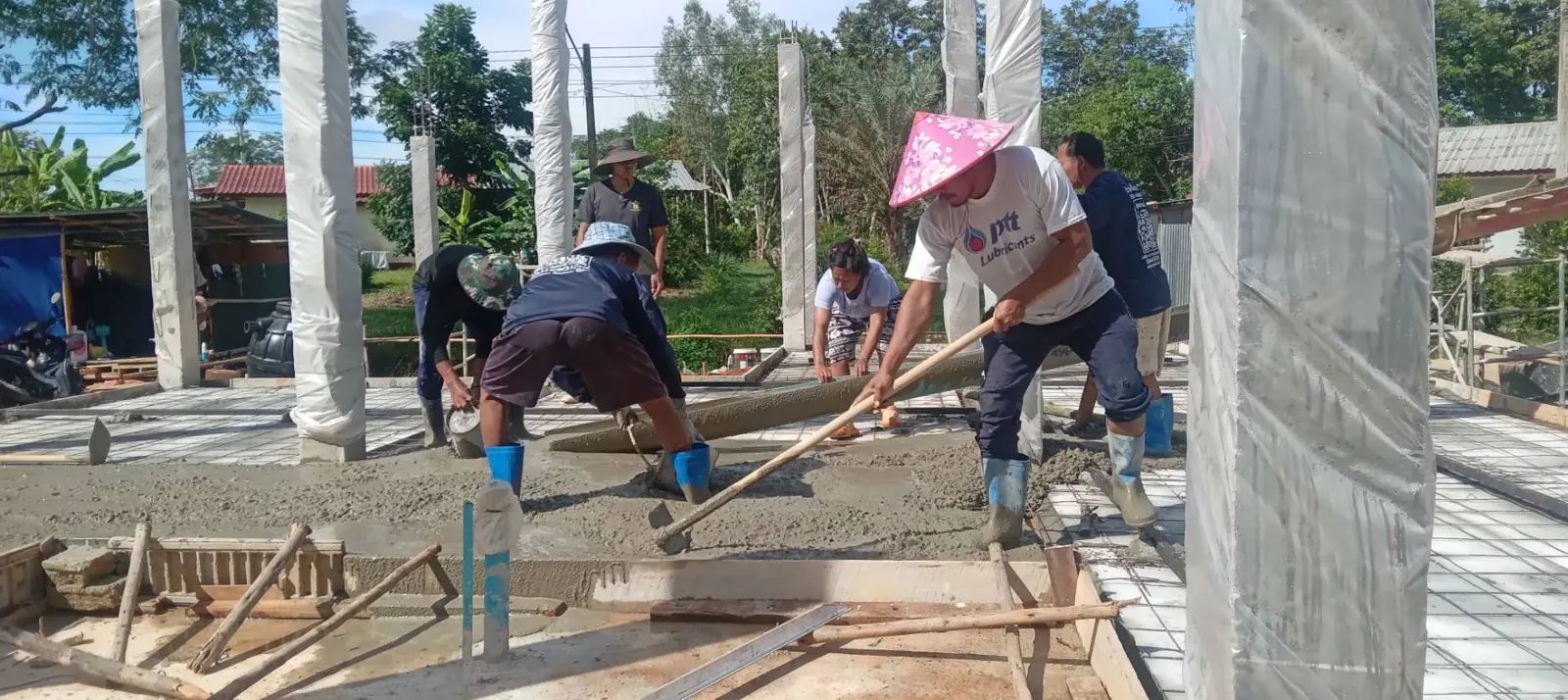

เทและปาดพื้นคอนกรีต
เทและปาดพื้นคอนกรีต

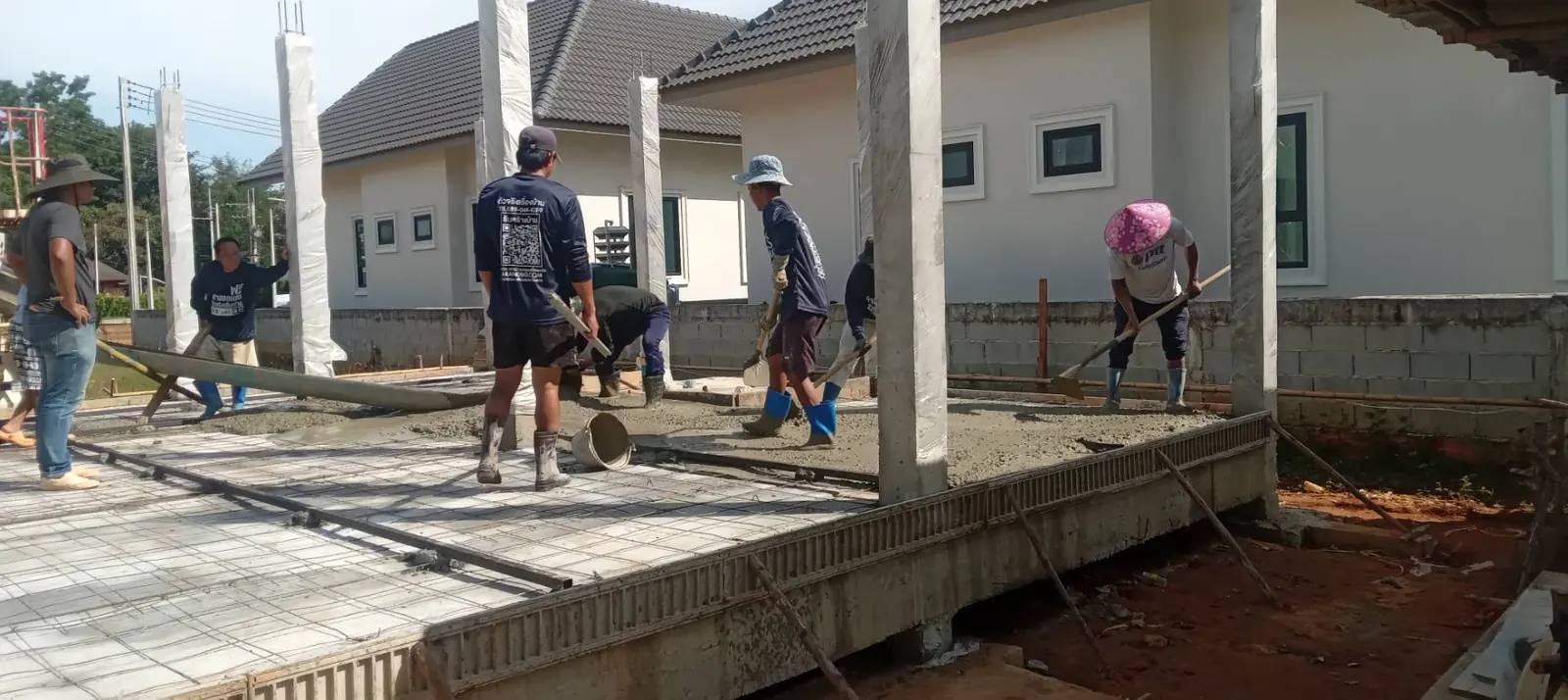

ทีมช่างเกลี่ยคอนกรีตทั้งผืน
ทีมช่างเกลี่ยคอนกรีตทั้งผืน

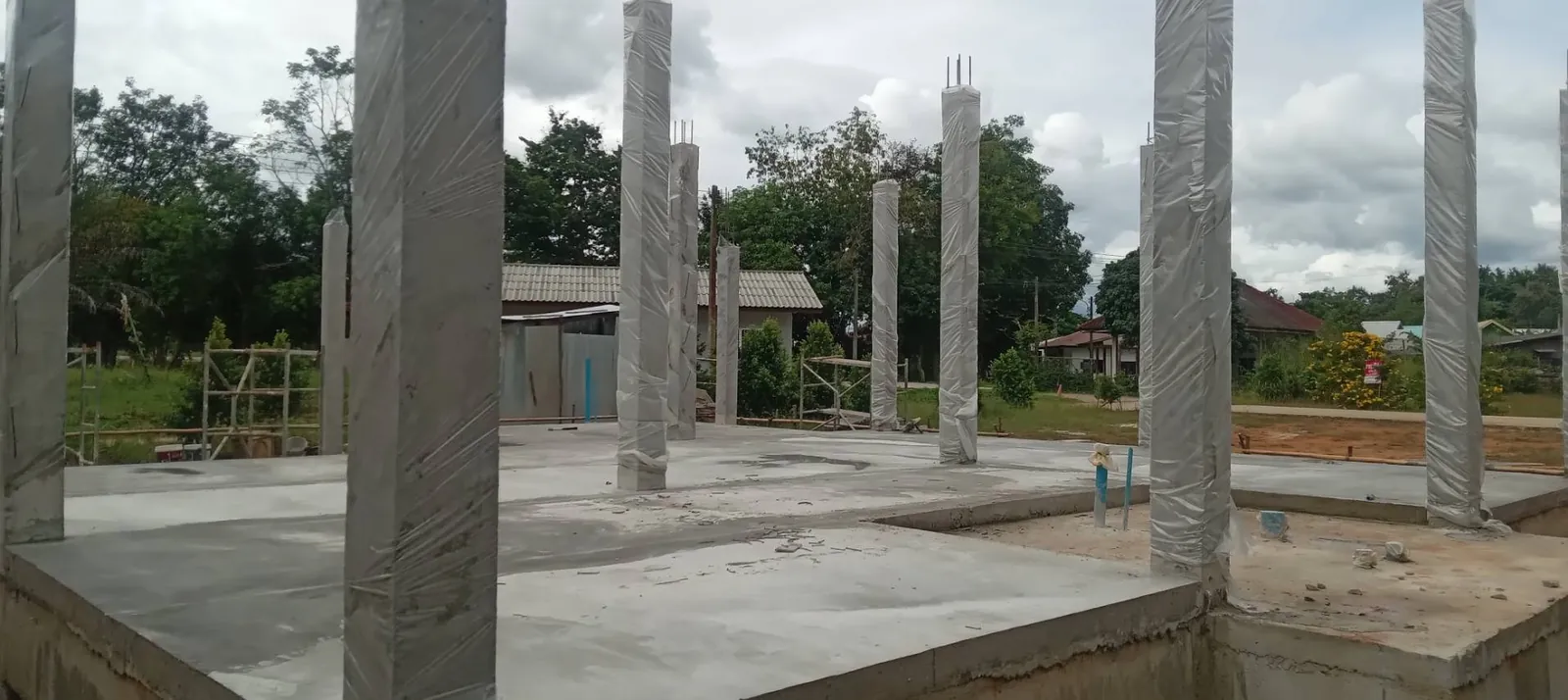

พื้นเทเสร็จ กลายเป็นระดับอ้างอิงของงานทุกอย่างหลังจากนี้
พื้นเทเสร็จ กลายเป็นระดับอ้างอิงของงานทุกอย่างหลังจากนี้

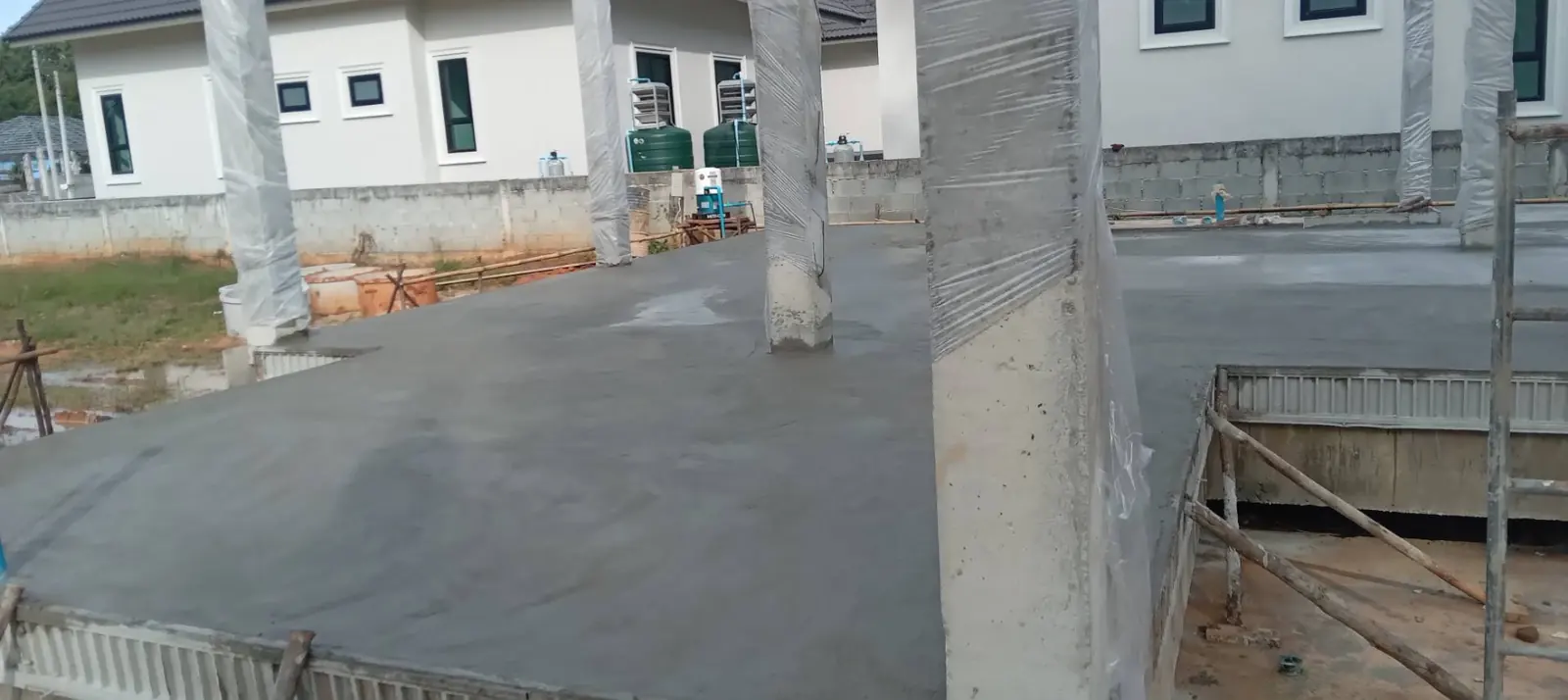

พื้นที่เทเสร็จทั้งหลัง
พื้นที่เทเสร็จทั้งหลัง

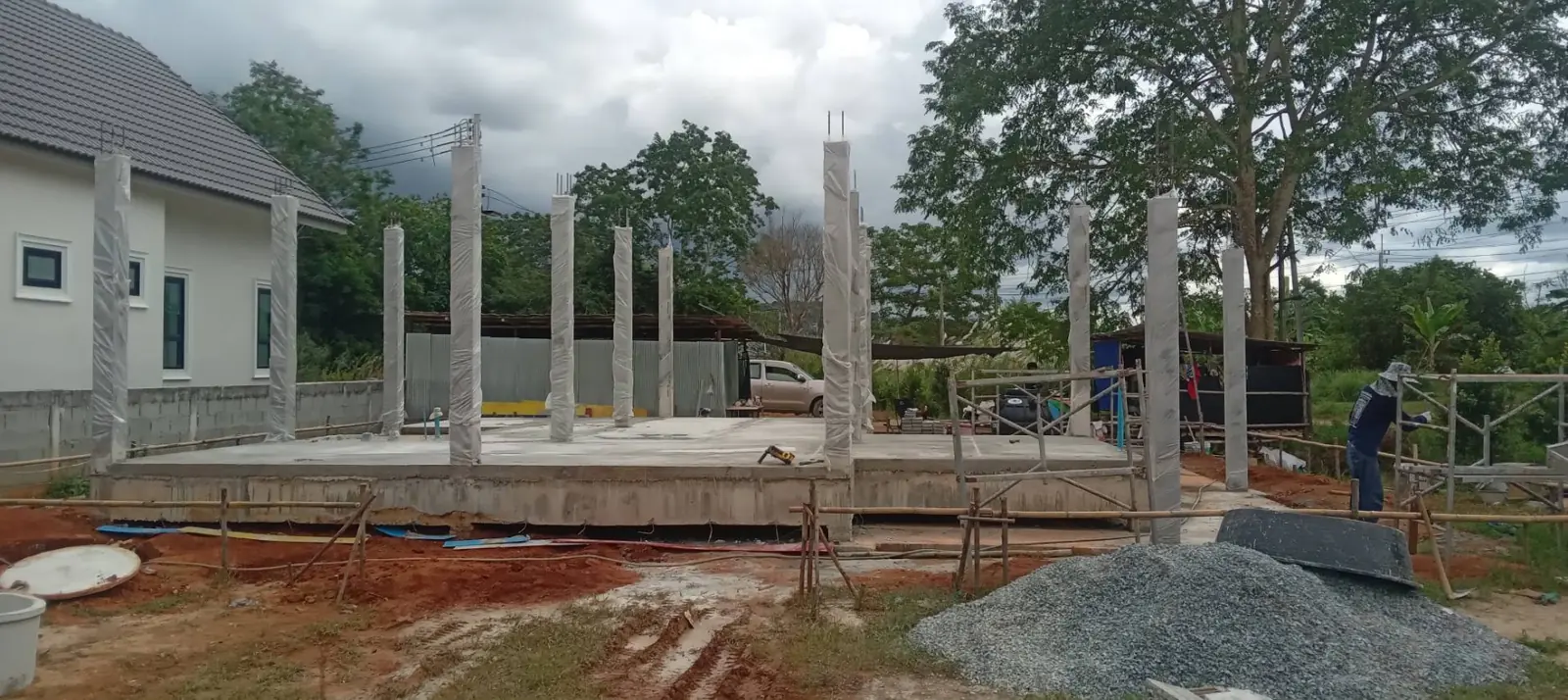

เสาและพื้นชั้นล่างพร้อมก่อผนัง
เสาและพื้นชั้นล่างพร้อมก่อผนัง
ขั้นที่ 05

ก่อผนัง

รูปทรงบ้านเริ่มอ่านออกจากถนน

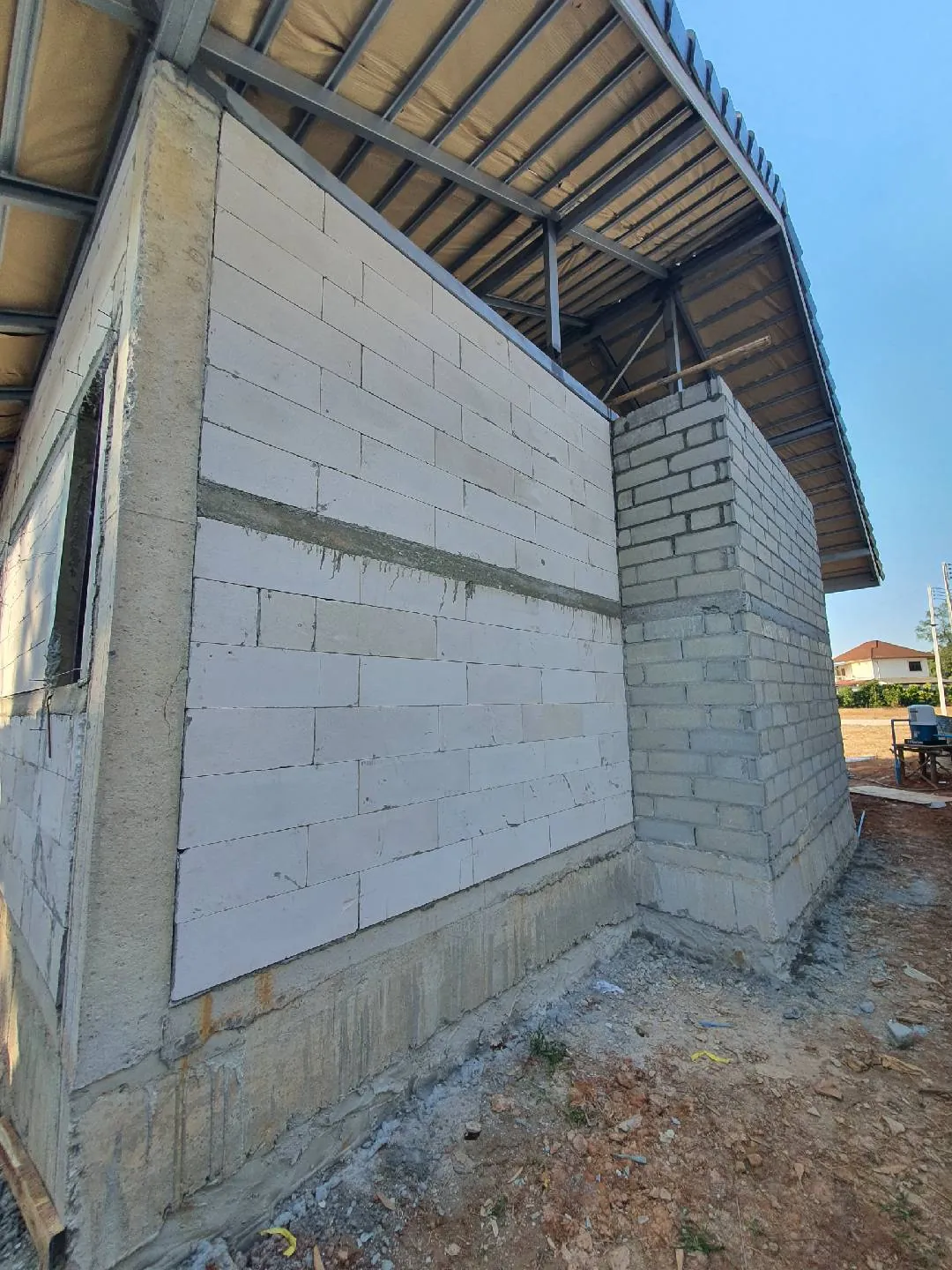

ผนังก่อขึ้นเต็มแนว รูปทรงบ้านเริ่มเห็นเป็นหลัง
ผนังก่อขึ้นเต็มแนว รูปทรงบ้านเริ่มเห็นเป็นหลัง

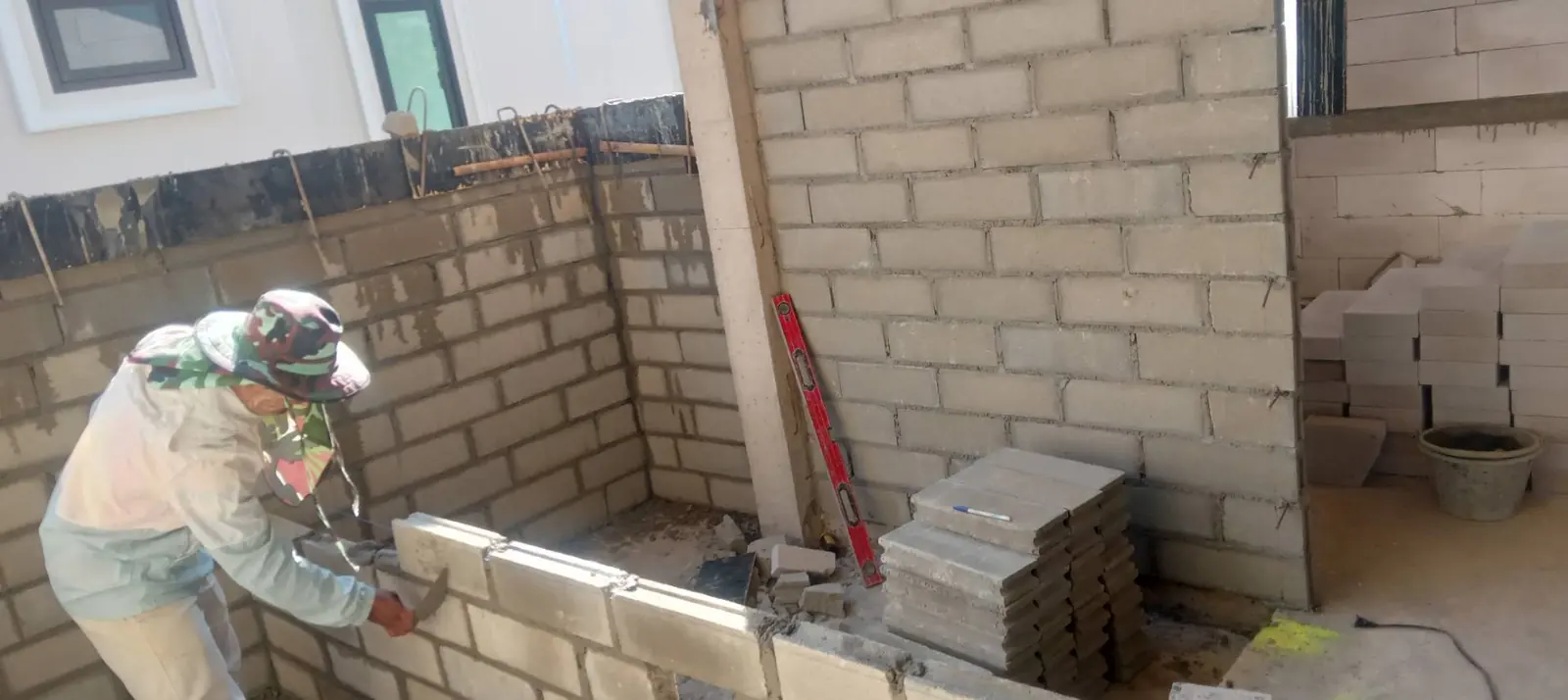

ก่อบล็อกผนังทีละแถว
ก่อบล็อกผนังทีละแถว

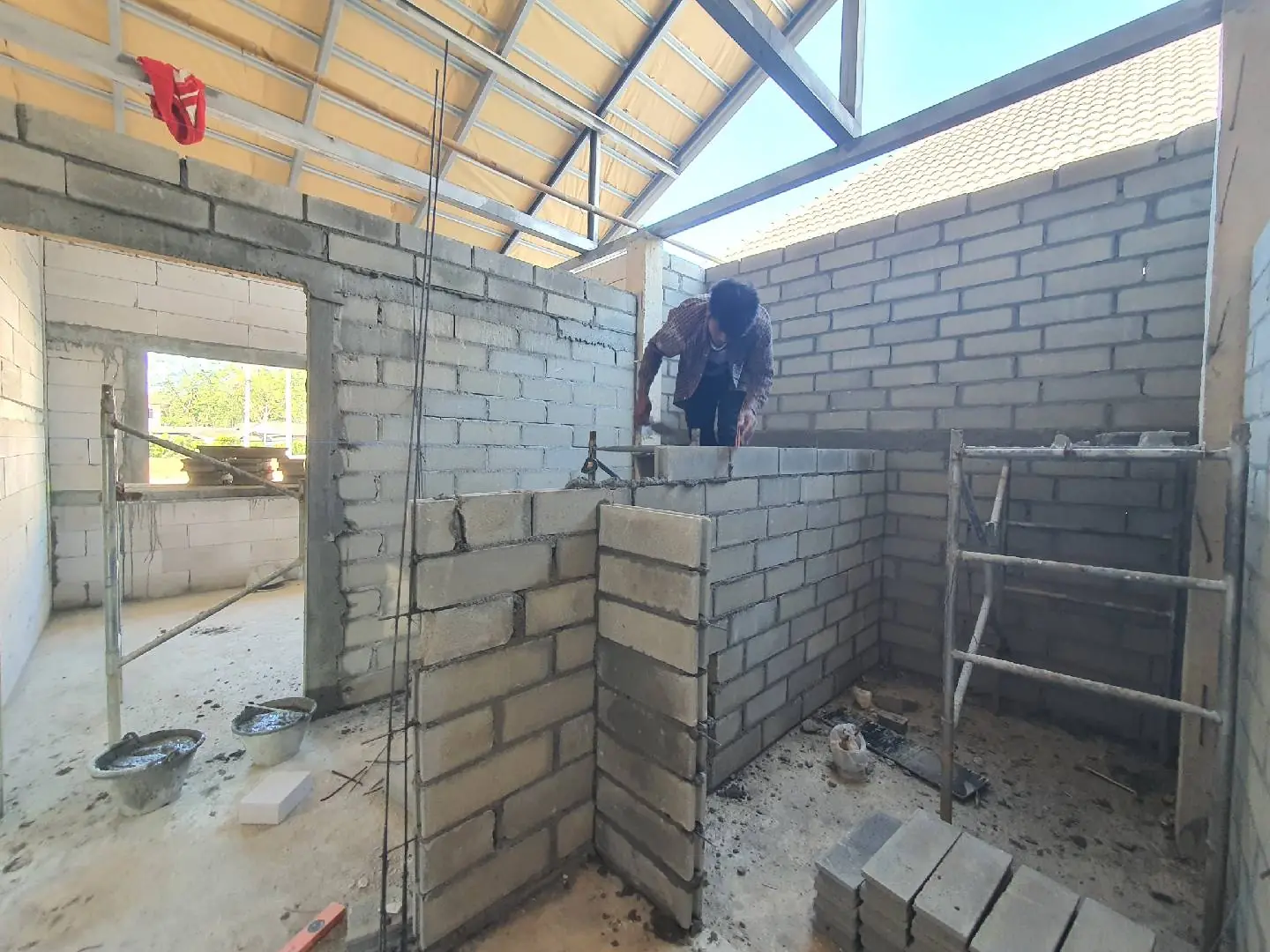

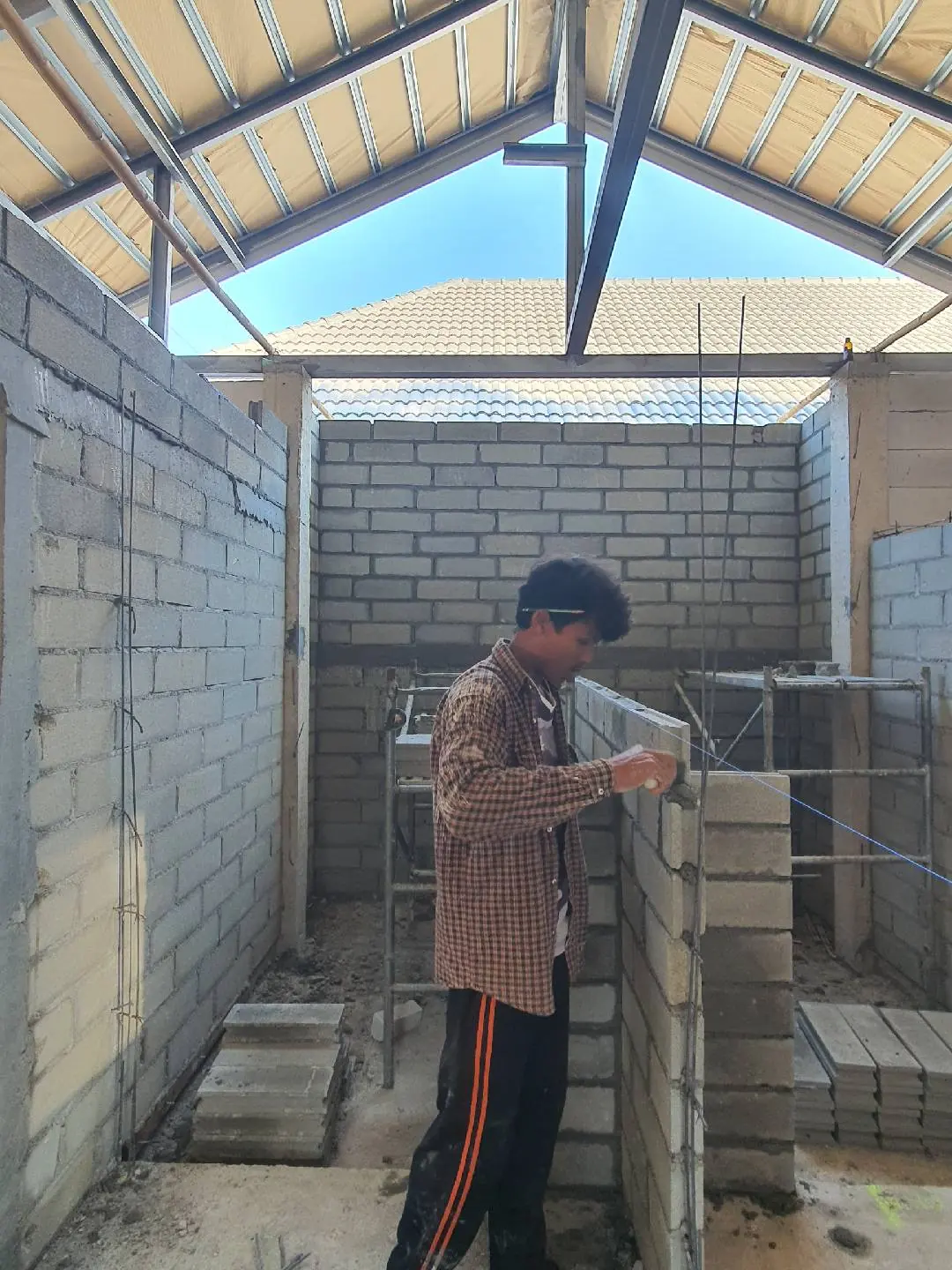

ก่อผนังห้องน้ำ
ก่อผนังห้องน้ำ

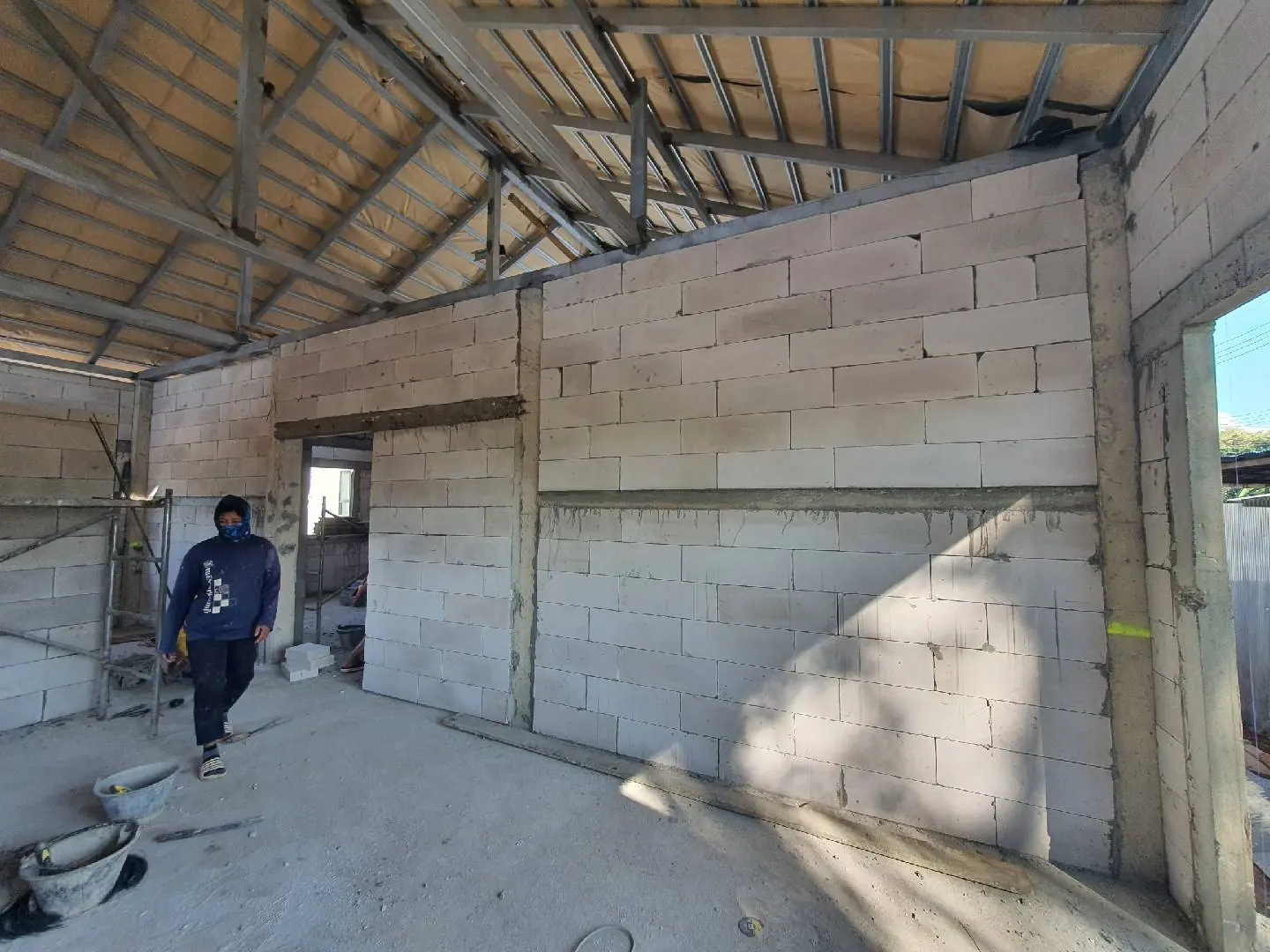

ผนังขึ้นเต็มแนวใต้โครงหลังคา
ผนังขึ้นเต็มแนวใต้โครงหลังคา

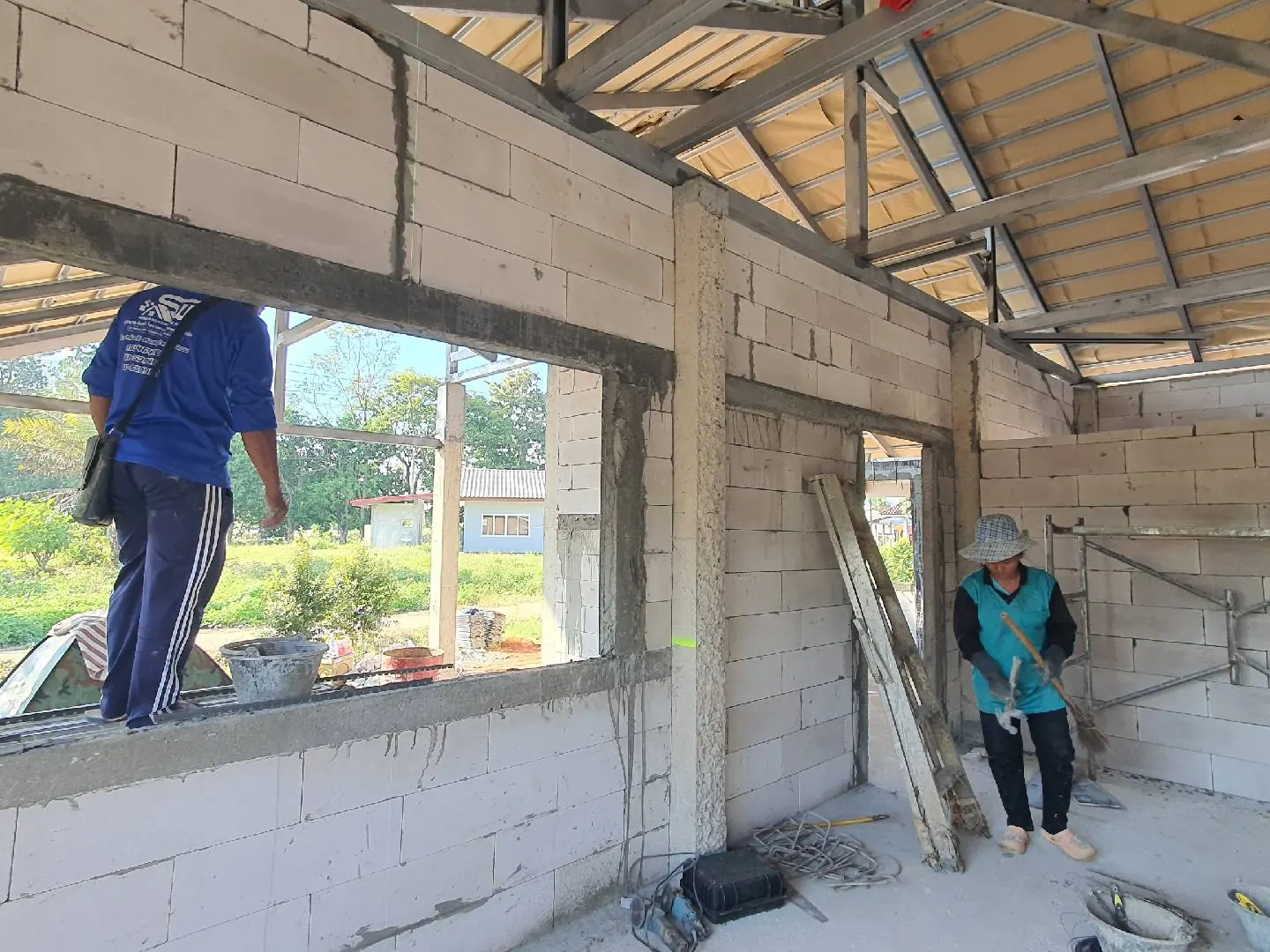

ช่องหน้าต่างที่เว้นไว้ระหว่างก่อ
ช่องหน้าต่างที่เว้นไว้ระหว่างก่อ

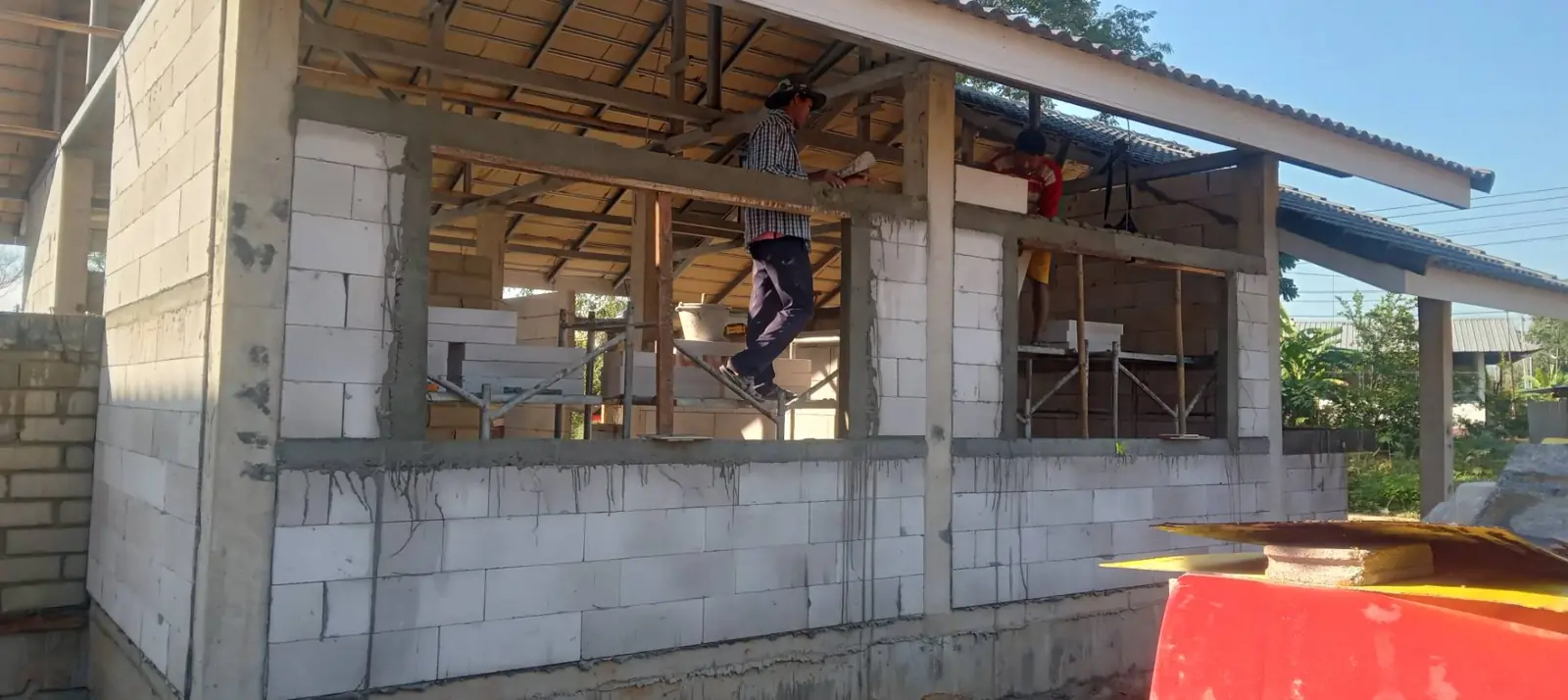

ก่อผนังแถวบนใต้โครงหลังคา
ก่อผนังแถวบนใต้โครงหลังคา

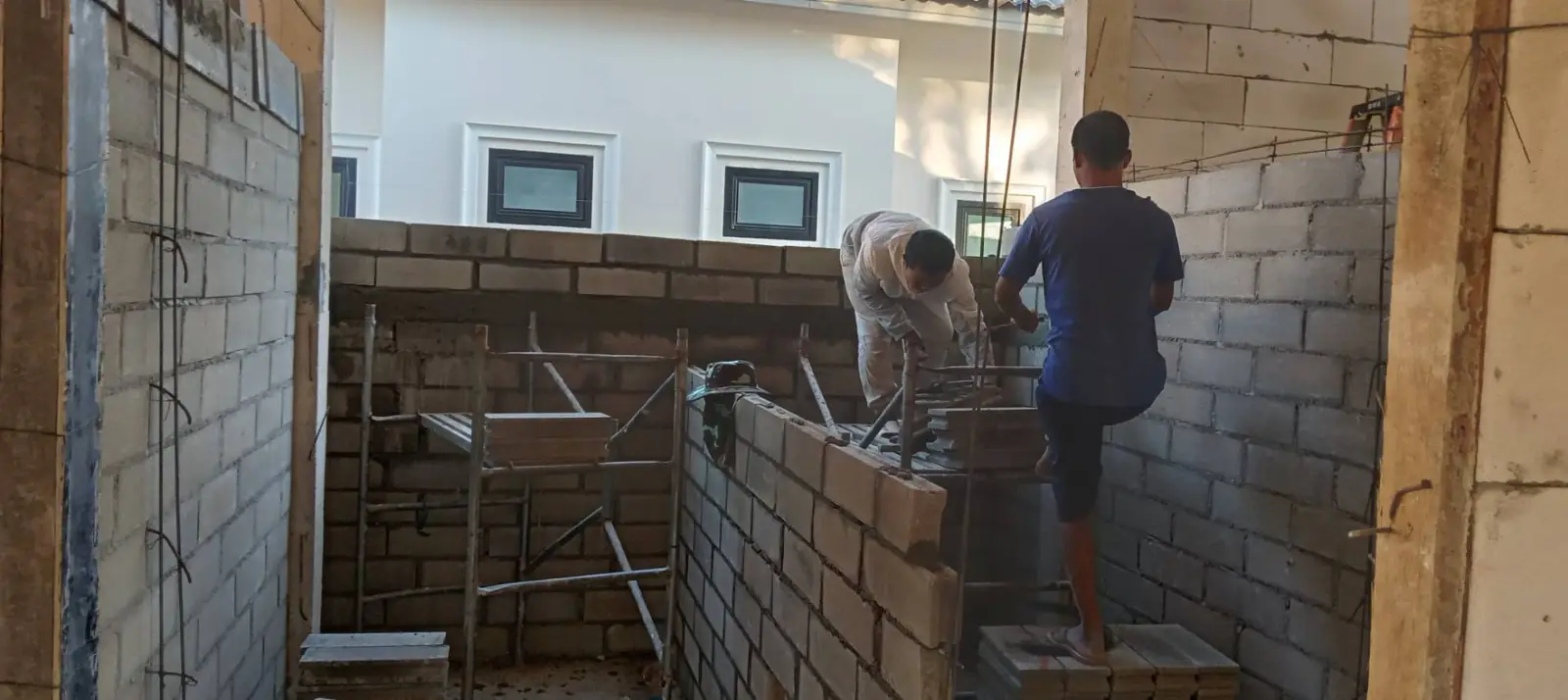

ช่างก่อผนังภายในห้อง
ช่างก่อผนังภายในห้อง
ก่อผนังห้องน้ำ
ก่อผนังห้องน้ำ

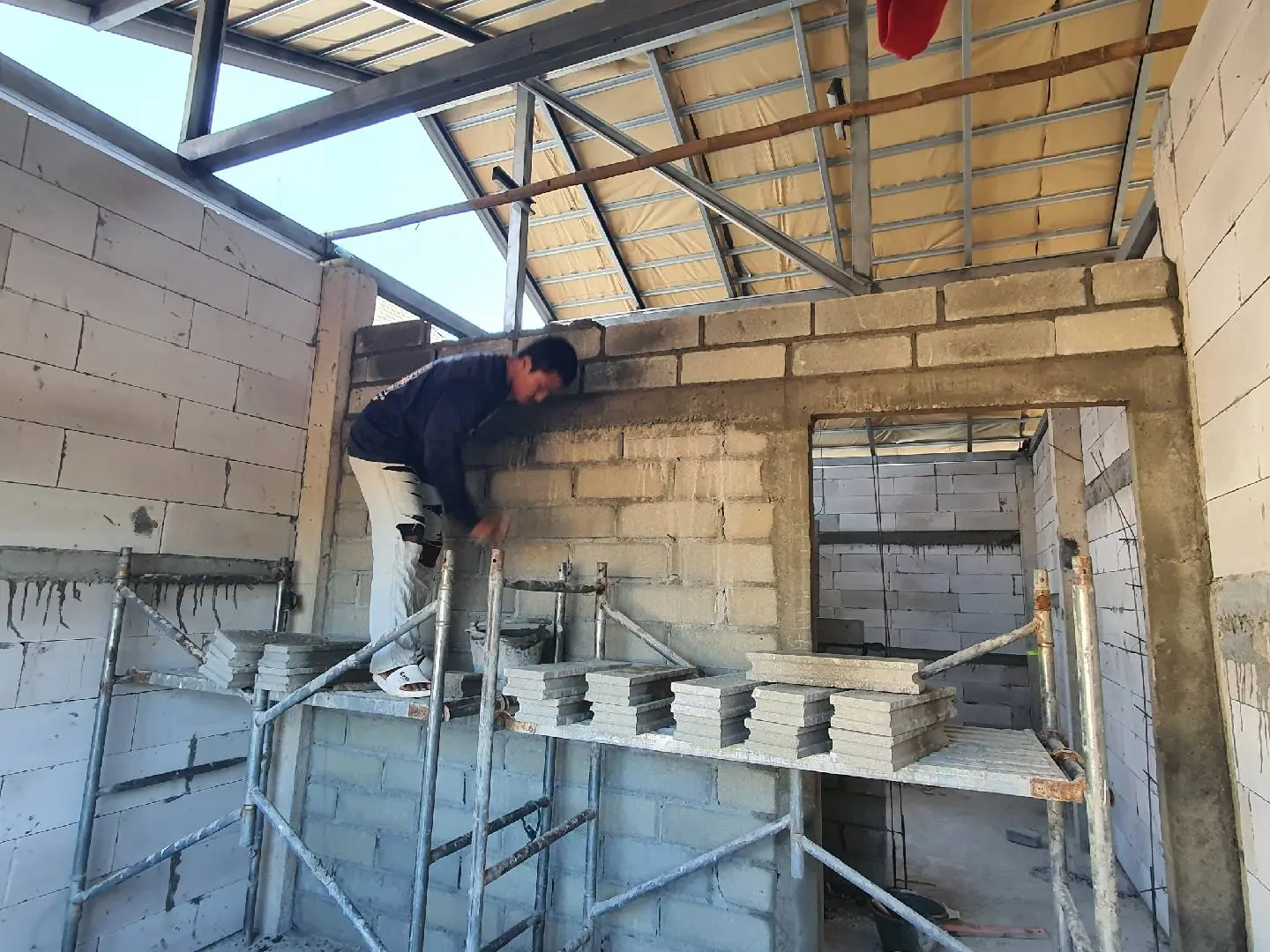

ก่อผนังช่วงบนบนนั่งร้าน
ก่อผนังช่วงบนบนนั่งร้าน

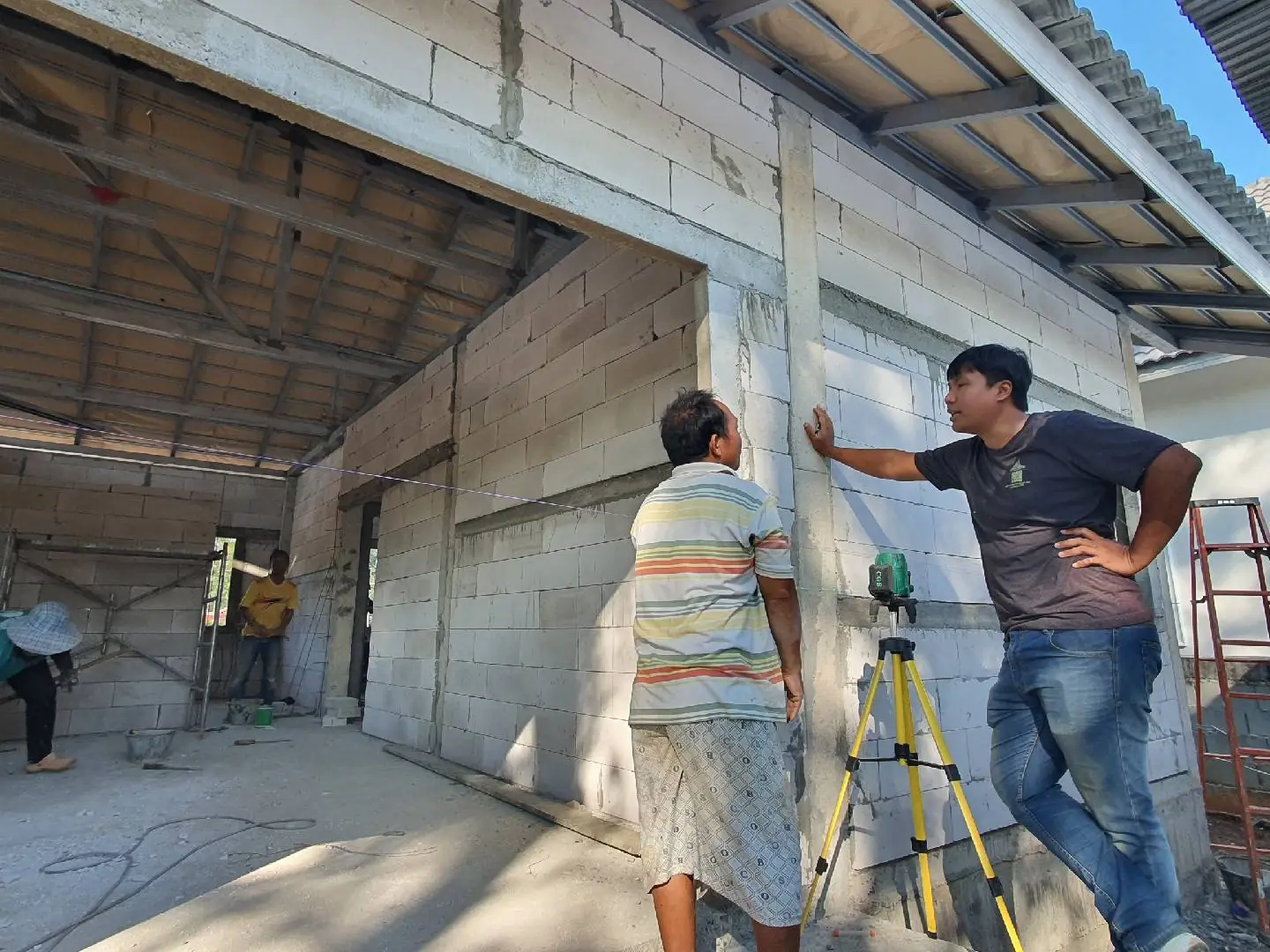

ตรวจแนวผนังระหว่างก่อ
ตรวจแนวผนังระหว่างก่อ

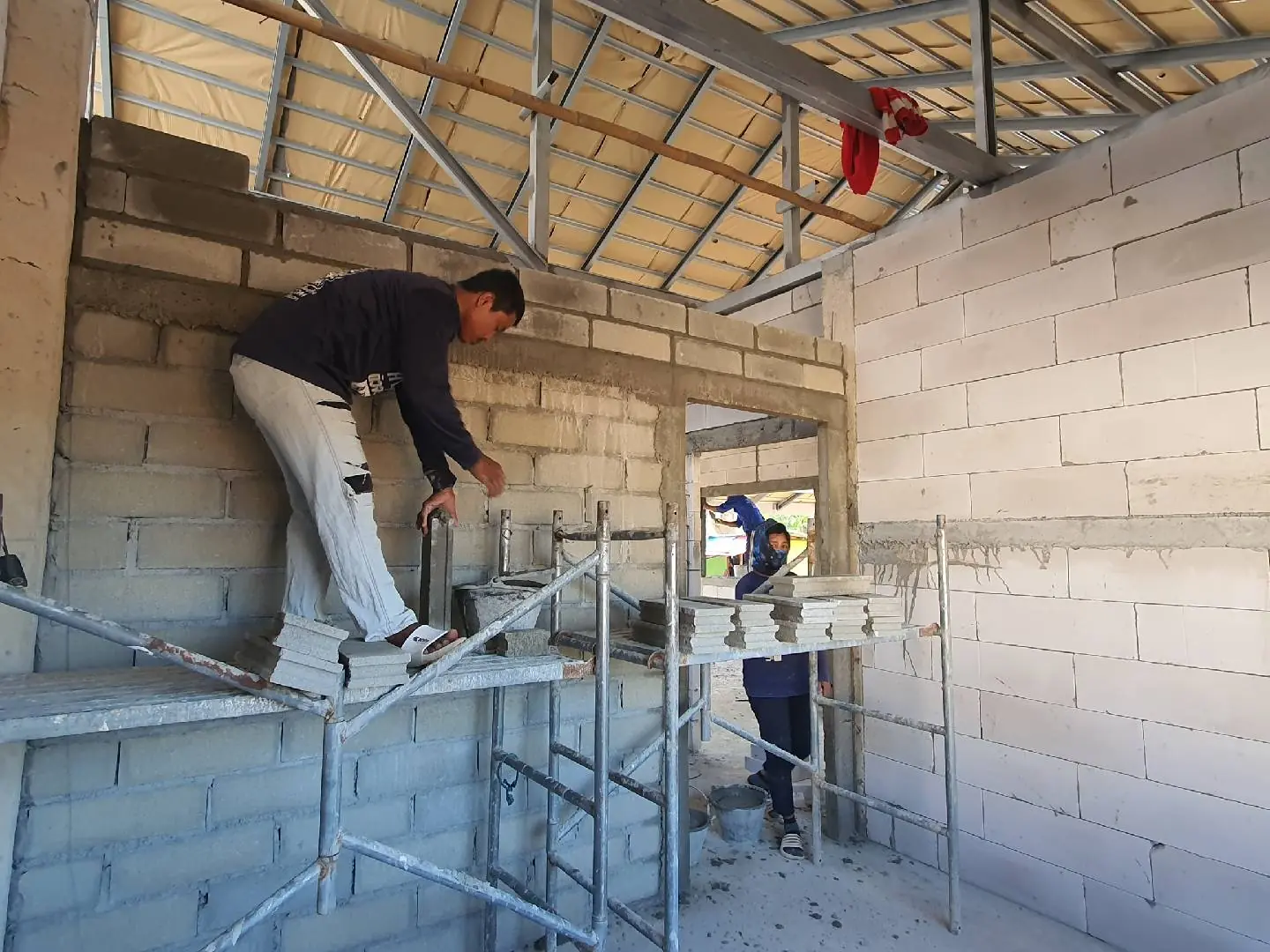

ก่อผนังเหนือช่องหน้าต่าง
ก่อผนังเหนือช่องหน้าต่าง

วงกบหน้าต่างวงกลมก่อนก่อปิด
วงกบหน้าต่างวงกลมก่อนก่อปิด
ขั้นที่ 06

ตีตาข่ายและฉาบผนัง

งานที่ถูกปิดทับไปแล้ว

จุดที่ผนังมักร้าวถูกเตรียมไว้ในขั้นนี้ ก่อนปูนฉาบจะปิดทับ

ตาข่ายที่ตีไว้รอบช่องหน้าต่างและรอยต่อวัสดุ ก่อนฉาบปูนทับ — เป็นตำแหน่งที่ผนังมักร้าวถ้าไม่ทำ
ตาข่ายที่ตีไว้รอบช่องหน้าต่างและรอยต่อวัสดุ ก่อนฉาบปูนทับ — เป็นตำแหน่งที่ผนังมักร้าวถ้าไม่ทำ

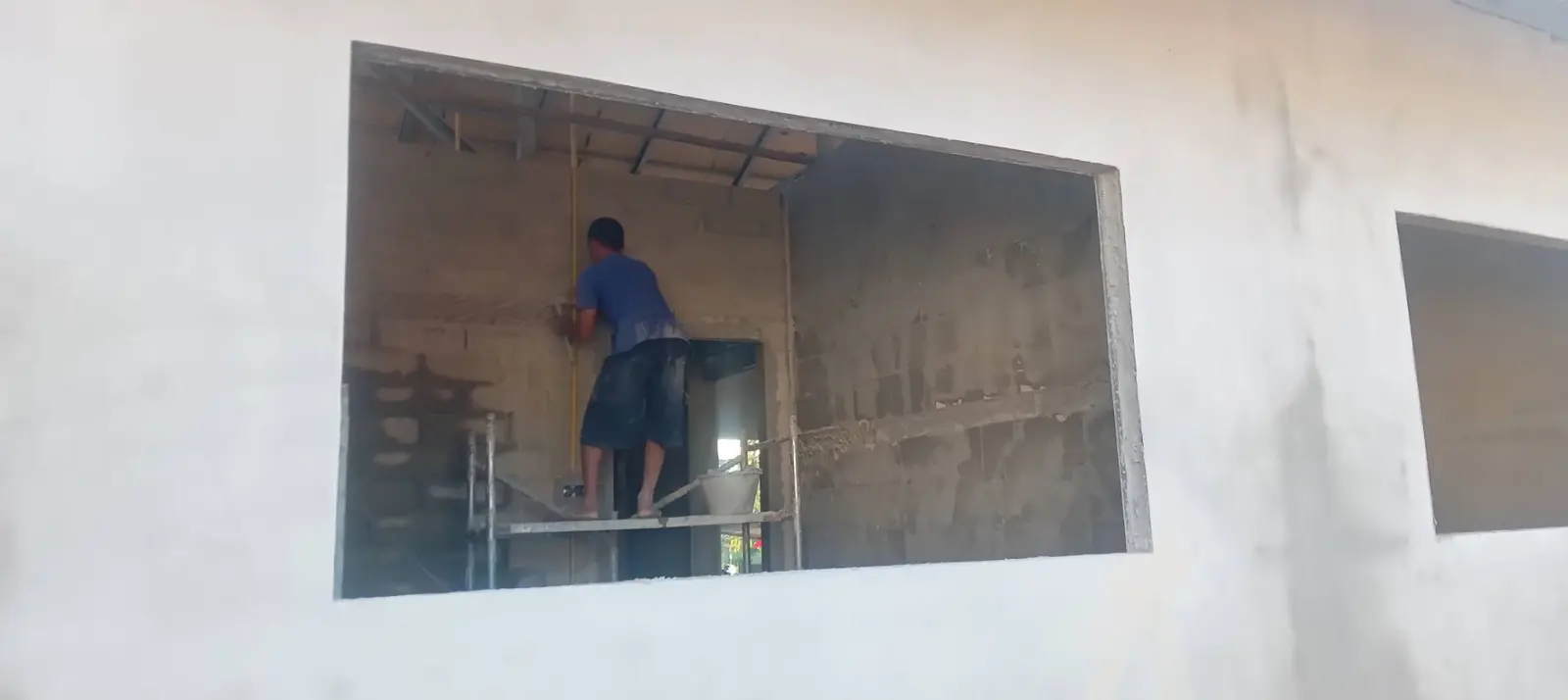

ฉาบผนังภายใน
ฉาบผนังภายใน

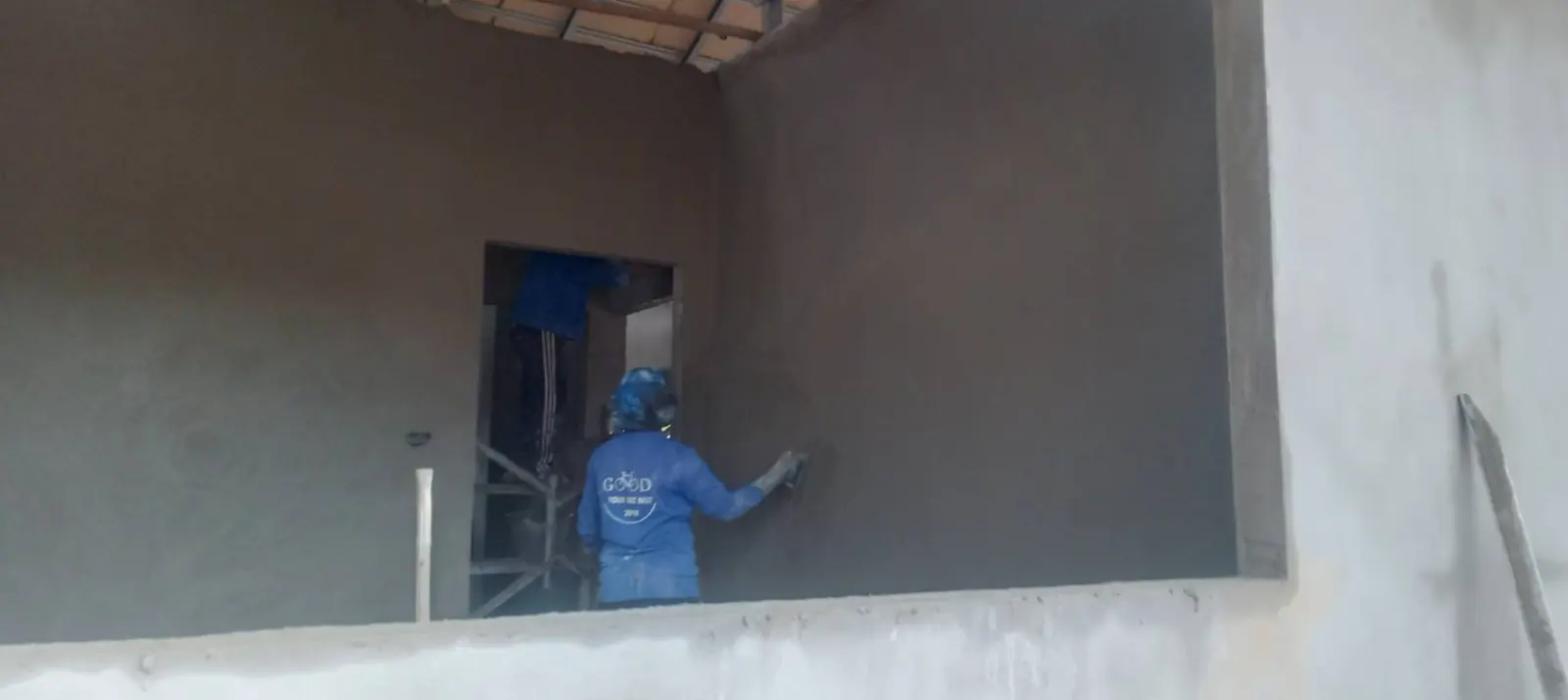

ฉาบขอบช่องหน้าต่าง
ฉาบขอบช่องหน้าต่าง

ฉาบผนังภายนอกรอบตัวบ้าน
ฉาบผนังภายนอกรอบตัวบ้าน

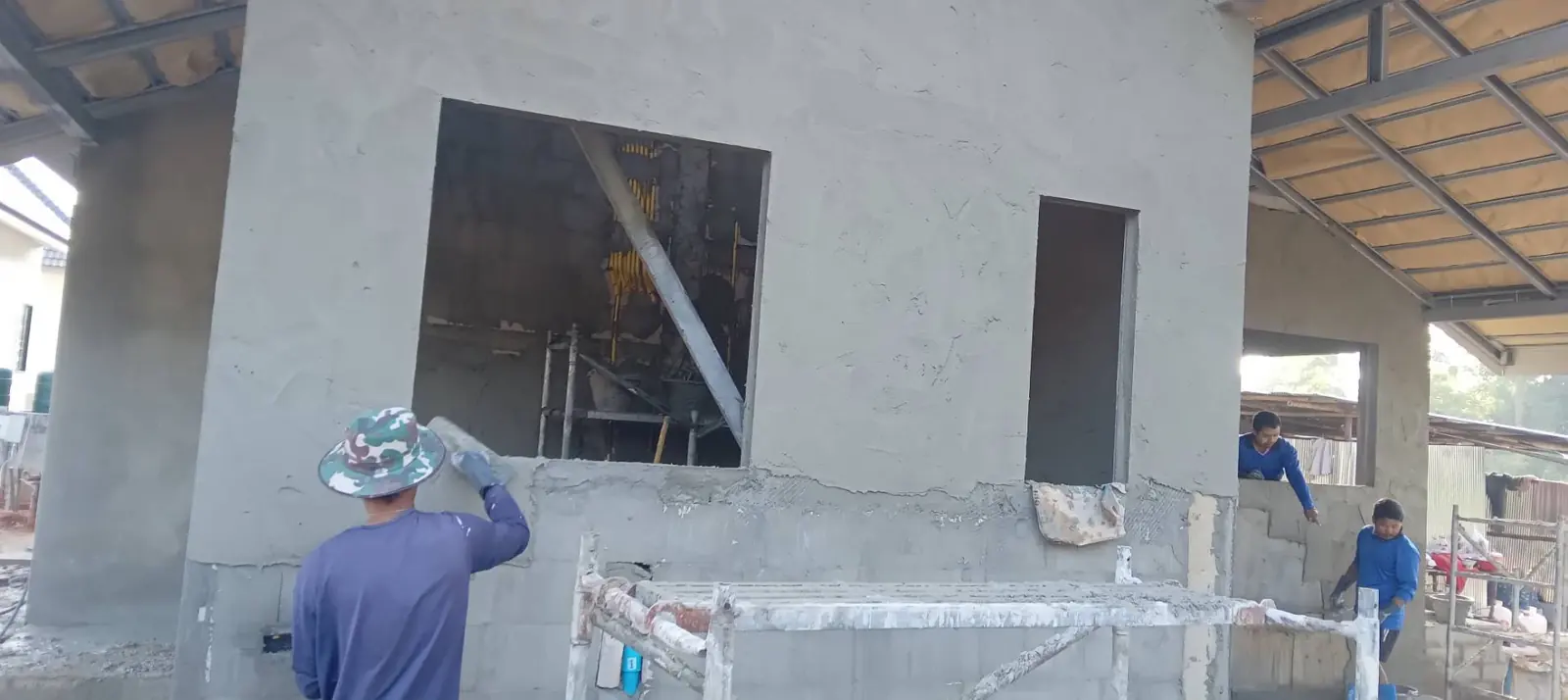

ฉาบผนังด้านหน้าบนนั่งร้าน
ฉาบผนังด้านหน้าบนนั่งร้าน

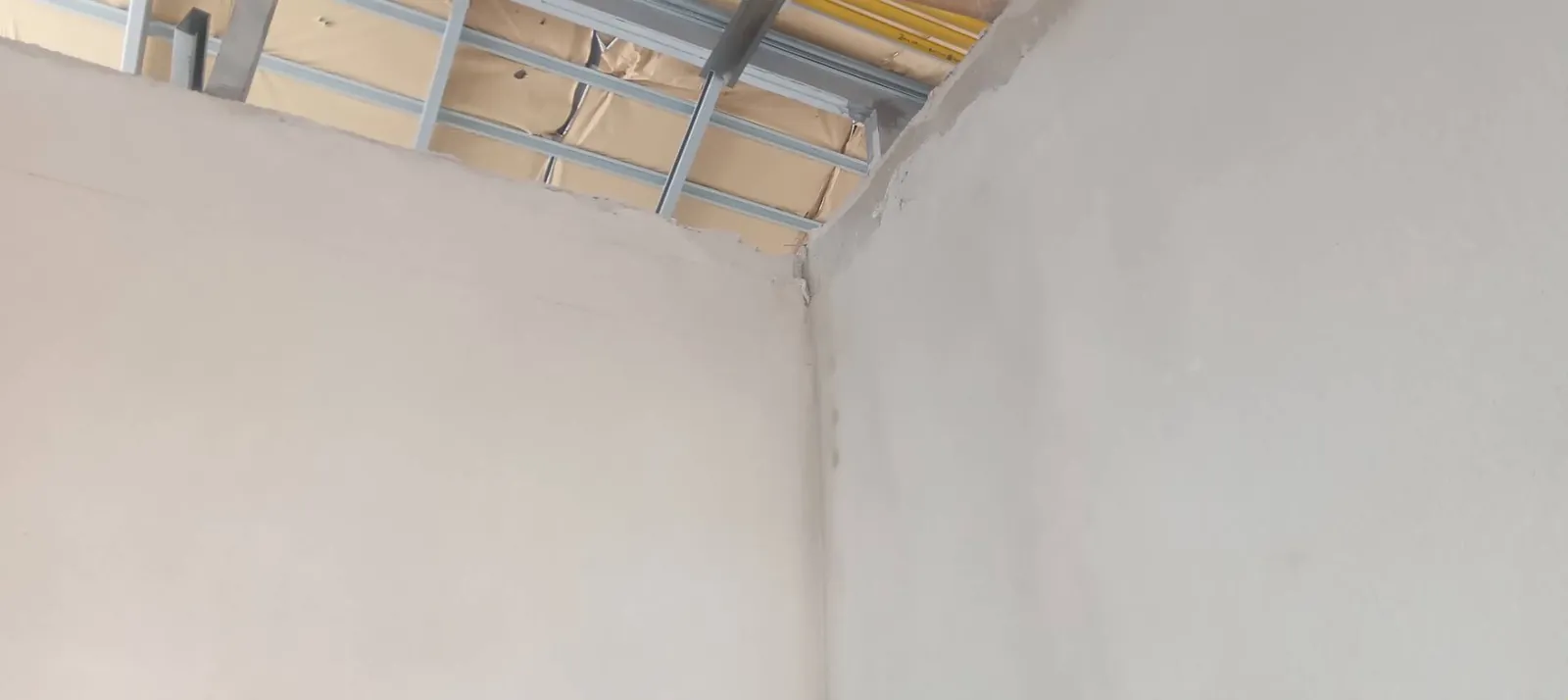

ผนังฉาบเรียบแล้ว — ตาข่ายและร่องท่อที่เห็นในภาพก่อนหน้า หายไปอยู่ใต้ปูนฉาบทั้งหมด
ผนังฉาบเรียบแล้ว — ตาข่ายและร่องท่อที่เห็นในภาพก่อนหน้า หายไปอยู่ใต้ปูนฉาบทั้งหมด
ขั้นที่ 07

ขึ้นโครงหลังคาเหล็ก

งานที่ถูกปิดทับไปแล้ว

โครงหลังคาถูกปิดสองด้านพร้อมกัน — กระเบื้องปิดด้านบน ฝ้าปิดด้านล่าง

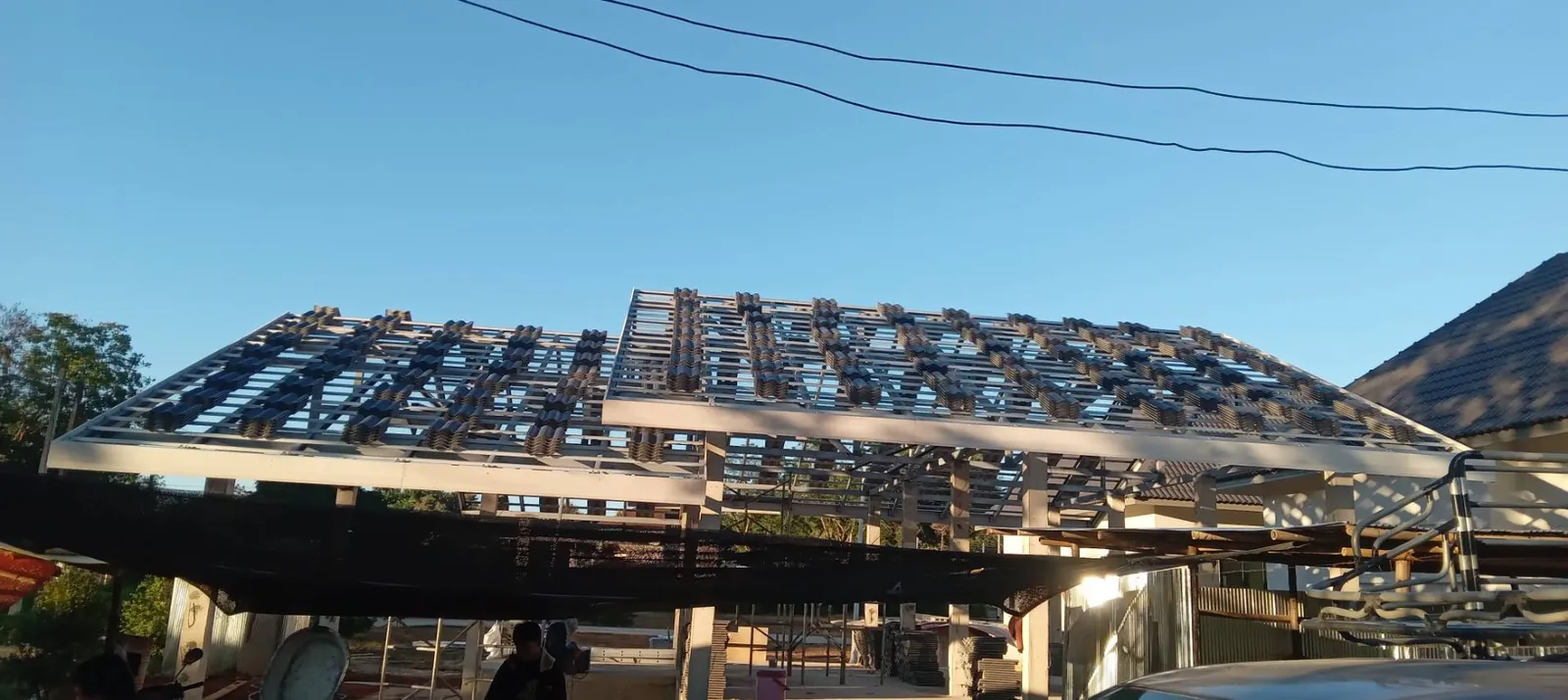

โครงหลังคาเหล็กที่ขึ้นเสร็จ ก่อนจะถูกปิดทั้งบนและล่าง
โครงหลังคาเหล็กที่ขึ้นเสร็จ ก่อนจะถูกปิดทั้งบนและล่าง

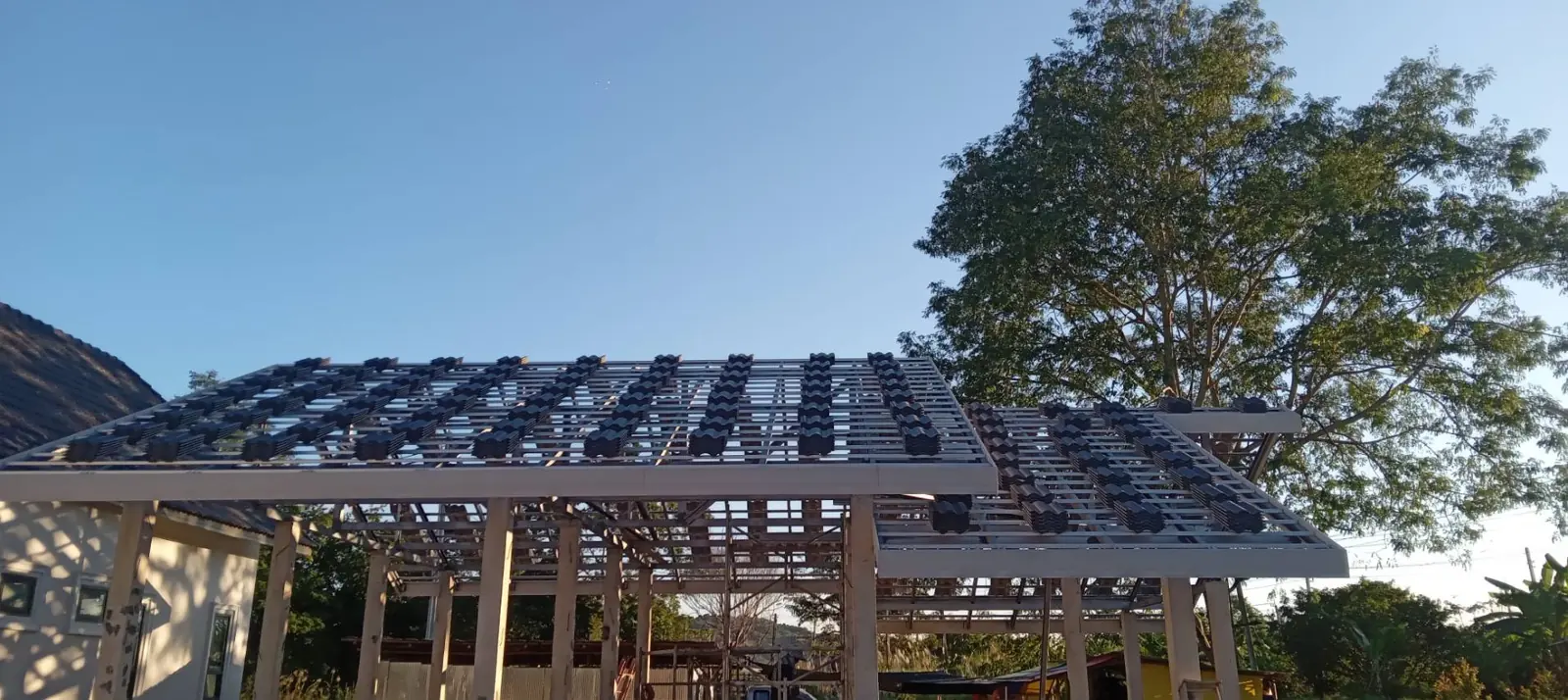

โครงหลังคาเหล็กมองจากด้านข้าง
โครงหลังคาเหล็กมองจากด้านข้าง

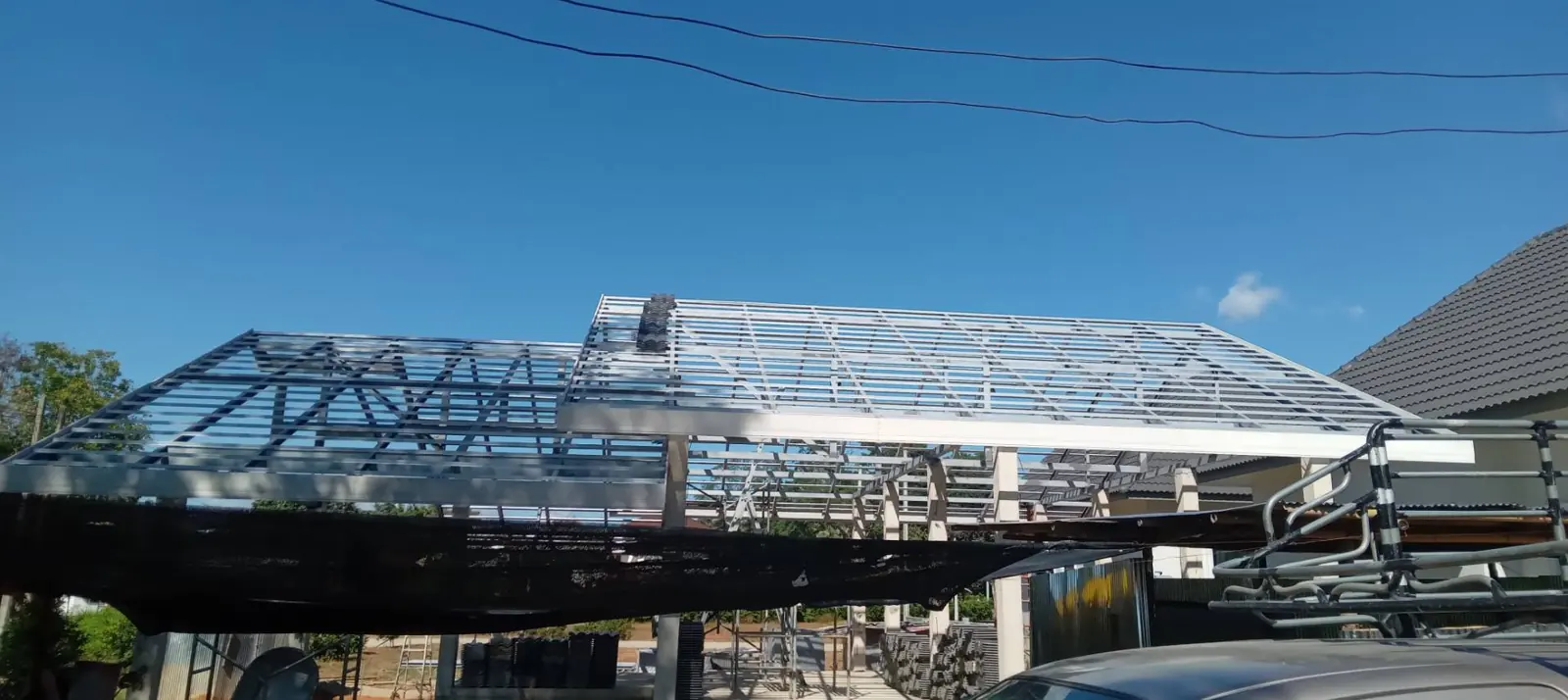

แปหลังคาที่ขึ้นครบ
แปหลังคาที่ขึ้นครบ

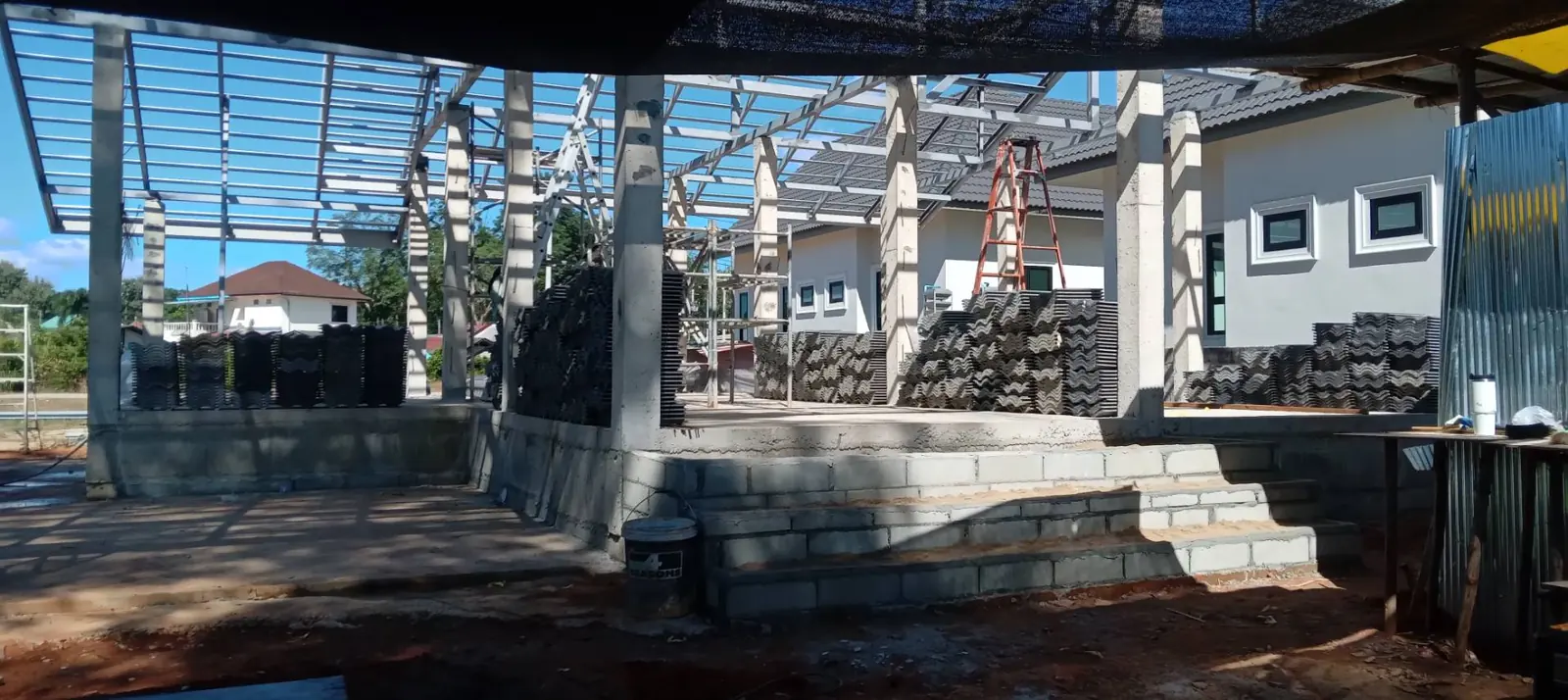

โครงหลังคาเหนือผนังที่ก่อแล้ว
โครงหลังคาเหนือผนังที่ก่อแล้ว

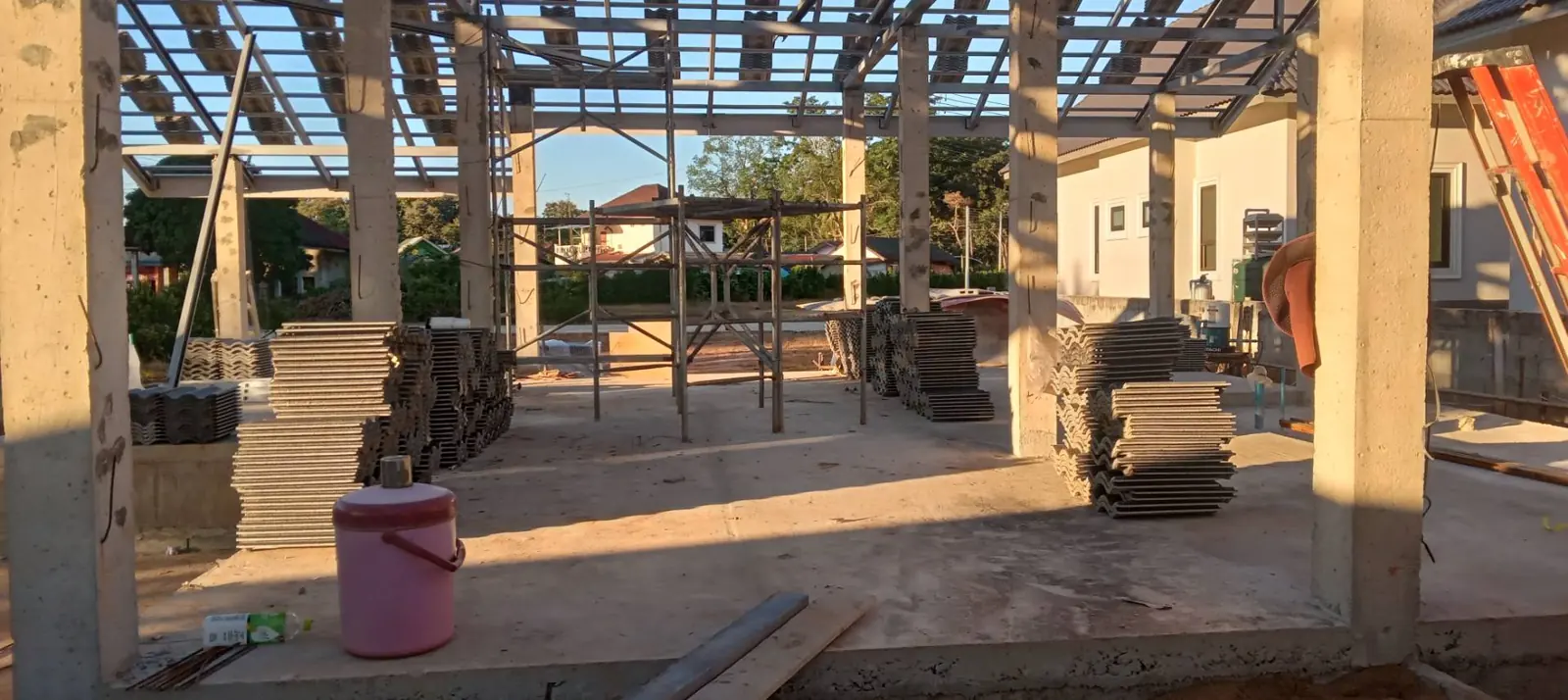

โครงหลังคามองจากภายใน
โครงหลังคามองจากภายใน

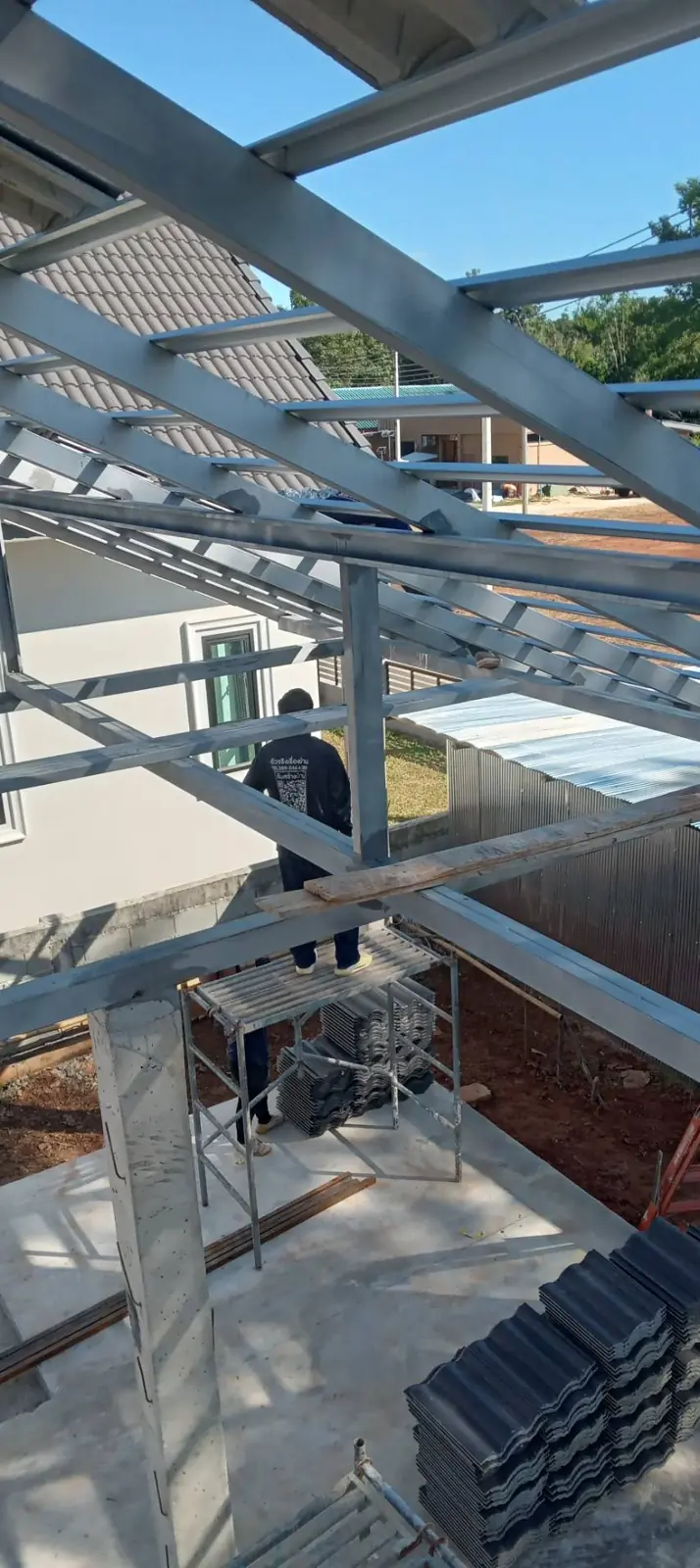

เชื่อมเหล็กโครงหลังคา
เชื่อมเหล็กโครงหลังคา

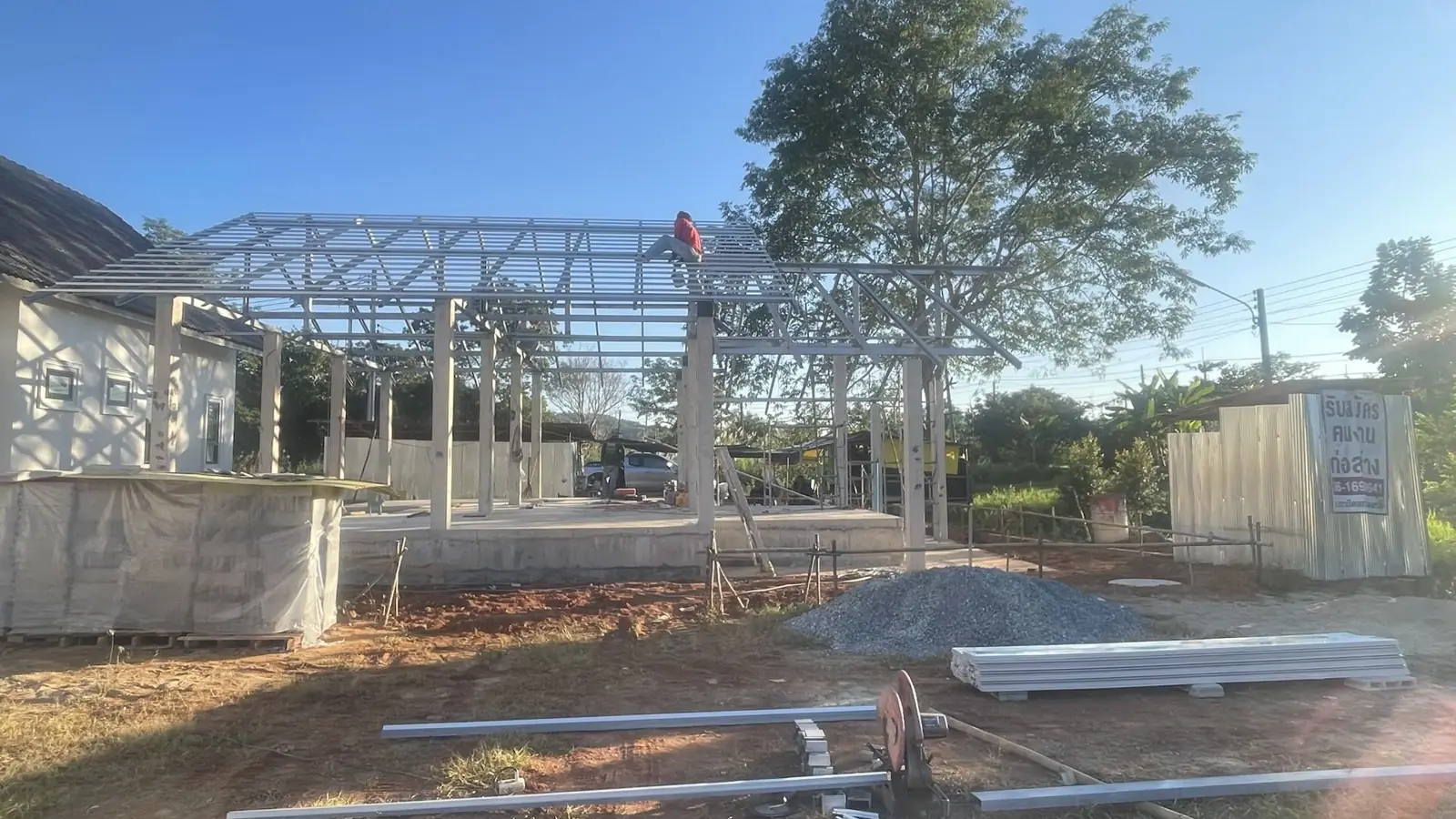

โครงหลังคาเหล็กเริ่มขึ้นรูป
โครงหลังคาเหล็กเริ่มขึ้นรูป

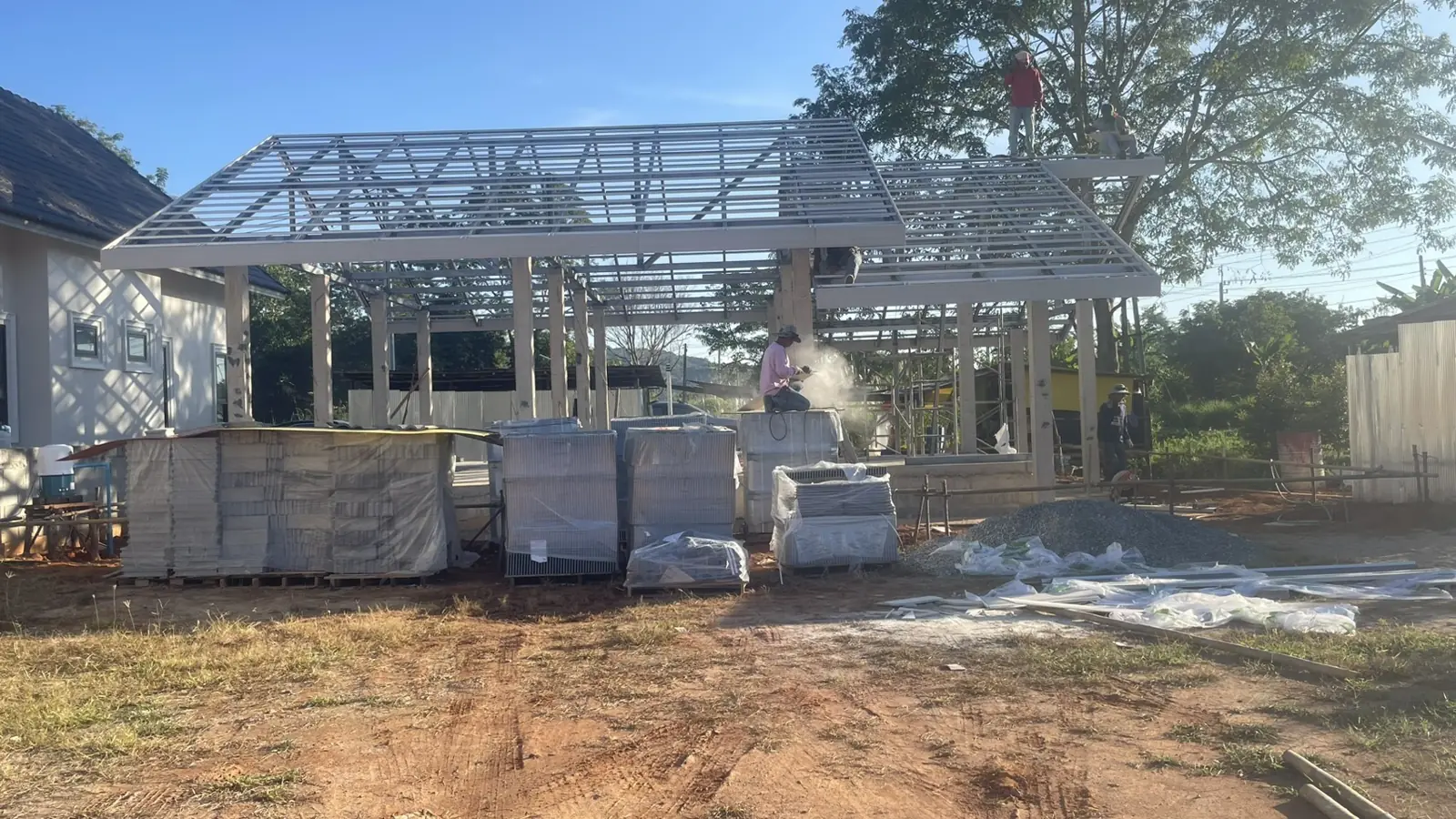

โครงหลังคามุมด้านหน้า
โครงหลังคามุมด้านหน้า

ติดตั้งแปหลังคา
ติดตั้งแปหลังคา
ขั้นที่ 08

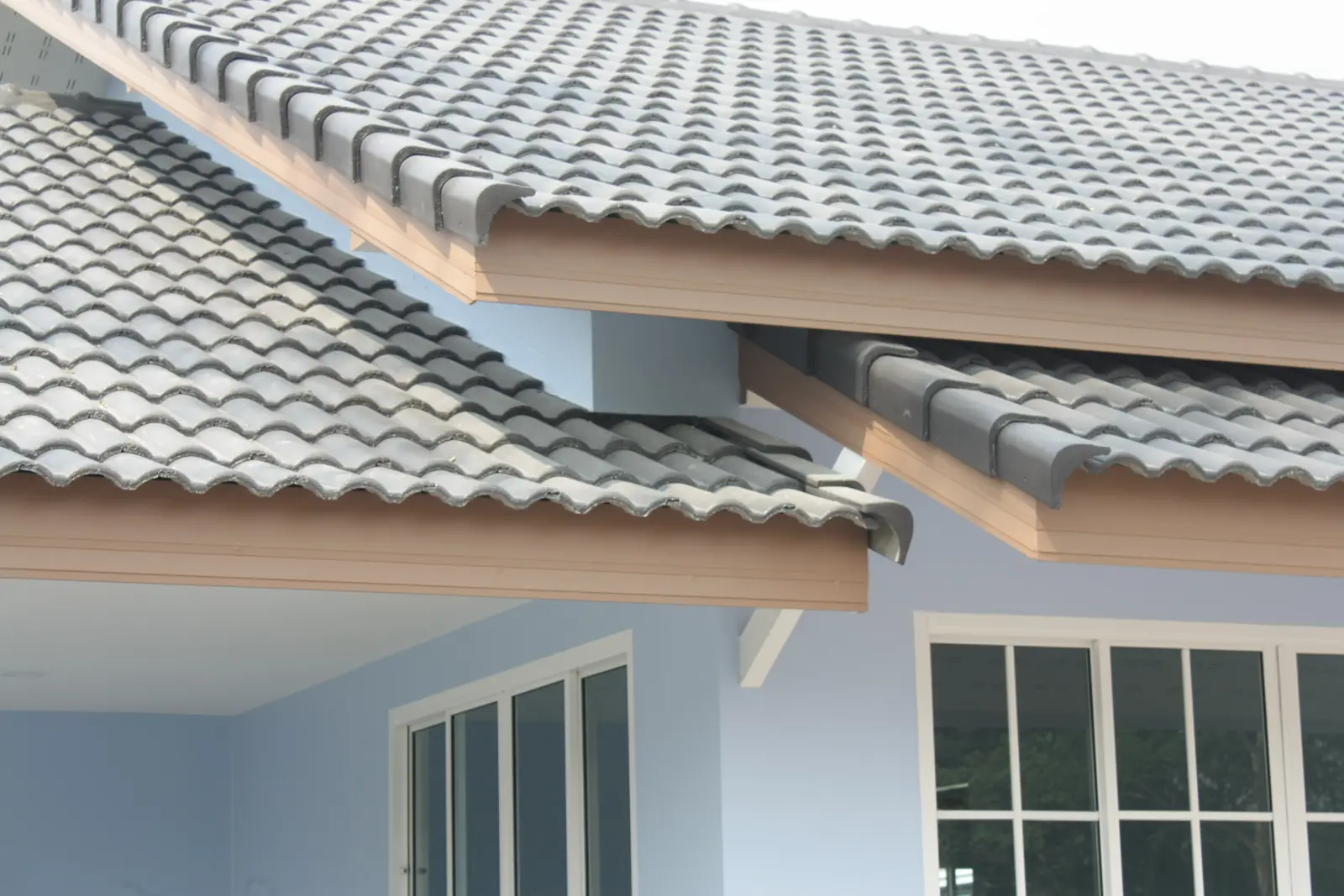

มุงหลังคาและเชิงชาย

หลังคาปิดครบ ตัวบ้านเริ่มกันฝนได้

มุงกระเบื้องไล่จากชายคาขึ้นไปหาสันหลังคา
มุงกระเบื้องไล่จากชายคาขึ้นไปหาสันหลังคา

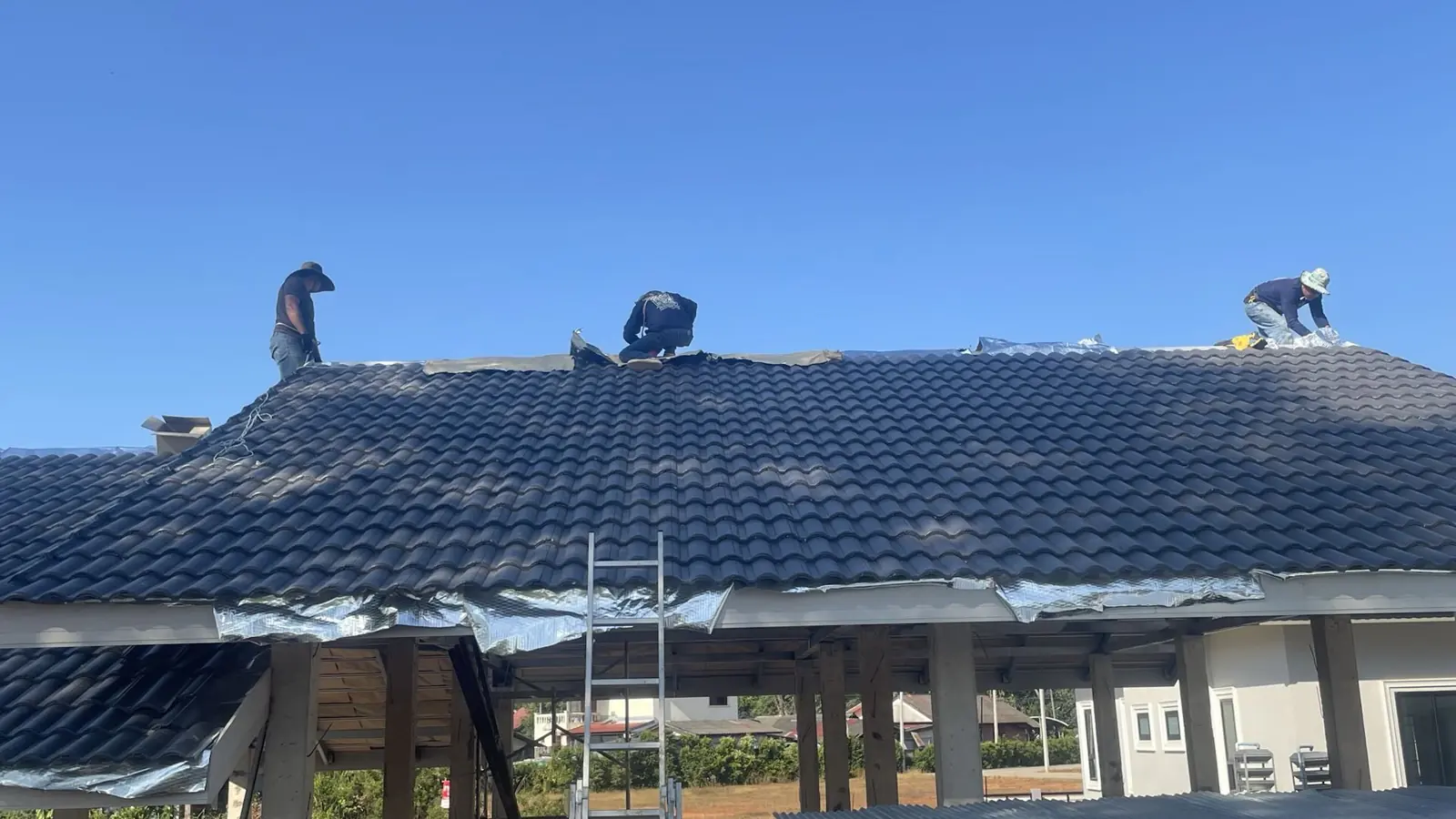

ทีมช่างมุงกระเบื้องบนหลังคา
ทีมช่างมุงกระเบื้องบนหลังคา

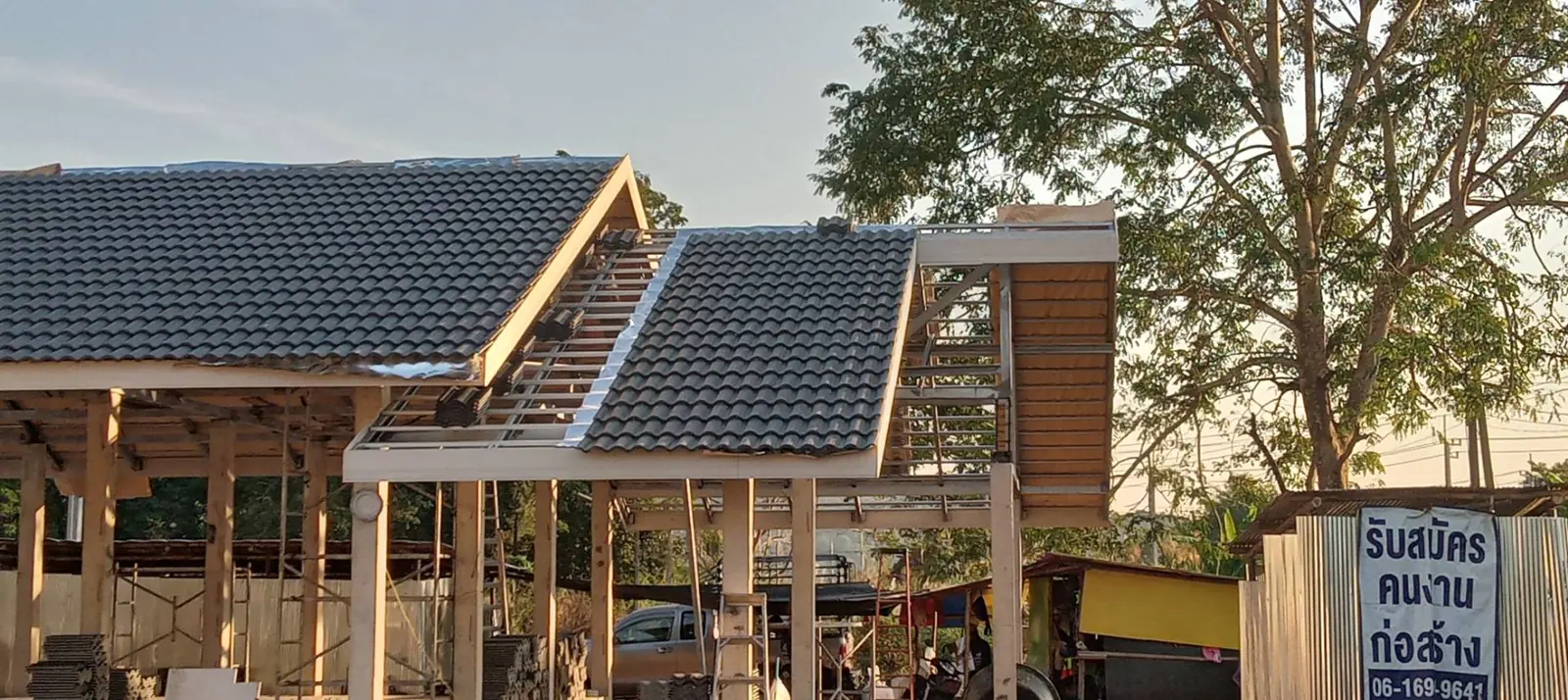

หลังคาที่มุงแล้วบางส่วน
หลังคาที่มุงแล้วบางส่วน

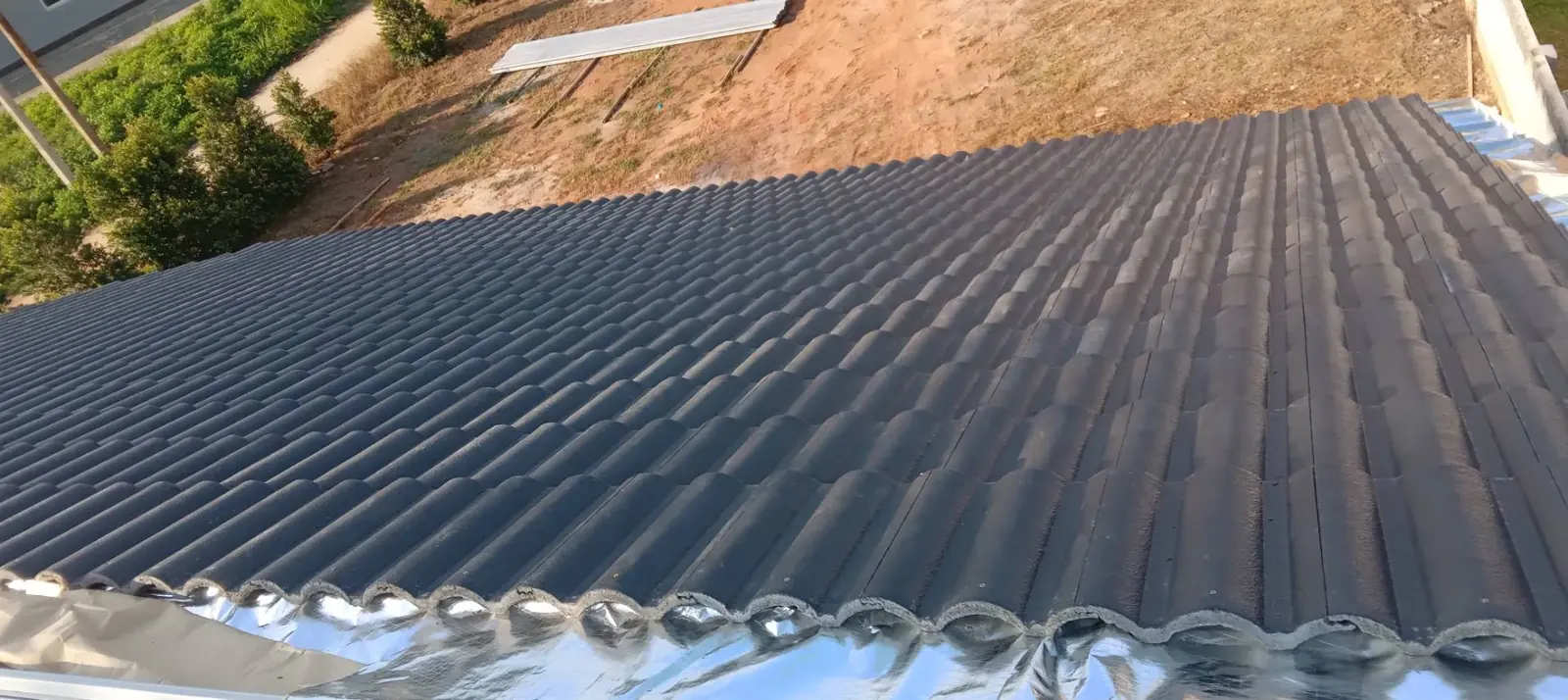

กระเบื้องหลังคาที่มุงเสร็จ
กระเบื้องหลังคาที่มุงเสร็จ

ติดตั้งเชิงชาย
ติดตั้งเชิงชาย

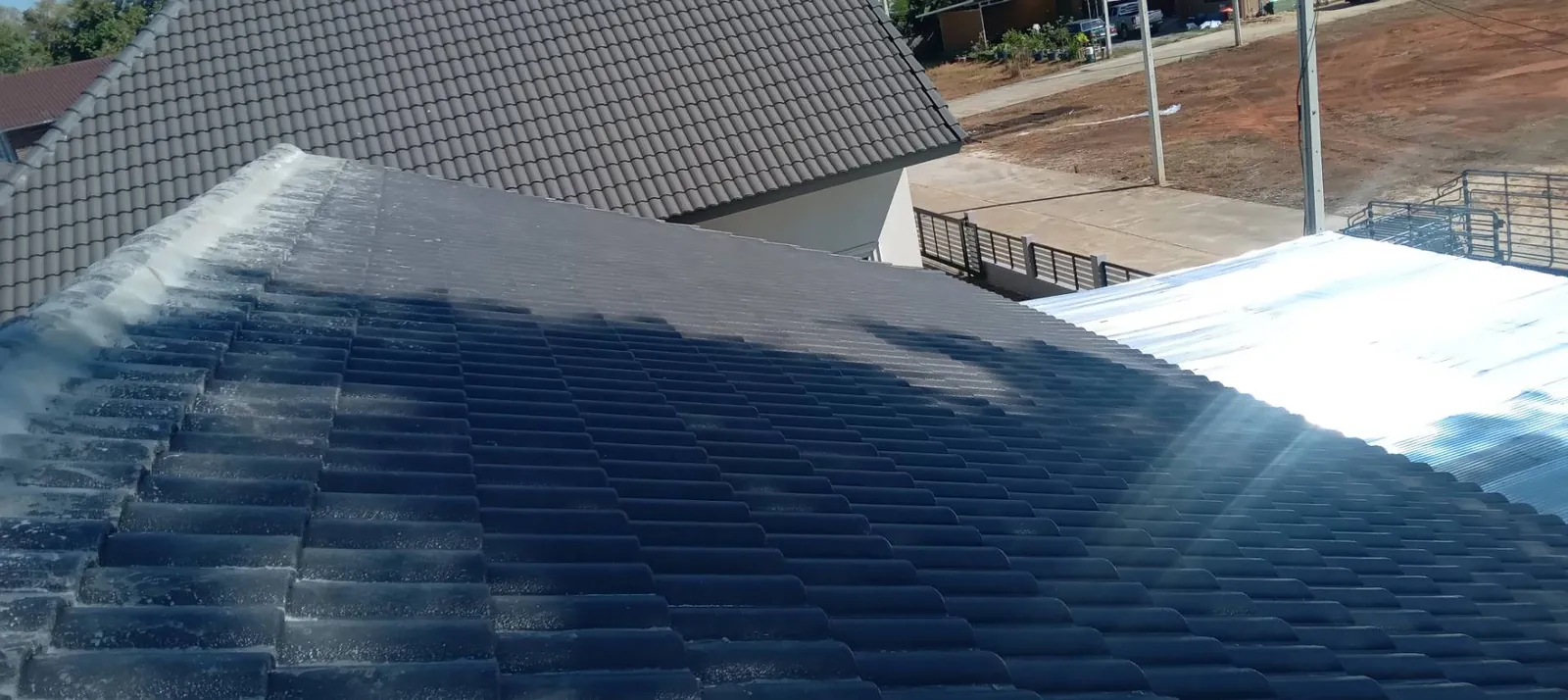

หลังคาปิดครบ ตัวบ้านเริ่มกันฝนได้
หลังคาปิดครบ ตัวบ้านเริ่มกันฝนได้

เก็บงานครอบสันหลังคา
เก็บงานครอบสันหลังคา
ขั้นที่ 09

ระบบไฟฟ้า ประปา และแอร์

งานที่ถูกปิดทับไปแล้ว

ขั้นตอนที่เห็นได้เพียงไม่กี่วัน แล้วหายไปอยู่ในโครงสร้างตลอดอายุบ้าน

ท่อประปาและท่อน้ำทิ้งวางเข้าที่ในแบบ ปิดปลายท่อกันเศษปูนไว้ ก่อนเทคอนกรีตทับ
ท่อประปาและท่อน้ำทิ้งวางเข้าที่ในแบบ ปิดปลายท่อกันเศษปูนไว้ ก่อนเทคอนกรีตทับ

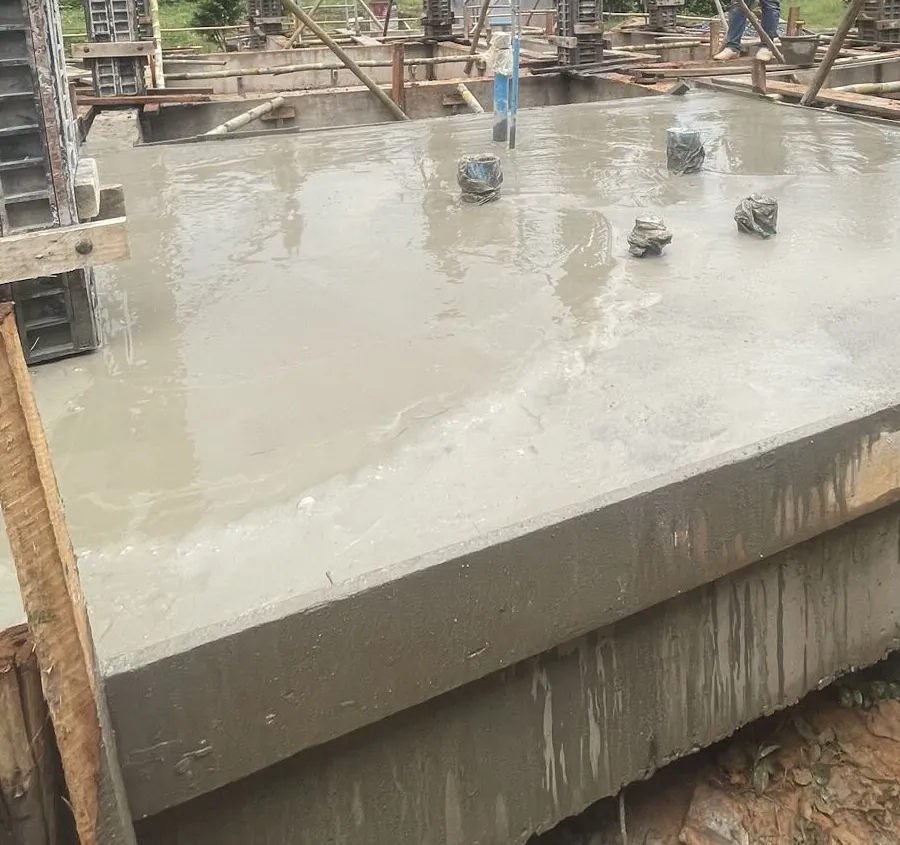

หลังเทเสร็จ เหลือให้เห็นแค่ปลายท่อ — ส่วนที่เหลือทั้งหมดอยู่ใต้พื้นไปตลอด
หลังเทเสร็จ เหลือให้เห็นแค่ปลายท่อ — ส่วนที่เหลือทั้งหมดอยู่ใต้พื้นไปตลอด

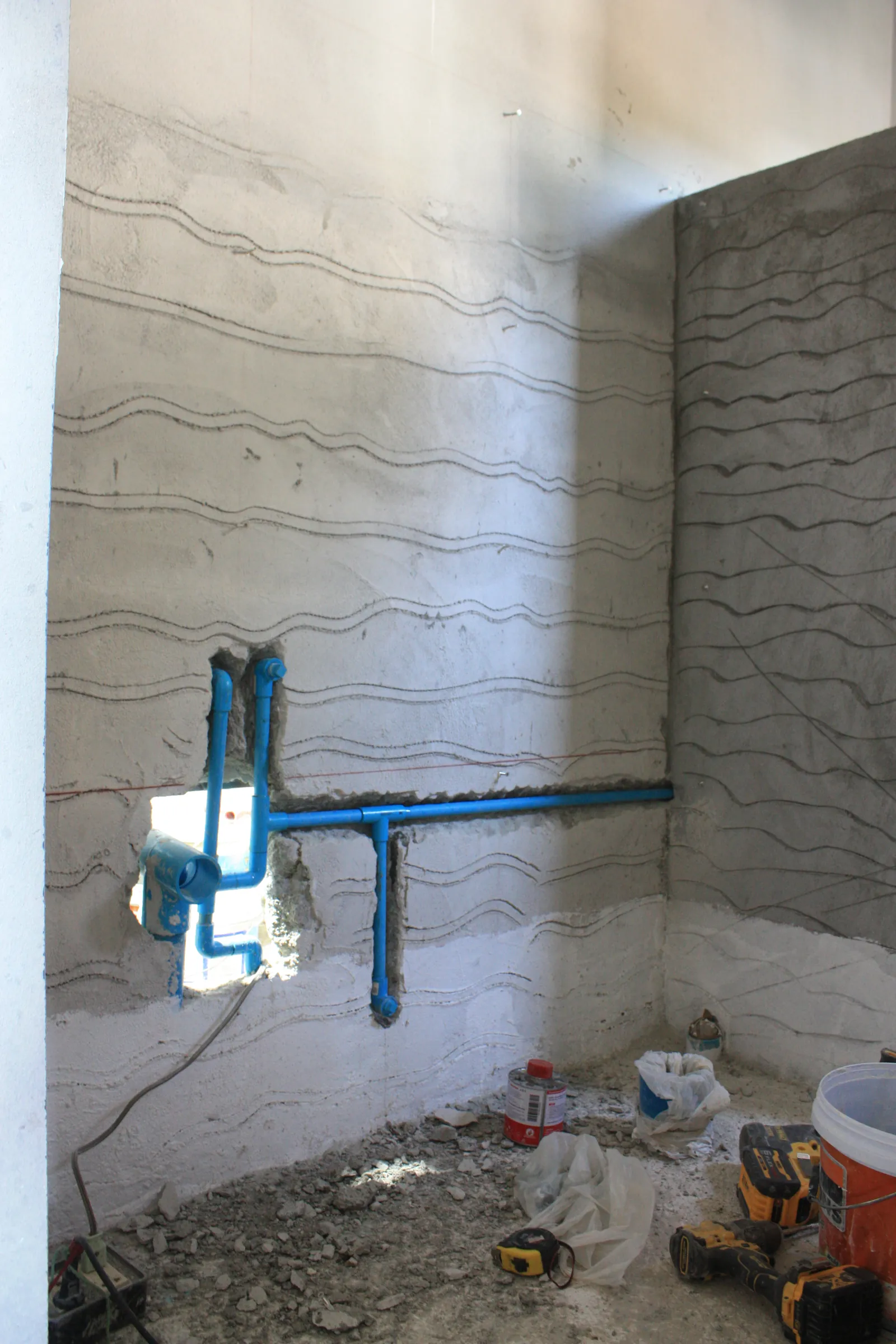

ท่อน้ำที่กรีดฝังในผนังก่อนฉาบ ตำแหน่งเหล่านี้คือสิ่งที่ต้องรู้ในวันที่จะเจาะผนัง
ท่อน้ำที่กรีดฝังในผนังก่อนฉาบ ตำแหน่งเหล่านี้คือสิ่งที่ต้องรู้ในวันที่จะเจาะผนัง

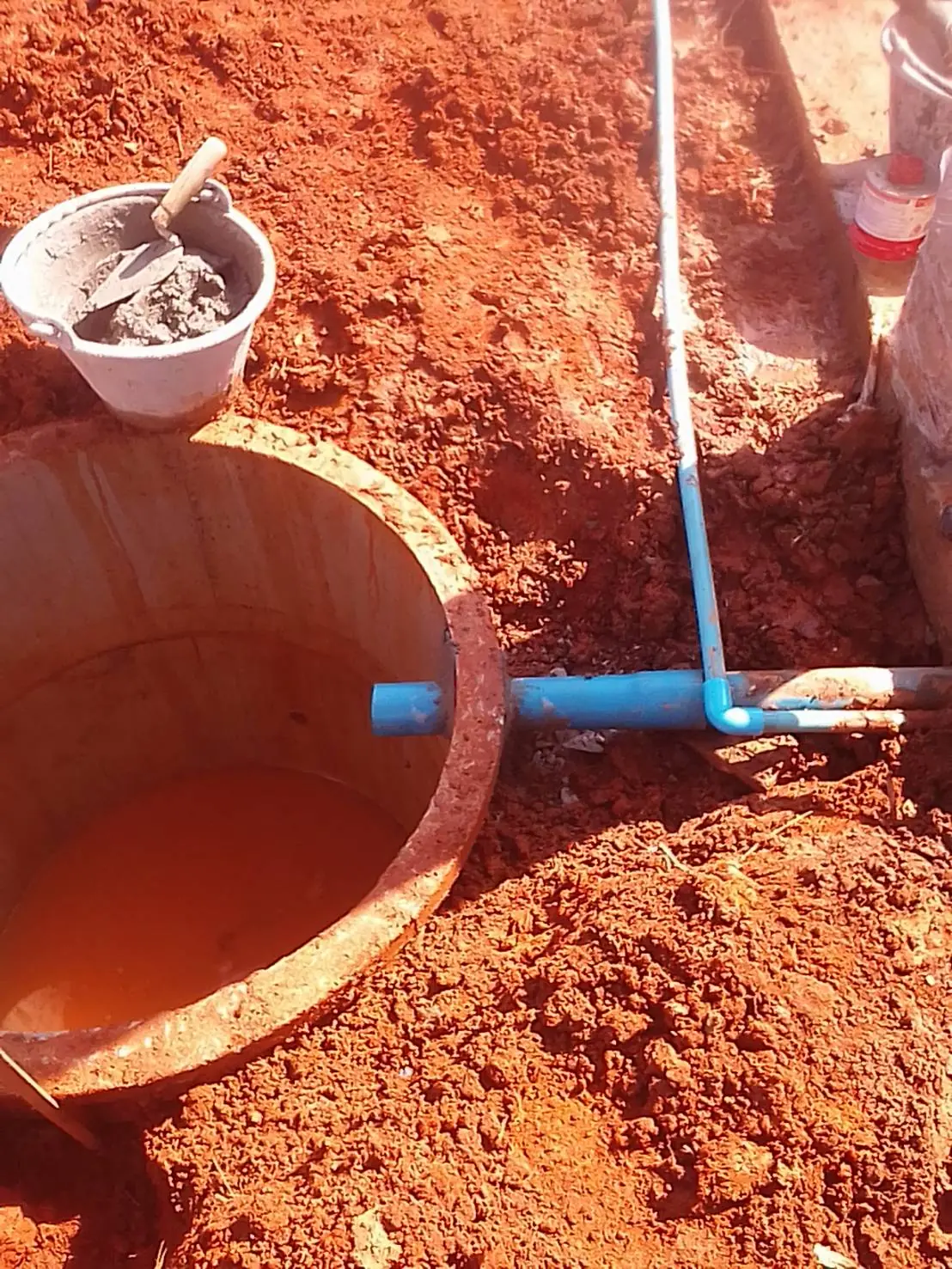

วางท่อน้ำเข้าบ่อนอกบ้าน
วางท่อน้ำเข้าบ่อนอกบ้าน

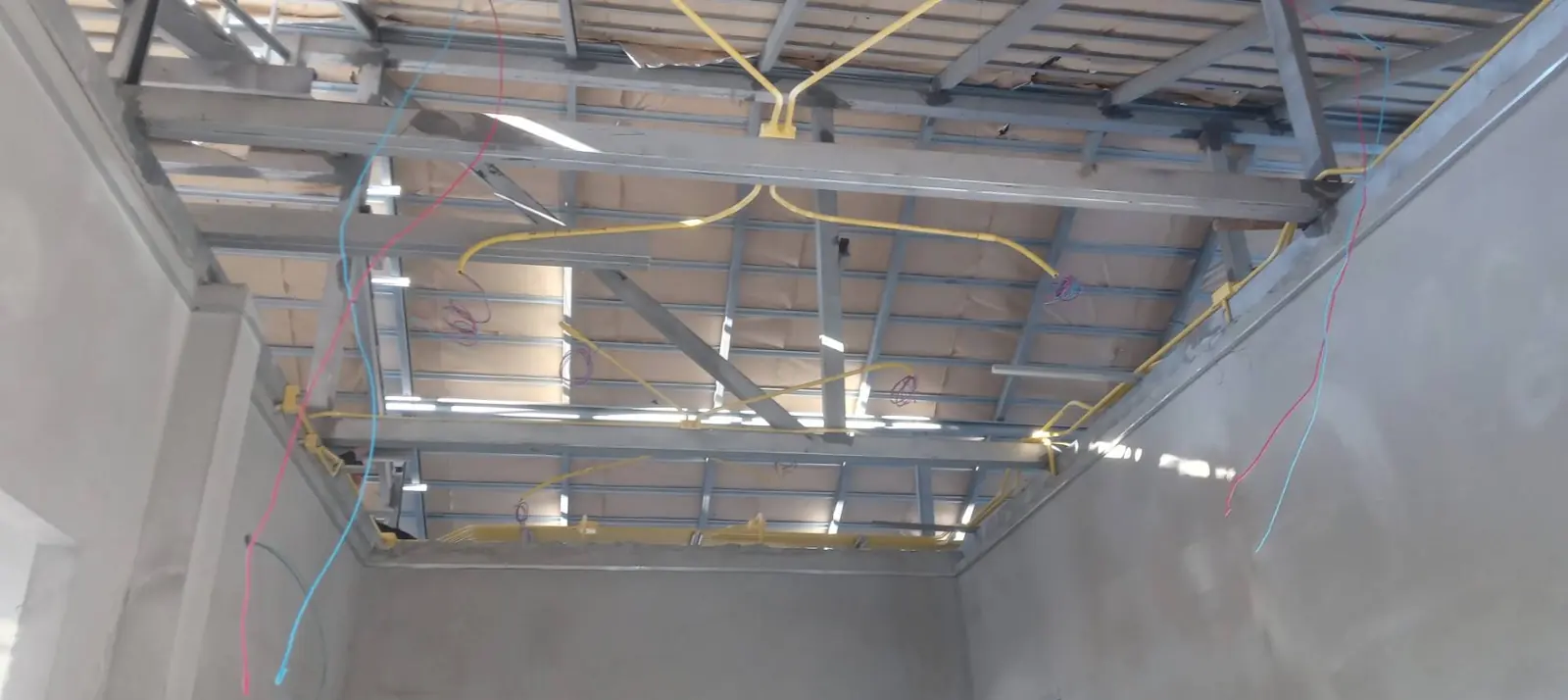

สายไฟเหนือโครงฝ้า
สายไฟเหนือโครงฝ้า

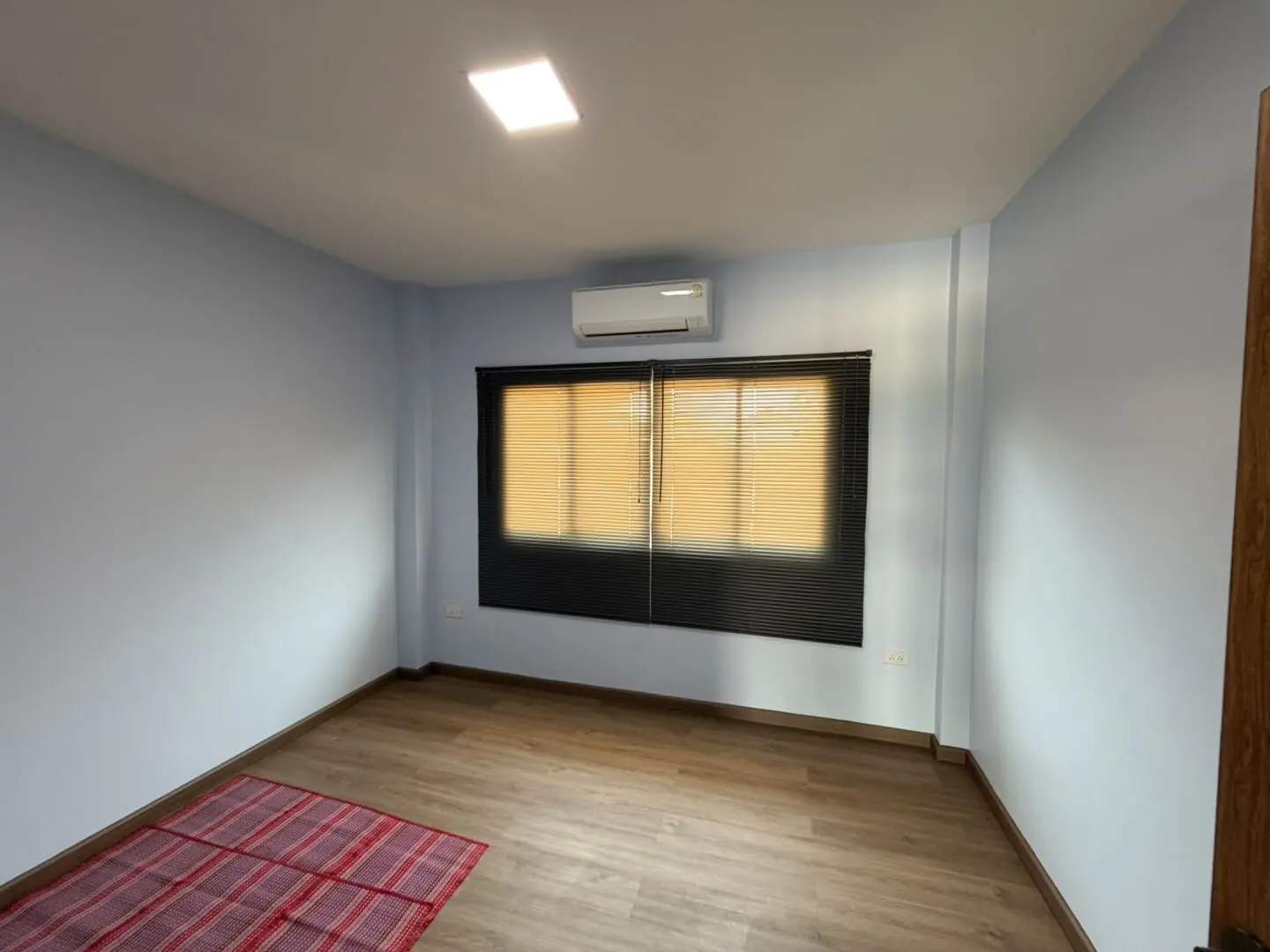

เครื่องปรับอากาศในห้องที่เสร็จแล้ว
เครื่องปรับอากาศในห้องที่เสร็จแล้ว

ท่อประปาวางในแบบก่อนเทพื้น
ท่อประปาวางในแบบก่อนเทพื้น

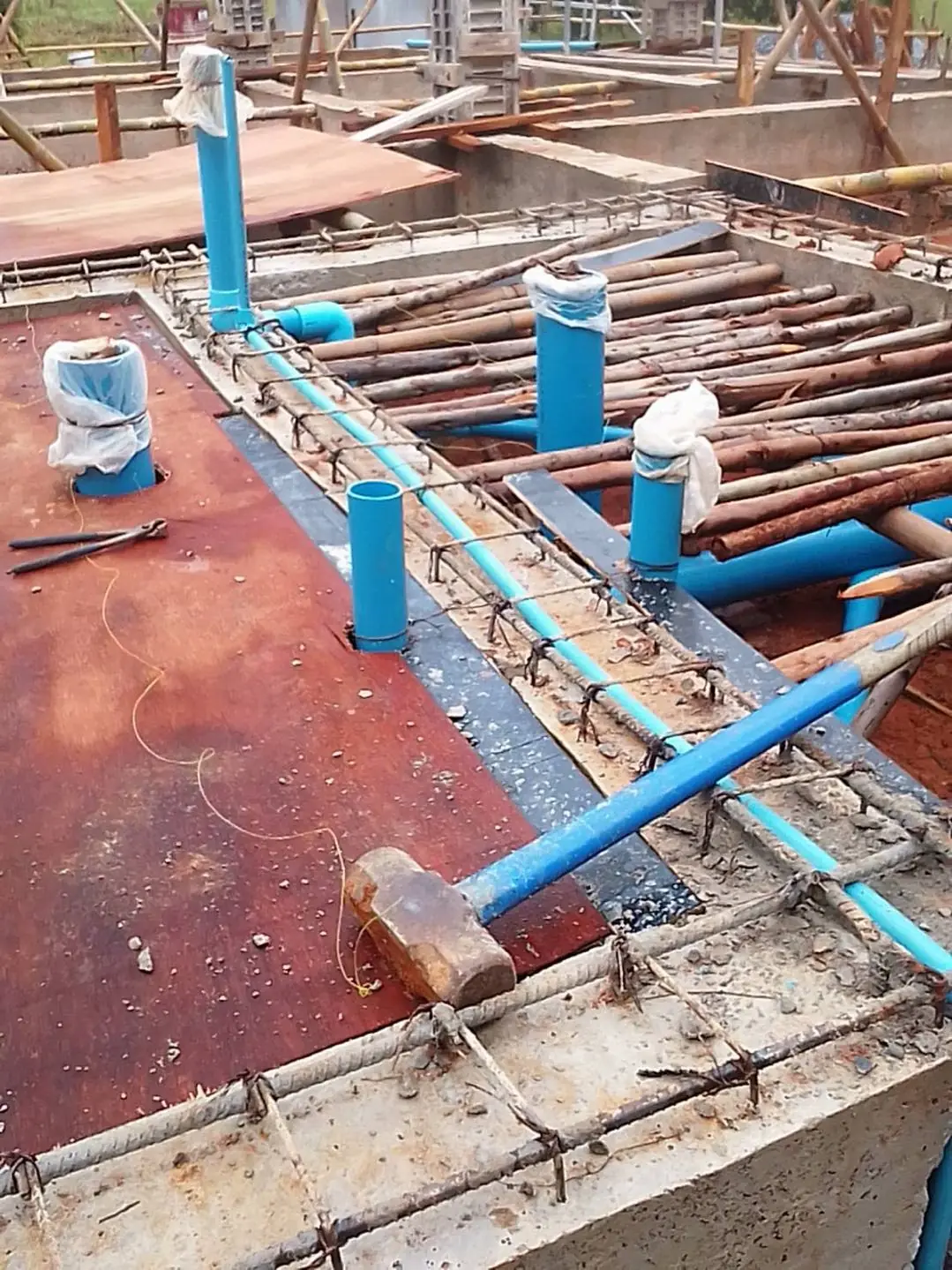

ท่อน้ำทิ้งยื่นจากพื้นห้องน้ำก่อนเท
ท่อน้ำทิ้งยื่นจากพื้นห้องน้ำก่อนเท

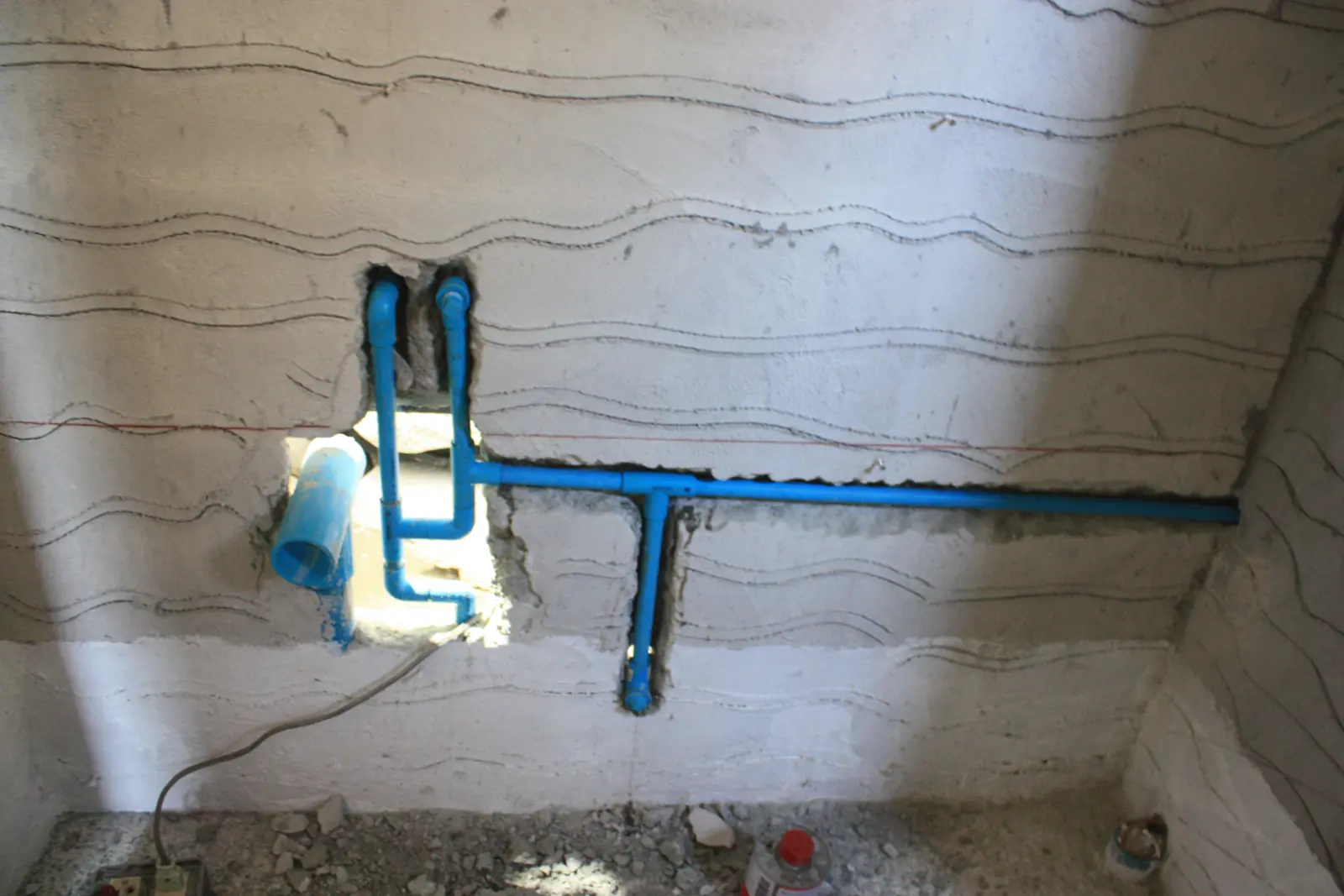

ท่อน้ำในผนังห้องน้ำก่อนฉาบ
ท่อน้ำในผนังห้องน้ำก่อนฉาบ

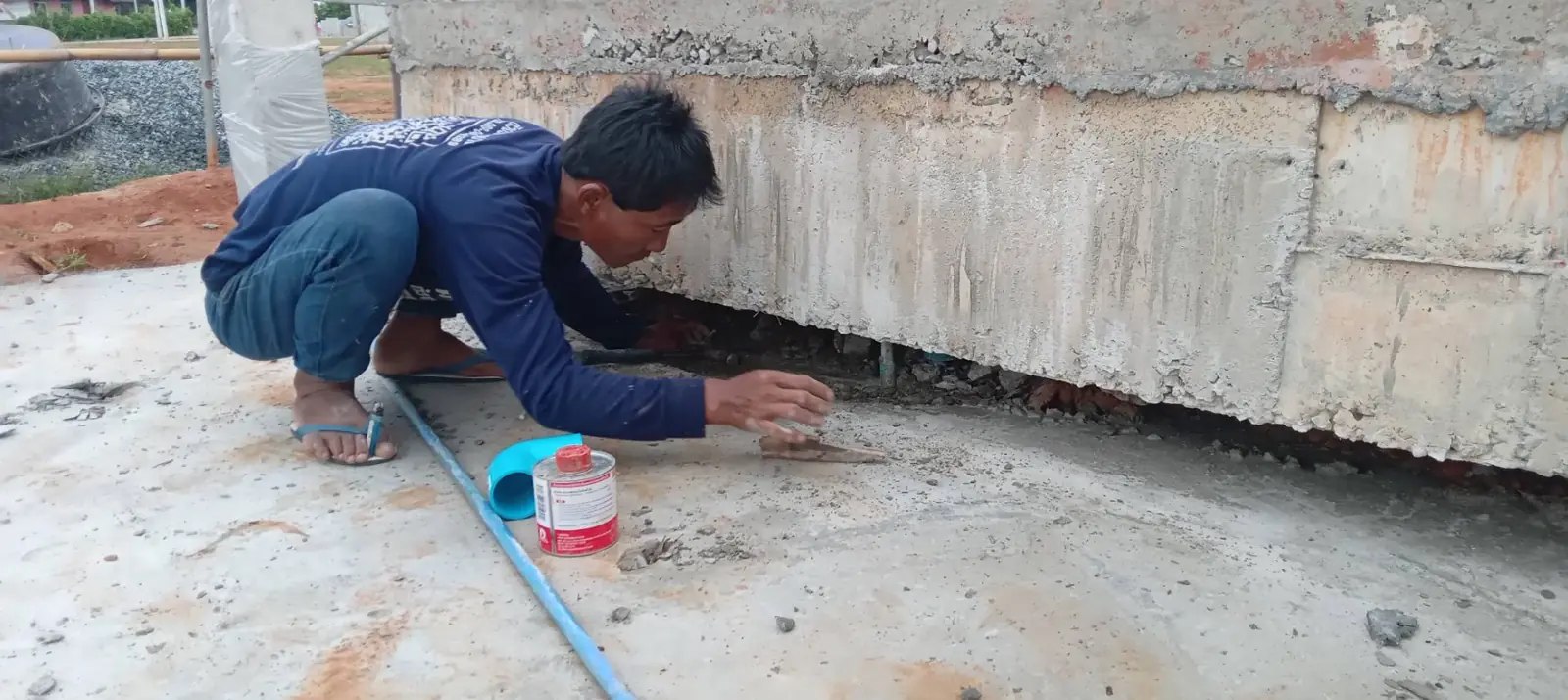

ฝังท่อน้ำตามแนวคาน
ฝังท่อน้ำตามแนวคาน

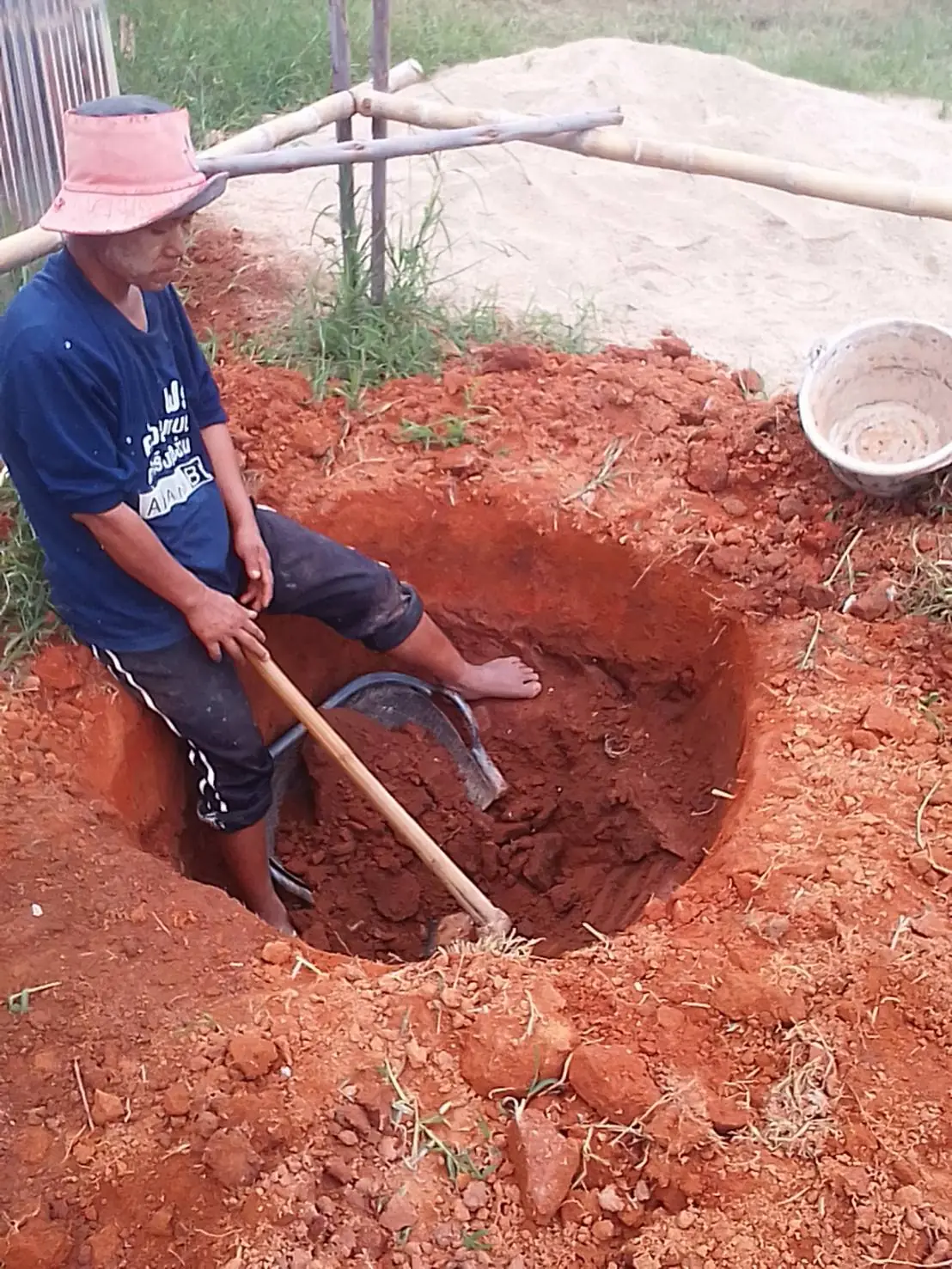

ขุดหลุมวางถังบำบัด
ขุดหลุมวางถังบำบัด

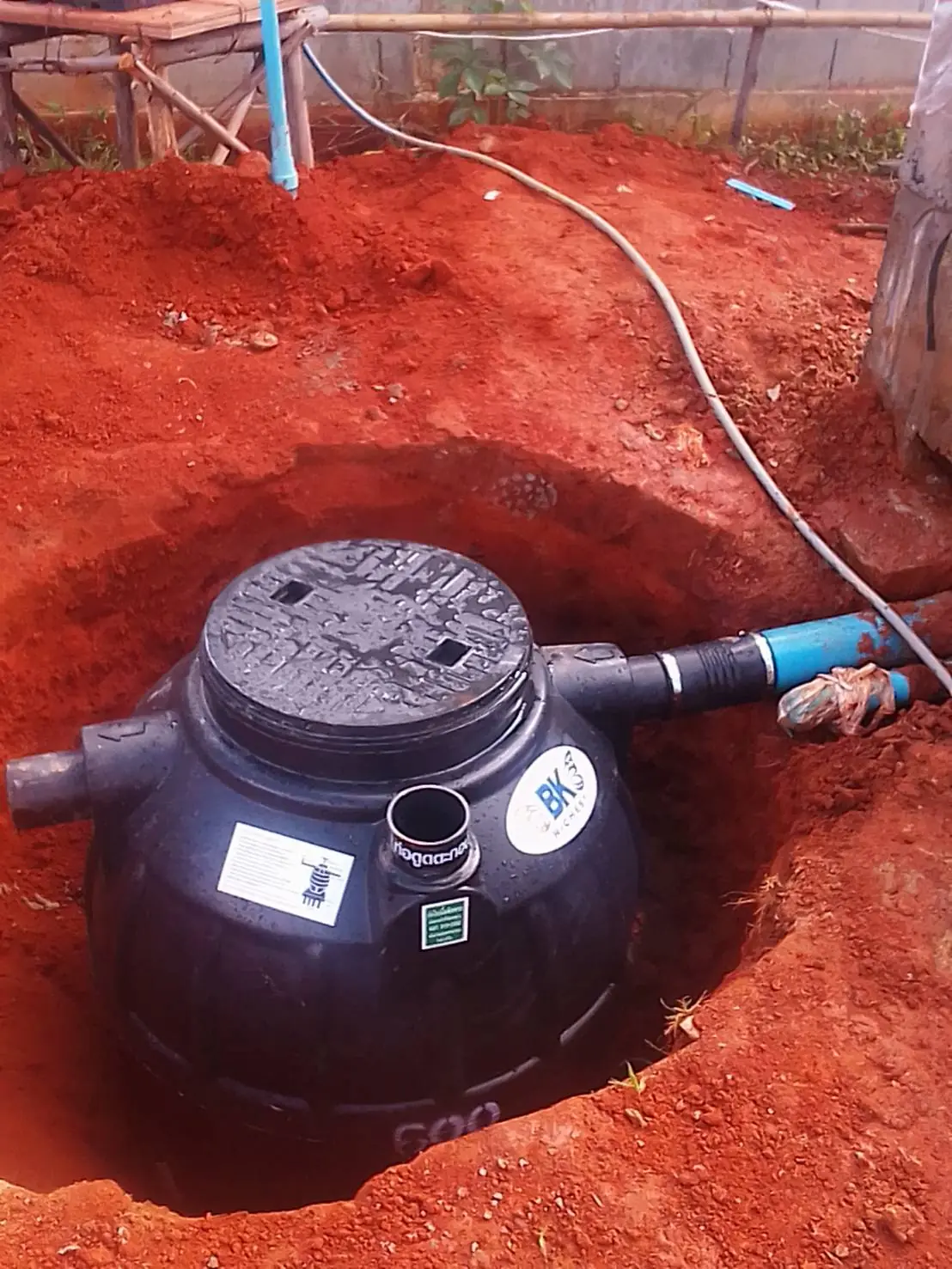

ถังบำบัดวางลงหลุม
ถังบำบัดวางลงหลุม

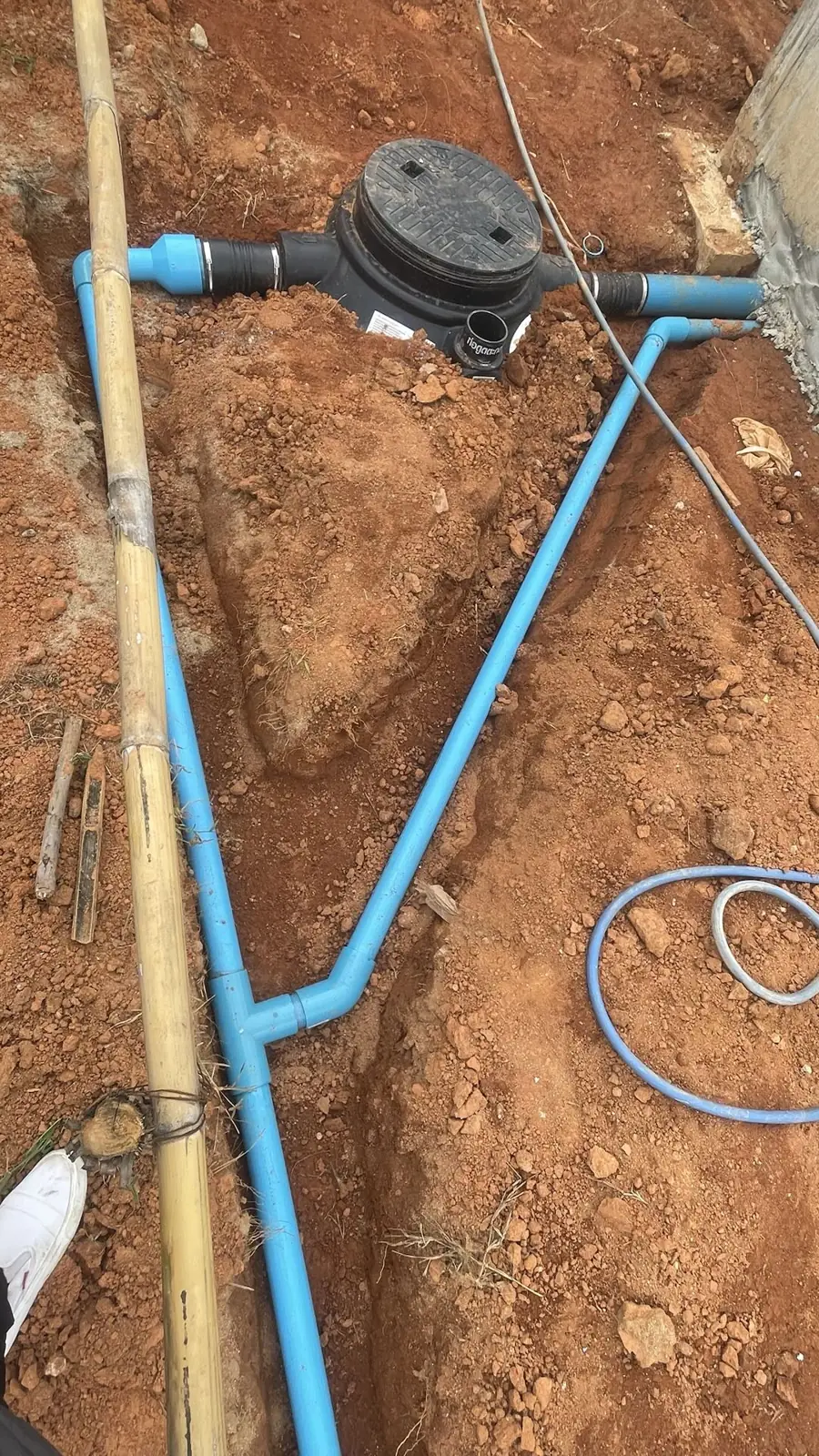

แนวท่อน้ำนอกบ้านก่อนกลบ
แนวท่อน้ำนอกบ้านก่อนกลบ

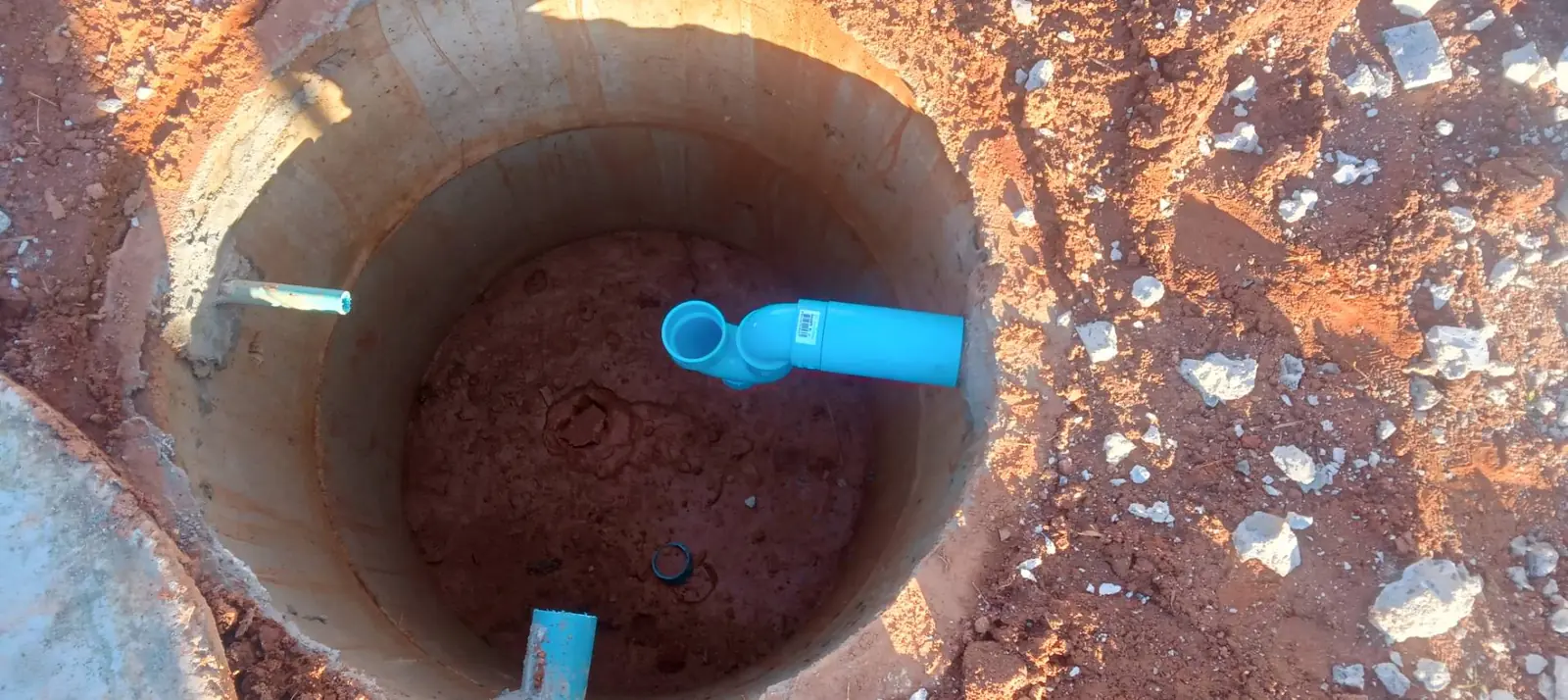

บ่อพักพร้อมท่อเข้าออก
บ่อพักพร้อมท่อเข้าออก

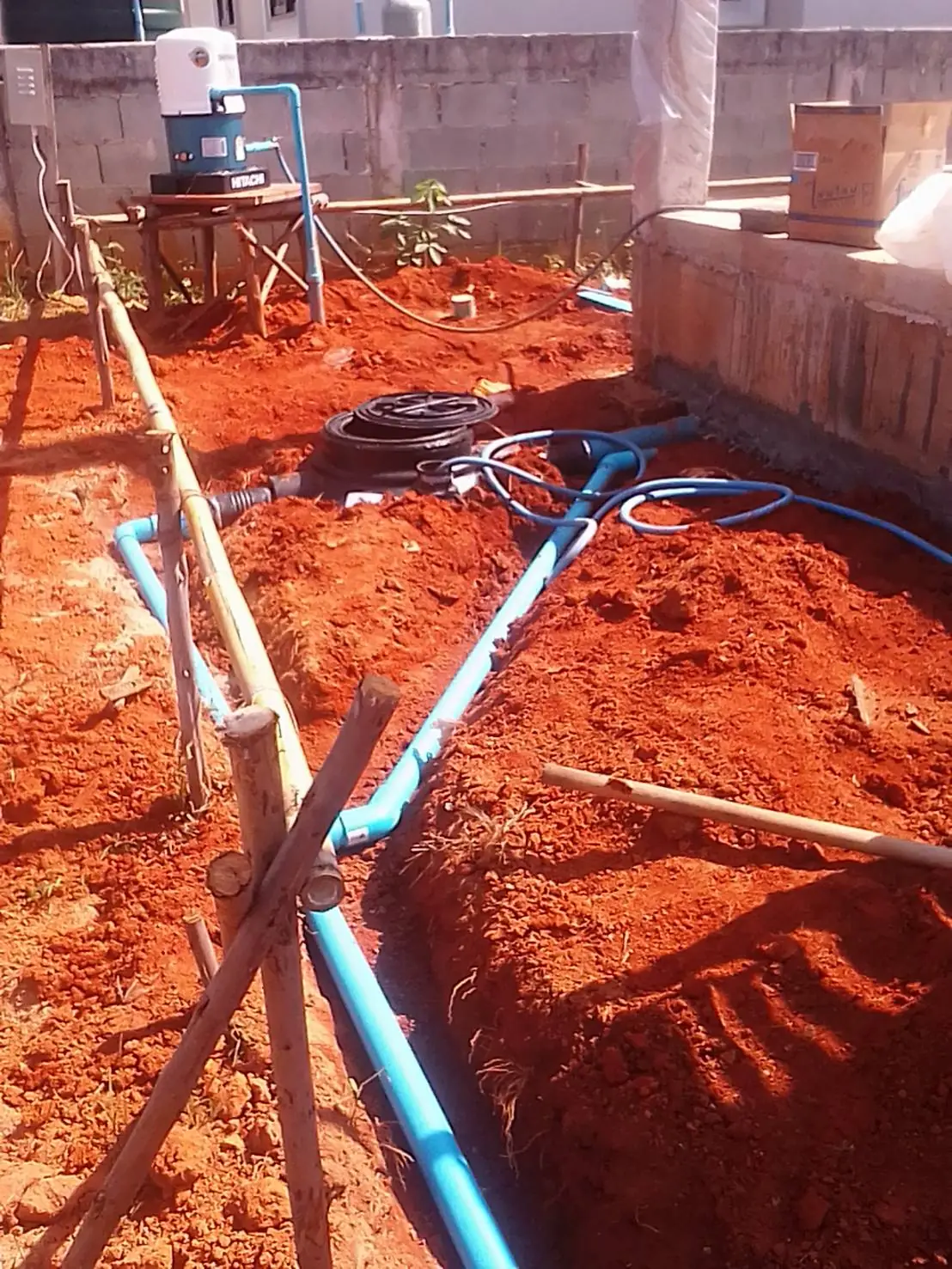

ถังบำบัดต่อท่อกับบ่อพัก
ถังบำบัดต่อท่อกับบ่อพัก

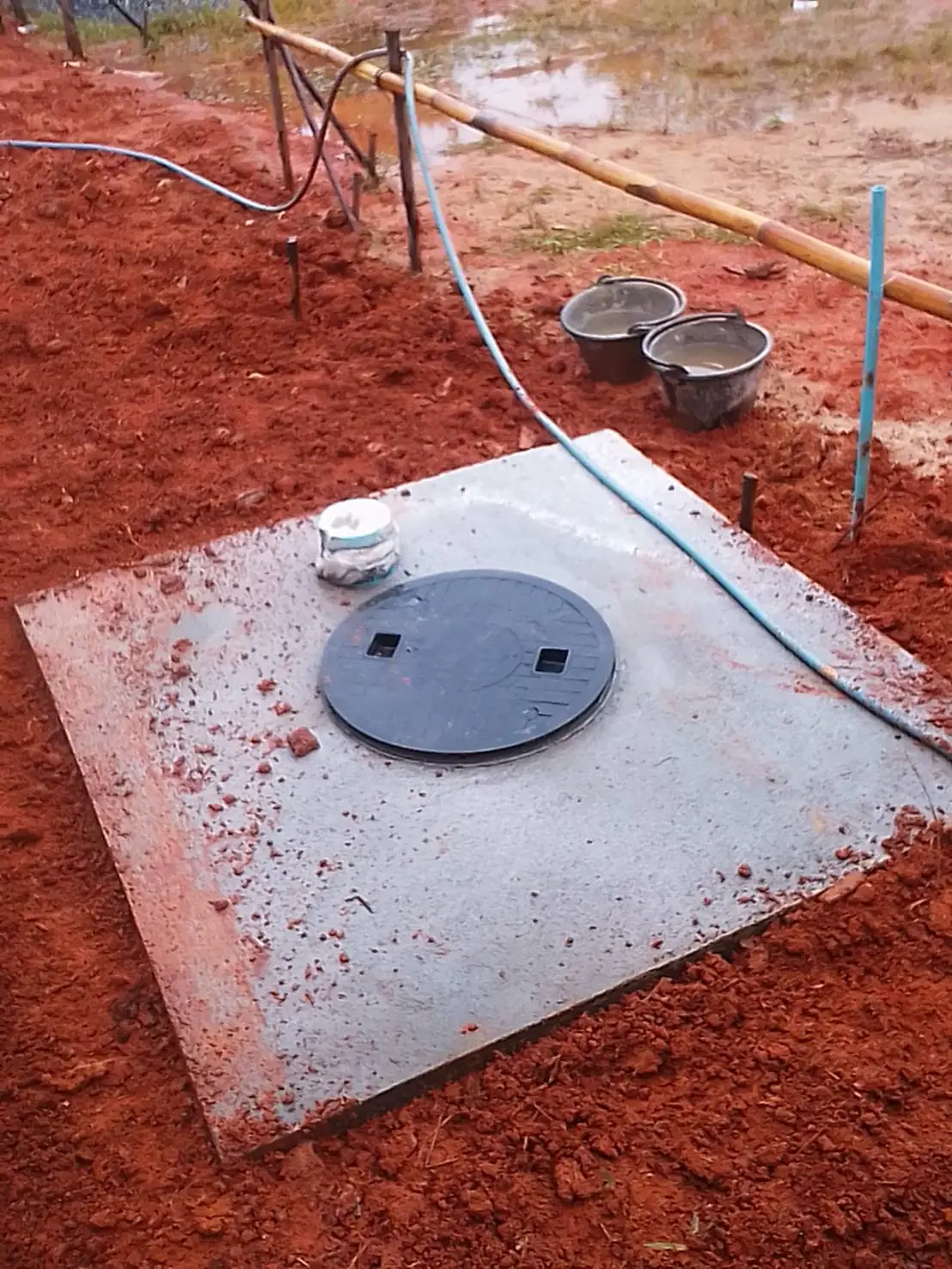

ฝาบ่อหลังกลบดิน
ฝาบ่อหลังกลบดิน

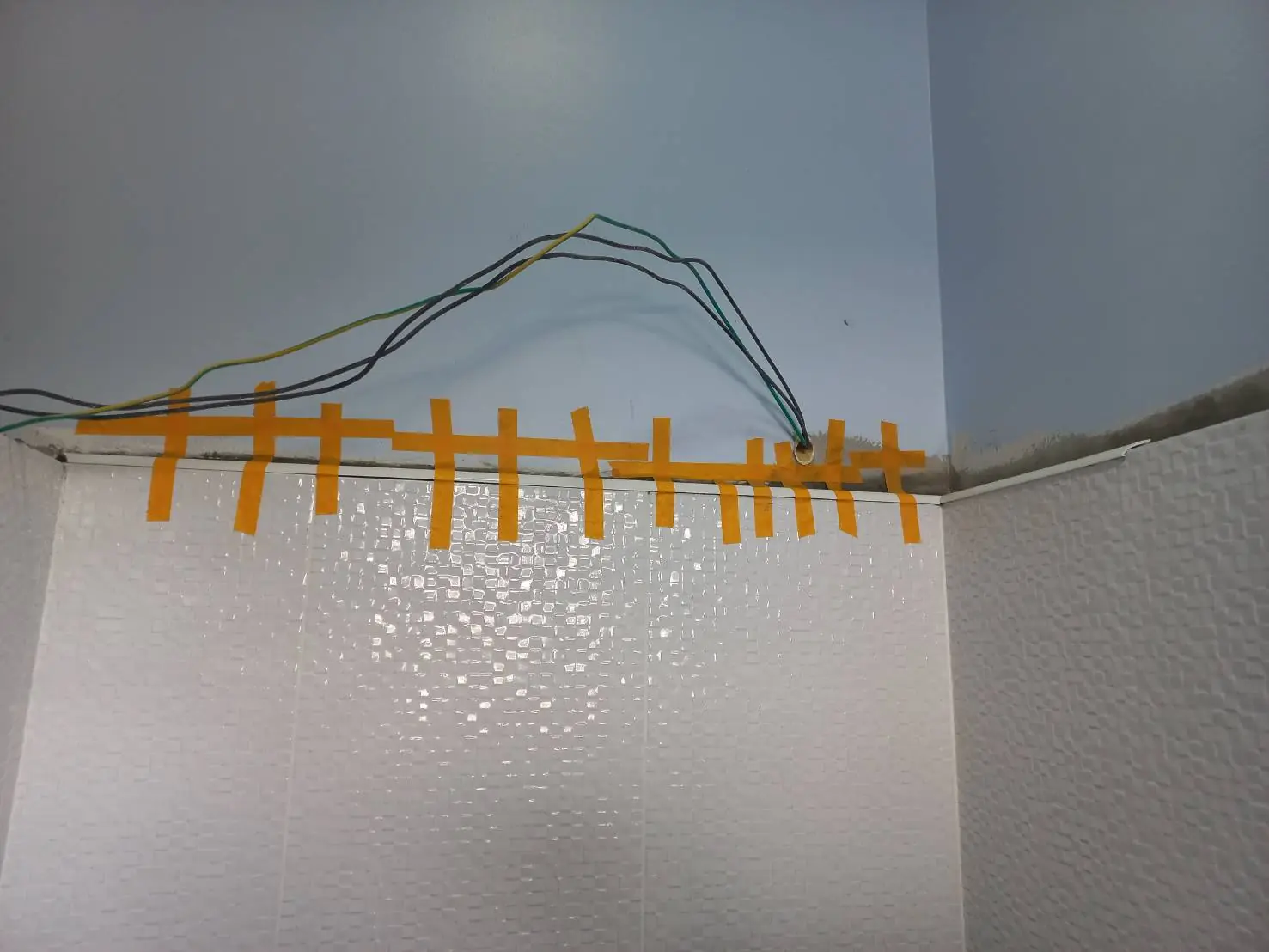

สายไฟที่จัดเตรียมไว้ก่อนติดโคม
สายไฟที่จัดเตรียมไว้ก่อนติดโคม

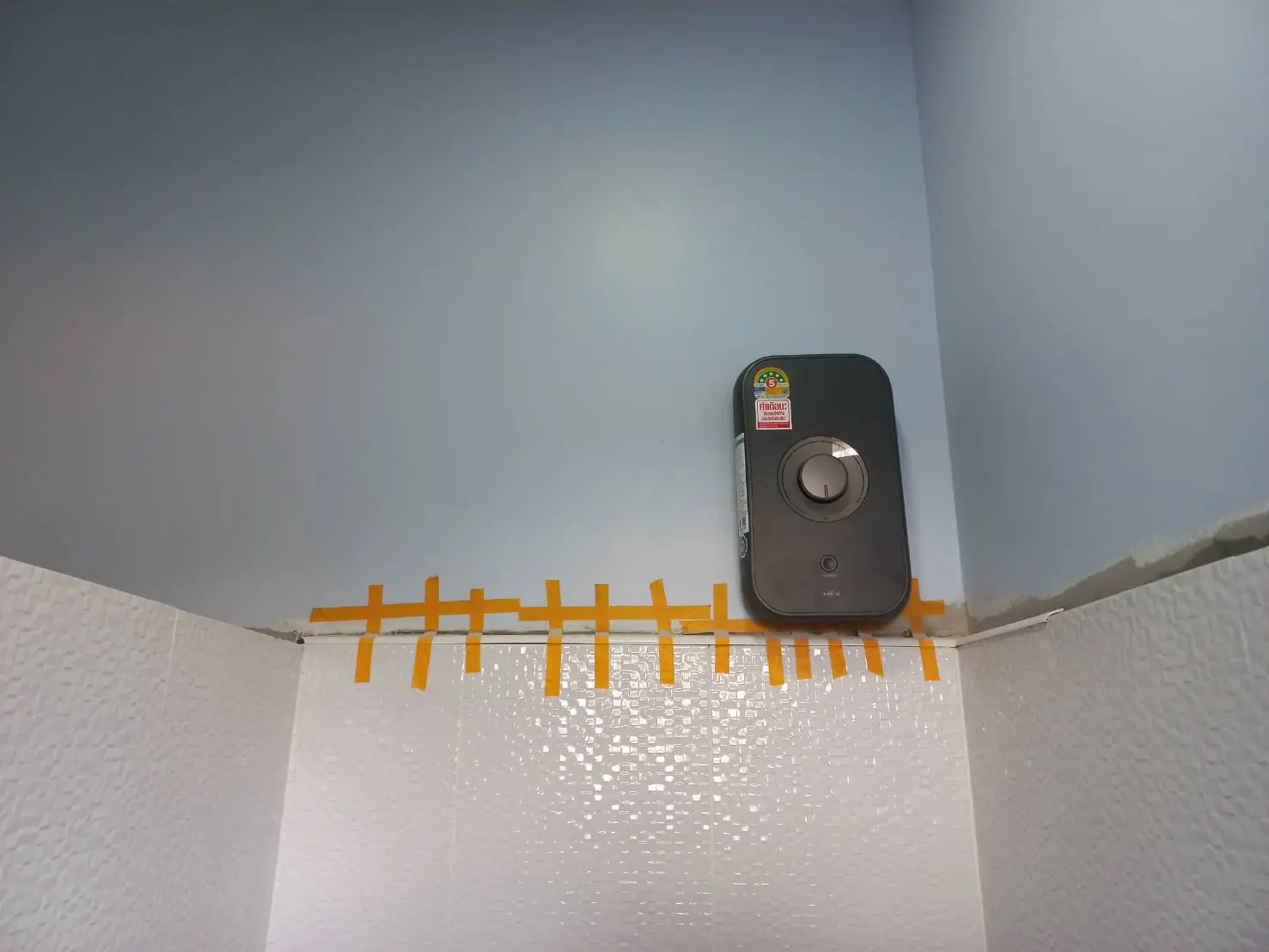

ติดตั้งโคมไฟเพดาน
ติดตั้งโคมไฟเพดาน

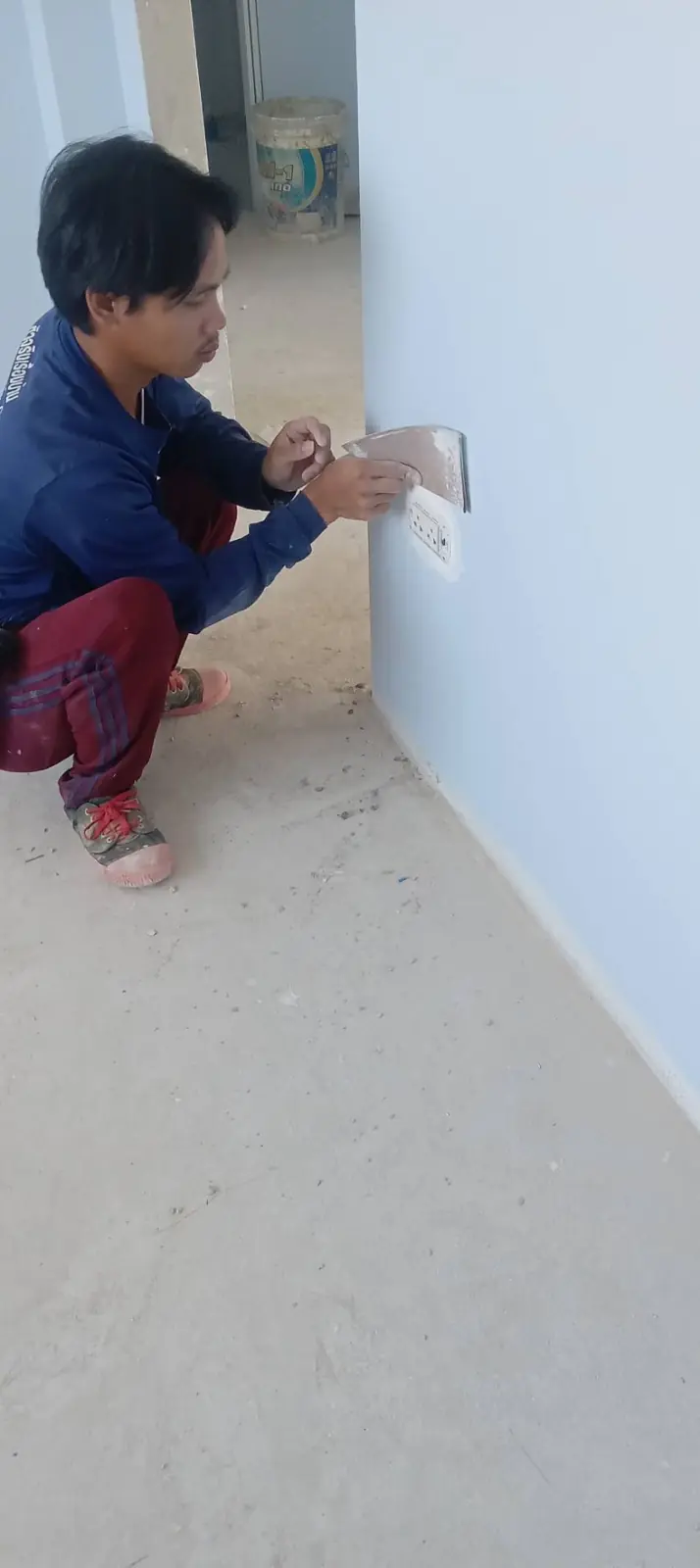

ติดตั้งเต้ารับไฟฟ้า
ติดตั้งเต้ารับไฟฟ้า

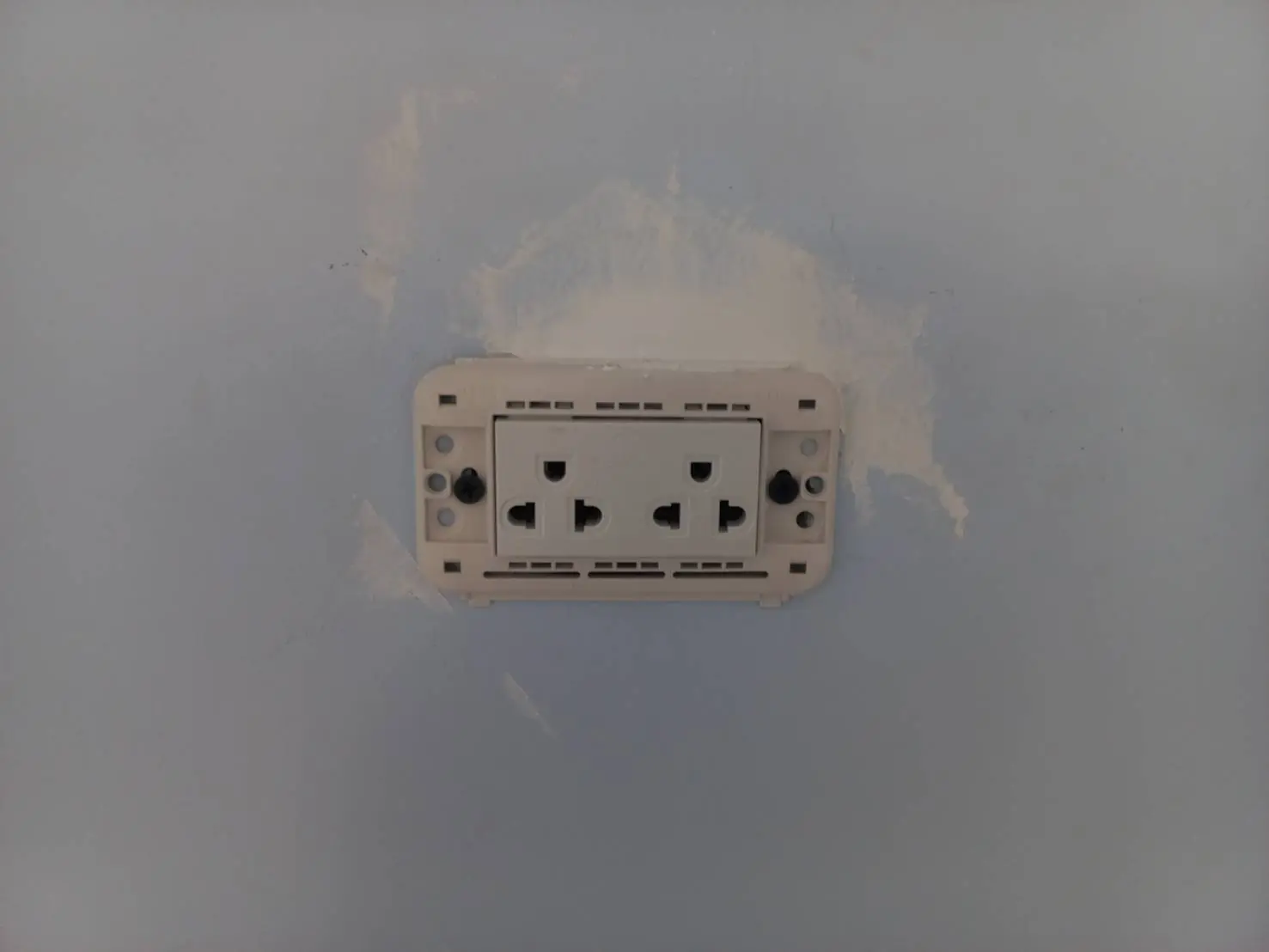

เต้ารับที่ติดตั้งแล้ว
เต้ารับที่ติดตั้งแล้ว

ทีมช่างไฟฟ้าทำงานในห้อง
ทีมช่างไฟฟ้าทำงานในห้อง

ไฟดาวน์ไลต์ที่ติดตั้งครบ
ไฟดาวน์ไลต์ที่ติดตั้งครบ

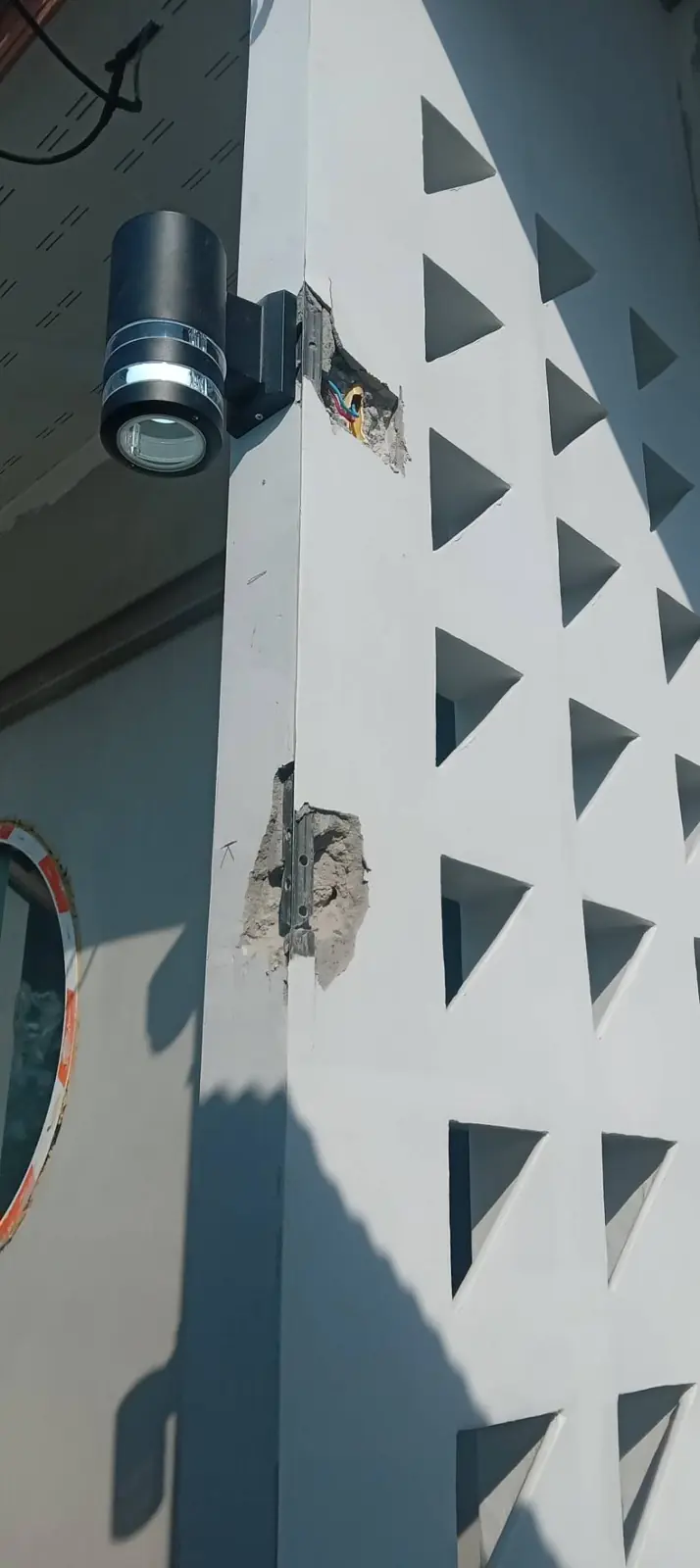

ไฟผนังภายนอก
ไฟผนังภายนอก

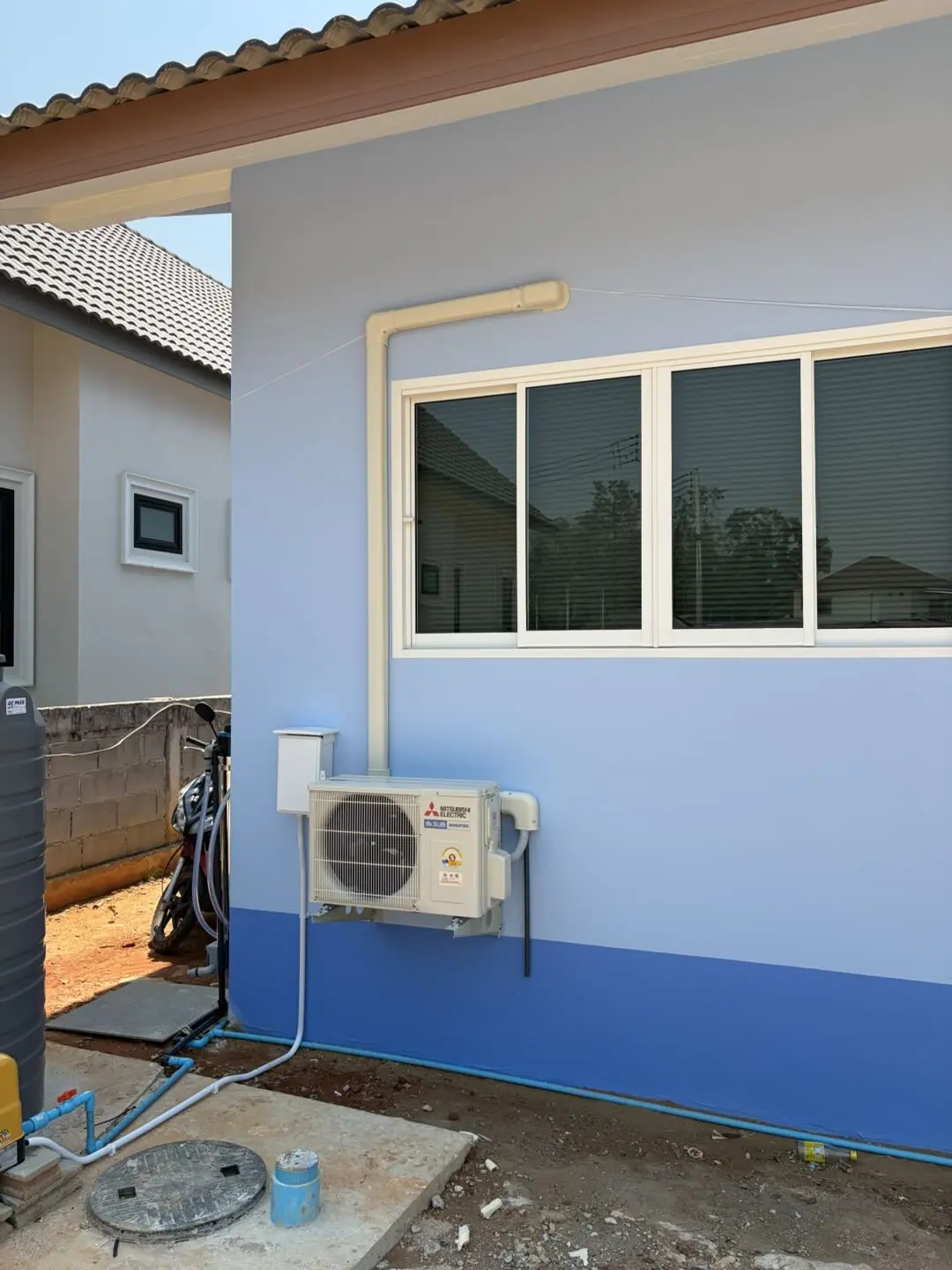

คอยล์ร้อนติดตั้งข้างบ้าน
คอยล์ร้อนติดตั้งข้างบ้าน

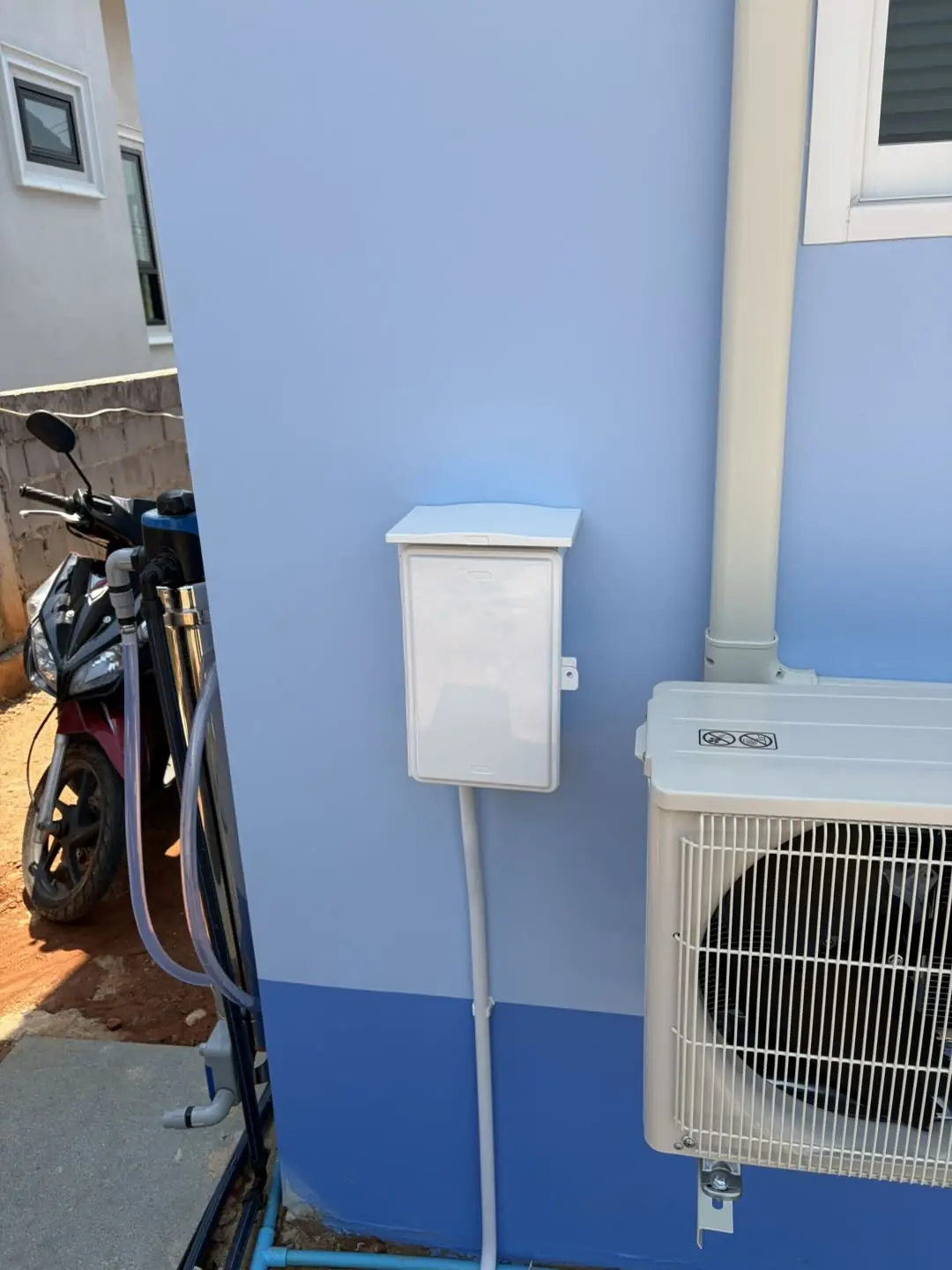

ปลั๊กและคอยล์ร้อนแอร์ภายนอก
ปลั๊กและคอยล์ร้อนแอร์ภายนอก

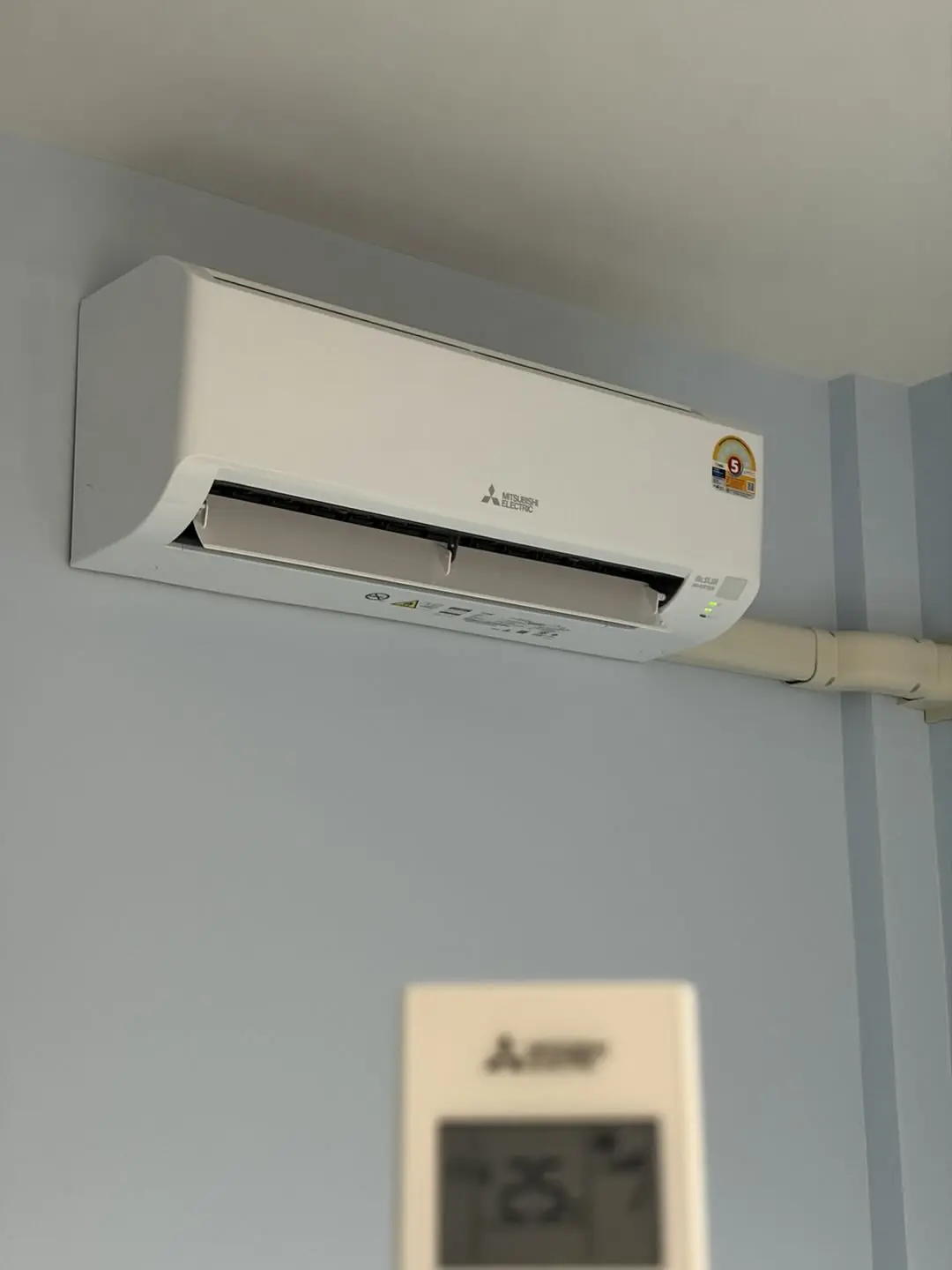

ทดสอบเปิดแอร์หลังติดตั้ง
ทดสอบเปิดแอร์หลังติดตั้ง
ขั้นที่ 10

งานฝ้าเพดาน

งานที่ถูกปิดทับไปแล้ว

สิ่งที่อยู่เหนือฝ้าบ้านคุณ ถ่ายไว้ในวันที่ยังเปิดอยู่

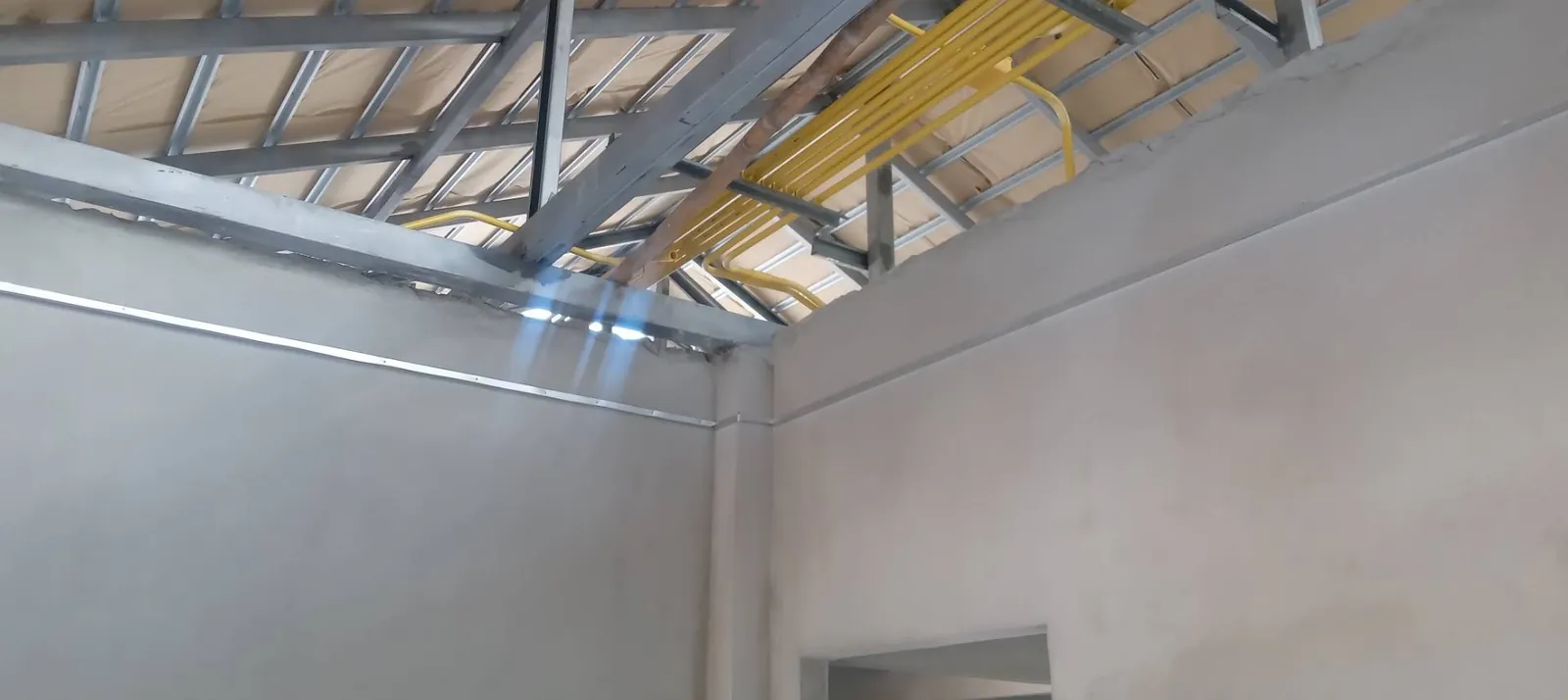

ช่องว่างเหนือฝ้า เห็นท่อร้อยสายไฟและฉนวนกันความร้อนใต้แผ่นหลังคา
ช่องว่างเหนือฝ้า เห็นท่อร้อยสายไฟและฉนวนกันความร้อนใต้แผ่นหลังคา

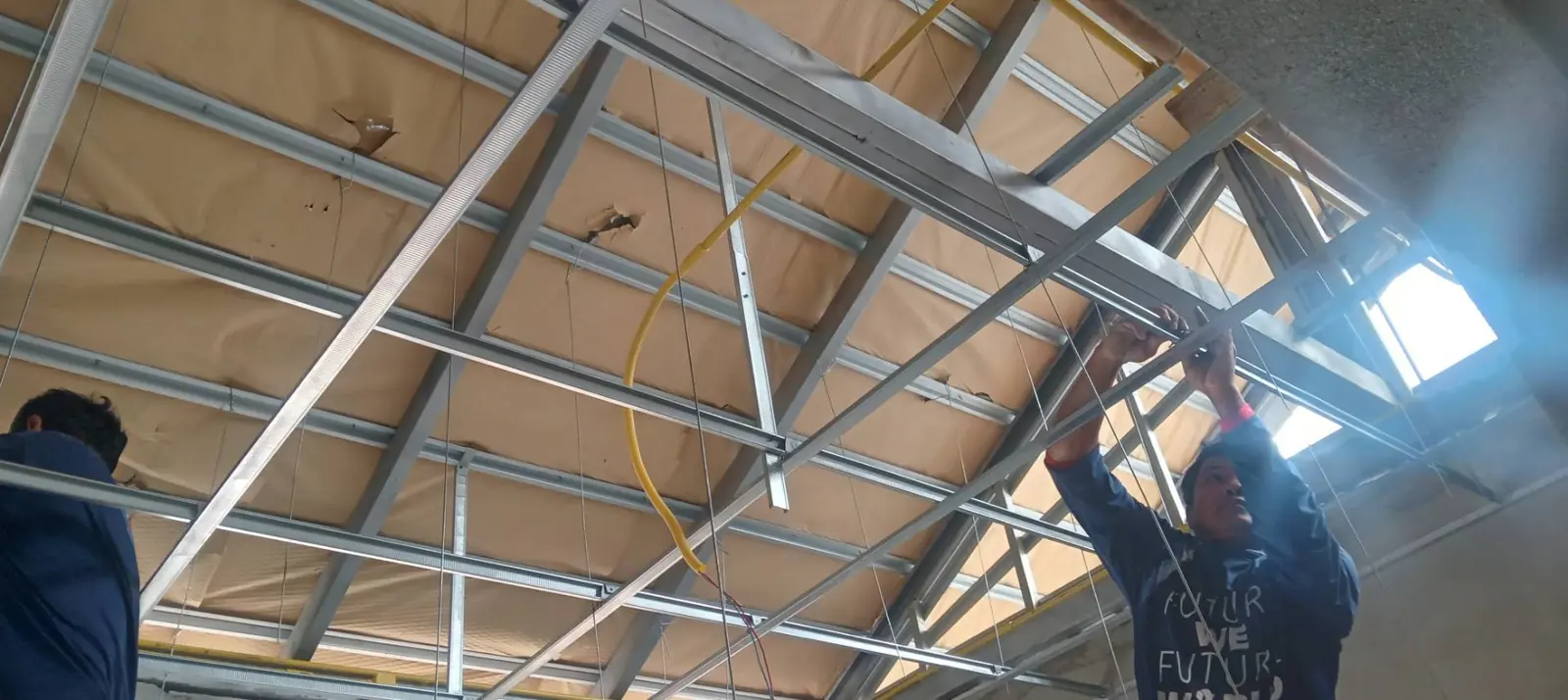

ติดตั้งโครงฝ้า
ติดตั้งโครงฝ้า

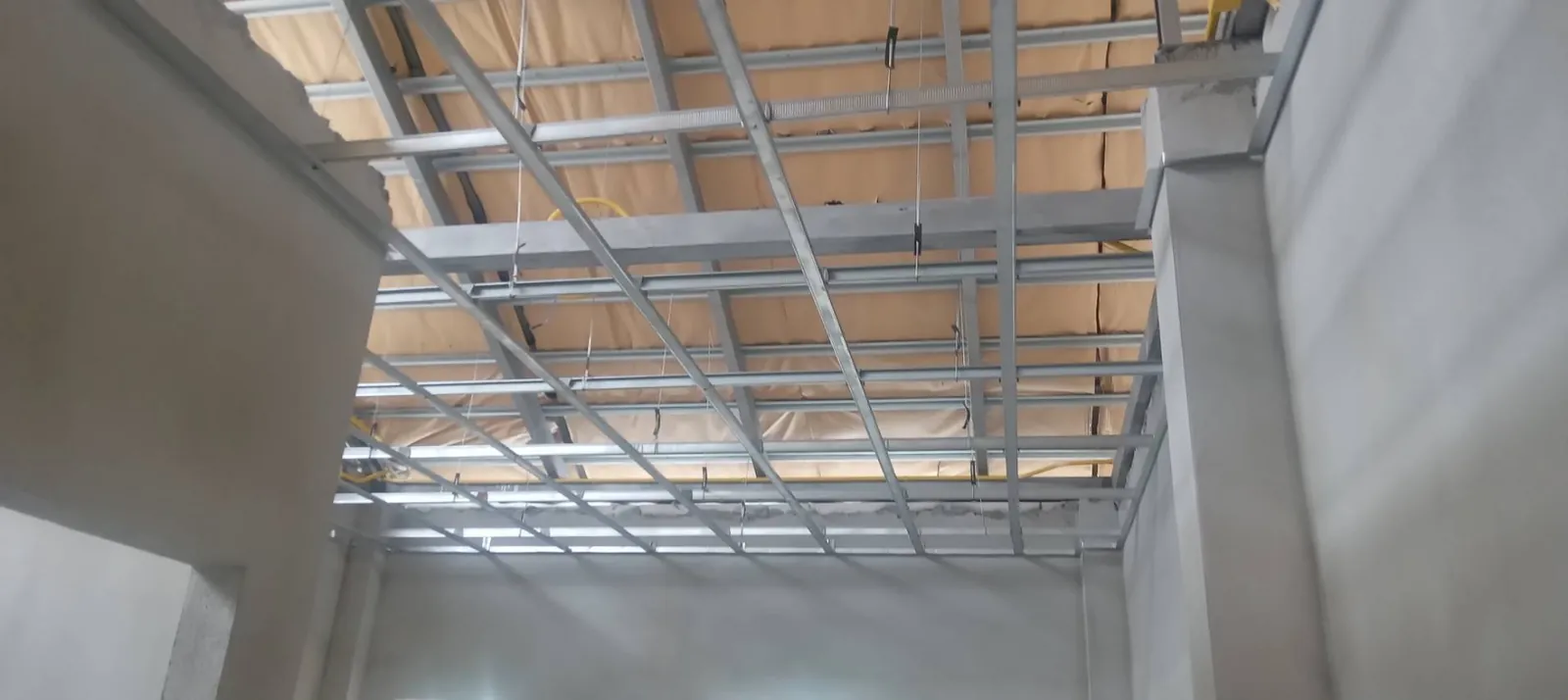

โครงฝ้าที่ปรับระดับเสร็จทั้งผืน
โครงฝ้าที่ปรับระดับเสร็จทั้งผืน

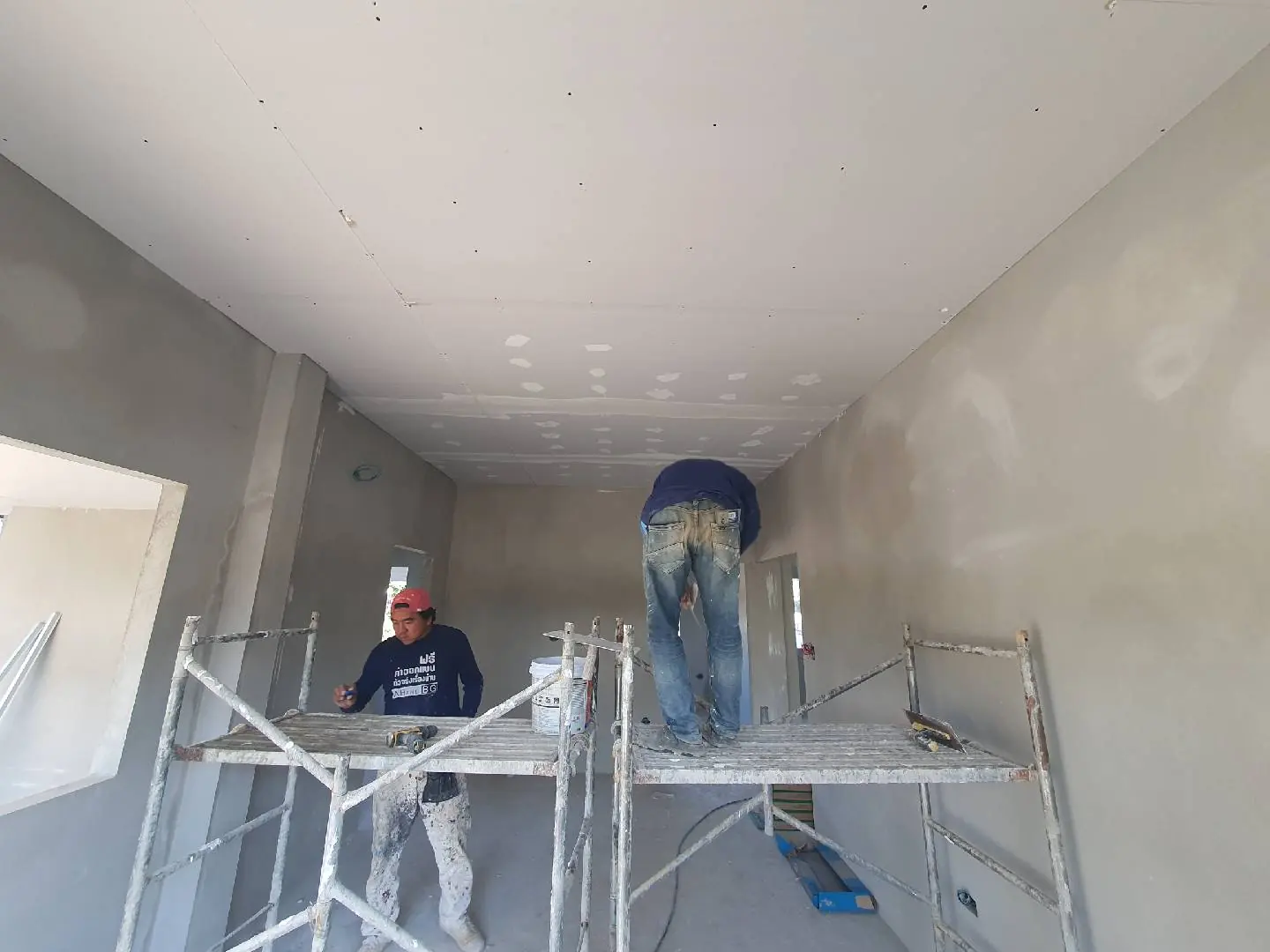

ฉาบรอยต่อฝ้าบนนั่งร้าน
ฉาบรอยต่อฝ้าบนนั่งร้าน

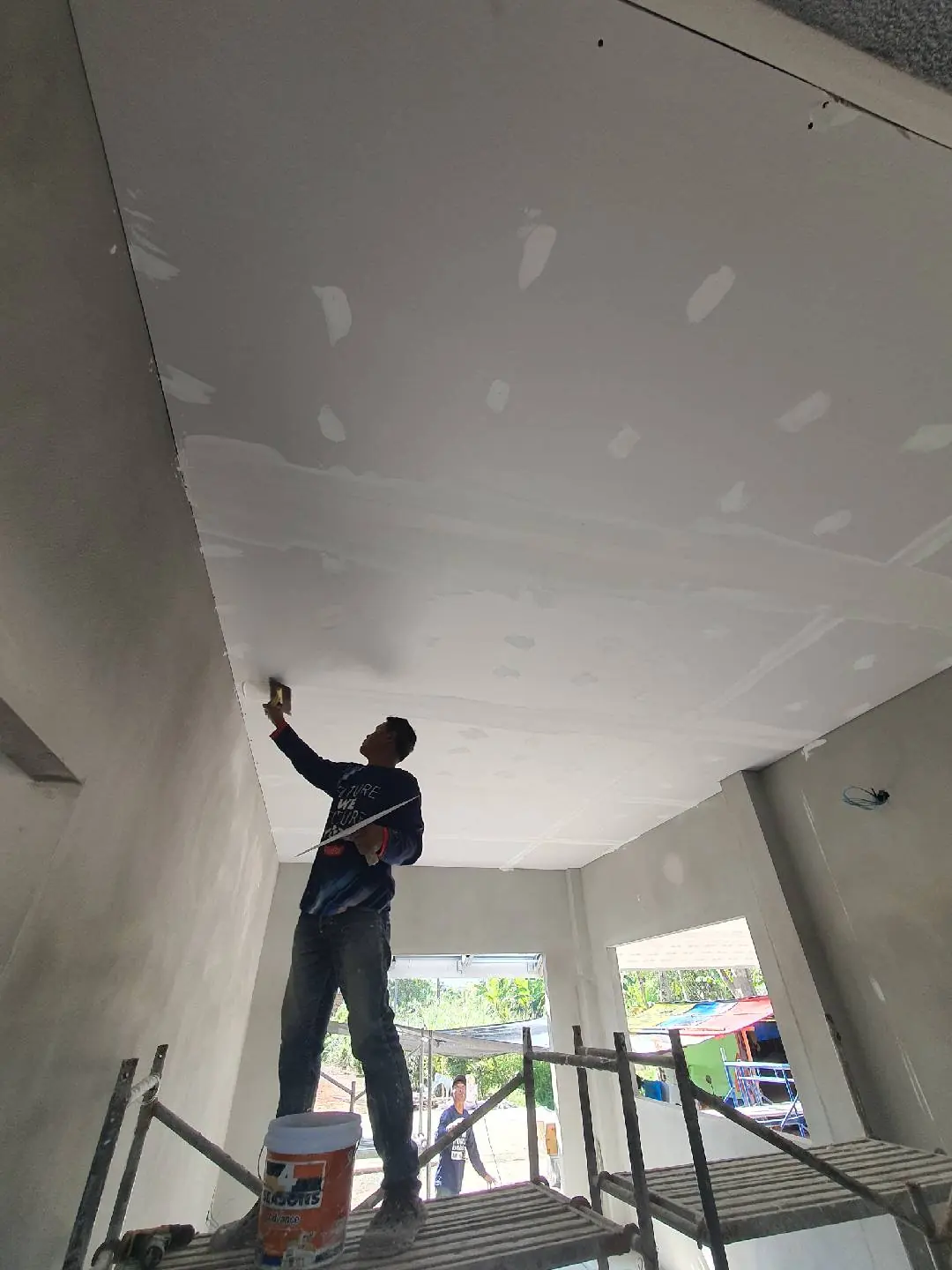

โป๊วรอยต่อฝ้า
โป๊วรอยต่อฝ้า

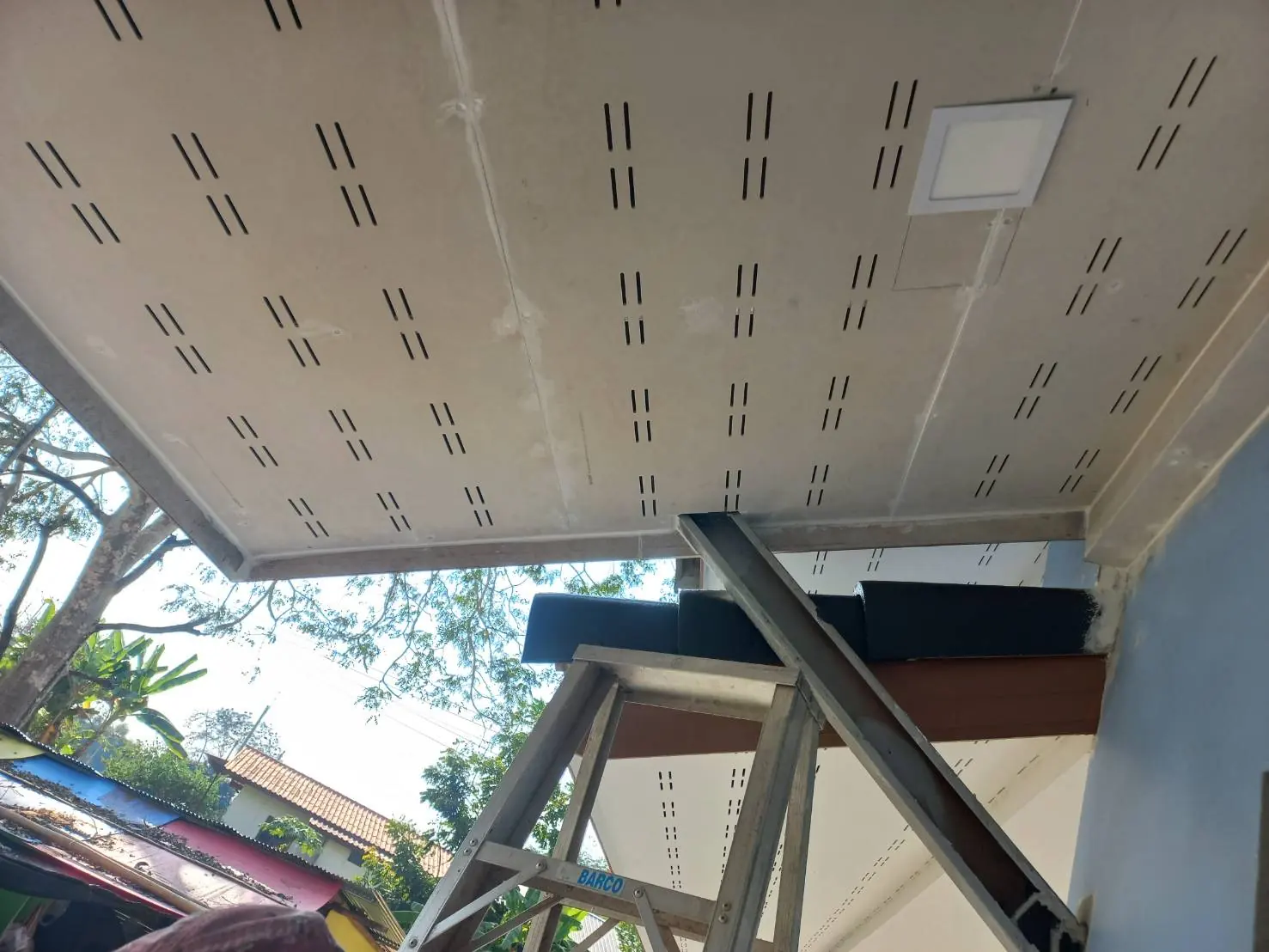

ฝ้าชายคาภายนอก
ฝ้าชายคาภายนอก
ฝ้าปิดเรียบ ทุกอย่างในสองภาพก่อนหน้าอยู่ข้างบนนั้น
ฝ้าปิดเรียบ ทุกอย่างในสองภาพก่อนหน้าอยู่ข้างบนนั้น

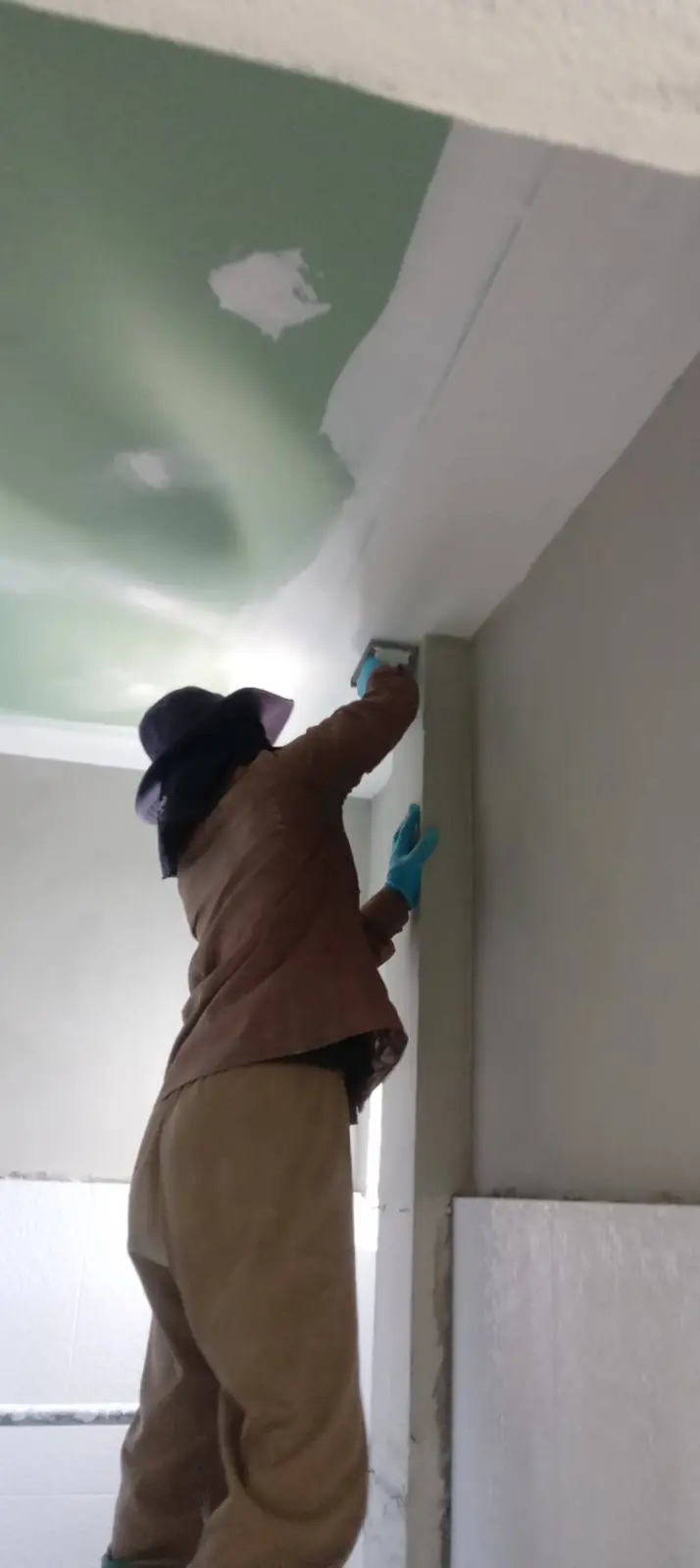

ติดแผ่นฝ้า
ติดแผ่นฝ้า

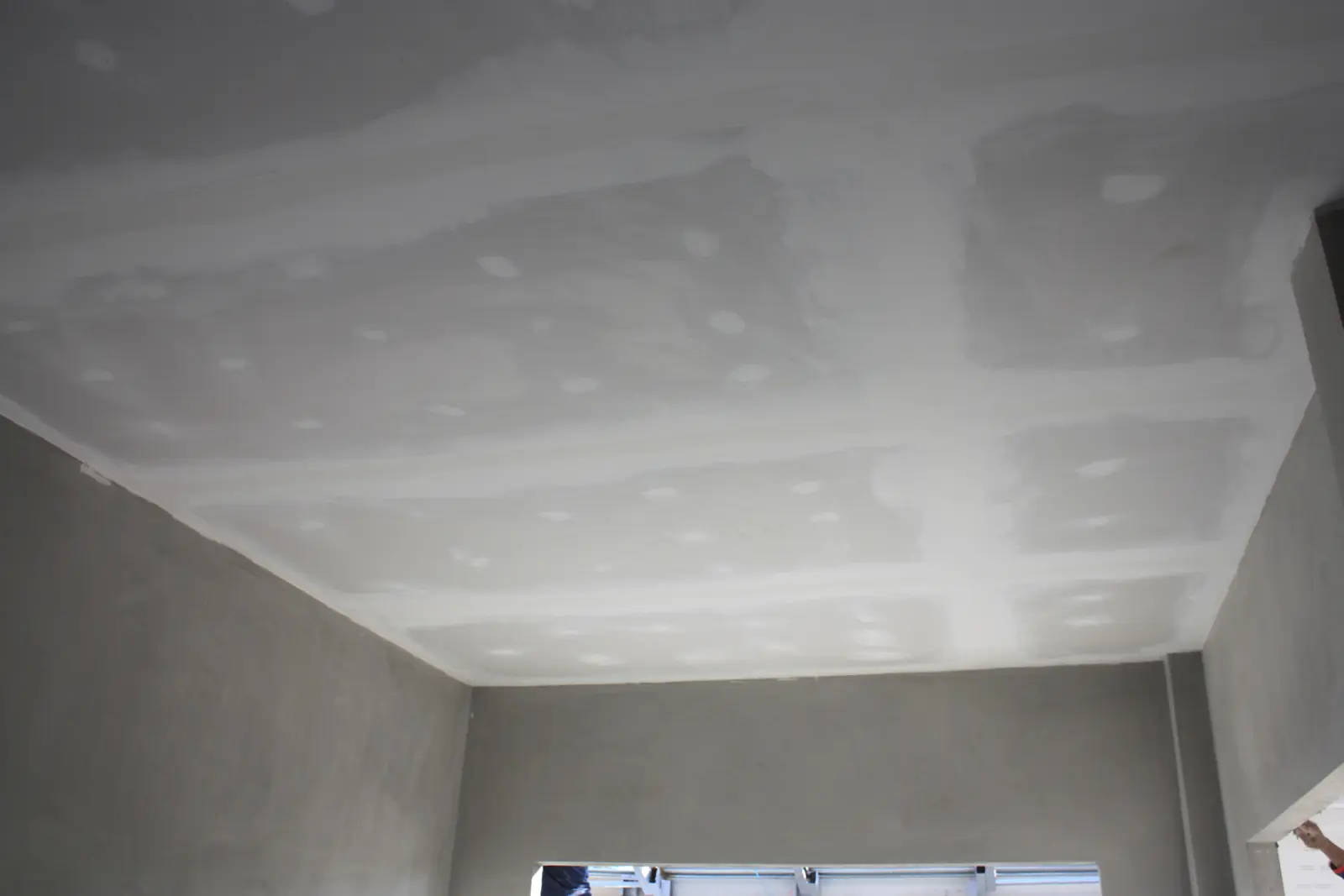

ฝ้าที่ติดแผ่นแล้วก่อนฉาบรอยต่อ
ฝ้าที่ติดแผ่นแล้วก่อนฉาบรอยต่อ

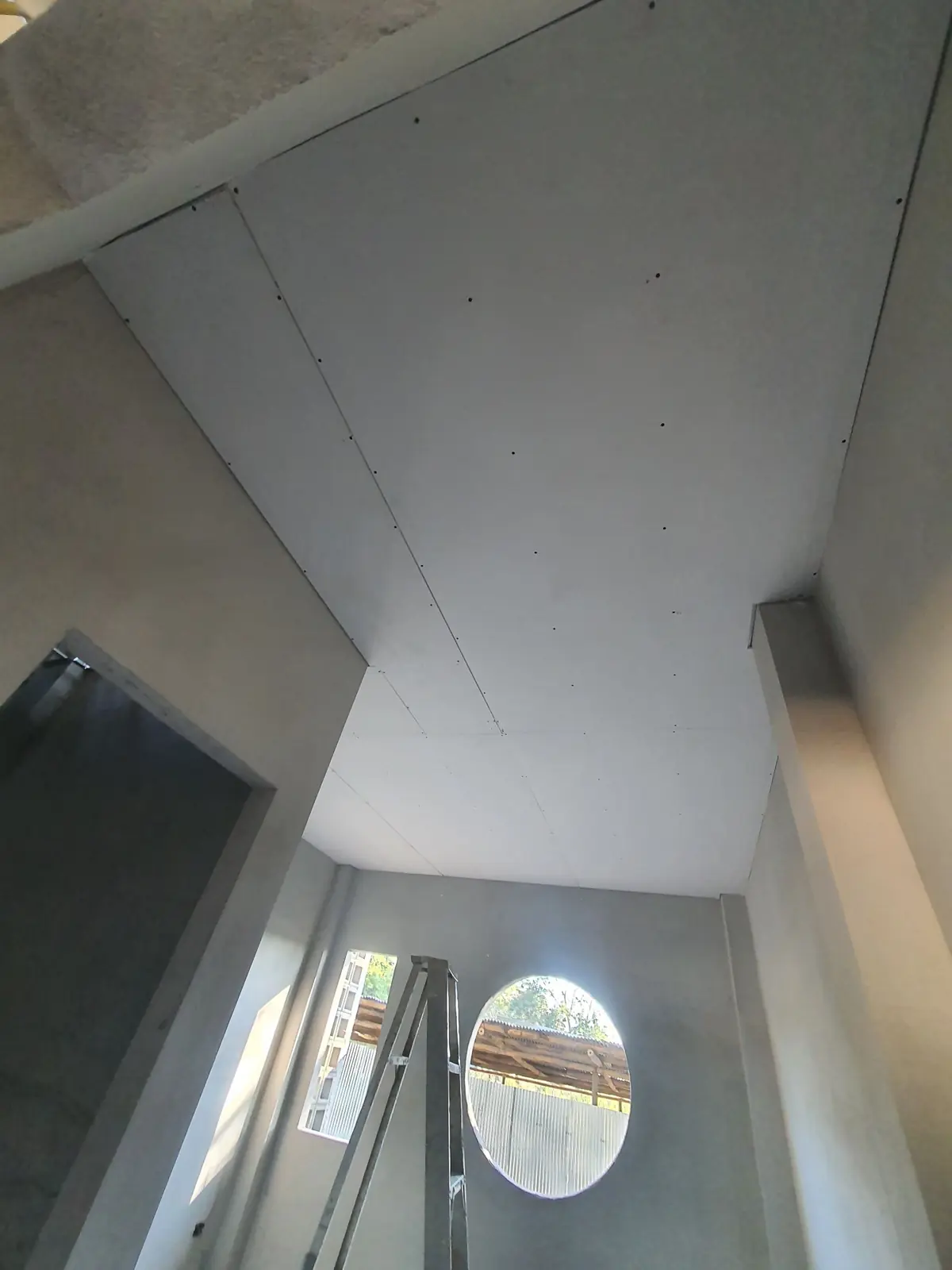

ฝ้าห้องหน้าต่างวงกลม
ฝ้าห้องหน้าต่างวงกลม

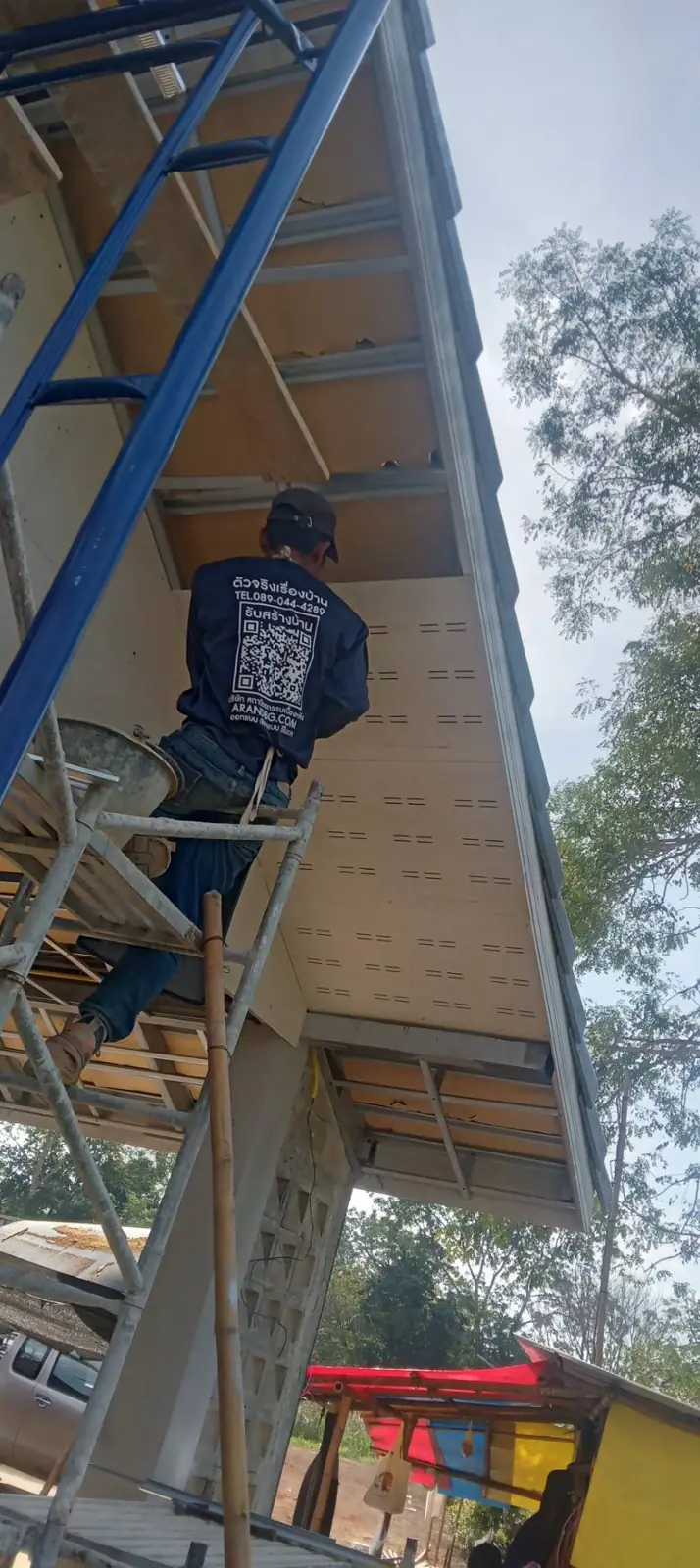

ติดตั้งฝ้าชายคาบนนั่งร้าน
ติดตั้งฝ้าชายคาบนนั่งร้าน

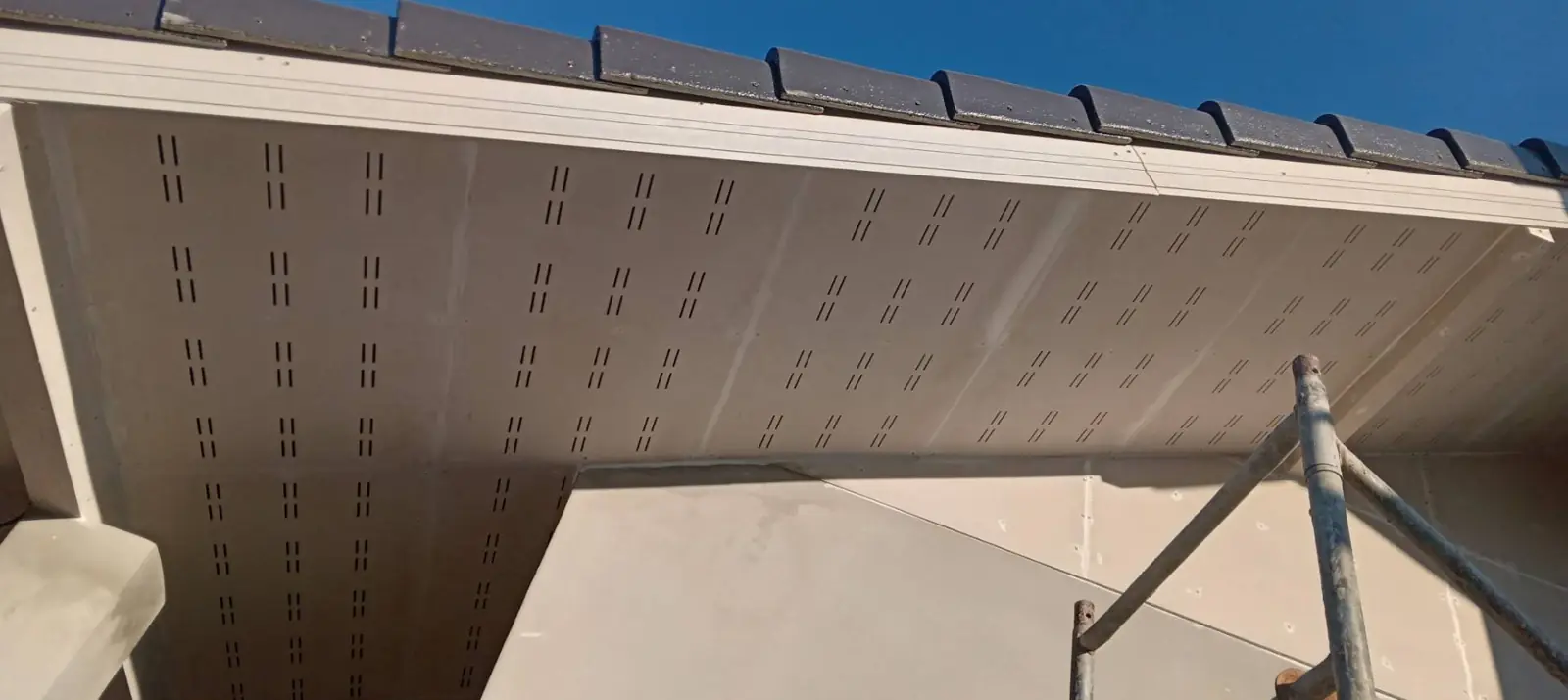

ฝ้าชายคาระบายอากาศ
ฝ้าชายคาระบายอากาศ

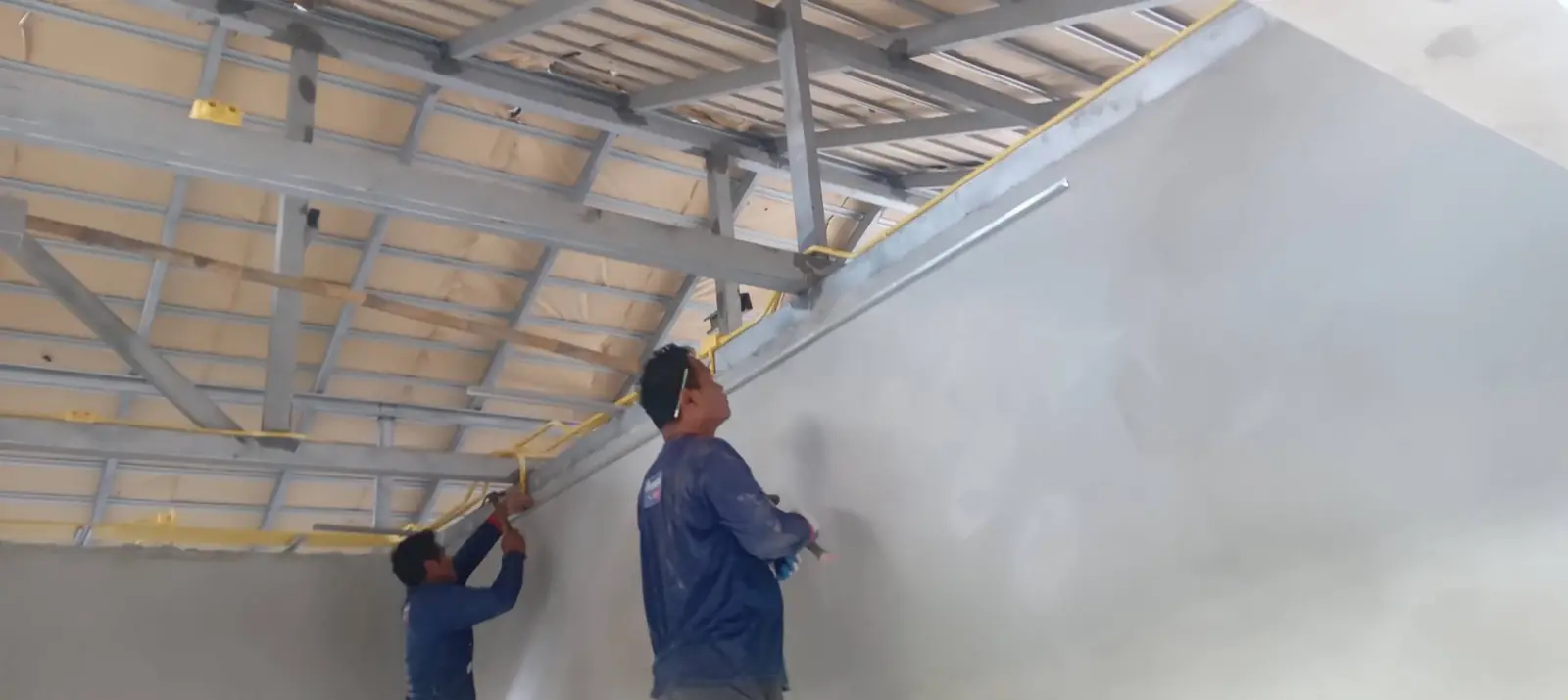

ทีมติดตั้งโครงฝ้าภายใน
ทีมติดตั้งโครงฝ้าภายใน
ขั้นที่ 11

สกิมผนังและทาสี

ขั้นที่ห้องเริ่มเปลี่ยนจากงานก่อสร้างเป็นห้องที่คนอยู่ได้

สกิมผนังรอบหน้าต่างวงกลม งานโค้งใช้มือมากกว่าผนังตรง
สกิมผนังรอบหน้าต่างวงกลม งานโค้งใช้มือมากกว่าผนังตรง

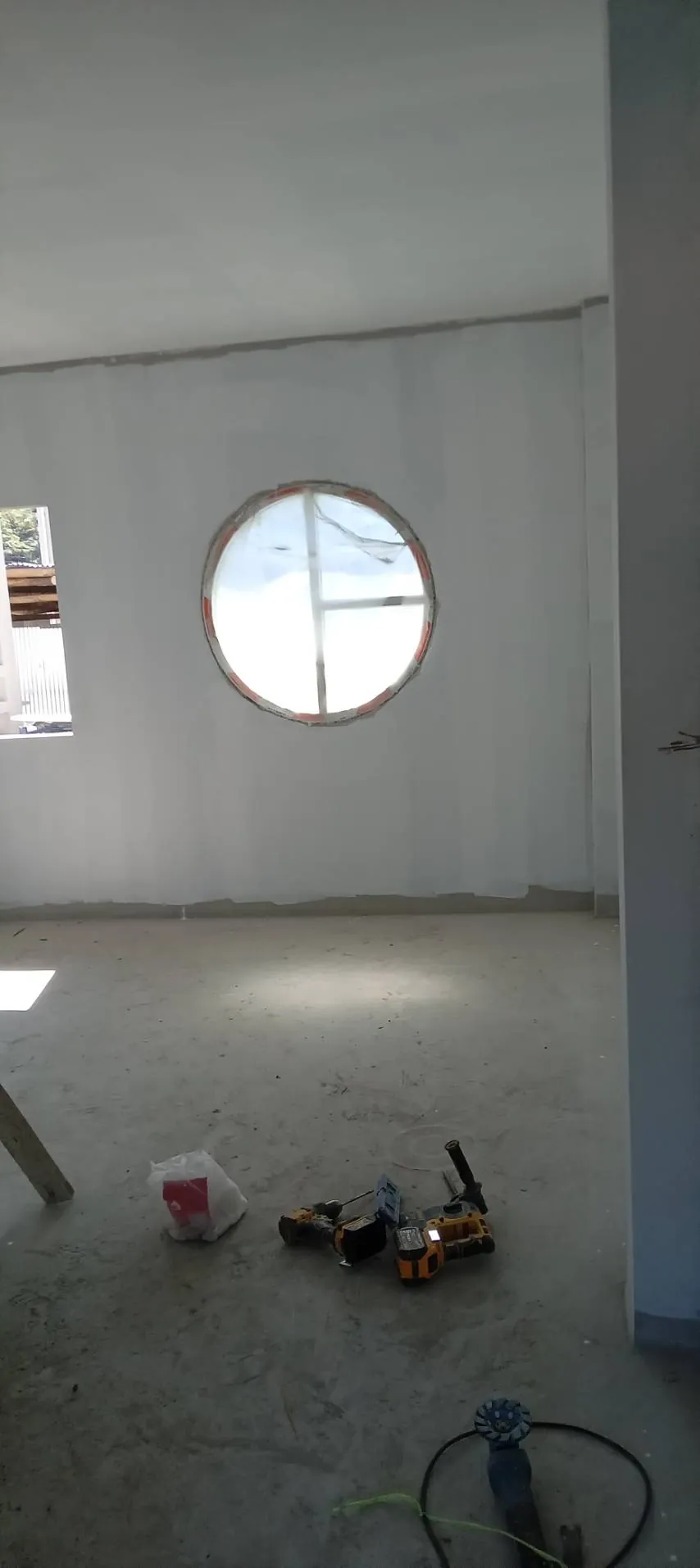

หน้าต่างบานเดียวกันหลังทาสีรองพื้น
หน้าต่างบานเดียวกันหลังทาสีรองพื้น

สกิมผนังภายนอก
สกิมผนังภายนอก

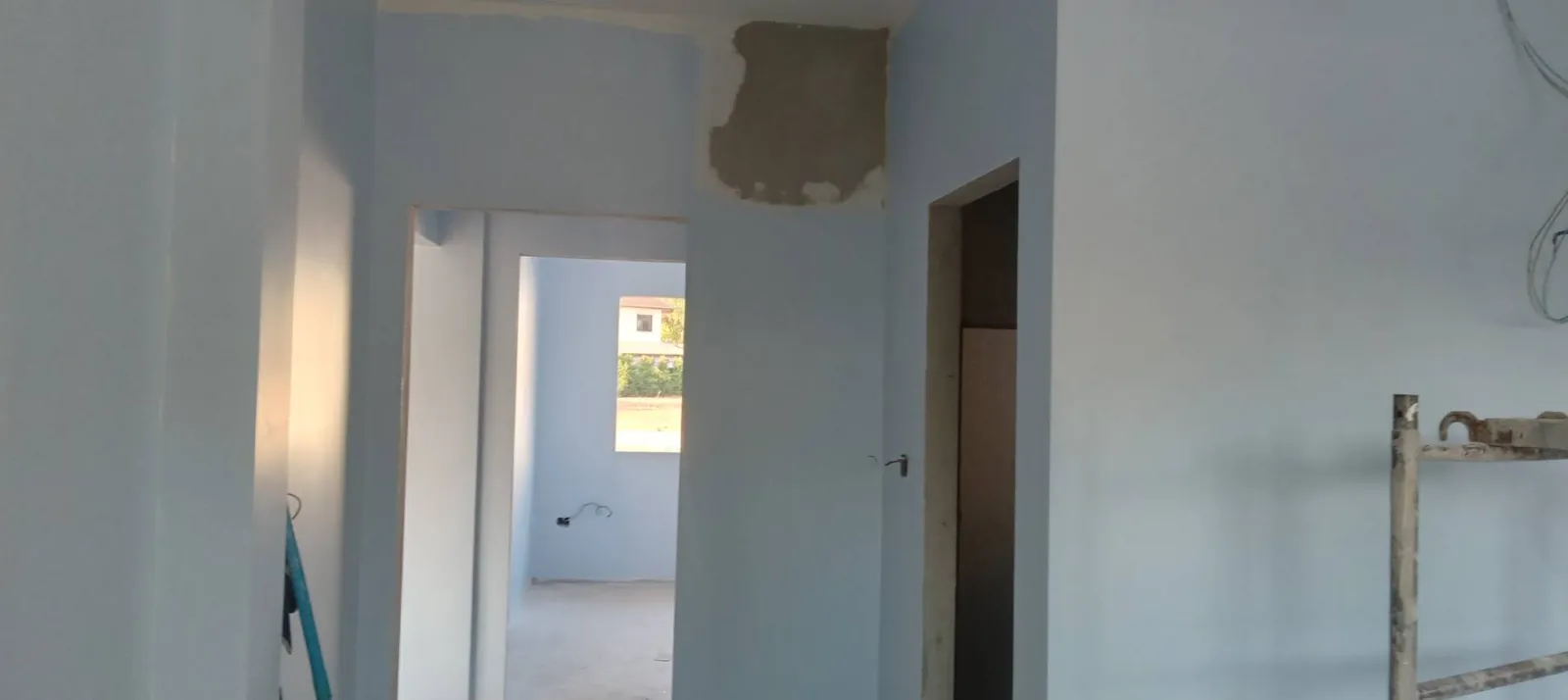

ผนังสกิมเสร็จทั้งโถง ยังเหลือจุดเก็บงานให้เห็นอยู่
ผนังสกิมเสร็จทั้งโถง ยังเหลือจุดเก็บงานให้เห็นอยู่

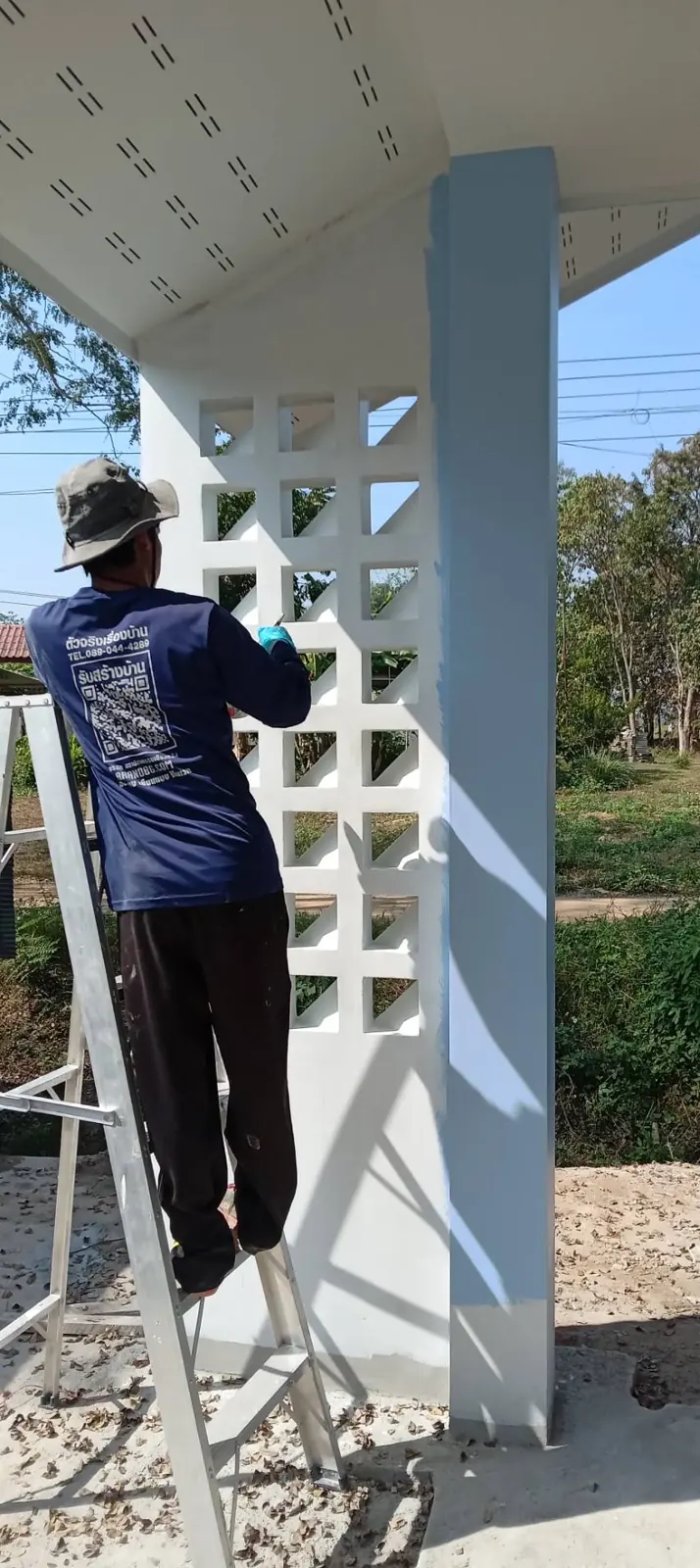

ทาสีเสาบล็อกช่องลม
ทาสีเสาบล็อกช่องลม

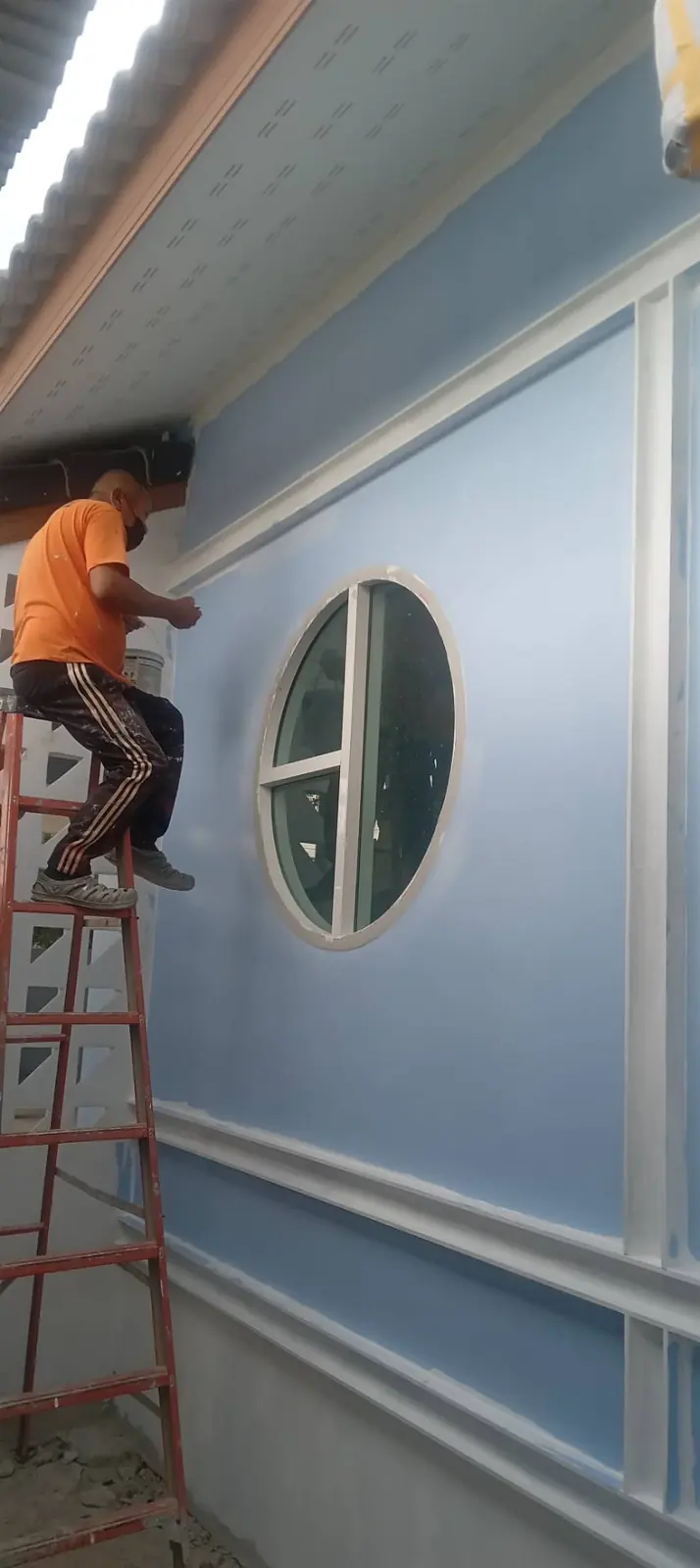

ทาสีผนังรอบหน้าต่างวงกลม
ทาสีผนังรอบหน้าต่างวงกลม

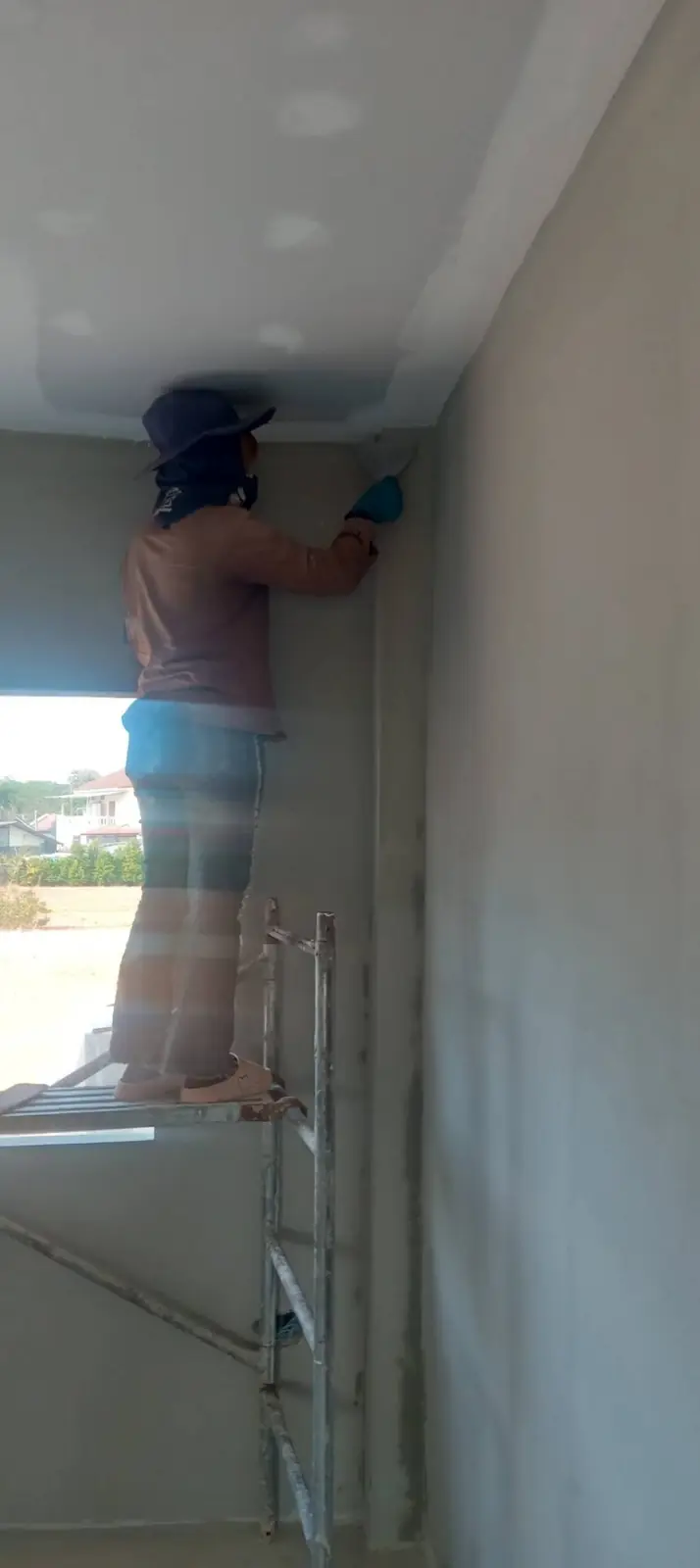

สกิมผนังรอบหน้าต่าง
สกิมผนังรอบหน้าต่าง

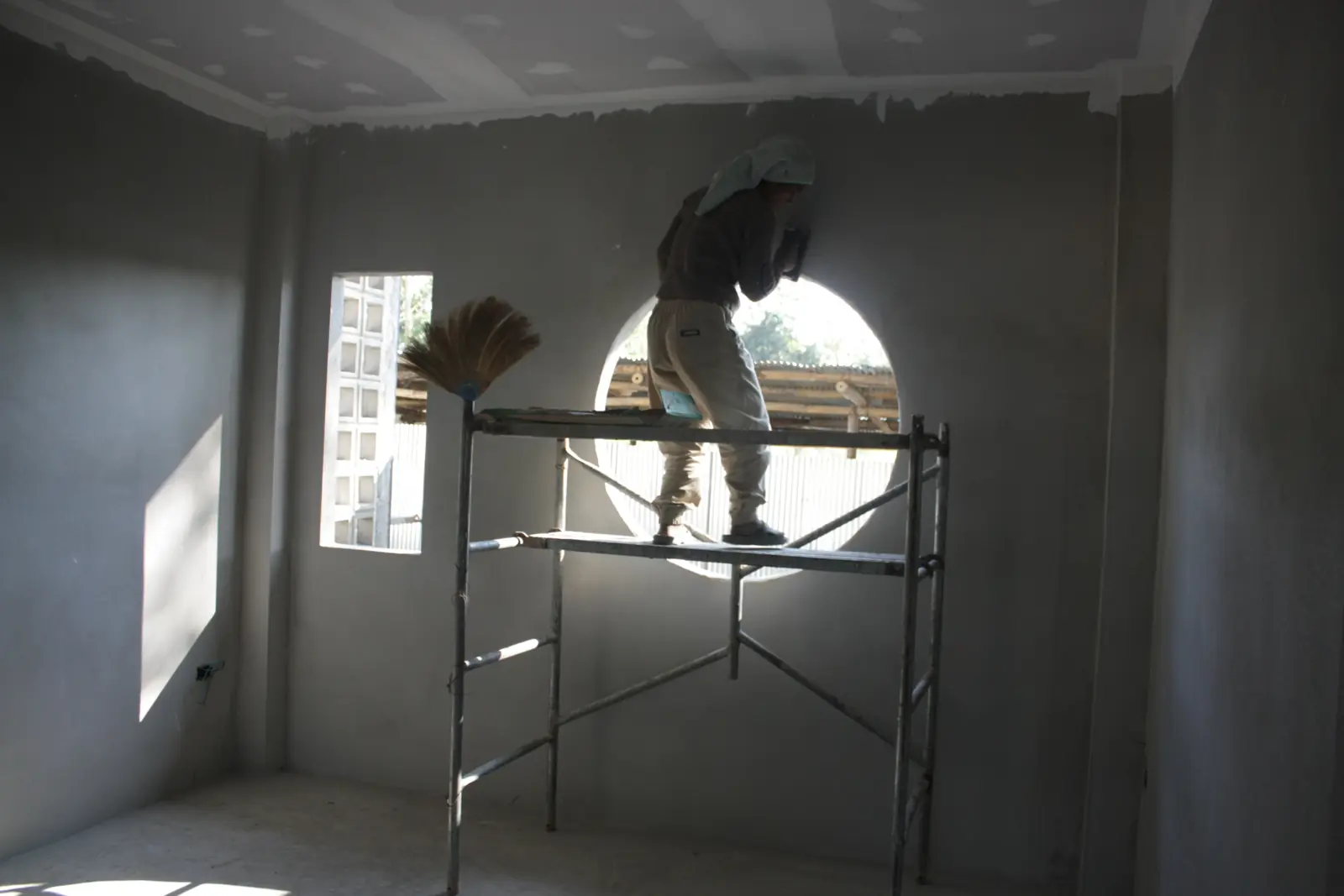

สกิมผนังโค้งรอบหน้าต่าง
สกิมผนังโค้งรอบหน้าต่าง

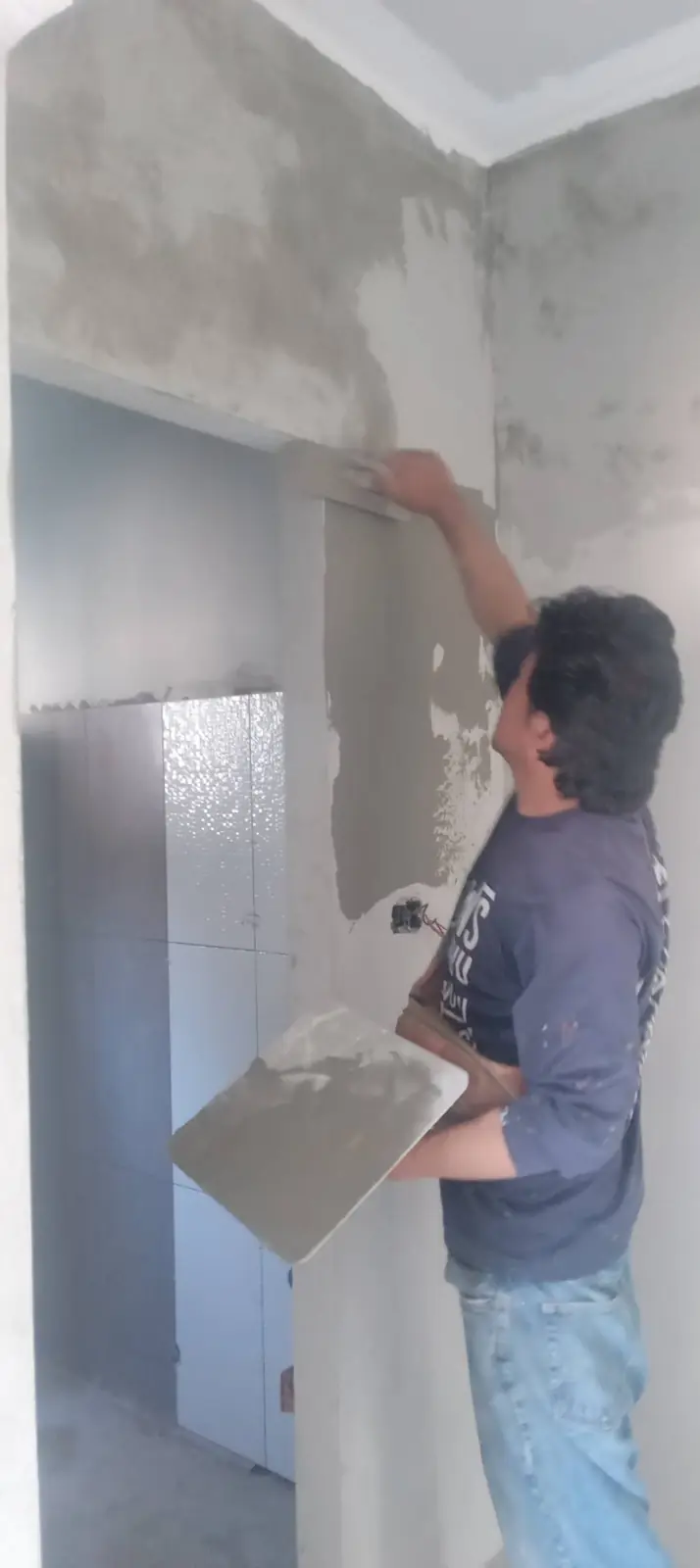

สกิมผนังภายใน
สกิมผนังภายใน

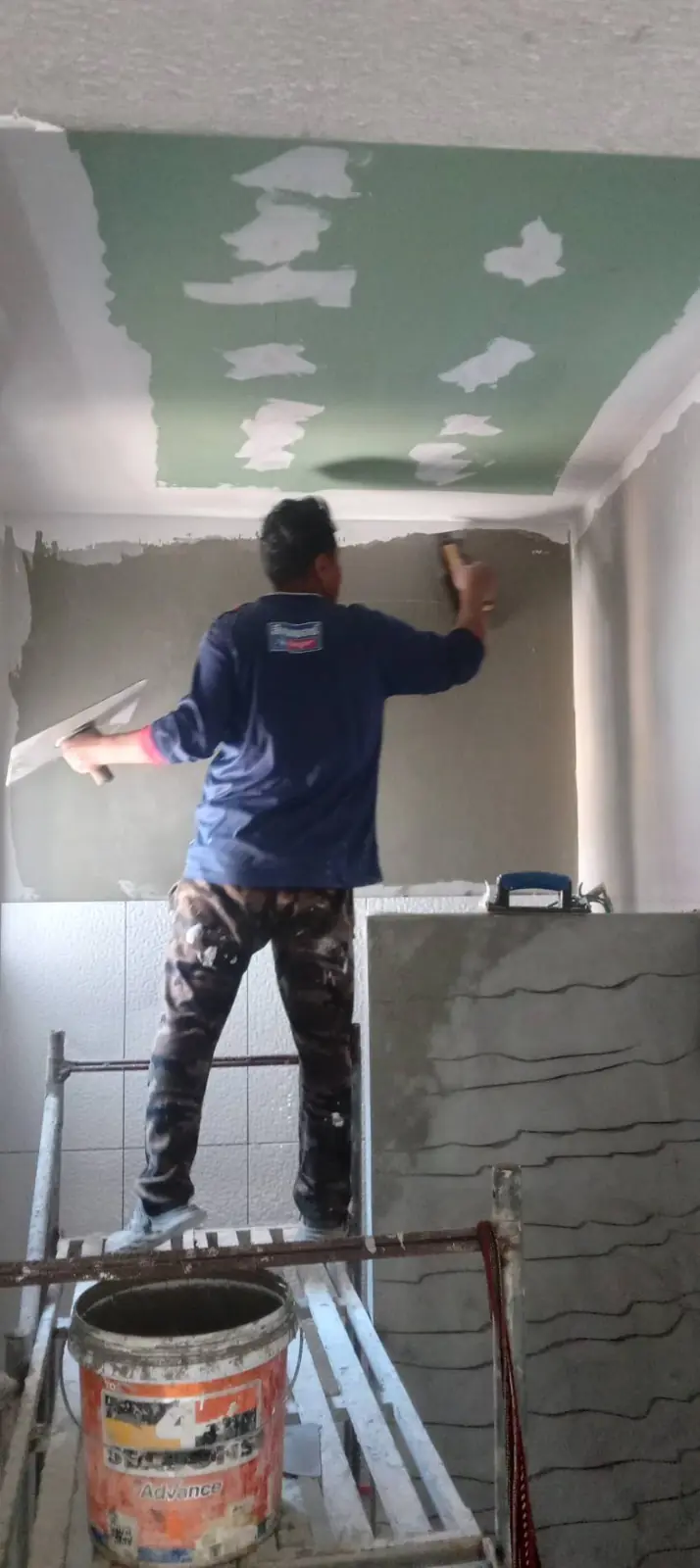

สกิมผนังและฝ้าบนนั่งร้าน
สกิมผนังและฝ้าบนนั่งร้าน

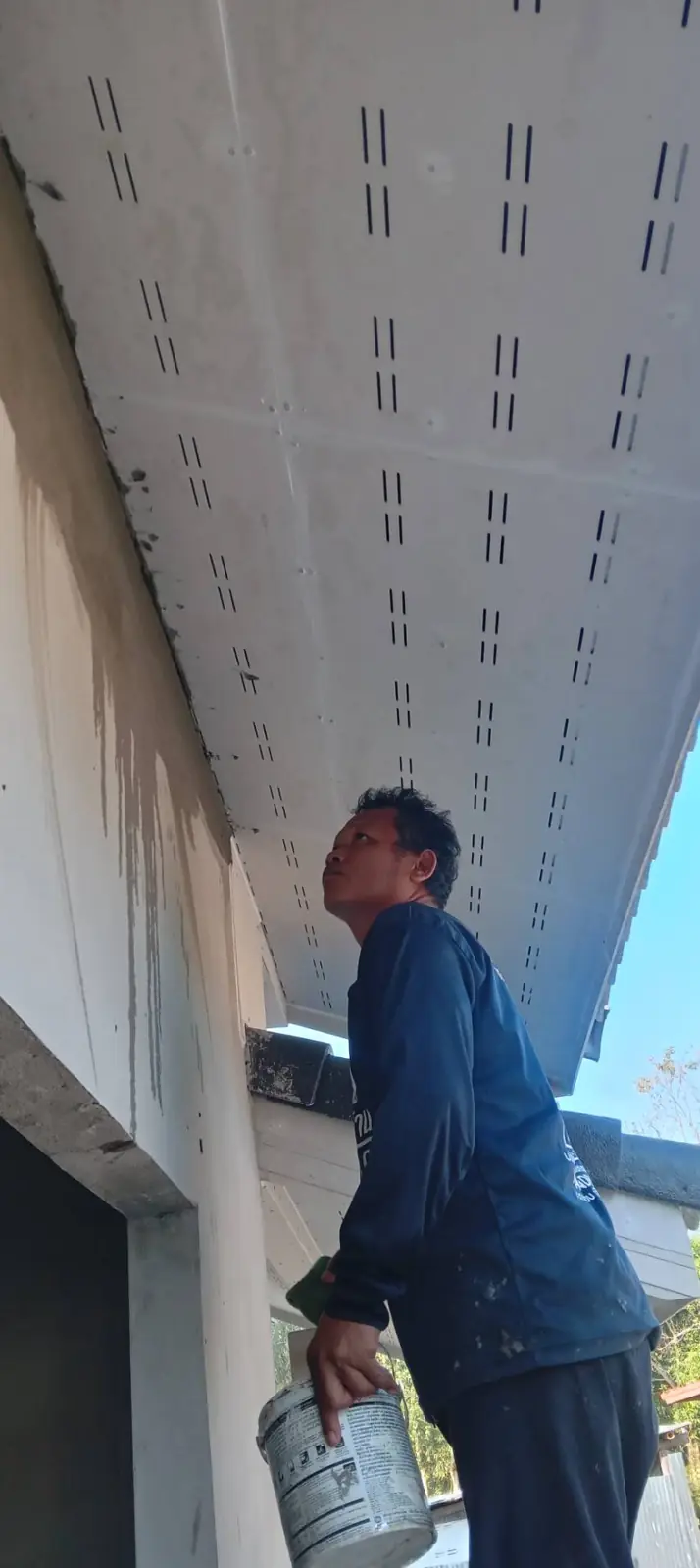

สกิมฝ้าชายคา
สกิมฝ้าชายคา

สกิมผนังด้านบน
สกิมผนังด้านบน

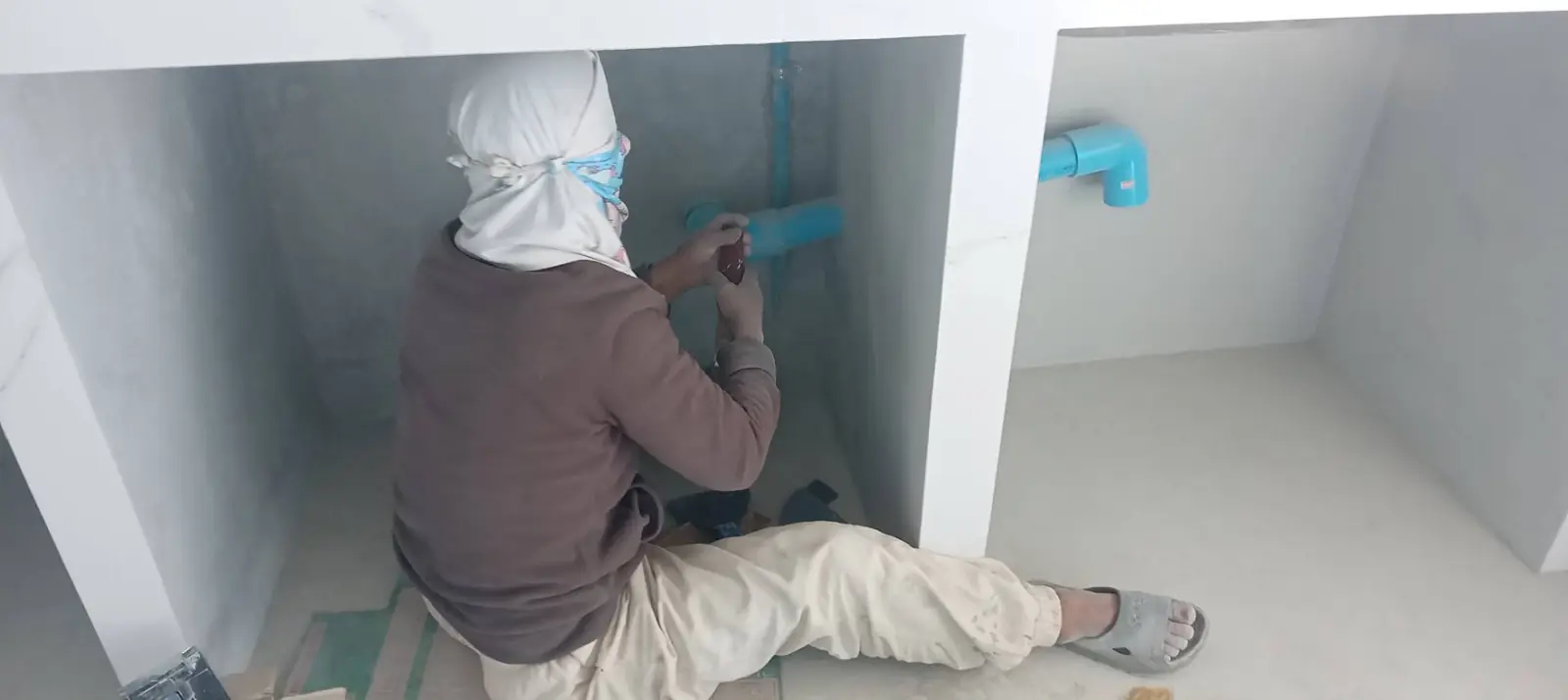

สกิมผนังห้องน้ำ
สกิมผนังห้องน้ำ

ผนังหน้าต่างวงกลมหลังสกิม
ผนังหน้าต่างวงกลมหลังสกิม

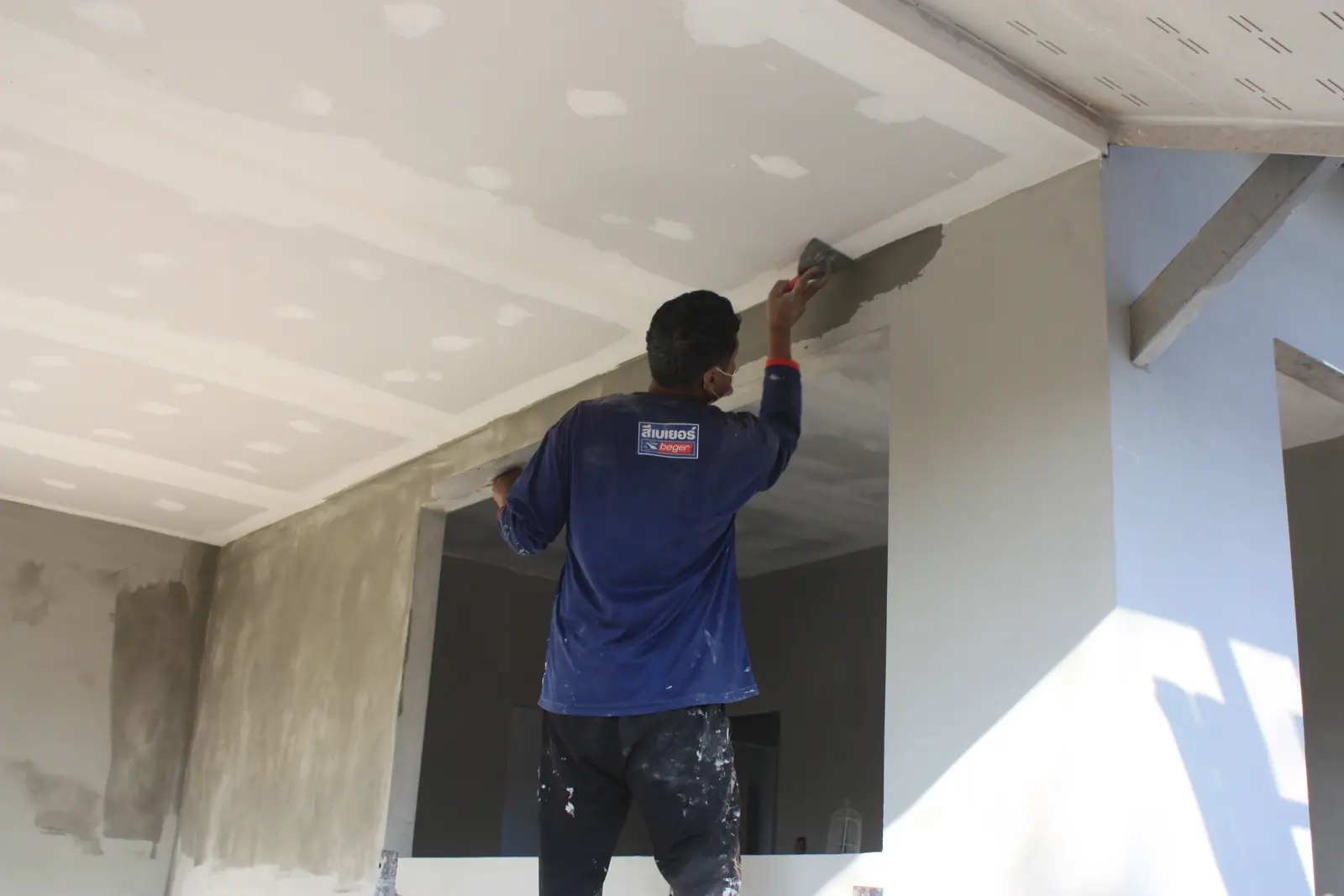

สกิมผนังในโถง
สกิมผนังในโถง

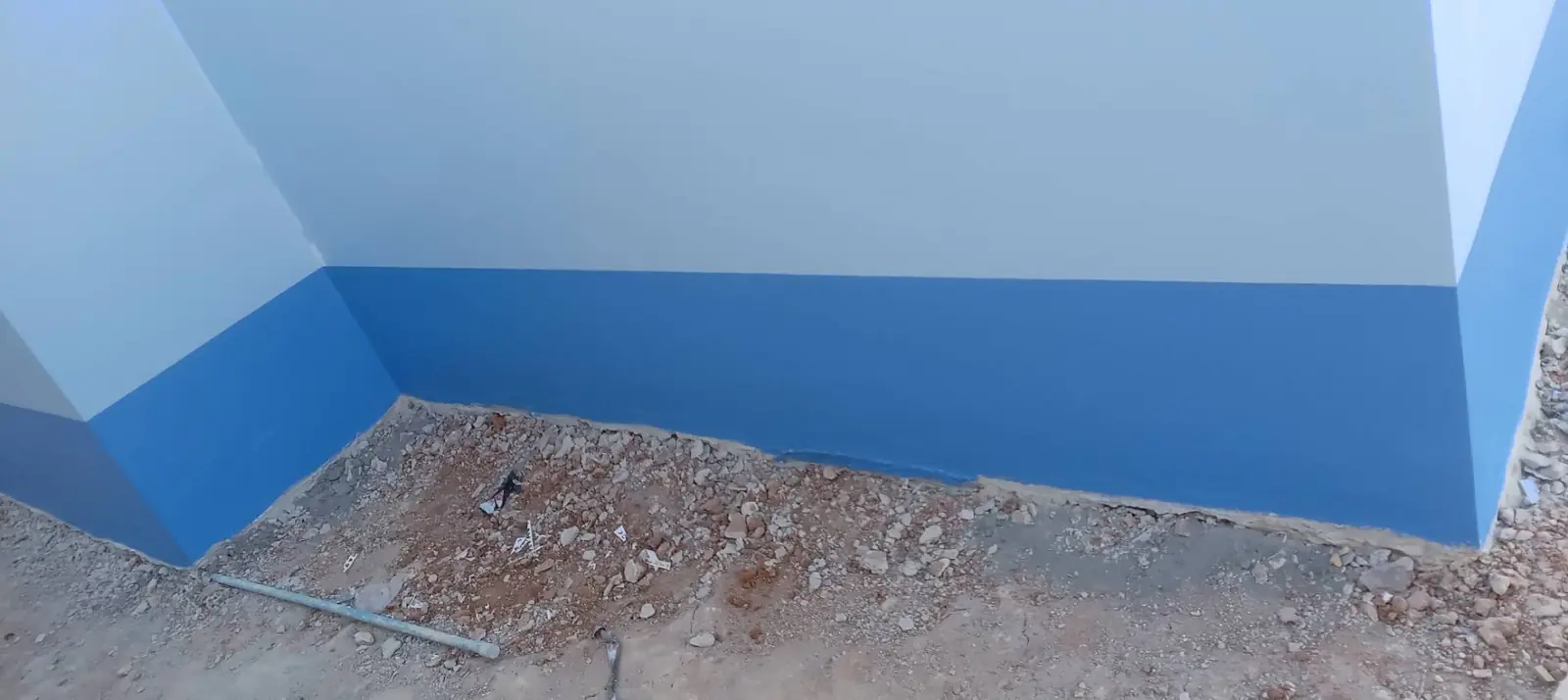

ทาสีแถบฐานผนังภายนอก
ทาสีแถบฐานผนังภายนอก

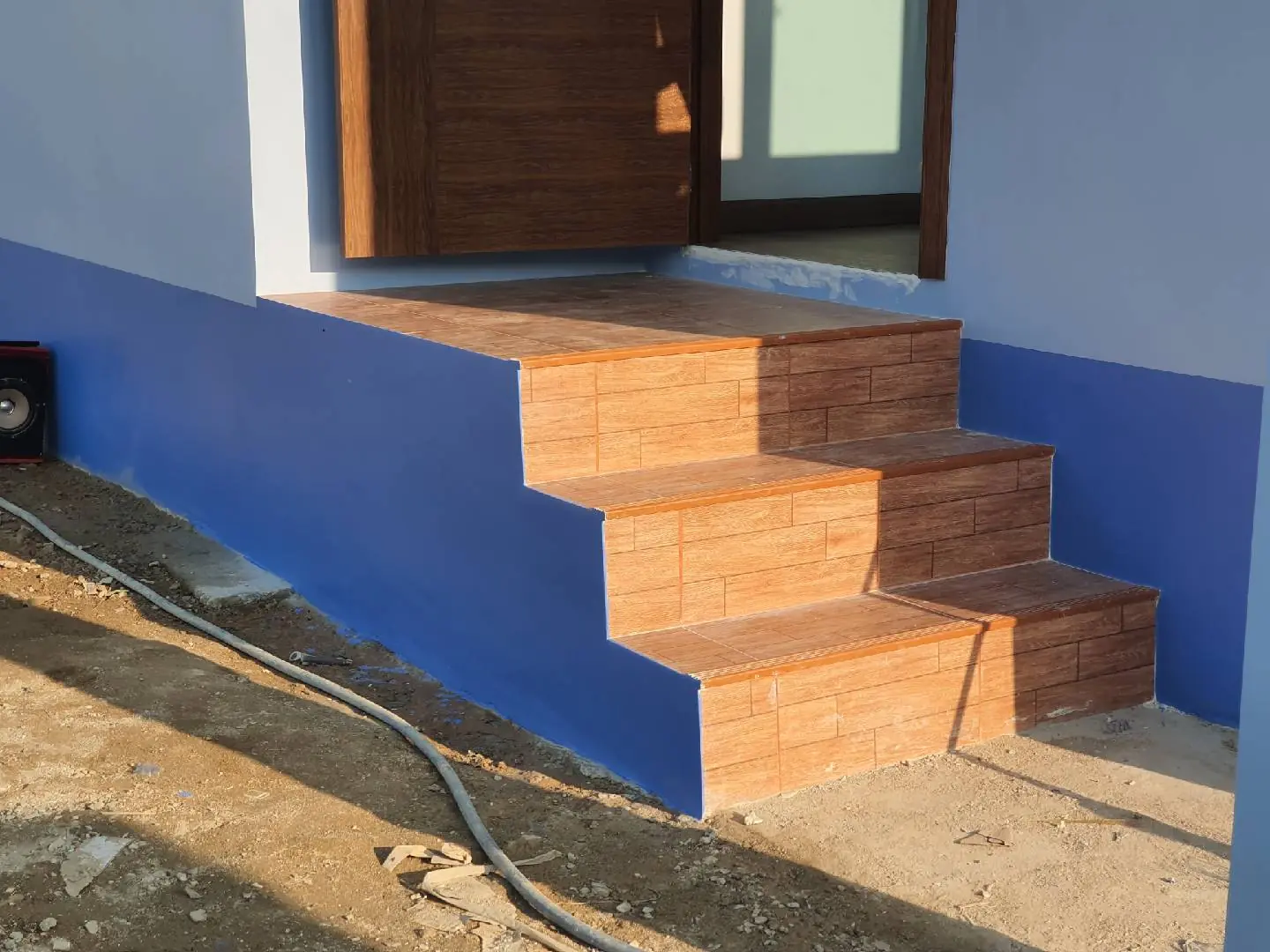

ผนังภายนอกกับบันไดหลังทาสี
ผนังภายนอกกับบันไดหลังทาสี

ทาสีผนังภายใน
ทาสีผนังภายใน

ทาสีรอบหน้าต่าง
ทาสีรอบหน้าต่าง

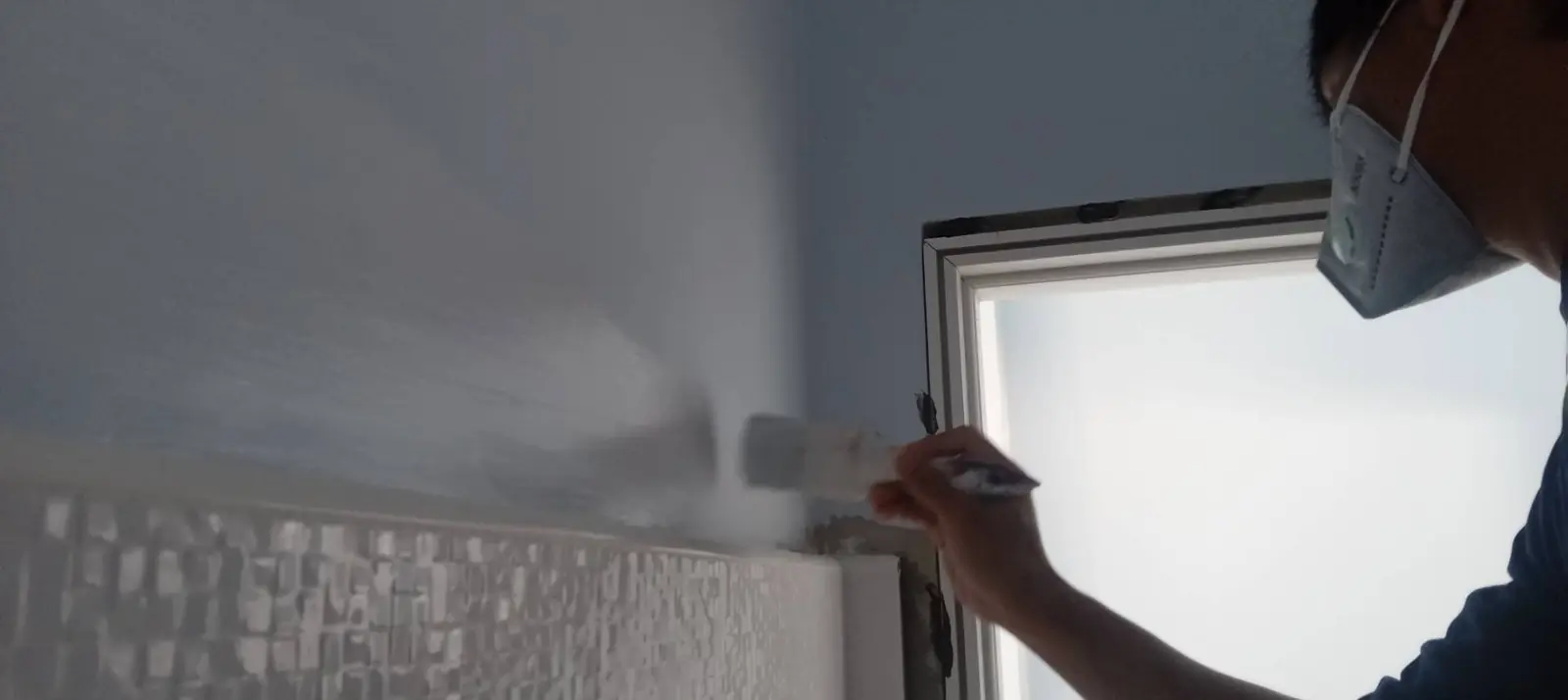

เก็บสีขอบวงกบหน้าต่าง
เก็บสีขอบวงกบหน้าต่าง

ทาสีแถบฐานผนังทั้งแนว
ทาสีแถบฐานผนังทั้งแนว

ทาสีผนังด้านบน
ทาสีผนังด้านบน

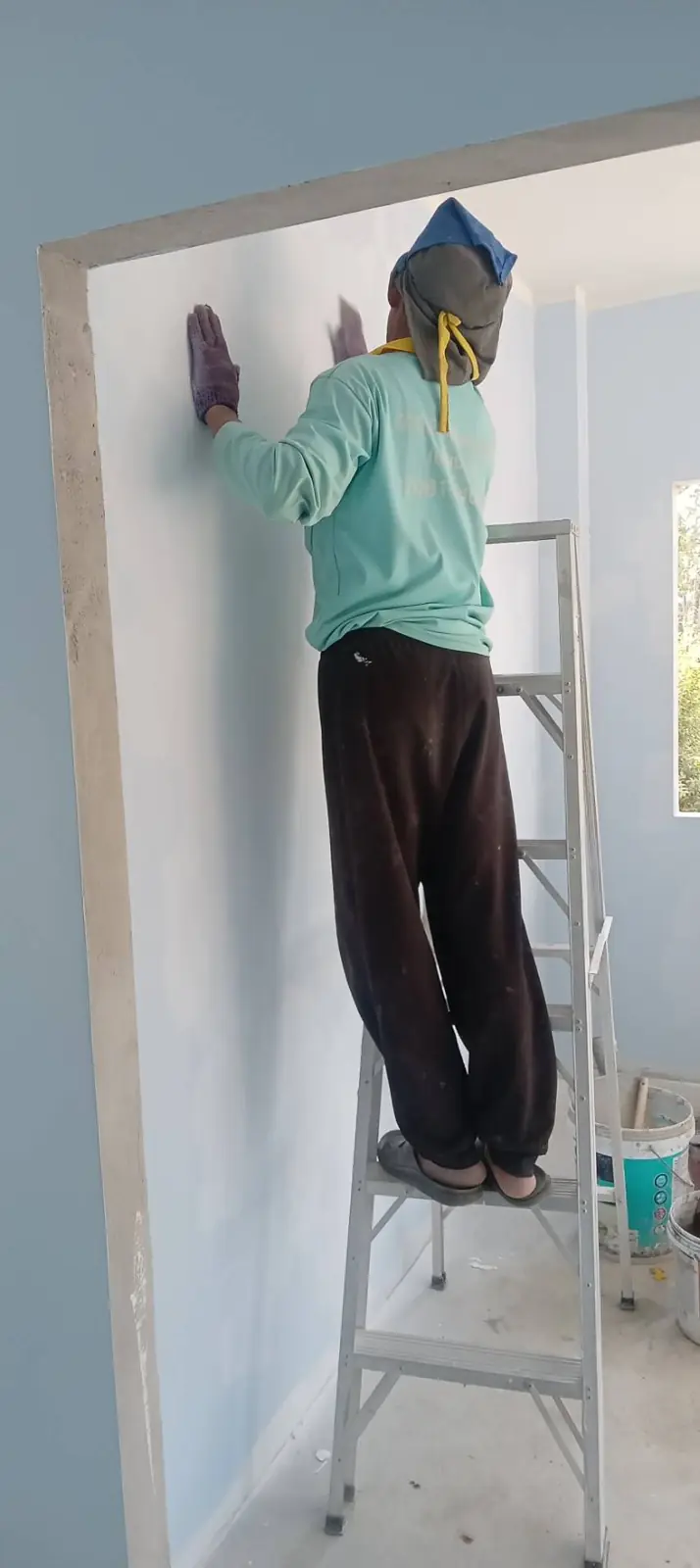

ทาสีผนังภายใน
ทาสีผนังภายใน

ทาสีเชิงชาย
ทาสีเชิงชาย

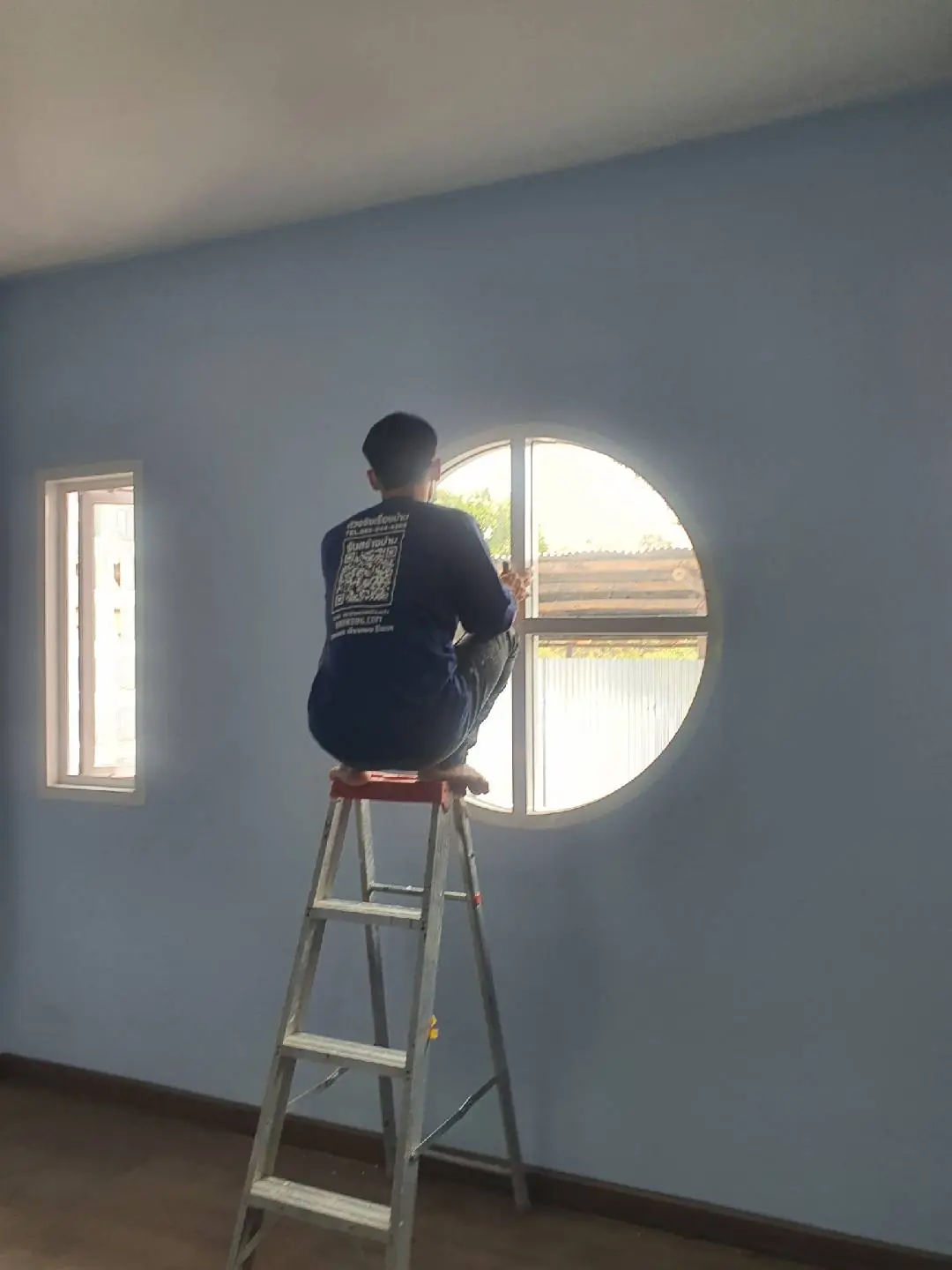

ทาสีผนังห้องหน้าต่างวงกลม
ทาสีผนังห้องหน้าต่างวงกลม
ขั้นที่ 12

ปูกระเบื้องและพื้น SPC

งานผิวที่เจ้าของบ้านจะสัมผัสทุกวัน วัดระดับกันทีละจุดก่อนลง

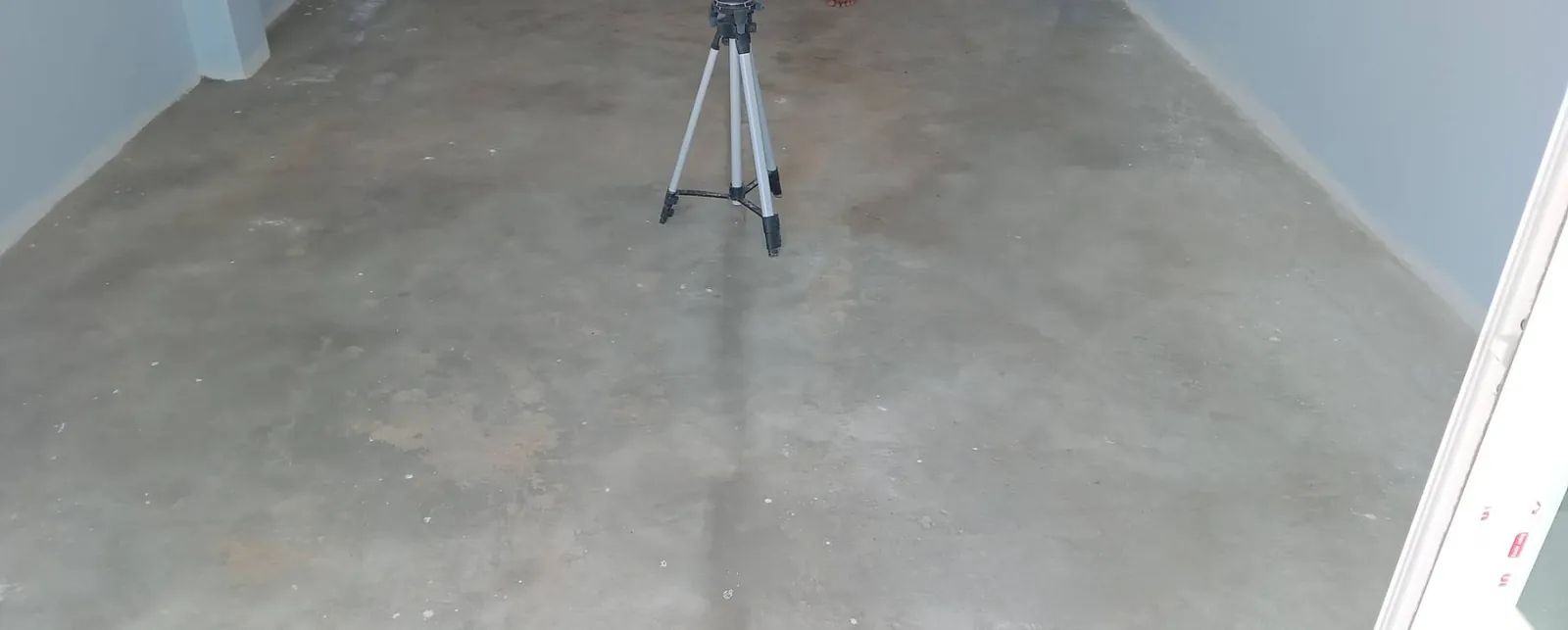

ตั้งระดับด้วยเลเซอร์ก่อนลงพื้น
ตั้งระดับด้วยเลเซอร์ก่อนลงพื้น

คลิปปรับระดับกระเบื้อง กันขอบกระเบื้องเหลื่อมกัน ถอดออกทั้งหมดเมื่อปูนแห้ง
คลิปปรับระดับกระเบื้อง กันขอบกระเบื้องเหลื่อมกัน ถอดออกทั้งหมดเมื่อปูนแห้ง

ปูกระเบื้องผนังห้องน้ำ
ปูกระเบื้องผนังห้องน้ำ

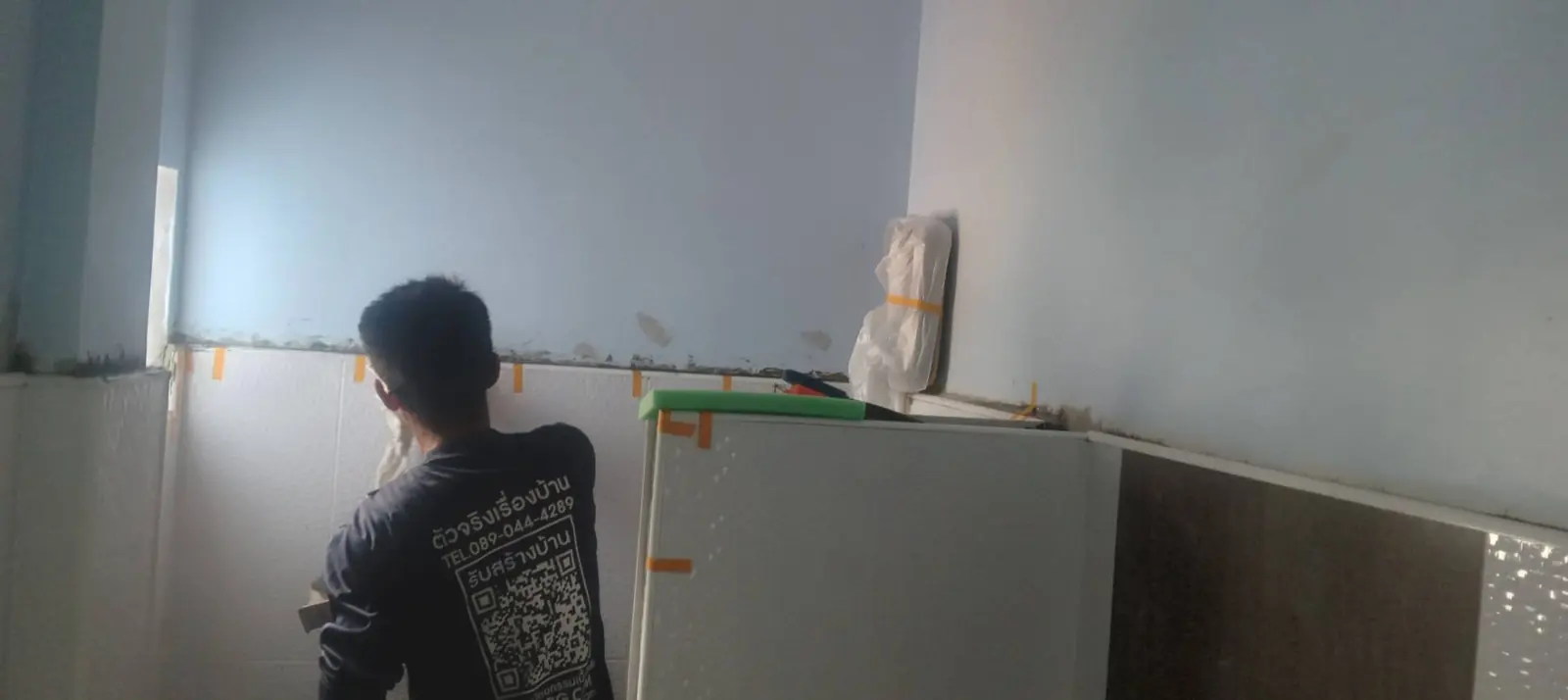

ปูกระเบื้องผนังตามแนวระดับ
ปูกระเบื้องผนังตามแนวระดับ

ปูพื้นห้องนอน
ปูพื้นห้องนอน

ปูพื้น SPC ในห้อง
ปูพื้น SPC ในห้อง

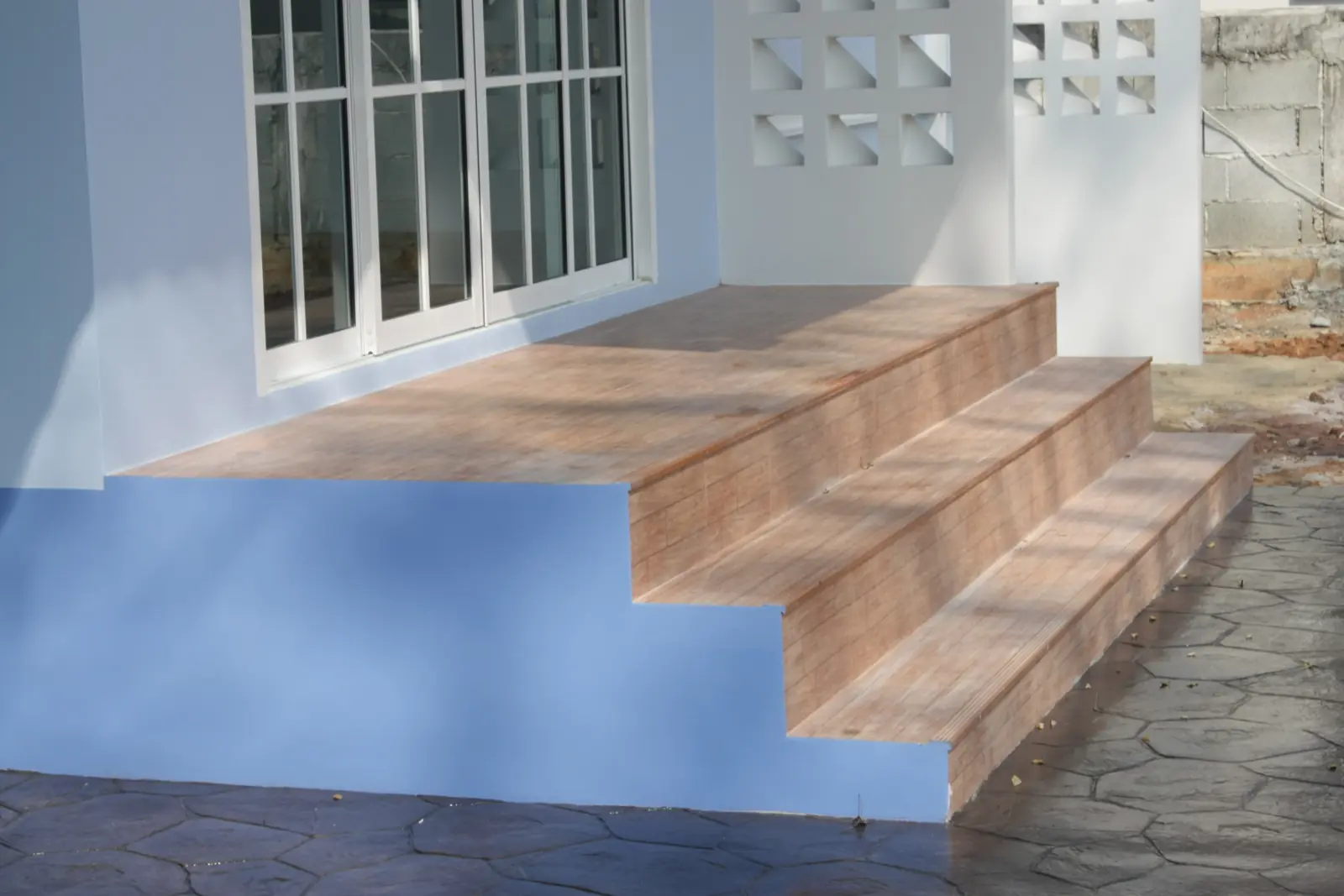

บันไดหน้าบ้านปูกระเบื้องลายไม้
บันไดหน้าบ้านปูกระเบื้องลายไม้
ขั้นที่ 13

ประตู หน้าต่าง และบัว

ช่องเปิดและรายละเอียดขอบผนังที่ทำให้ห้องดูเสร็จ

ติดตั้งวงกบประตู
ติดตั้งวงกบประตู

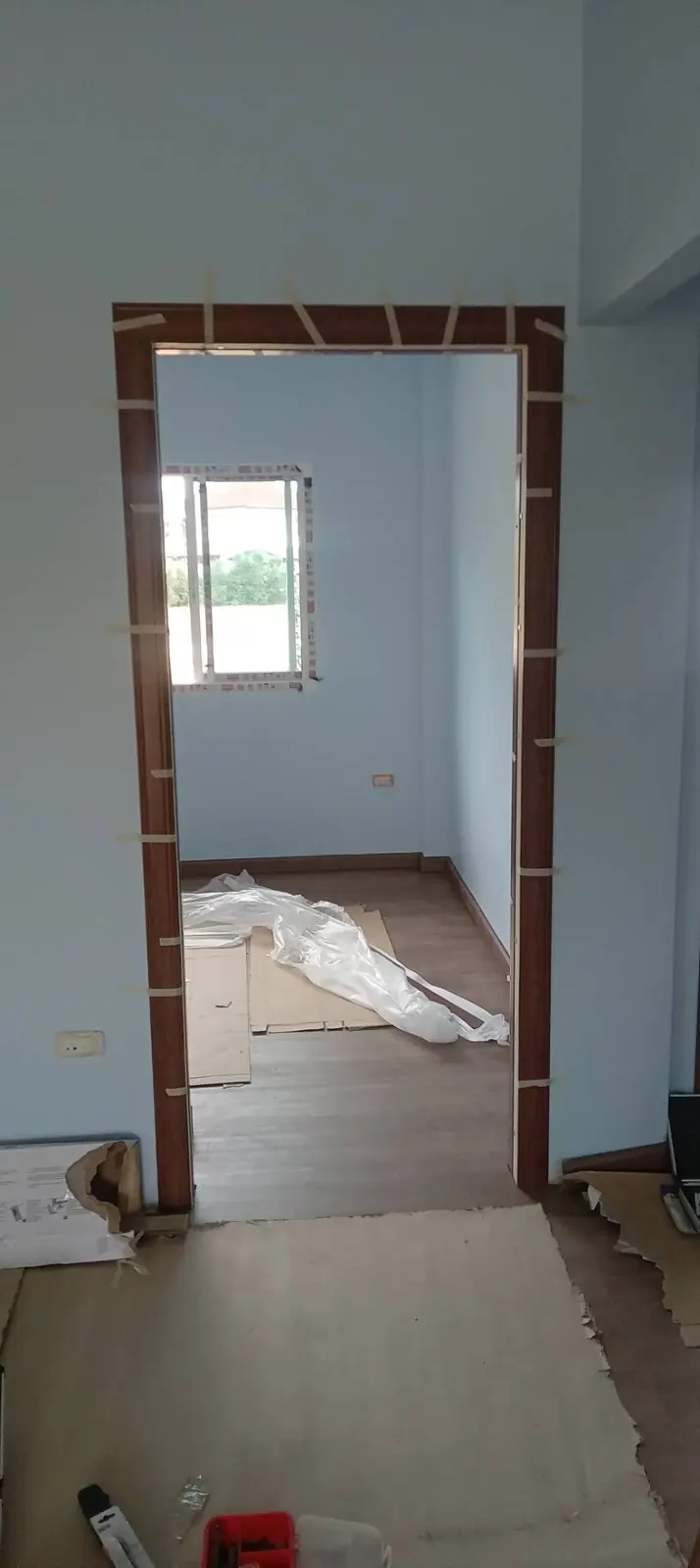

วงกบประตูที่ติดตั้งแล้ว
วงกบประตูที่ติดตั้งแล้ว

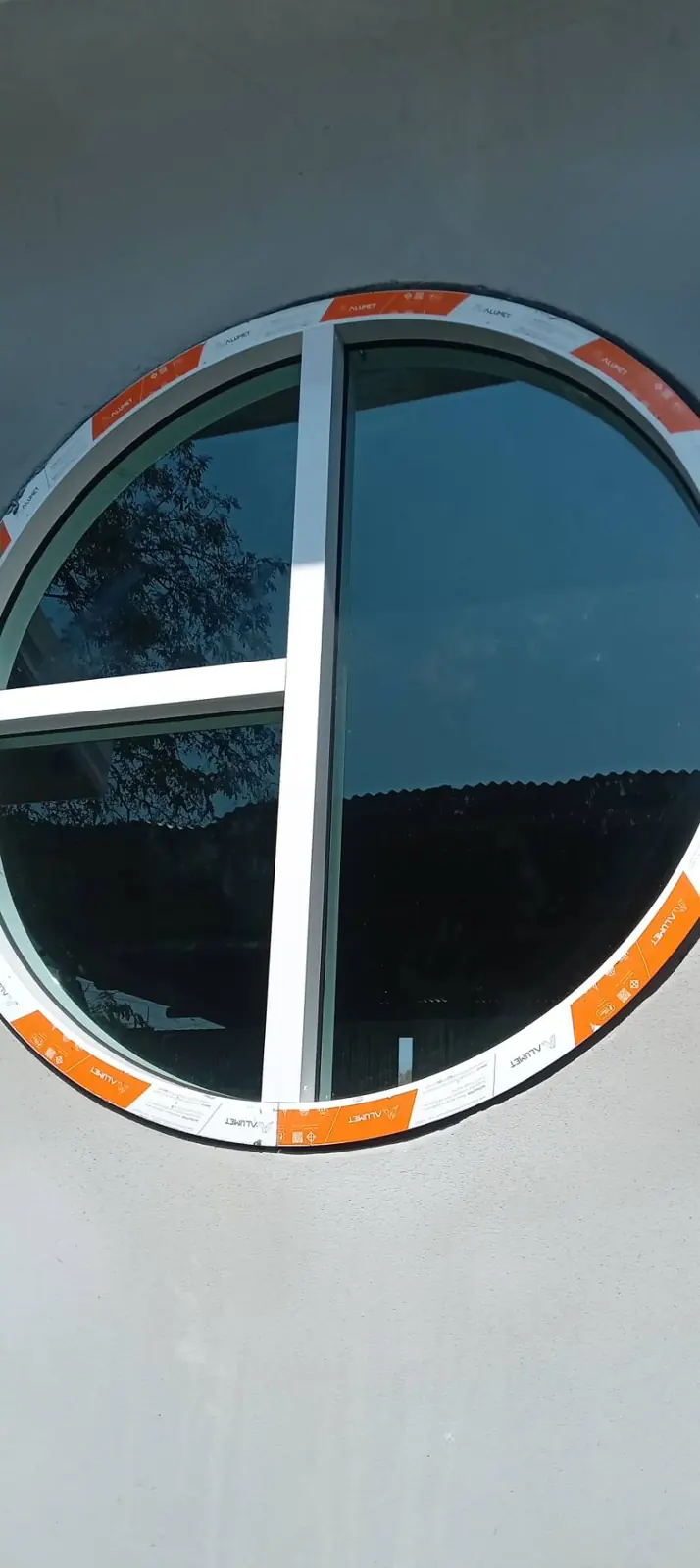

หน้าต่างวงกลมก่อนแกะฟิล์ม
หน้าต่างวงกลมก่อนแกะฟิล์ม

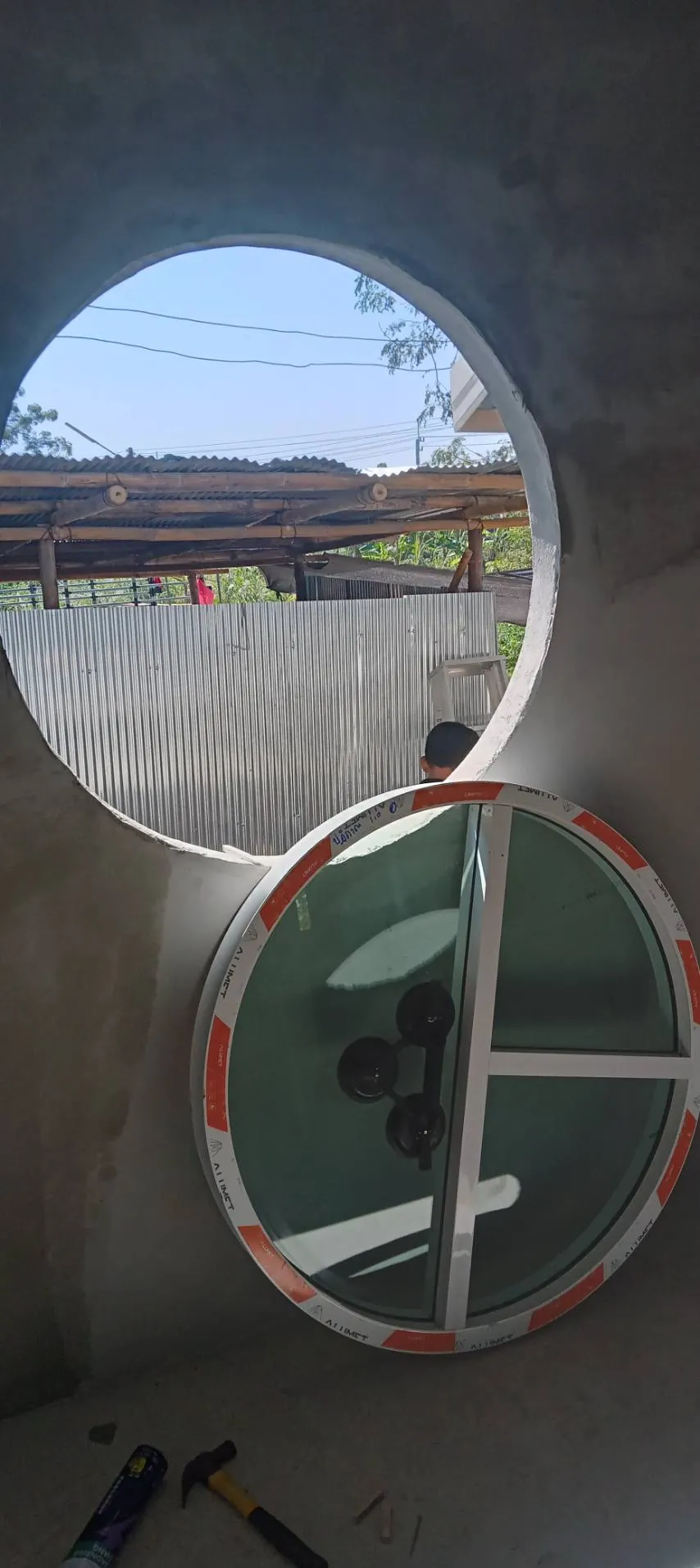

ติดตั้งกระจกหน้าต่างวงกลม บานเดียวกับที่เห็นตอนสกิมผนัง
ติดตั้งกระจกหน้าต่างวงกลม บานเดียวกับที่เห็นตอนสกิมผนัง

หน้าต่างบานใหญ่ในห้องนอน
หน้าต่างบานใหญ่ในห้องนอน

บัวเชิงผนังลายไม้
บัวเชิงผนังลายไม้

ตัดวงกบก่อนติดตั้ง
ตัดวงกบก่อนติดตั้ง

ตั้งวงกบประตูให้ได้ดิ่ง
ตั้งวงกบประตูให้ได้ดิ่ง

ติดตั้งวงกบหน้าต่าง
ติดตั้งวงกบหน้าต่าง

ยกบานประตูเข้าวงกบ
ยกบานประตูเข้าวงกบ

วงกบประตูห้องน้ำ
วงกบประตูห้องน้ำ

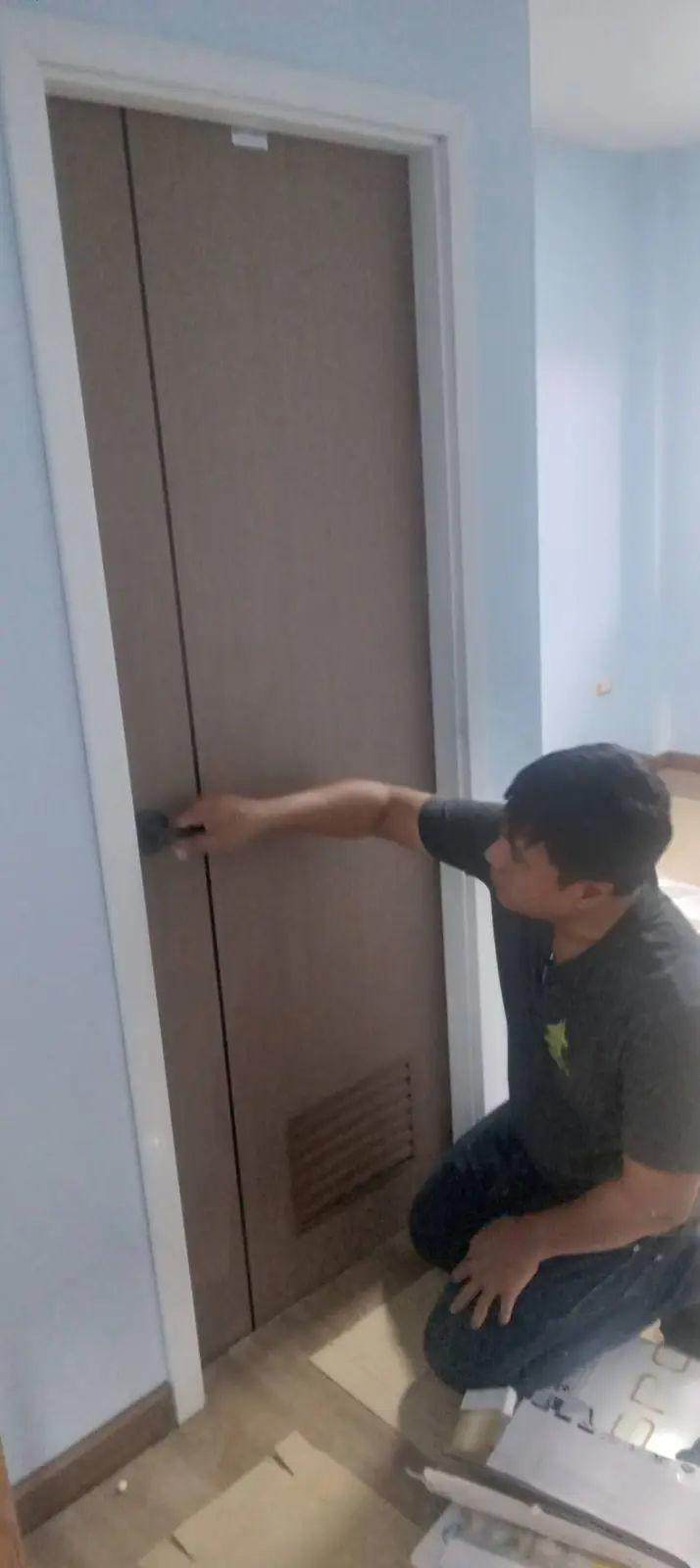

ปรับบานประตู
ปรับบานประตู

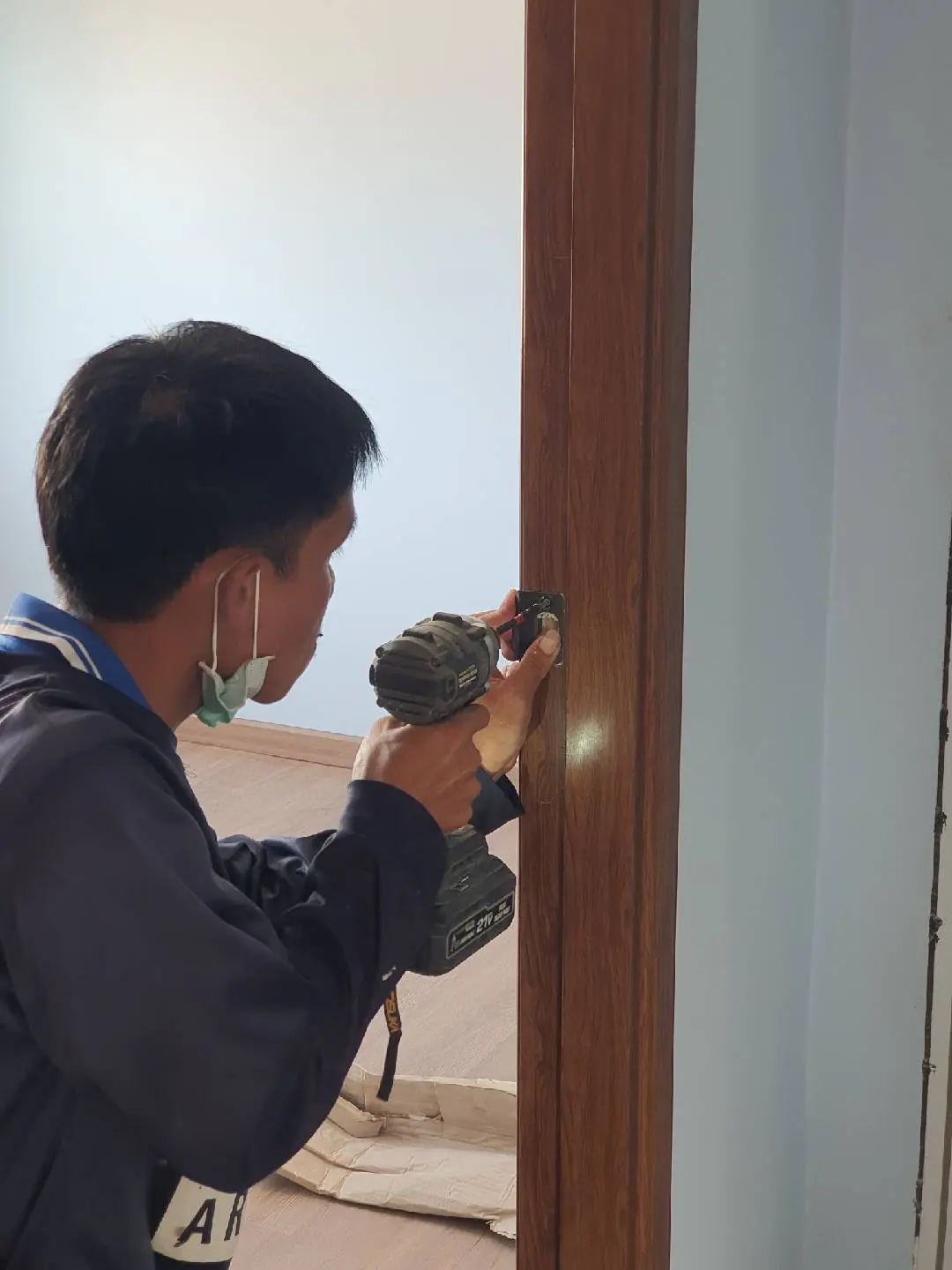

ติดตั้งลูกบิดประตู
ติดตั้งลูกบิดประตู

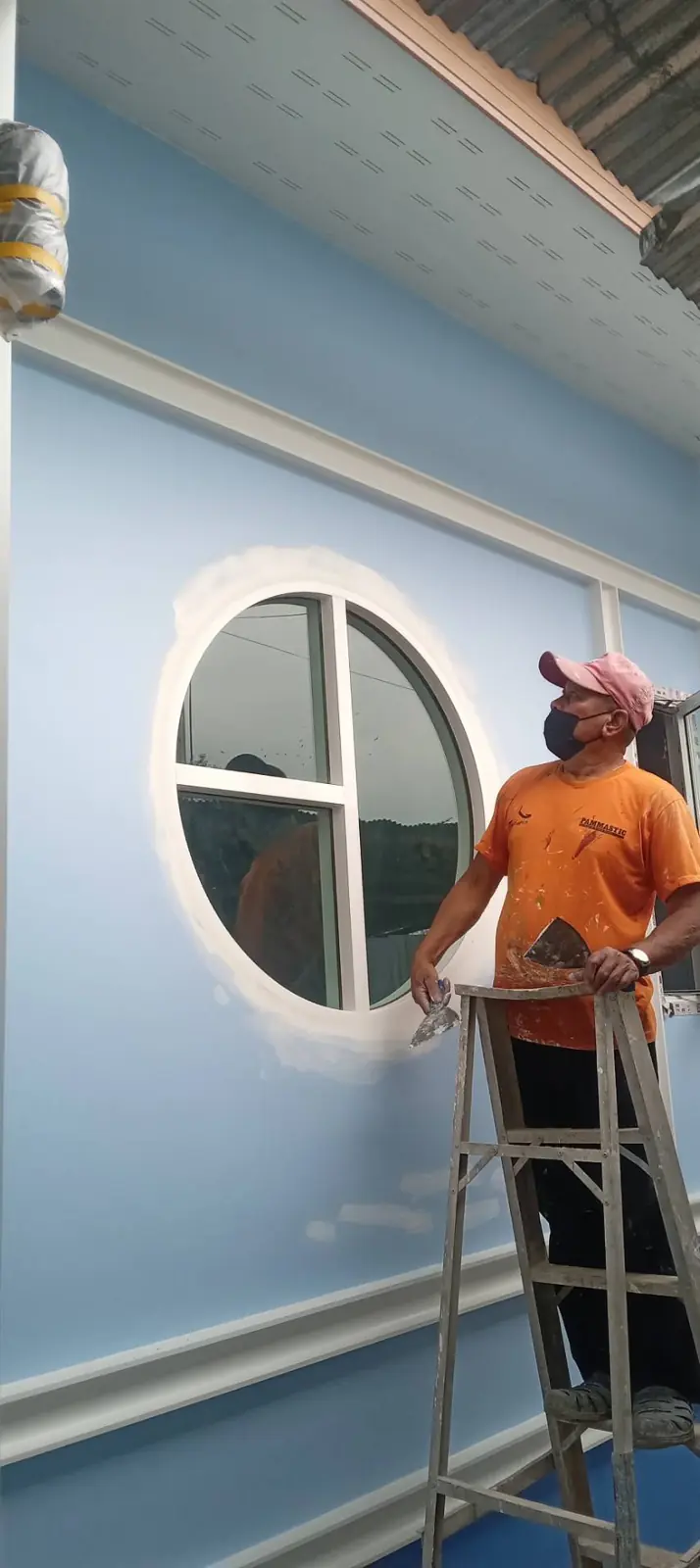

ติดตั้งหน้าต่างวงกลม
ติดตั้งหน้าต่างวงกลม

ติดบัวเชิงผนัง
ติดบัวเชิงผนัง

เก็บงานบัวมุมห้อง
เก็บงานบัวมุมห้อง

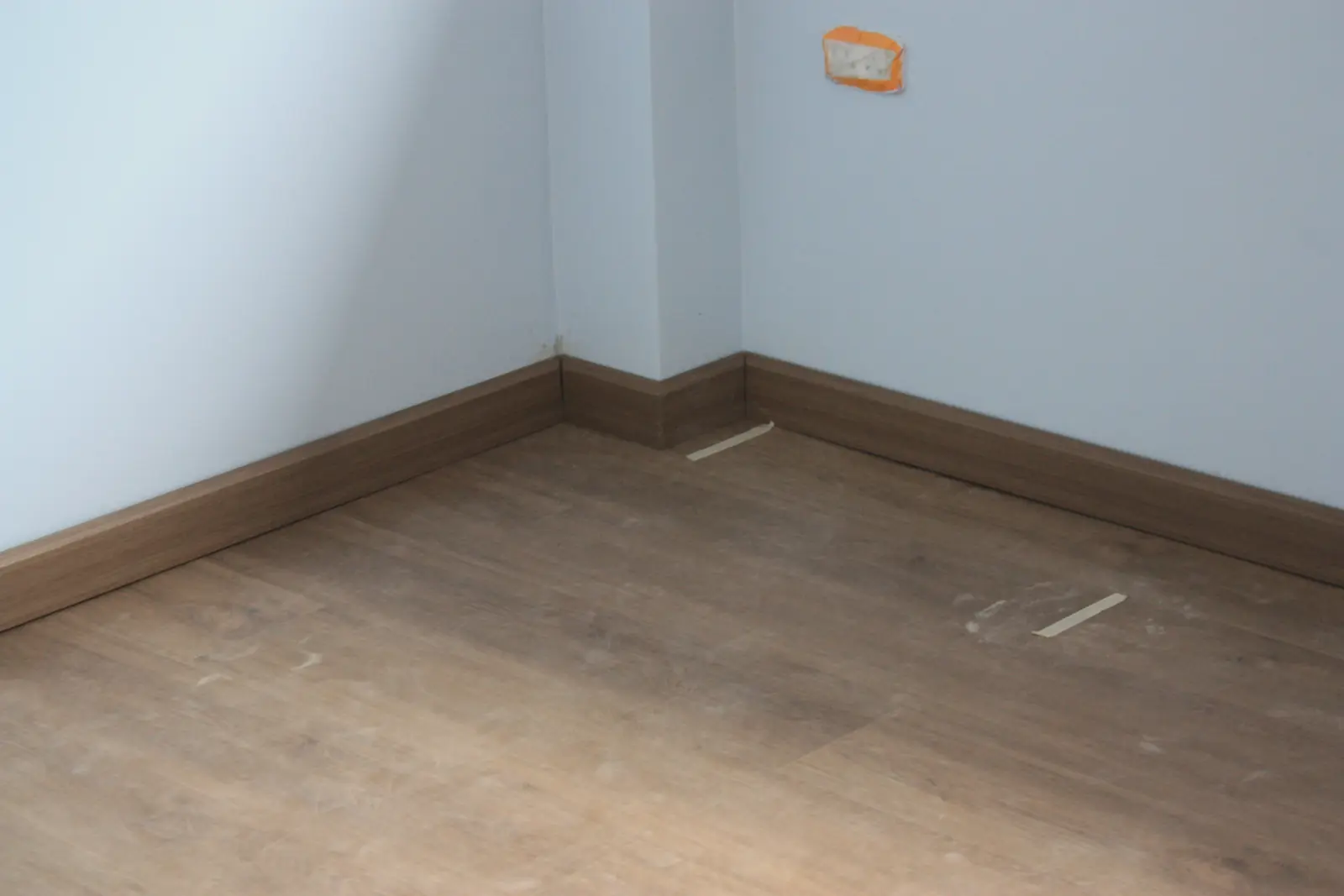

บัวเชิงผนังที่เสร็จแล้ว
บัวเชิงผนังที่เสร็จแล้ว
ขั้นที่ 14

เคาน์เตอร์ครัวและห้องน้ำ

งานที่ถูกปิดทับไปแล้ว

ขั้นตอนที่ถูกข้ามได้ง่ายที่สุดอยู่ในห้องน้ำ เพราะวันรุ่งขึ้นกระเบื้องจะปิดทับจนไม่มีใครรู้

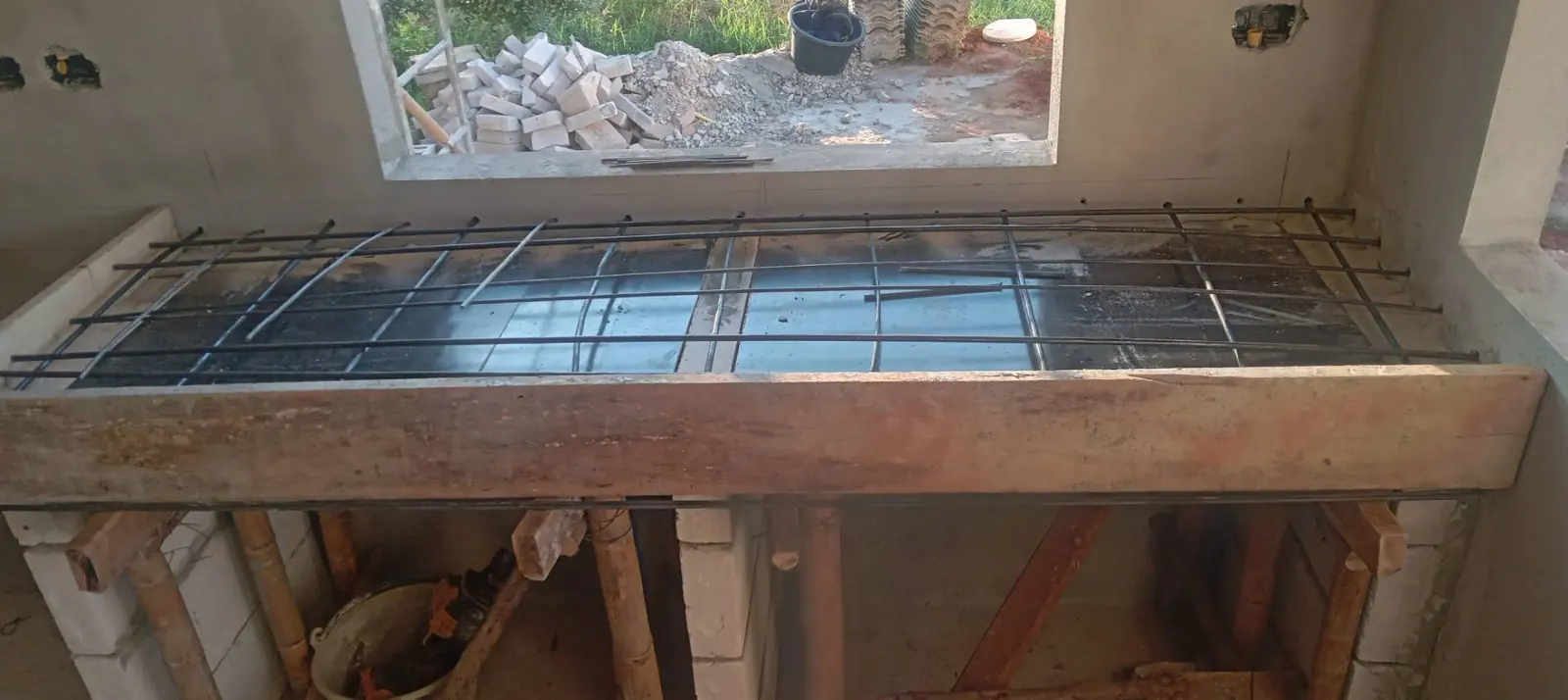

เหล็กเสริมเคาน์เตอร์ครัวก่อนเท
เหล็กเสริมเคาน์เตอร์ครัวก่อนเท

เคาน์เตอร์ครัวหลังก่อ
เคาน์เตอร์ครัวหลังก่อ

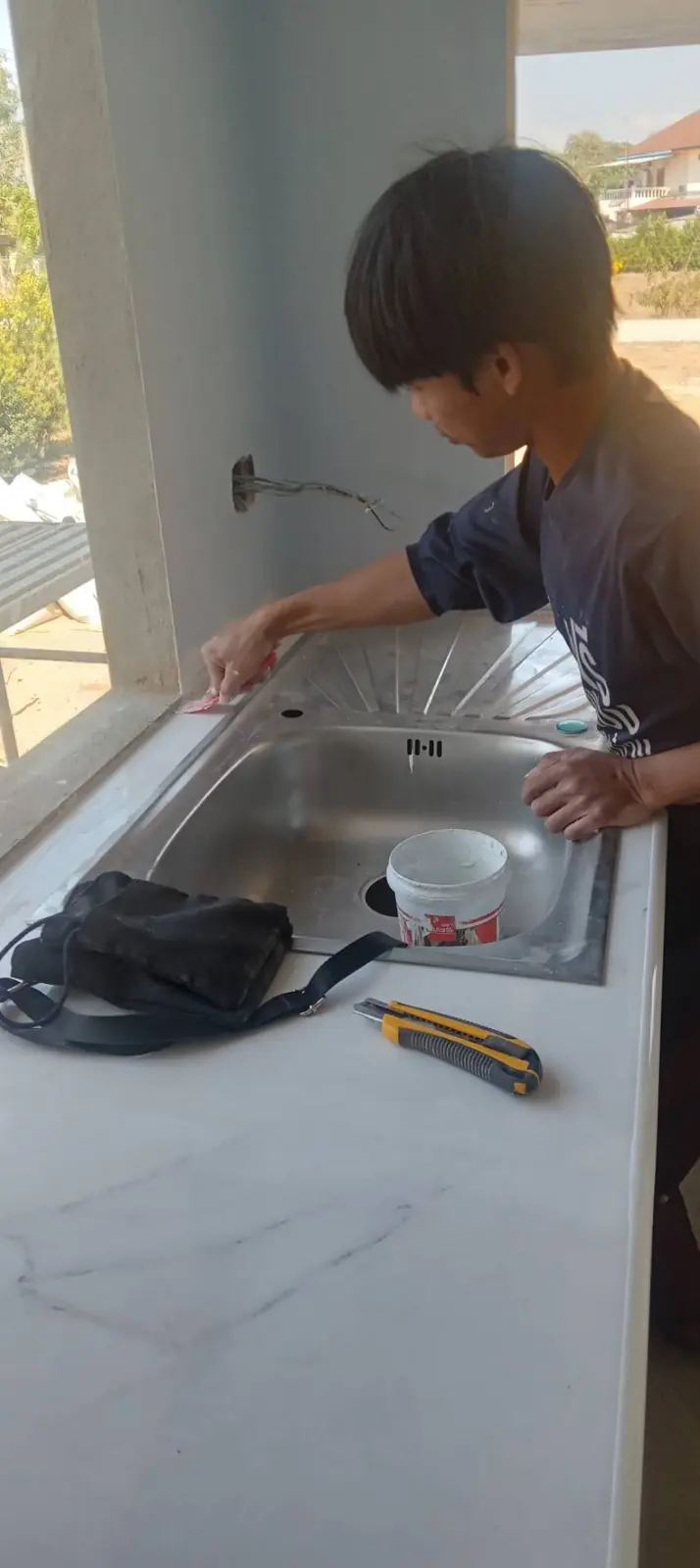

ติดตั้งซิงก์ล้างจาน
ติดตั้งซิงก์ล้างจาน
ทากันซึมรอบท่อน้ำทิ้ง จุดที่น้ำมักรั่วที่สุดในห้องน้ำ
ทากันซึมรอบท่อน้ำทิ้ง จุดที่น้ำมักรั่วที่สุดในห้องน้ำ

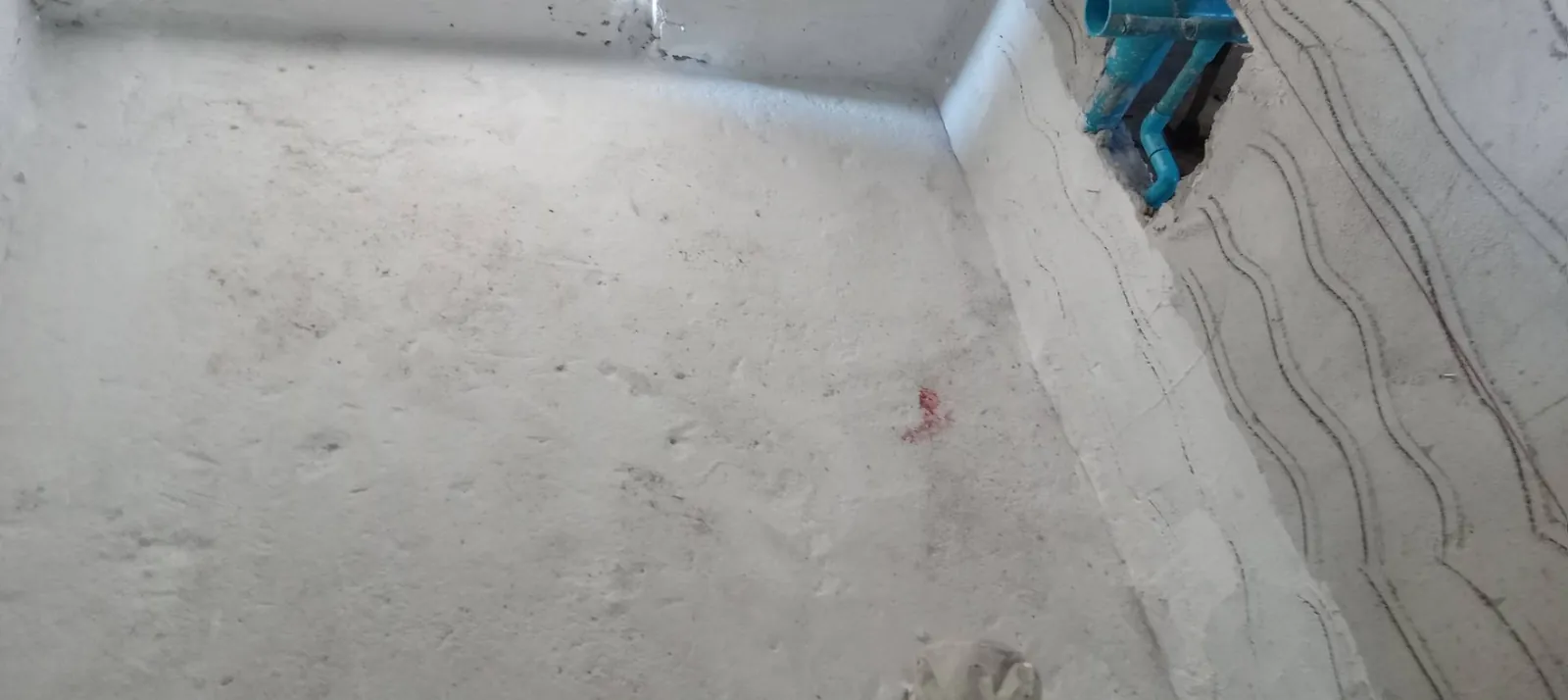

กันซึมทาต่อเนื่องจากพื้นขึ้นมาถึงผนังและรอบท่อ ไม่ใช่ทาเฉพาะพื้น
กันซึมทาต่อเนื่องจากพื้นขึ้นมาถึงผนังและรอบท่อ ไม่ใช่ทาเฉพาะพื้น

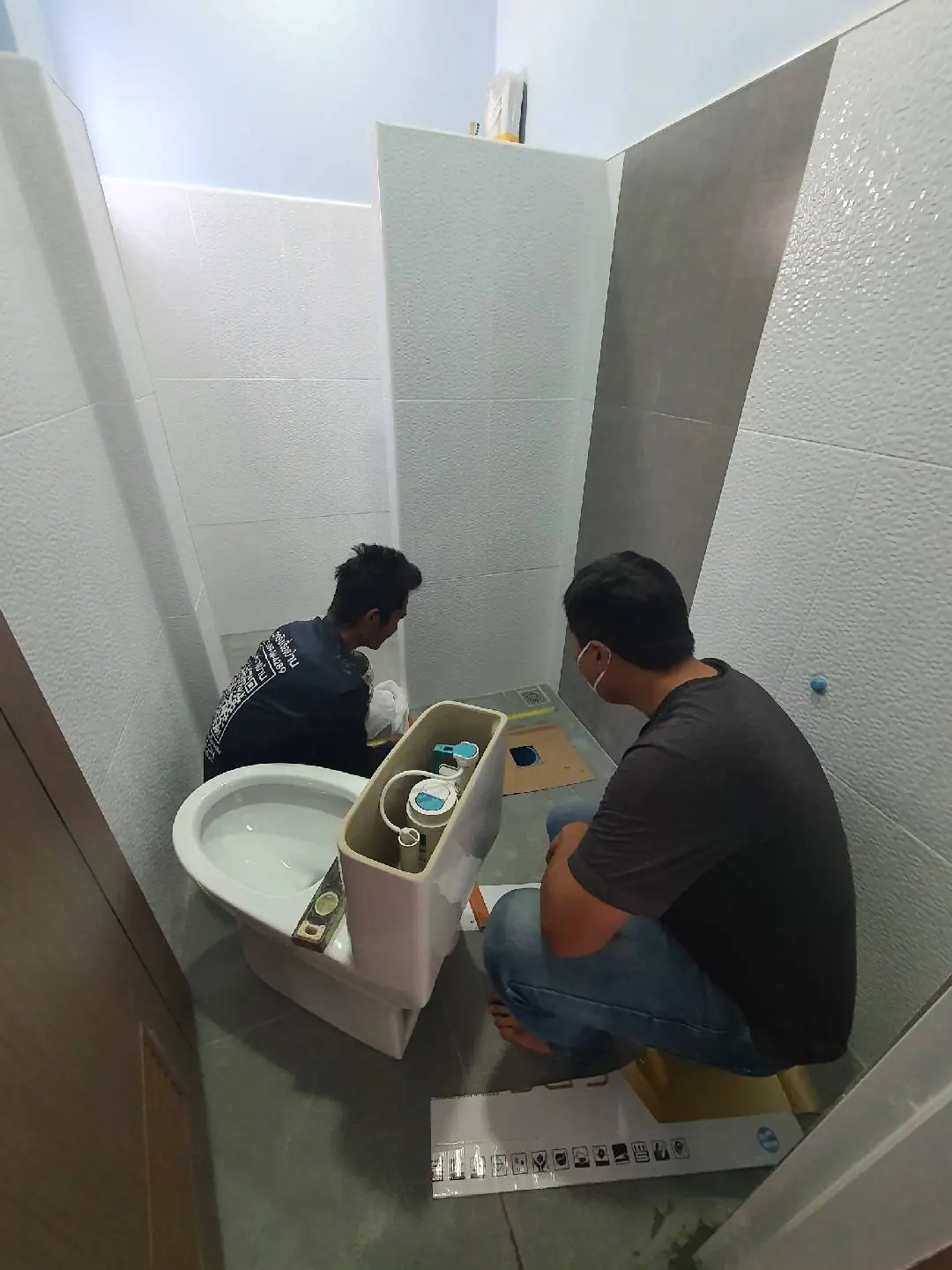

ติดตั้งสุขภัณฑ์
ติดตั้งสุขภัณฑ์
ติดตั้งสุขภัณฑ์และเก็บงานห้องน้ำ
ติดตั้งสุขภัณฑ์และเก็บงานห้องน้ำ
ครัวที่พร้อมใช้งาน
ครัวที่พร้อมใช้งาน
ติดตั้งสุขภัณฑ์ในห้องน้ำ
ติดตั้งสุขภัณฑ์ในห้องน้ำ
ยึดโถสุขภัณฑ์
ยึดโถสุขภัณฑ์

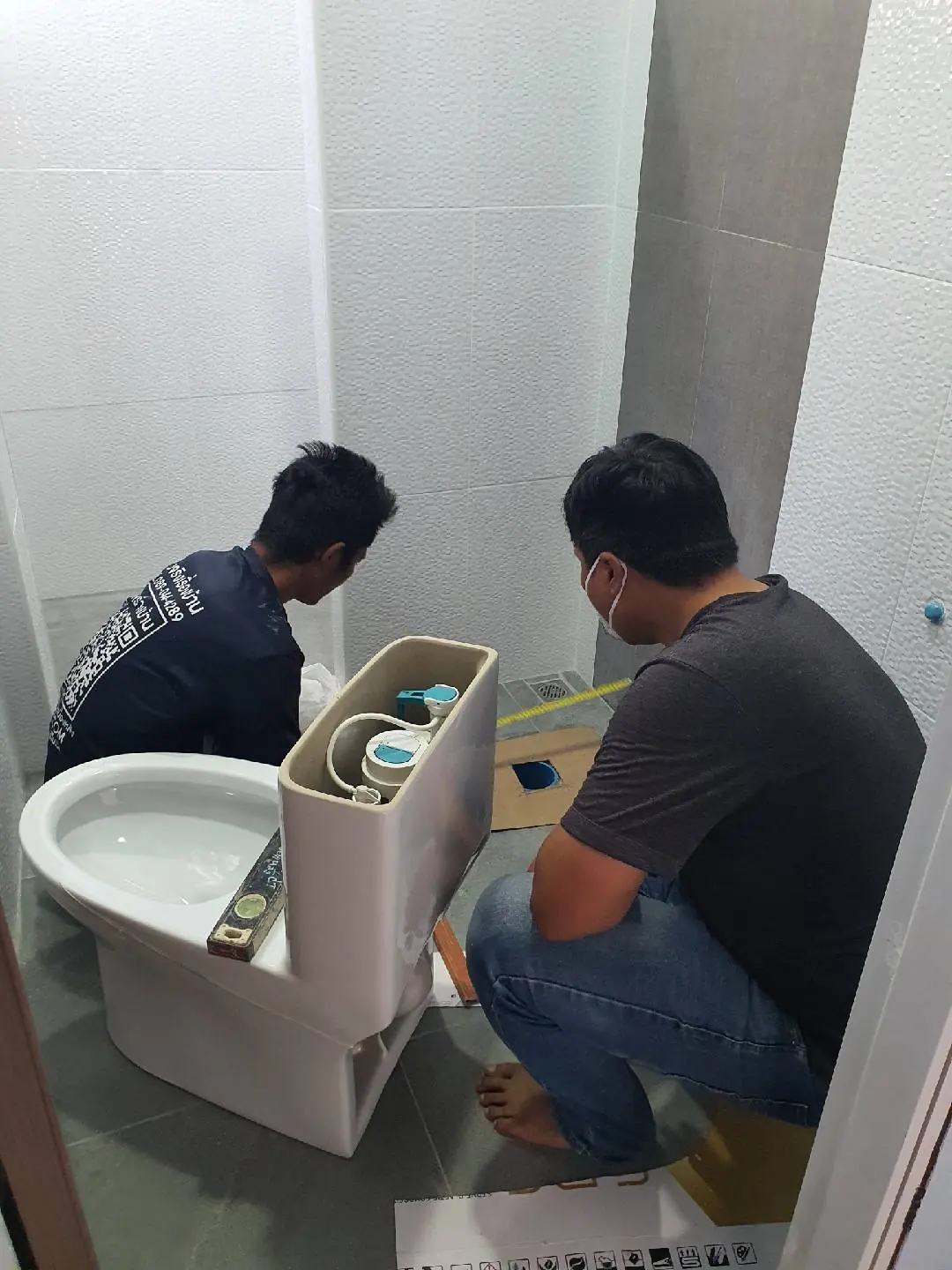

ติดตั้งชักโครก
ติดตั้งชักโครก

เก็บยาแนวพื้นห้องน้ำ
เก็บยาแนวพื้นห้องน้ำ
อ่างล้างหน้าพร้อมตู้
อ่างล้างหน้าพร้อมตู้
ฝักบัวและชั้นวางในห้องน้ำ
ฝักบัวและชั้นวางในห้องน้ำ
ขั้นที่ 15

รั้วและพื้นแสตมป์คอนกรีต

งานภายนอกที่ทำให้บ้านพร้อมใช้งานทั้งหลัง

ติดตั้งรั้วด้านข้างบ้าน
ติดตั้งรั้วด้านข้างบ้าน
ทำพื้นแสตมป์คอนกรีตหน้าบ้าน
ทำพื้นแสตมป์คอนกรีตหน้าบ้าน
กดลายพื้นแสตมป์
กดลายพื้นแสตมป์
พื้นหน้าบ้านที่เสร็จแล้ว
พื้นหน้าบ้านที่เสร็จแล้ว
พื้นแสตมป์ใต้หลังคาที่จอดรถ
พื้นแสตมป์ใต้หลังคาที่จอดรถ
พื้นแสตมป์คอนกรีตที่จอดรถ
พื้นแสตมป์คอนกรีตที่จอดรถ
ลายพื้นแสตมป์คอนกรีตหน้าบ้าน
ลายพื้นแสตมป์คอนกรีตหน้าบ้าน
ขั้นที่ 16

บ้านที่ส่งมอบแล้ว

ขั้นสุดท้ายที่ทุกอย่างในหน้านี้ถูกปิดไว้ข้างหลังผิวที่เห็น

บ้านหลังนี้ภายนอกเต็มหลัง
บ้านหลังนี้ภายนอกเต็มหลัง
วันส่งมอบบ้าน เจ้าของบ้านรับใบส่งมอบหน้าบ้าน
วันส่งมอบบ้าน เจ้าของบ้านรับใบส่งมอบหน้าบ้าน
ส่งมอบบ้านพร้อมพื้นแสตมป์คอนกรีตหน้าบ้าน
ส่งมอบบ้านพร้อมพื้นแสตมป์คอนกรีตหน้าบ้าน
บ้านมุมด้านข้างพร้อมที่จอดรถ
บ้านมุมด้านข้างพร้อมที่จอดรถ
หน้าต่างวงกลมกับกรอบผนังสีขาว
หน้าต่างวงกลมกับกรอบผนังสีขาว
ห้องนอนที่พร้อมส่งมอบ
ห้องนอนที่พร้อมส่งมอบ
ห้องนอนพื้นลายไม้
ห้องนอนพื้นลายไม้
ห้องน้ำที่พร้อมใช้
ห้องน้ำที่พร้อมใช้
บ้านหลังเดียวกันกับที่ดินเปล่าในภาพแรกของหน้านี้
บ้านหลังเดียวกันกับที่ดินเปล่าในภาพแรกของหน้านี้
หลังคาและผนังด้านข้างบ้าน
หลังคาและผนังด้านข้างบ้าน
บ้านมุมด้านหน้า
บ้านมุมด้านหน้า
บ้านมุมด้านหลัง
บ้านมุมด้านหลัง
ที่จอดรถและบล็อกช่องลม
ที่จอดรถและบล็อกช่องลม
ทางเข้าบ้านกับบันไดหน้าบ้าน
ทางเข้าบ้านกับบันไดหน้าบ้าน
หน้าบ้านกับหน้าต่างวงกลม
หน้าบ้านกับหน้าต่างวงกลม
บันไดหน้าบ้านปูกระเบื้องลายไม้
บันไดหน้าบ้านปูกระเบื้องลายไม้
ห้องนอนพื้นลายไม้
ห้องนอนพื้นลายไม้
ห้องที่มีหน้าต่างวงกลม
ห้องที่มีหน้าต่างวงกลม
ห้องพร้อมช่องแสงบน
ห้องพร้อมช่องแสงบน
ห้องหน้าต่างบานใหญ่
ห้องหน้าต่างบานใหญ่
ห้องที่มีประตูบานเลื่อนกระจก
ห้องที่มีประตูบานเลื่อนกระจก

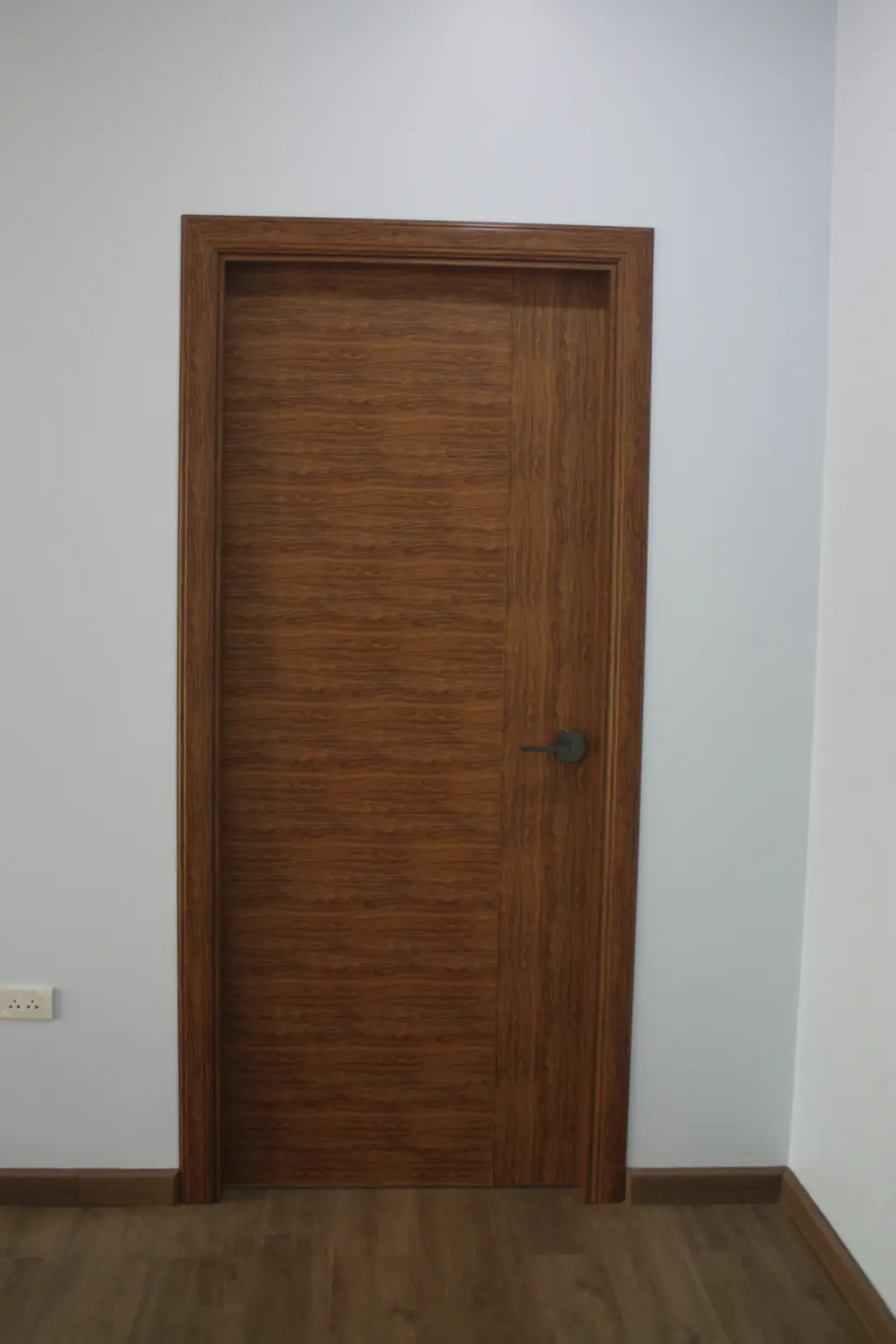

ประตูห้องนอน
ประตูห้องนอน

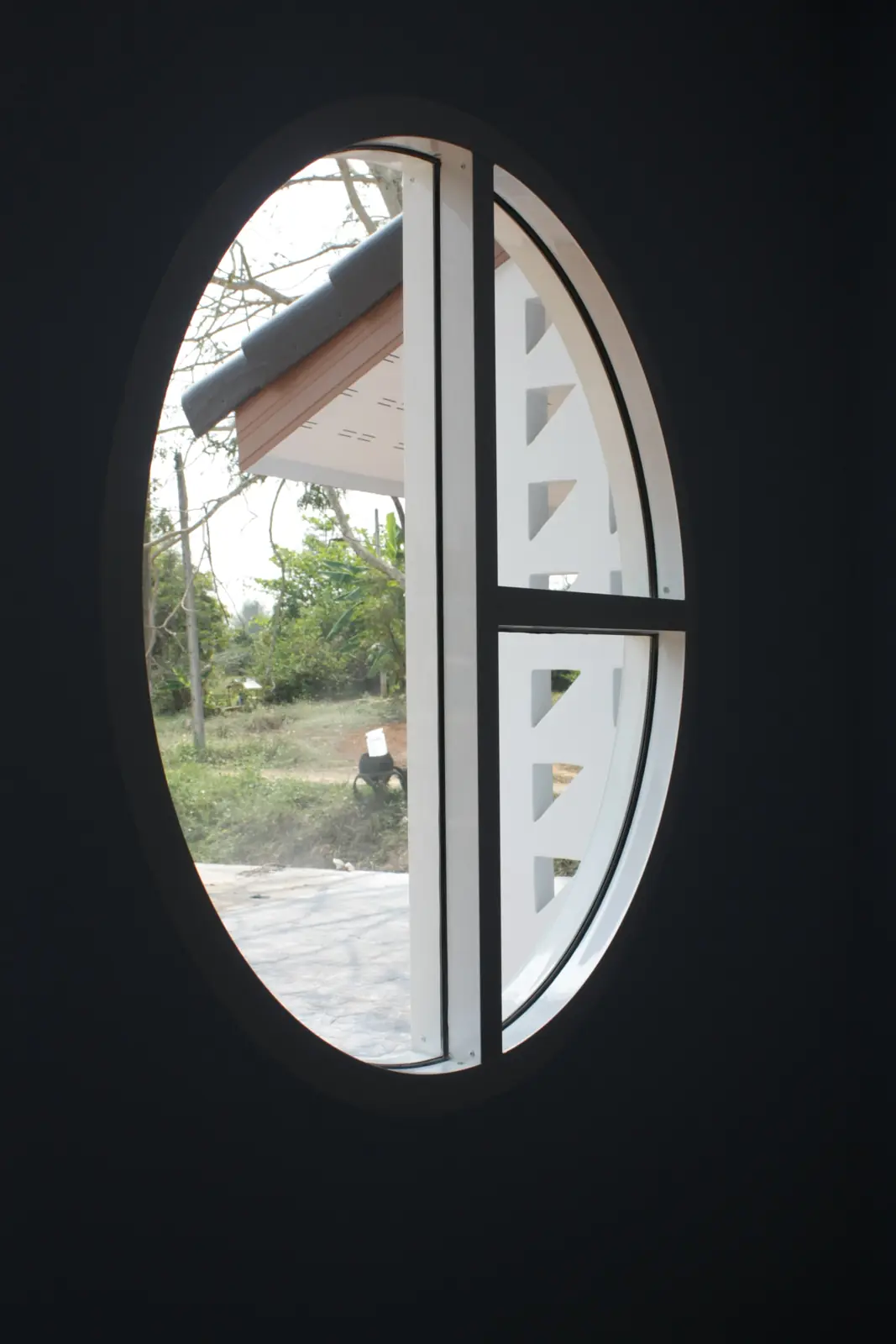

หน้าต่างวงกลมมองจากภายใน
หน้าต่างวงกลมมองจากภายใน
สวิตช์ไฟที่ติดตั้งแล้ว
สวิตช์ไฟที่ติดตั้งแล้ว
ครัวพร้อมเคาน์เตอร์
ครัวพร้อมเคาน์เตอร์
ครัวกับเครื่องดูดควัน
ครัวกับเครื่องดูดควัน
ห้องน้ำที่พร้อมใช้
ห้องน้ำที่พร้อมใช้
อ่างล้างหน้าและกระจก
อ่างล้างหน้าและกระจก
ฝักบัวและเครื่องทำน้ำอุ่น
ฝักบัวและเครื่องทำน้ำอุ่น
สุขภัณฑ์ในห้องน้ำ
สุขภัณฑ์ในห้องน้ำ

บ้านของคุณก็บันทึกแบบนี้ได้

อยากเห็นบ้านตัวเองถูกบันทึกไว้ทุกขั้นแบบนี้ไหม?

ทุกหลังที่เราสร้าง เจ้าของบ้านจะได้เห็นงานตั้งแต่ก่อนถูกปิดทับ ไม่ต้องรอดูแค่วันส่งมอบ เล่าโจทย์ของคุณมา แล้วเรามาคุยกันว่าบ้านของคุณควรเริ่มจากตรงไหน

ปรึกษาเรื่องบ้านของคุณ ส่งรายละเอียดหลังนี้ทาง LINE ดูผลงานหลังอื่น
