บ้านพักอาศัย แม่สาย · เชียงราย
บ้านสองชั้น แม่สาย
บ้านสองชั้นโครงสร้างคอนกรีต ผนังบล็อกมวลเบา หลังคาโครงเหล็ก เราเก็บภาพแยกตามวันทำงานตั้งแต่วันตั้งกล้องวางผังปลายธันวาคม เจาะเสาเข็ม ตัดหัวเข็ม ทำตอม่อทีละต้น ขึ้นคานพื้นทีละชั้น จนถึงวันที่ผนังฉาบเสร็จทั้งหลัง งานส่วนใหญ่ในหน้านี้ถูกปิดทับไปแล้ว
ภาพทั้งหมดเป็นภาพถ่ายหน้างานจริงของบ้านหลังนี้ ไม่ได้จัดฉาก บางภาพตัดแถบตัวอักษรวันที่ของกล้องที่ขอบล่างออก นอกนั้นไม่ได้ตกแต่งภาพ คำบรรยายอธิบายว่าภาพนั้นเป็นงานขั้นใด ไม่ใช่รายงานผลทดสอบหรือคำรับรองทางวิศวกรรม

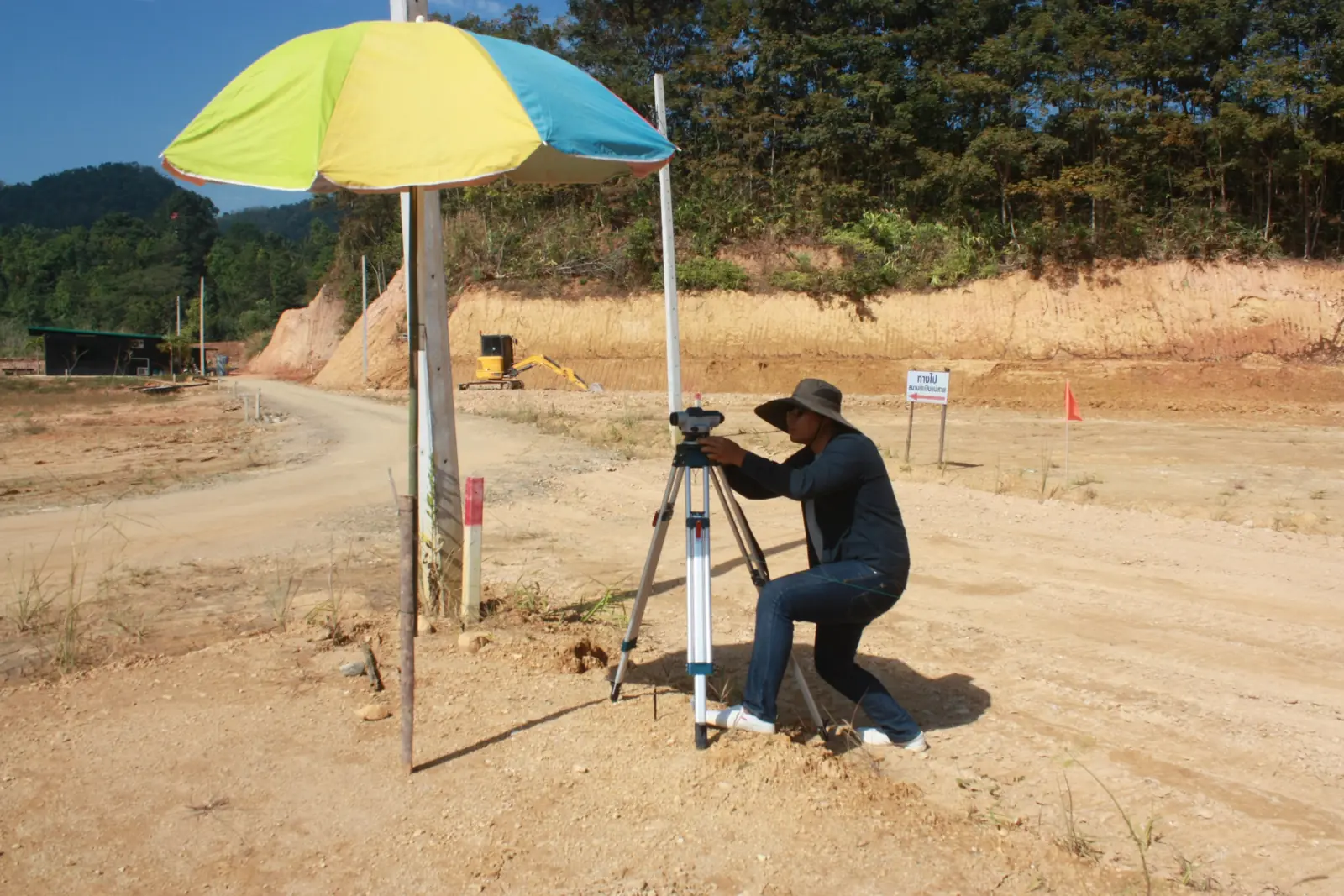

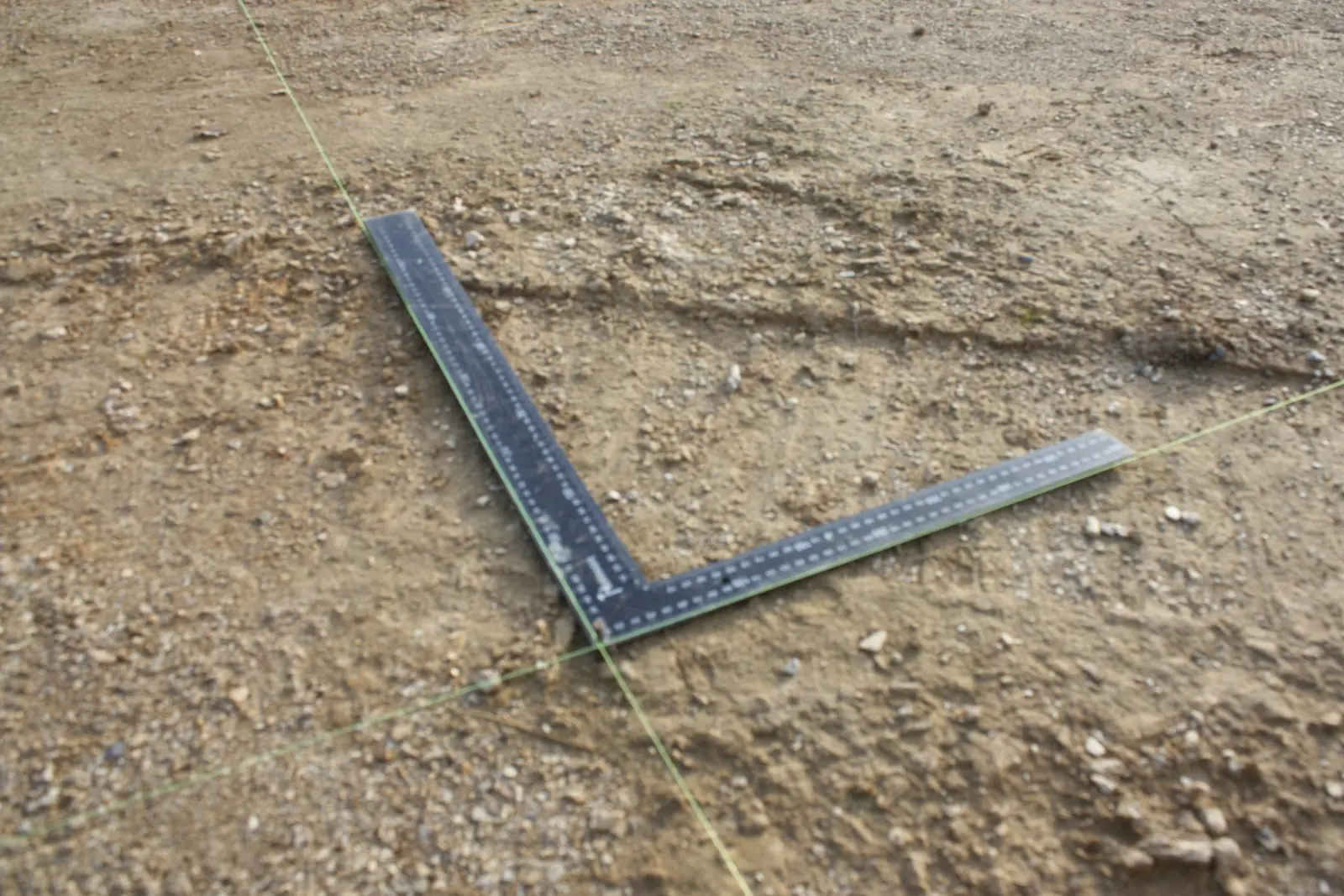

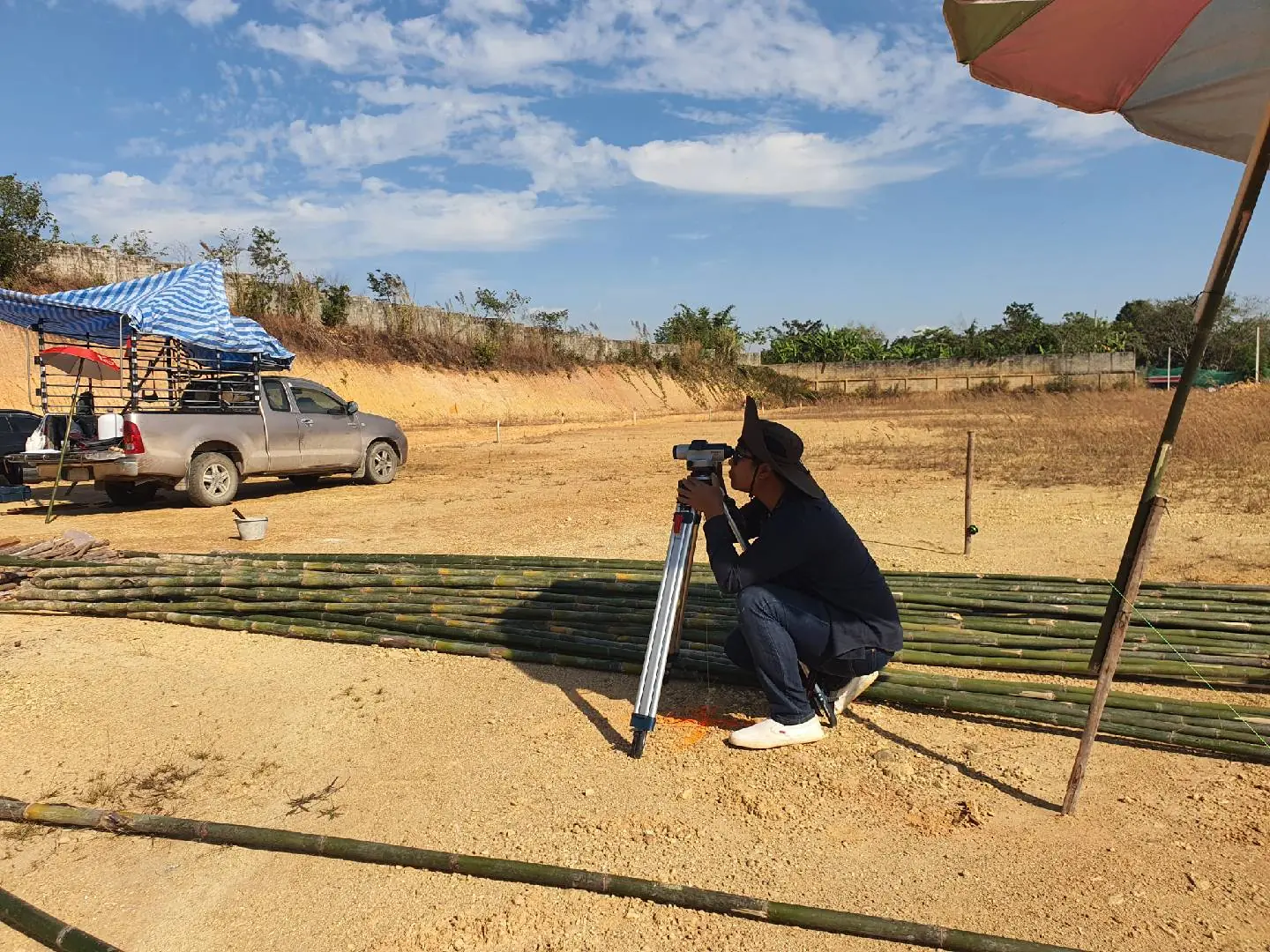

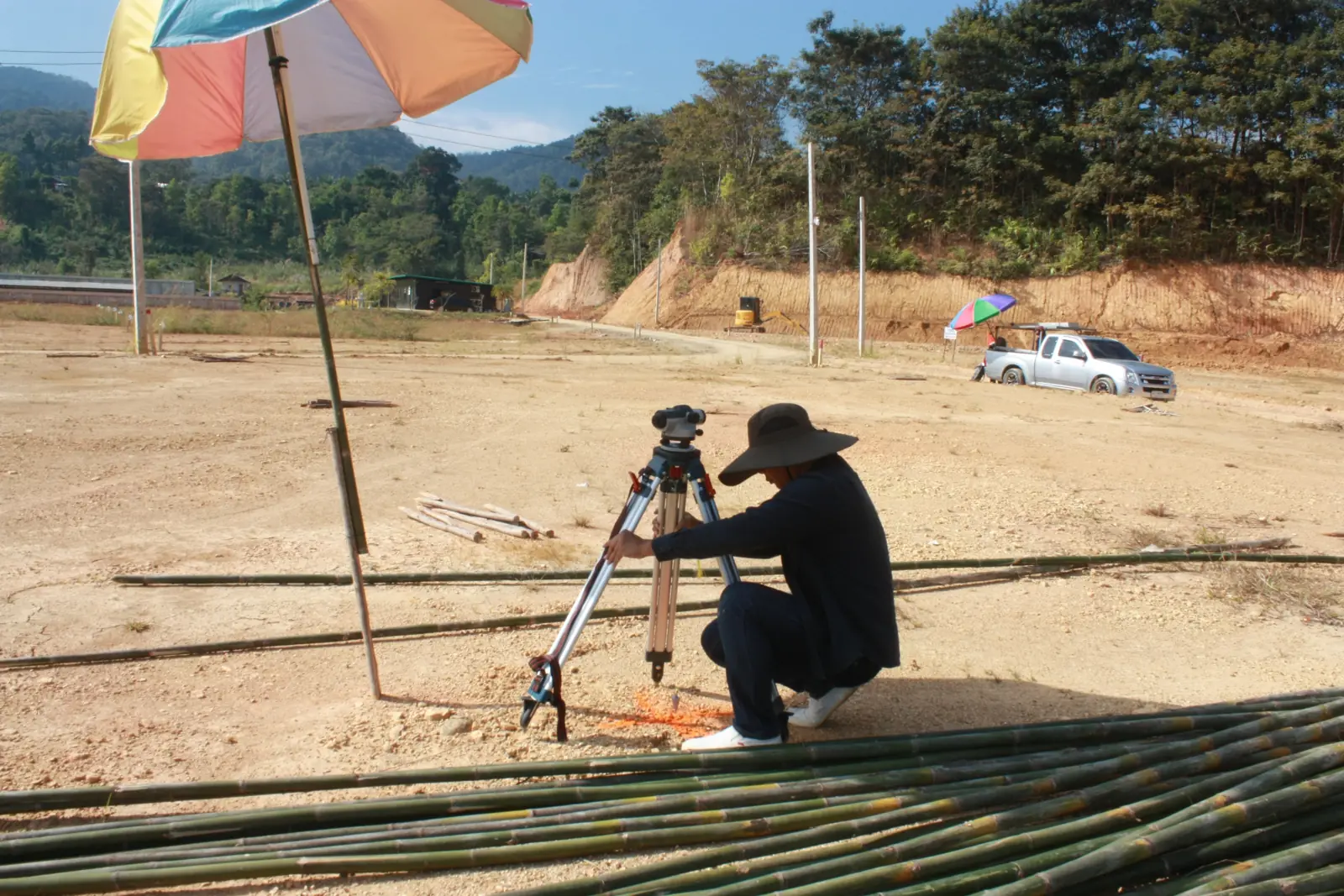

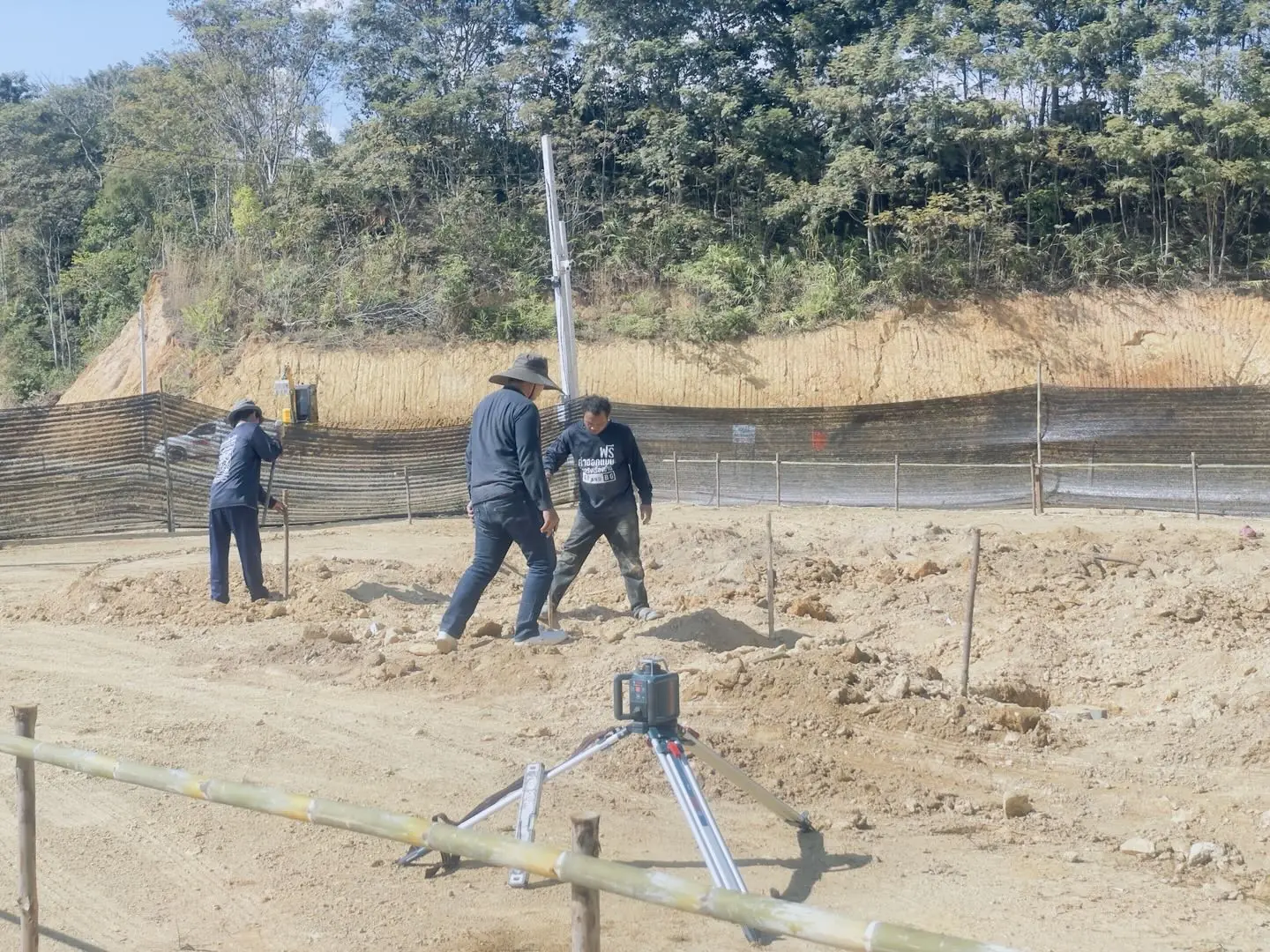

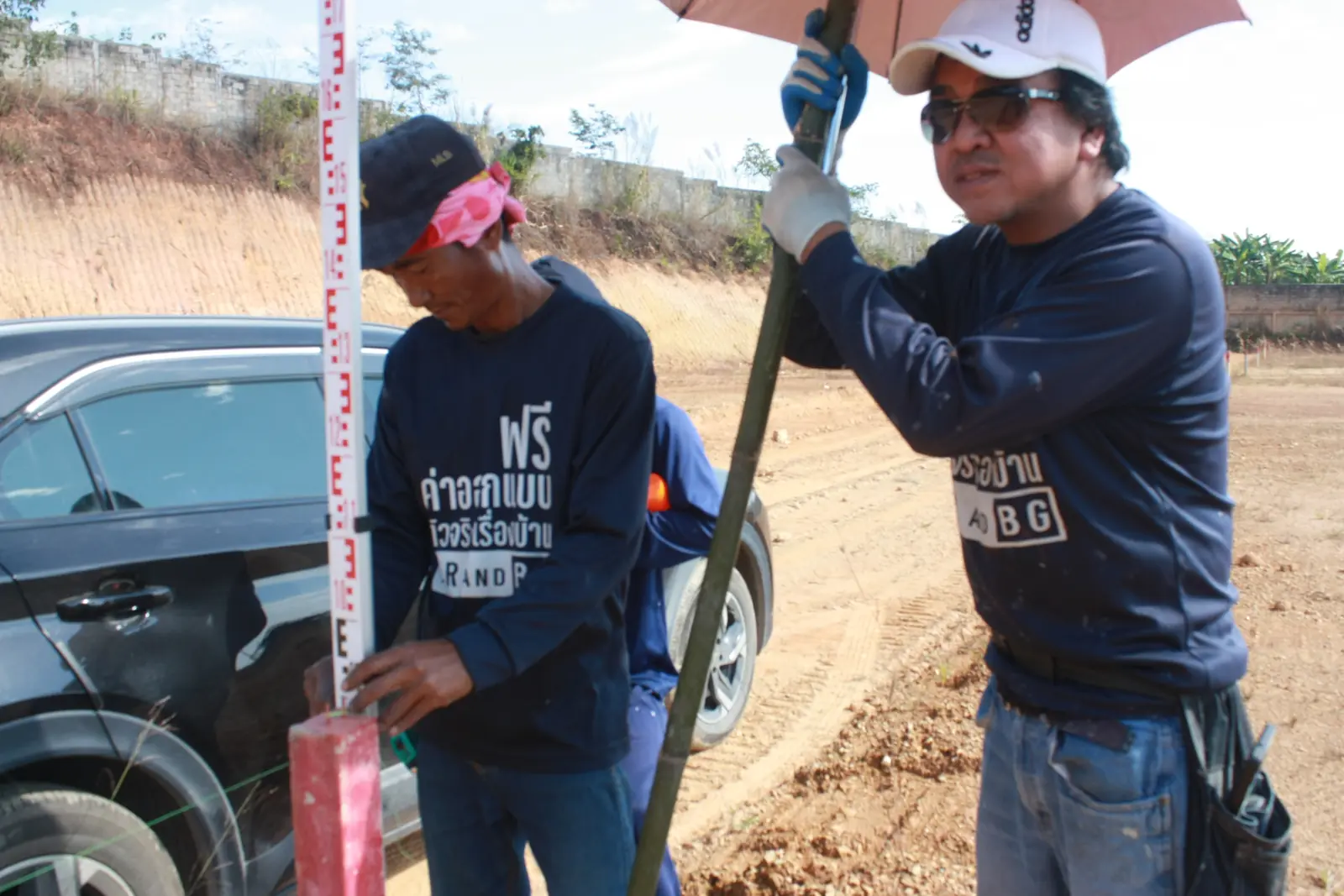

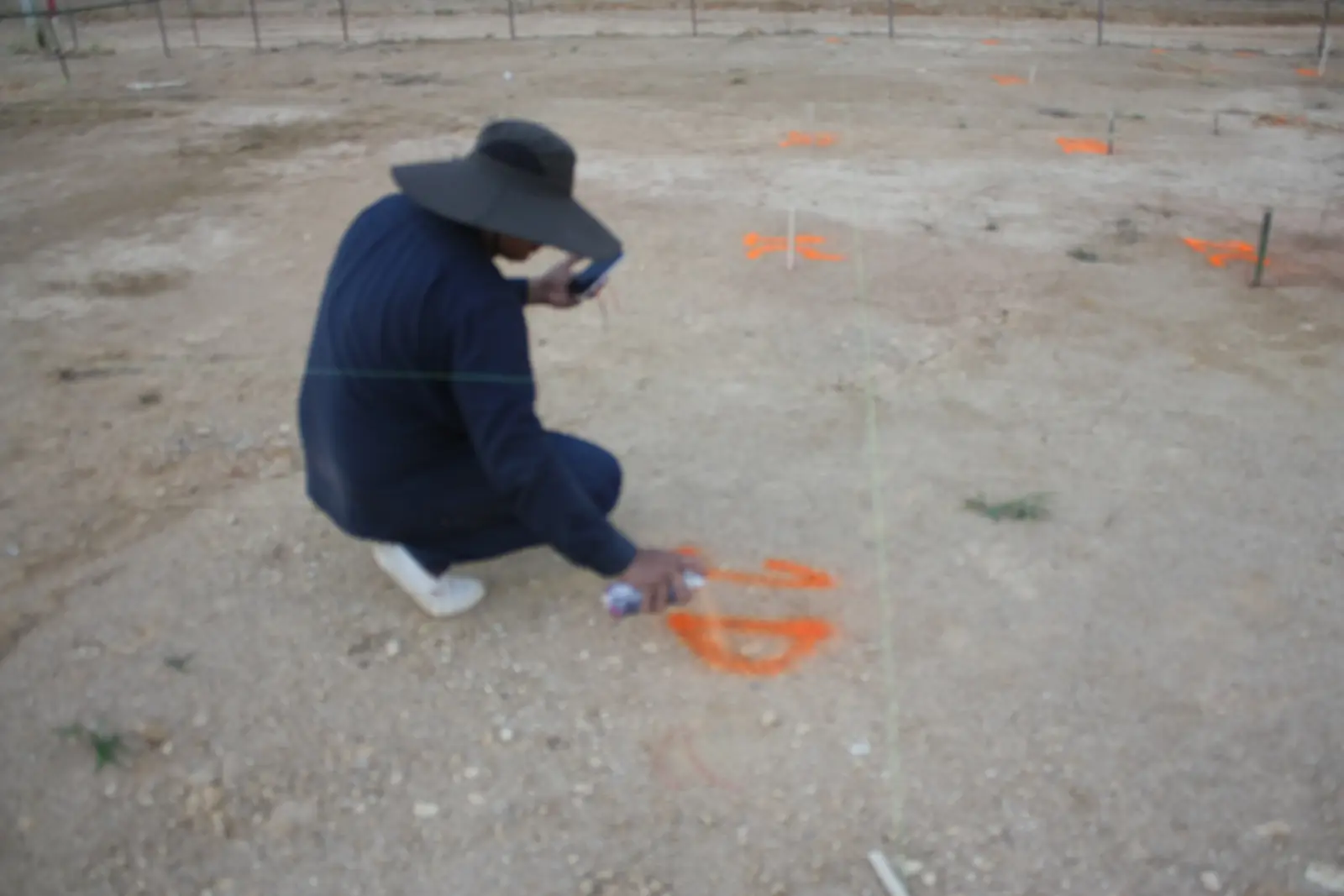

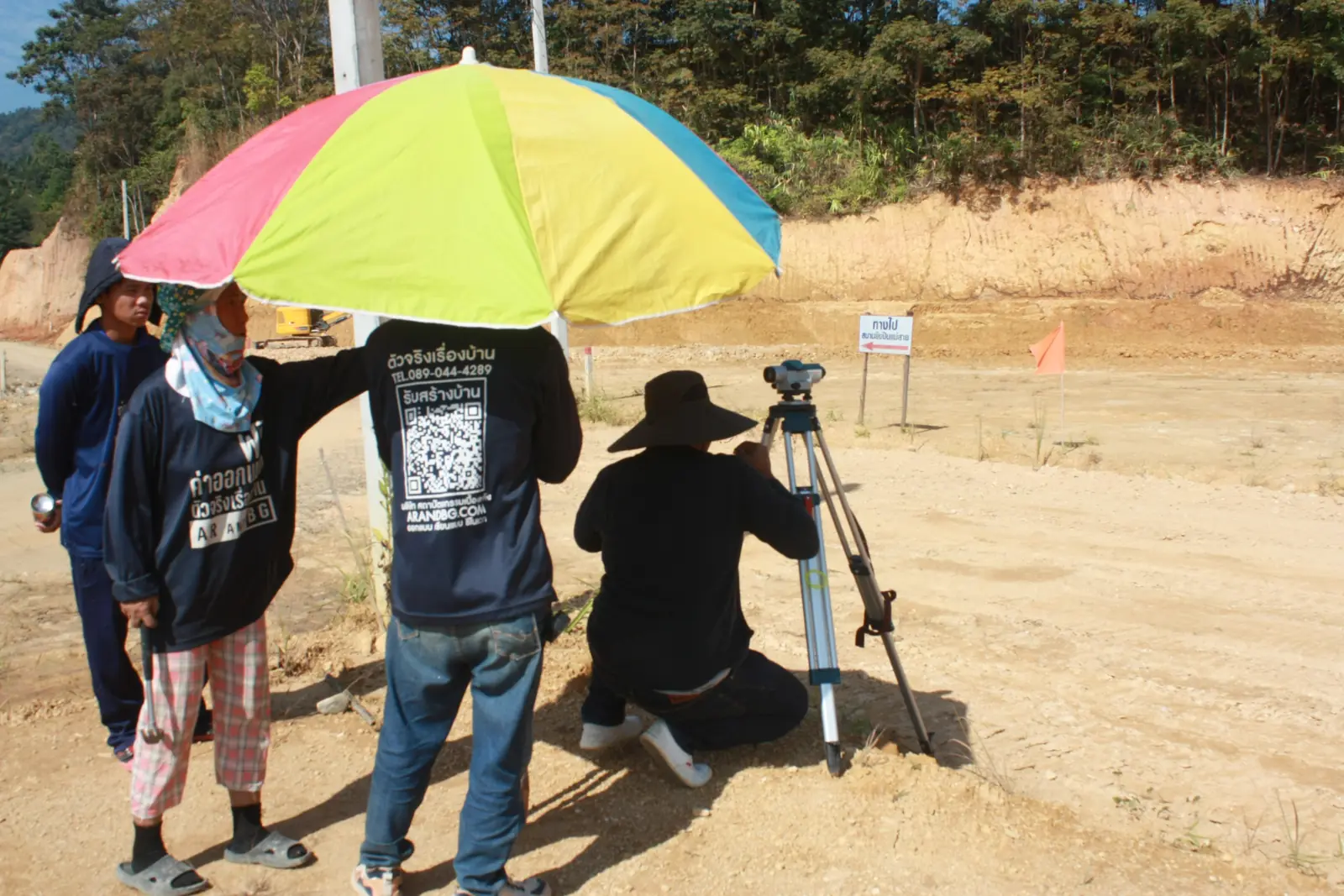

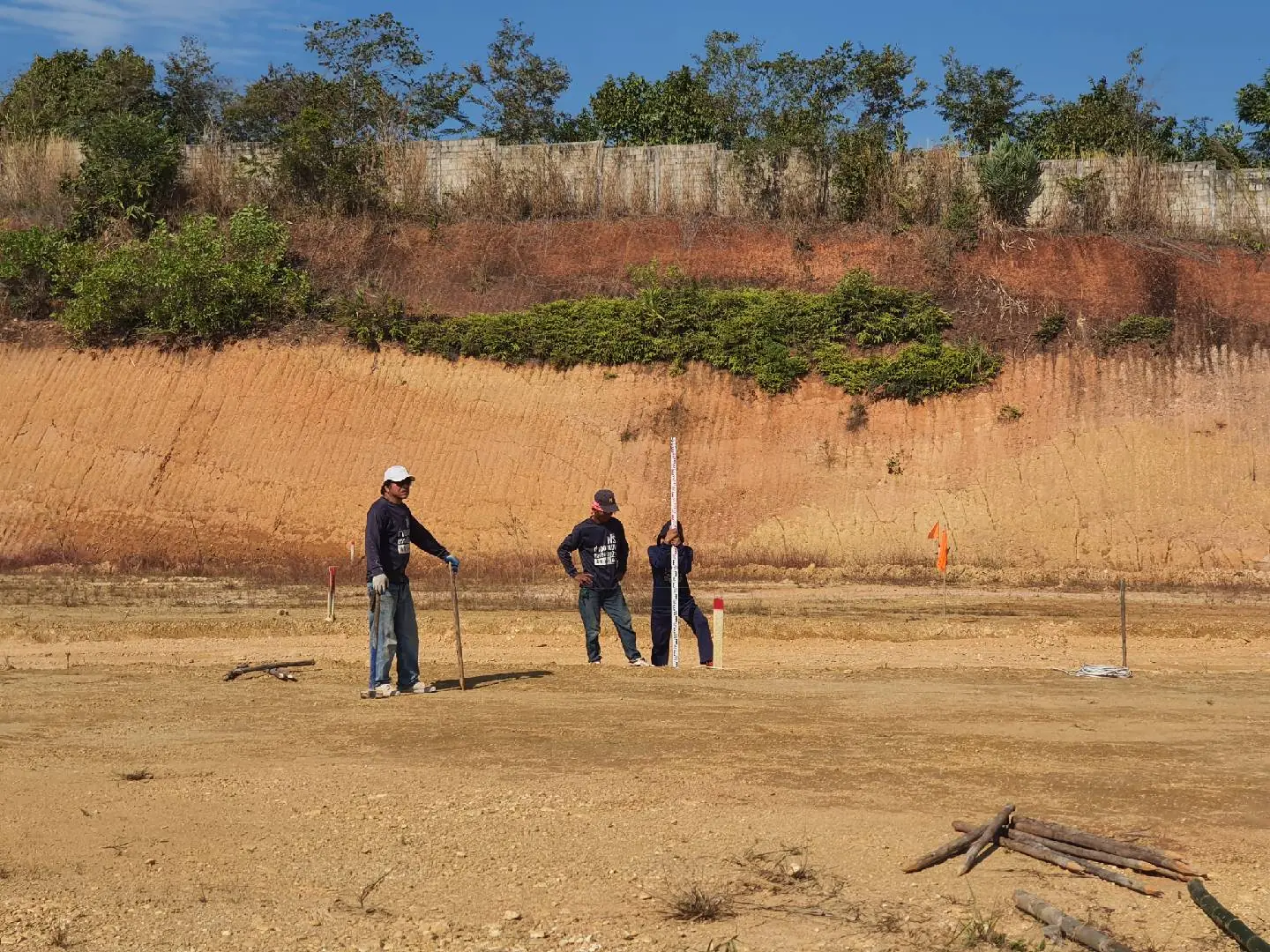

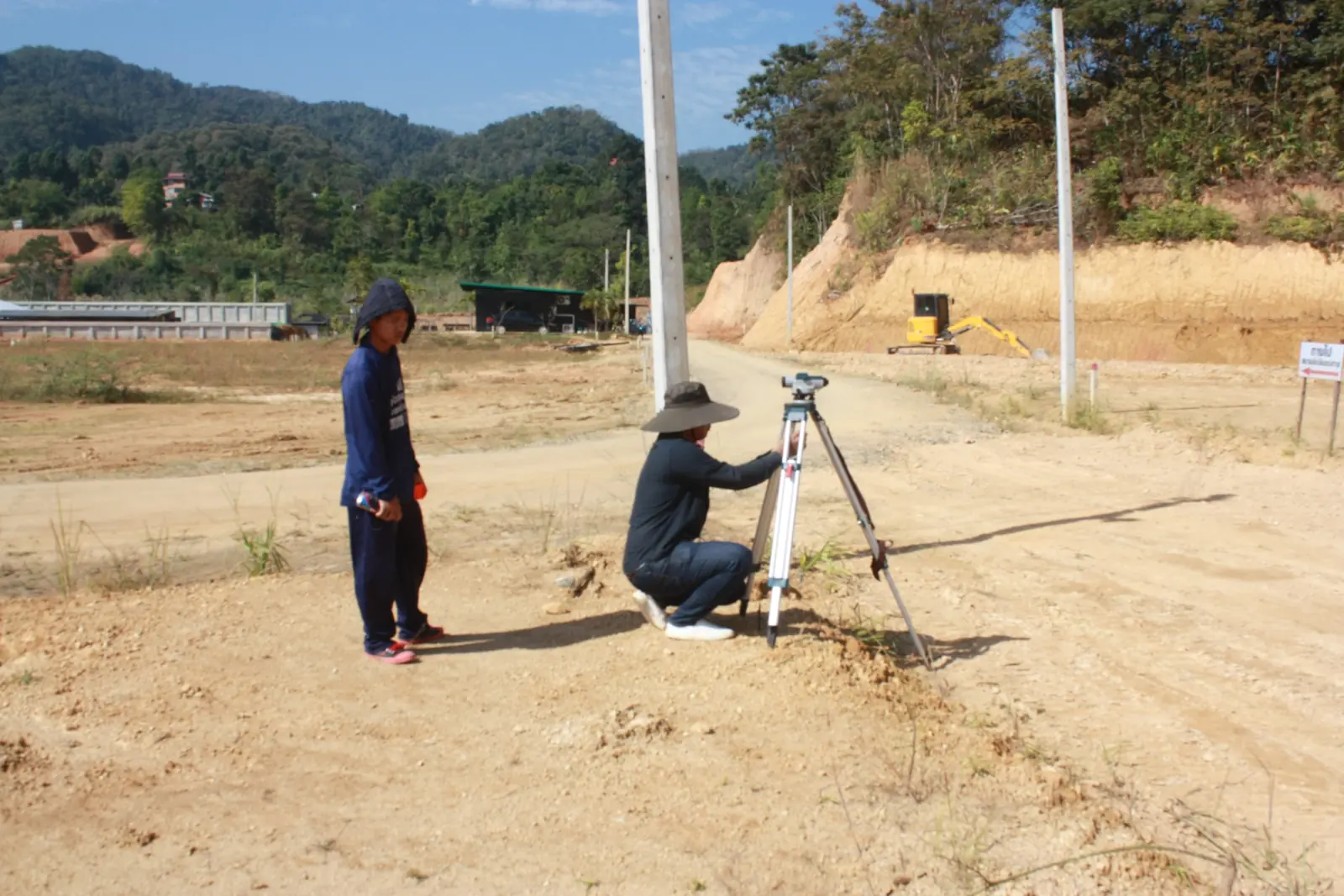

ตั้งกล้องวางผังบนที่ดิน

ทีมสำรวจตั้งกล้องหาแนวและระดับ ปักหมุดทุกตำแหน่งเสาก่อนรถเจาะเข้าพื้นที่

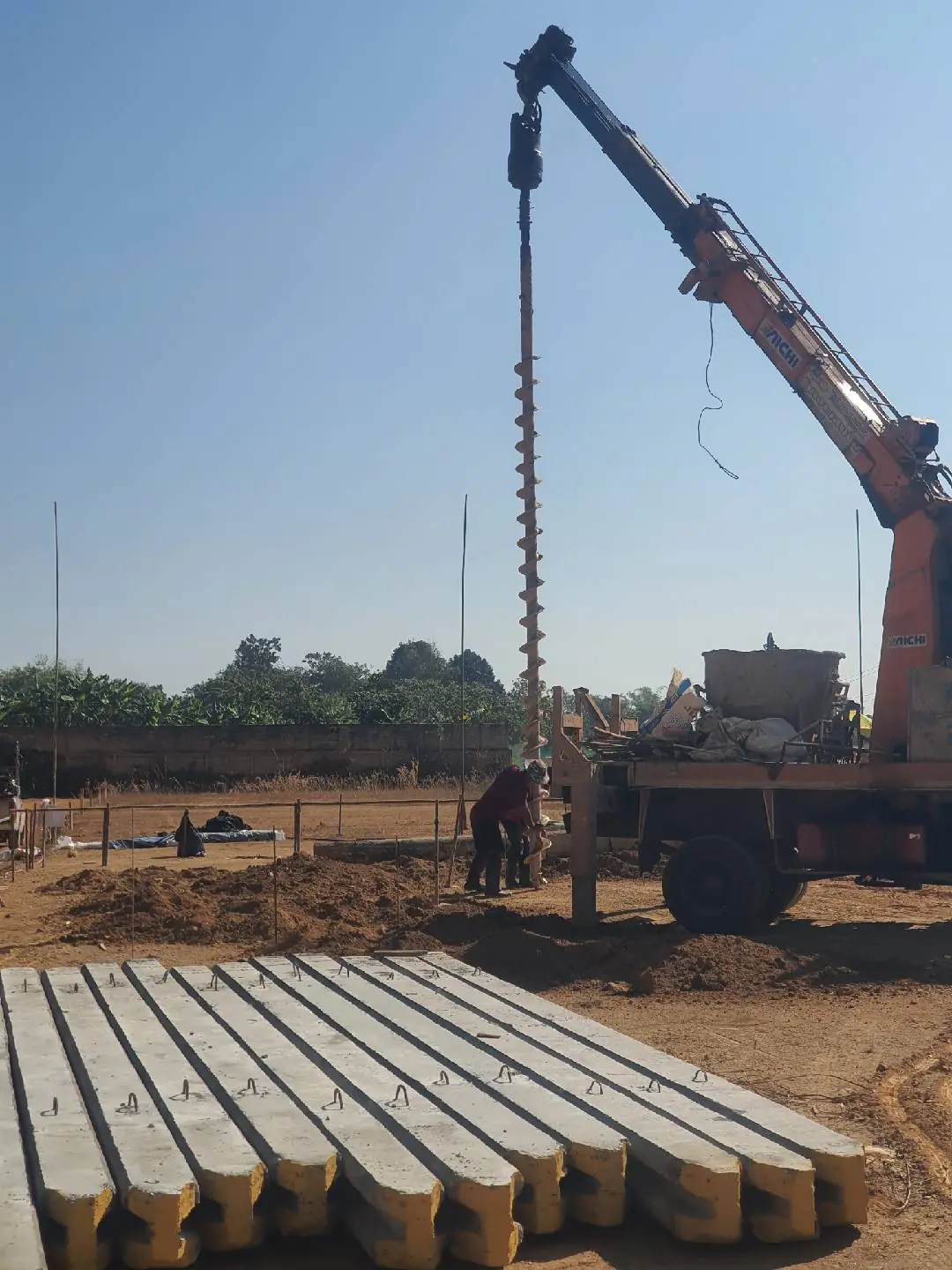

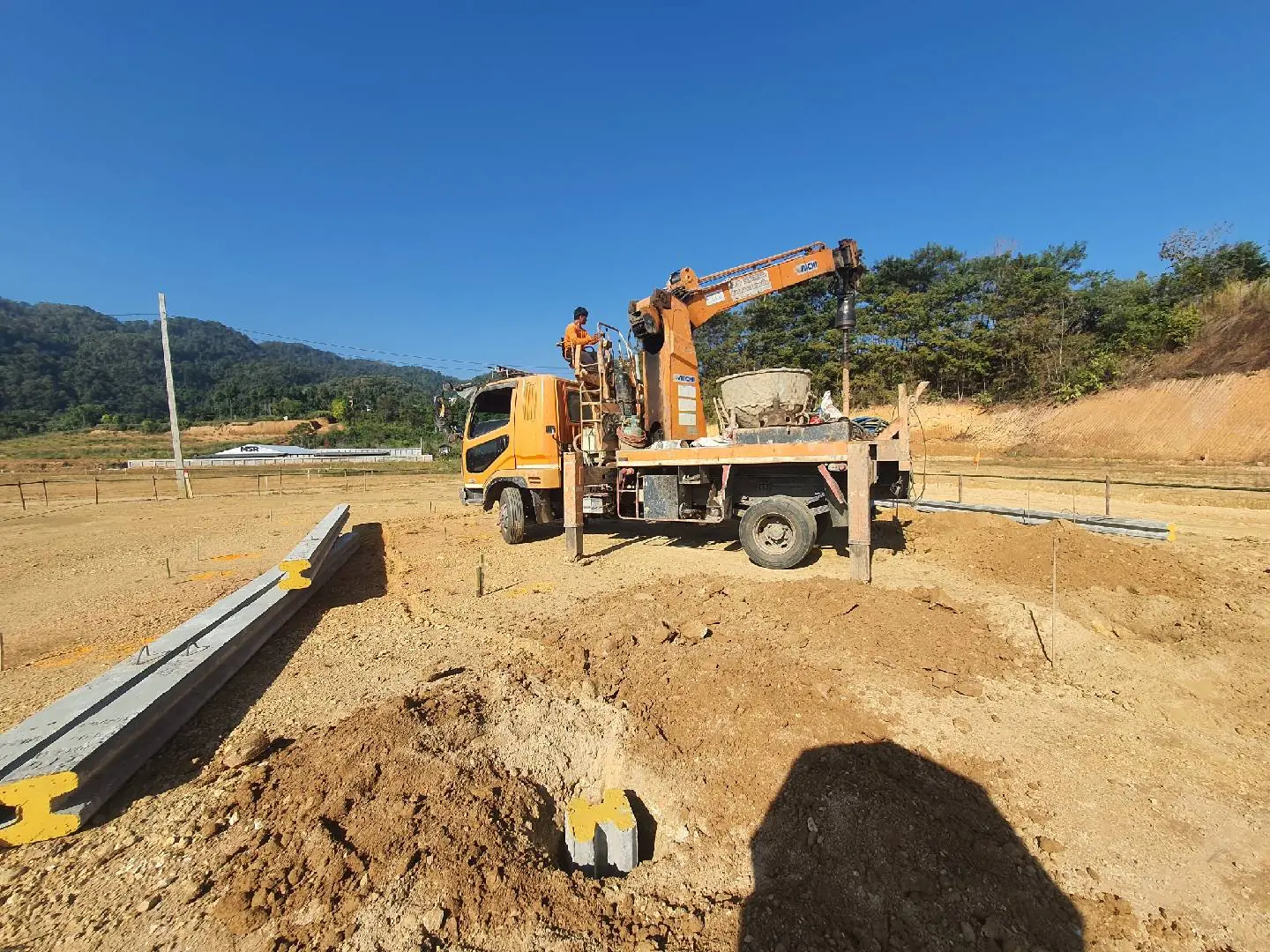

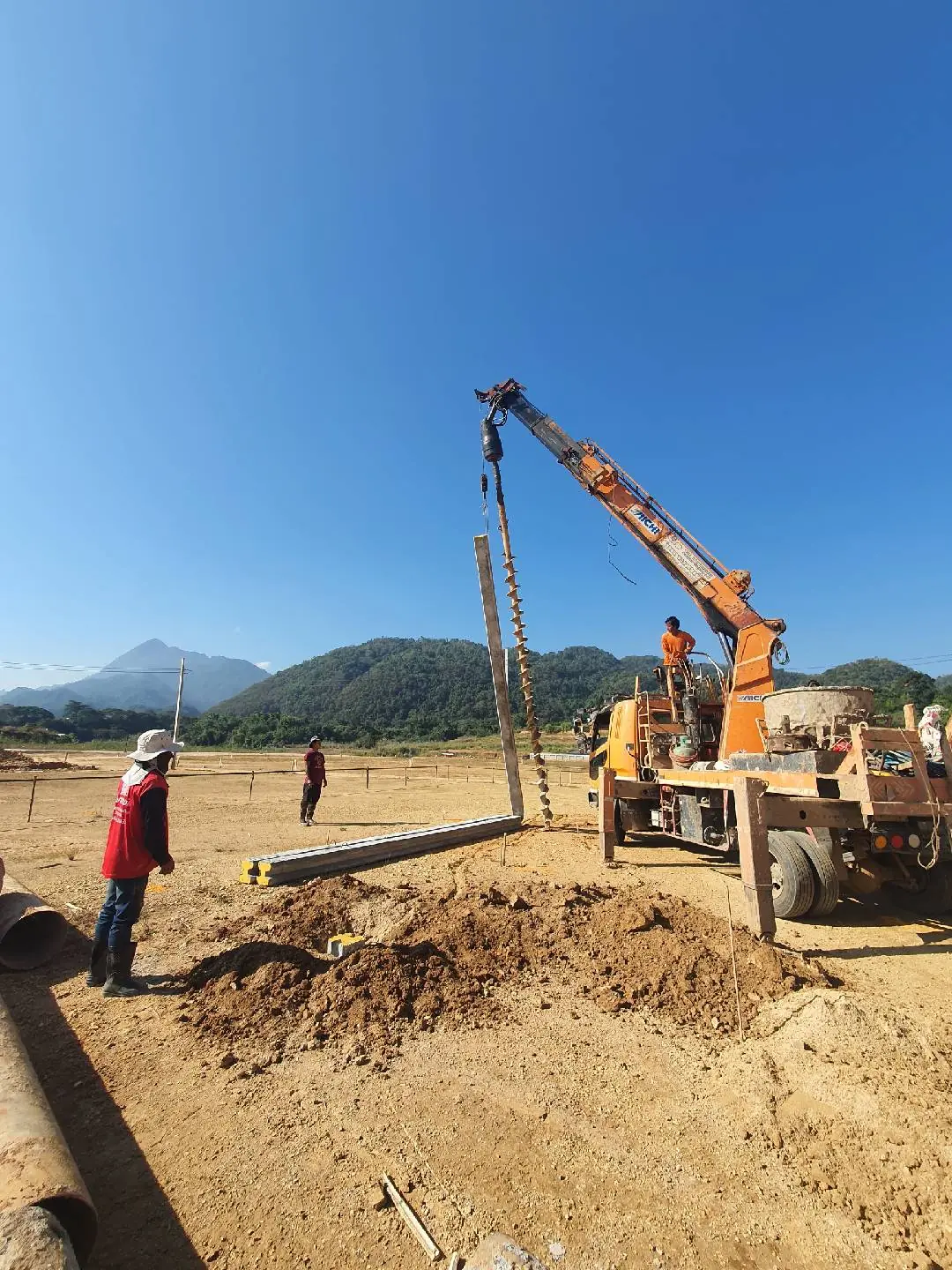

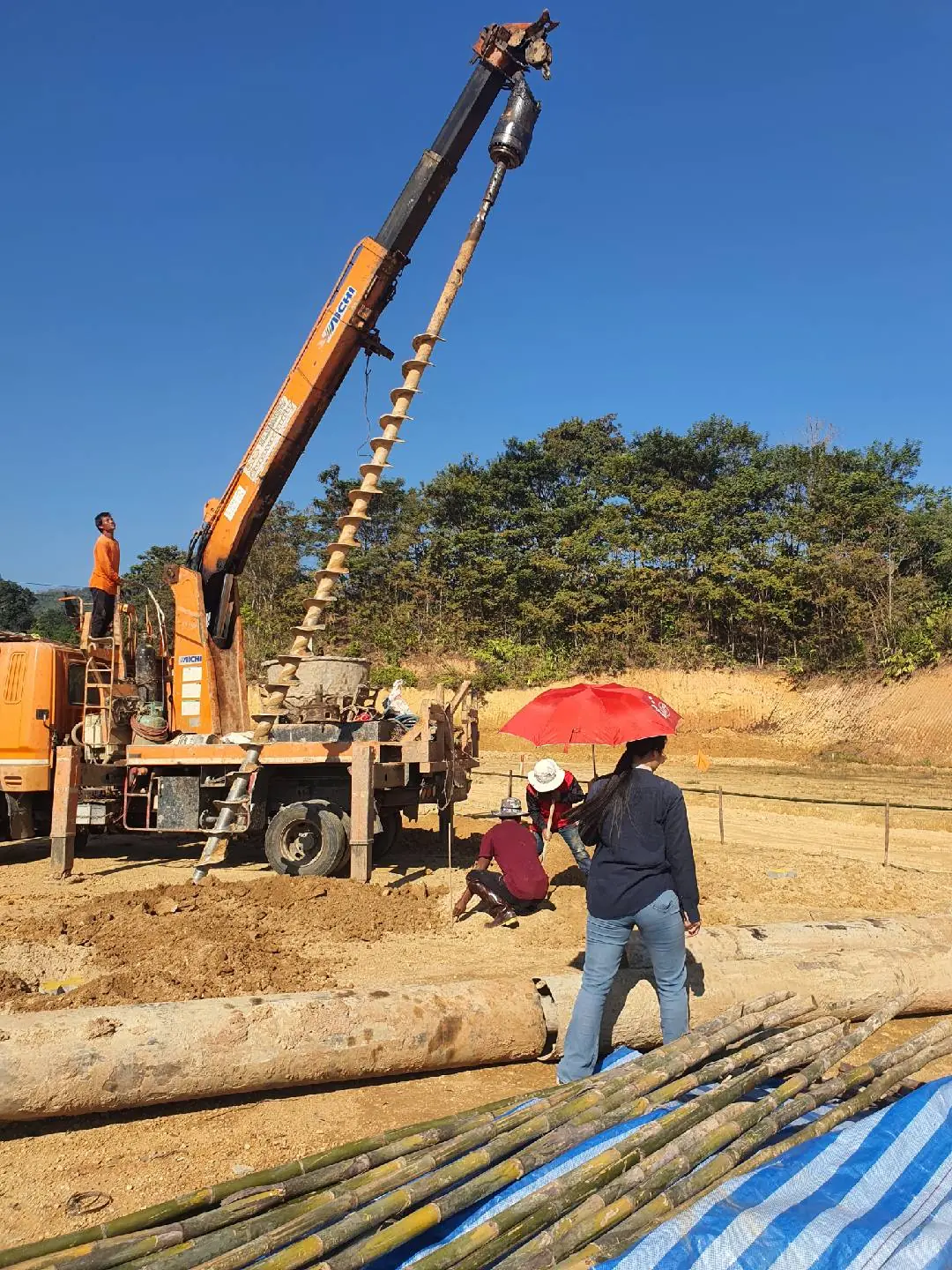

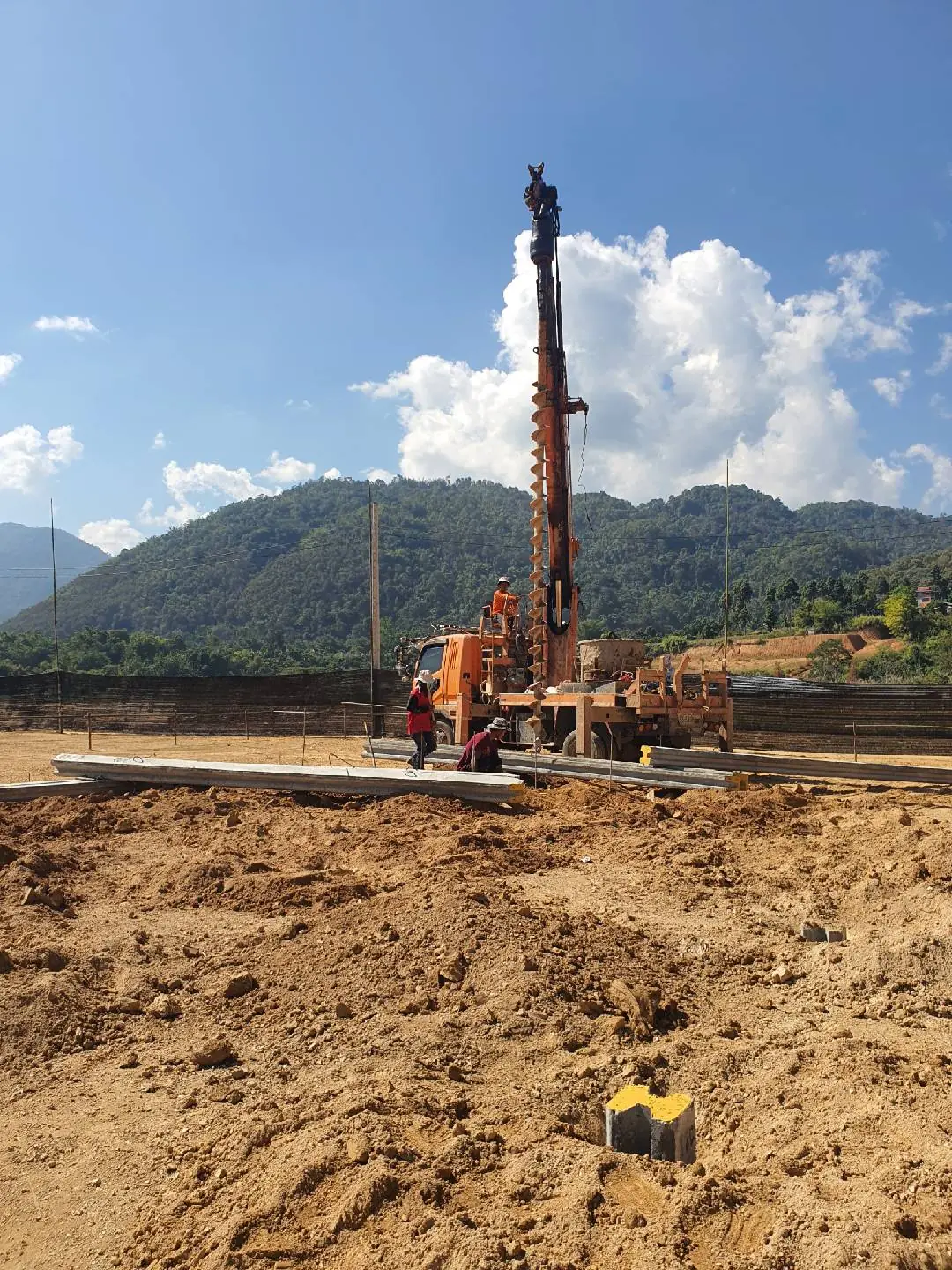

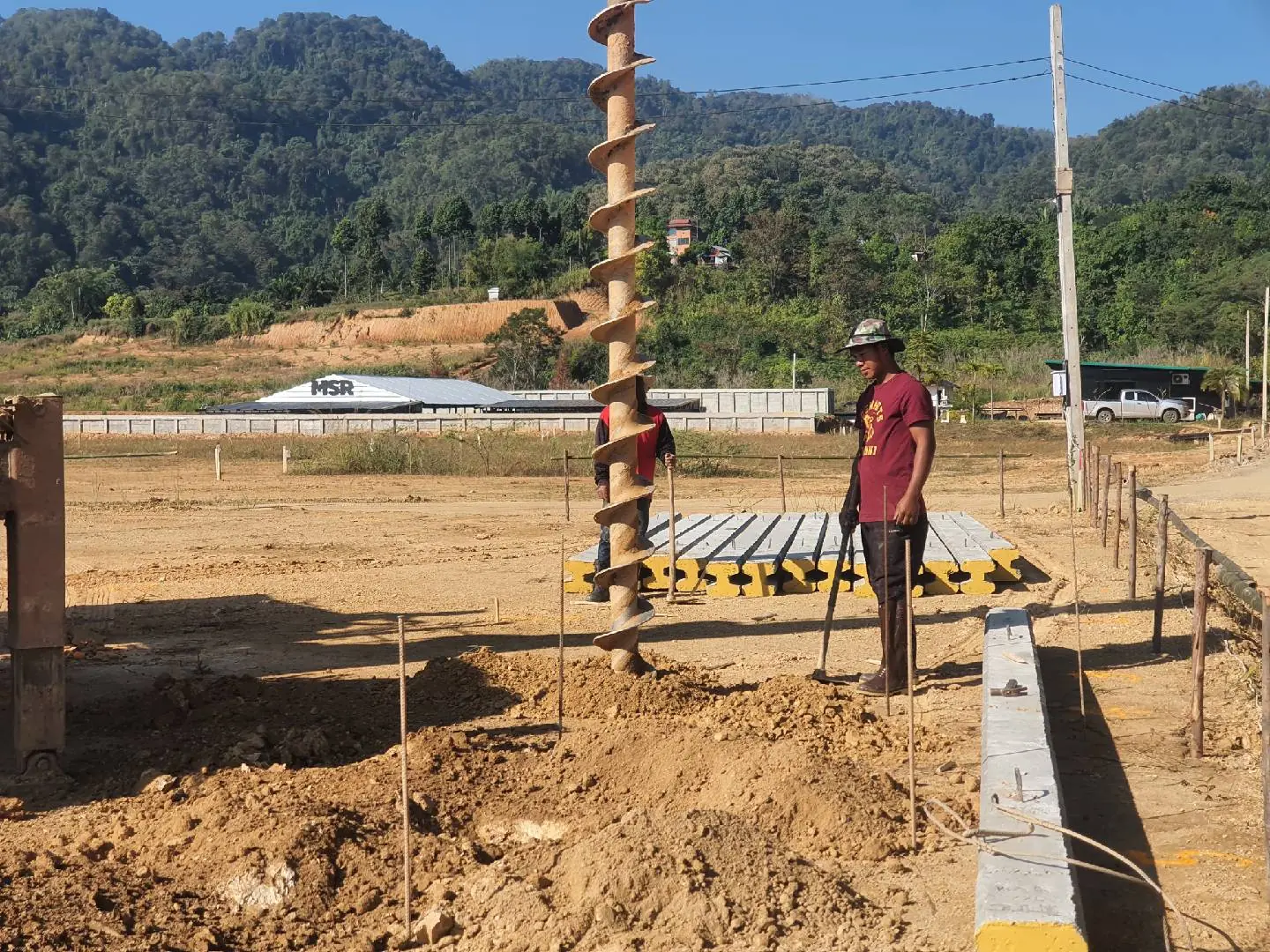

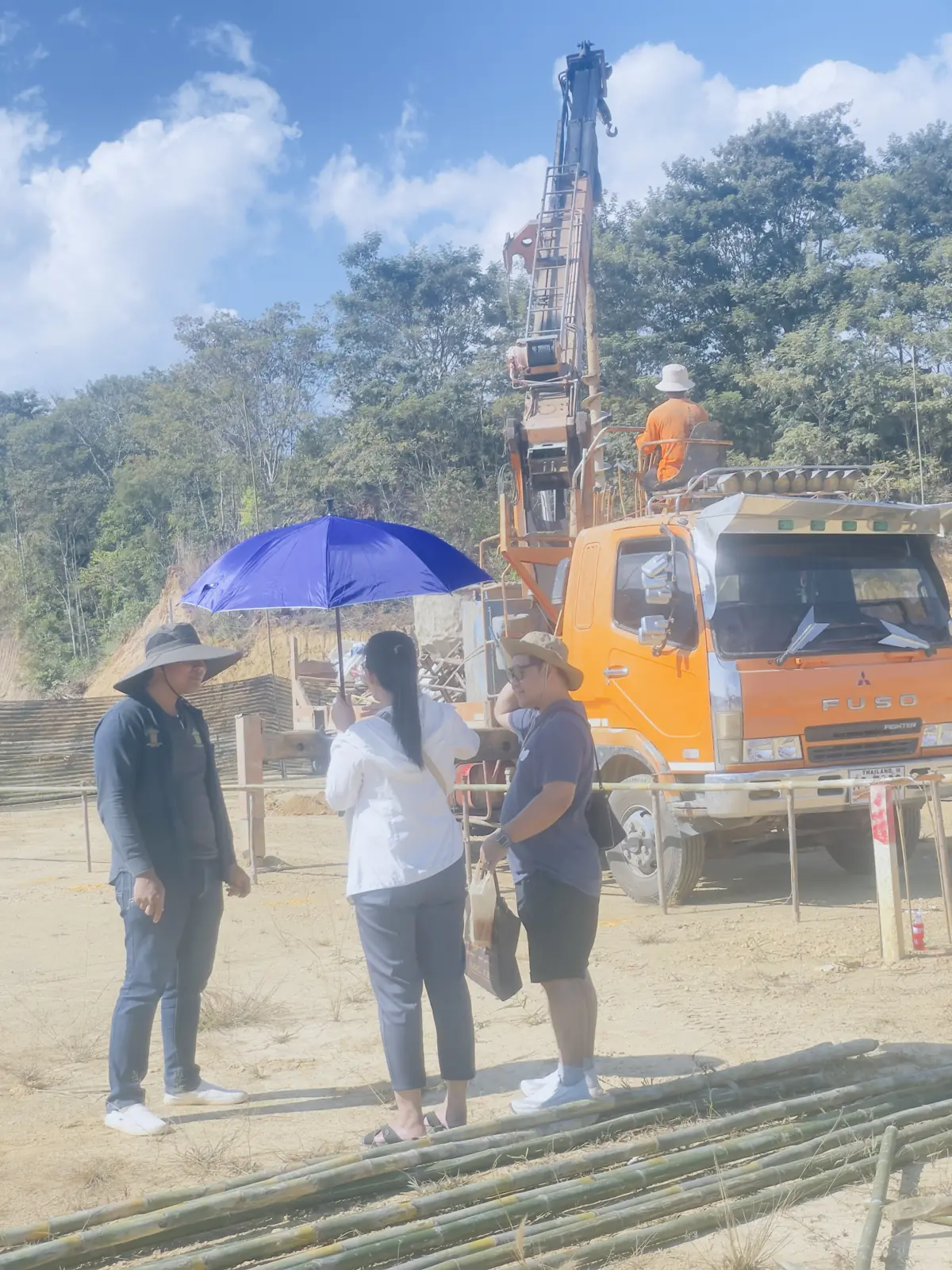

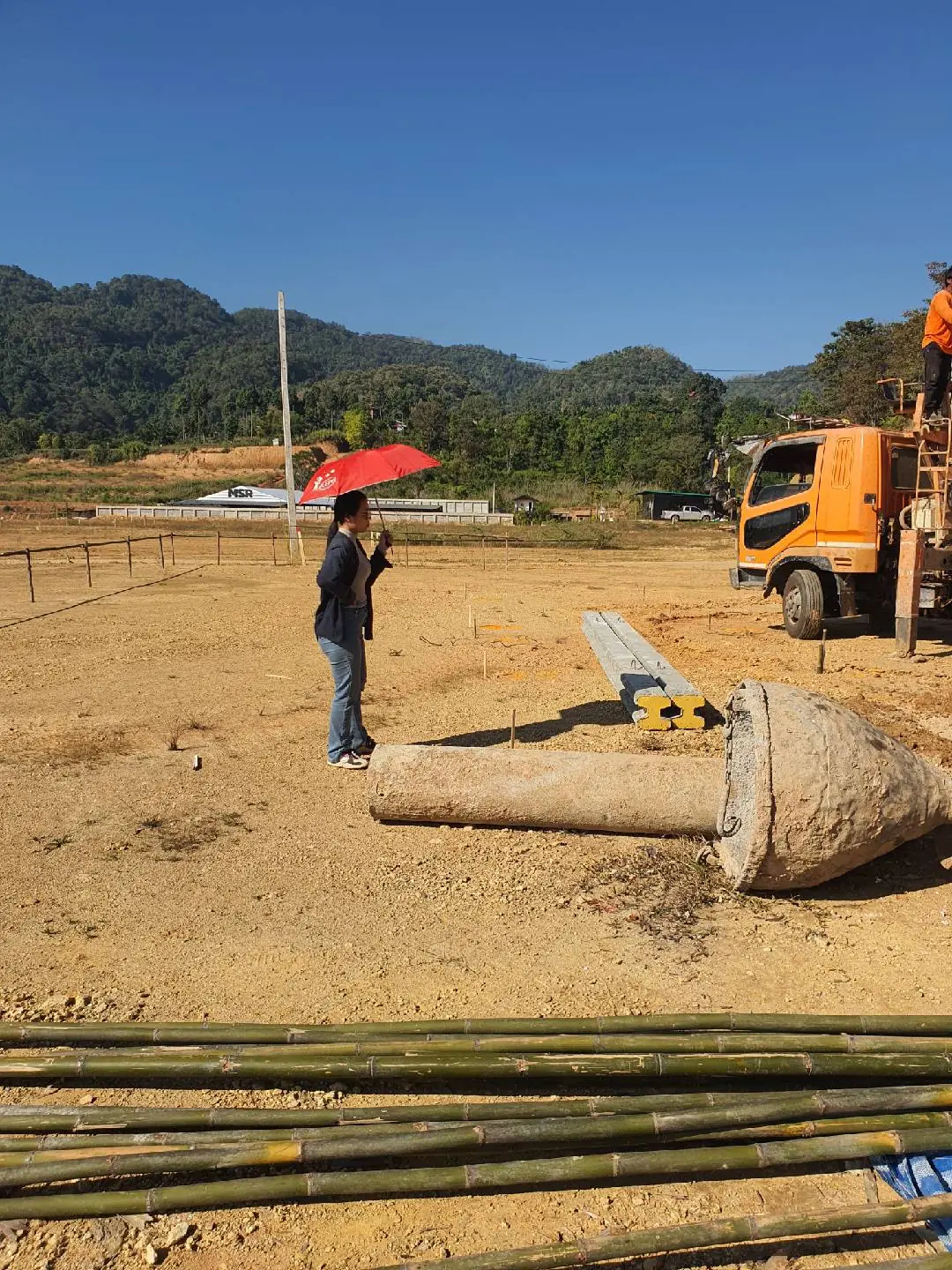

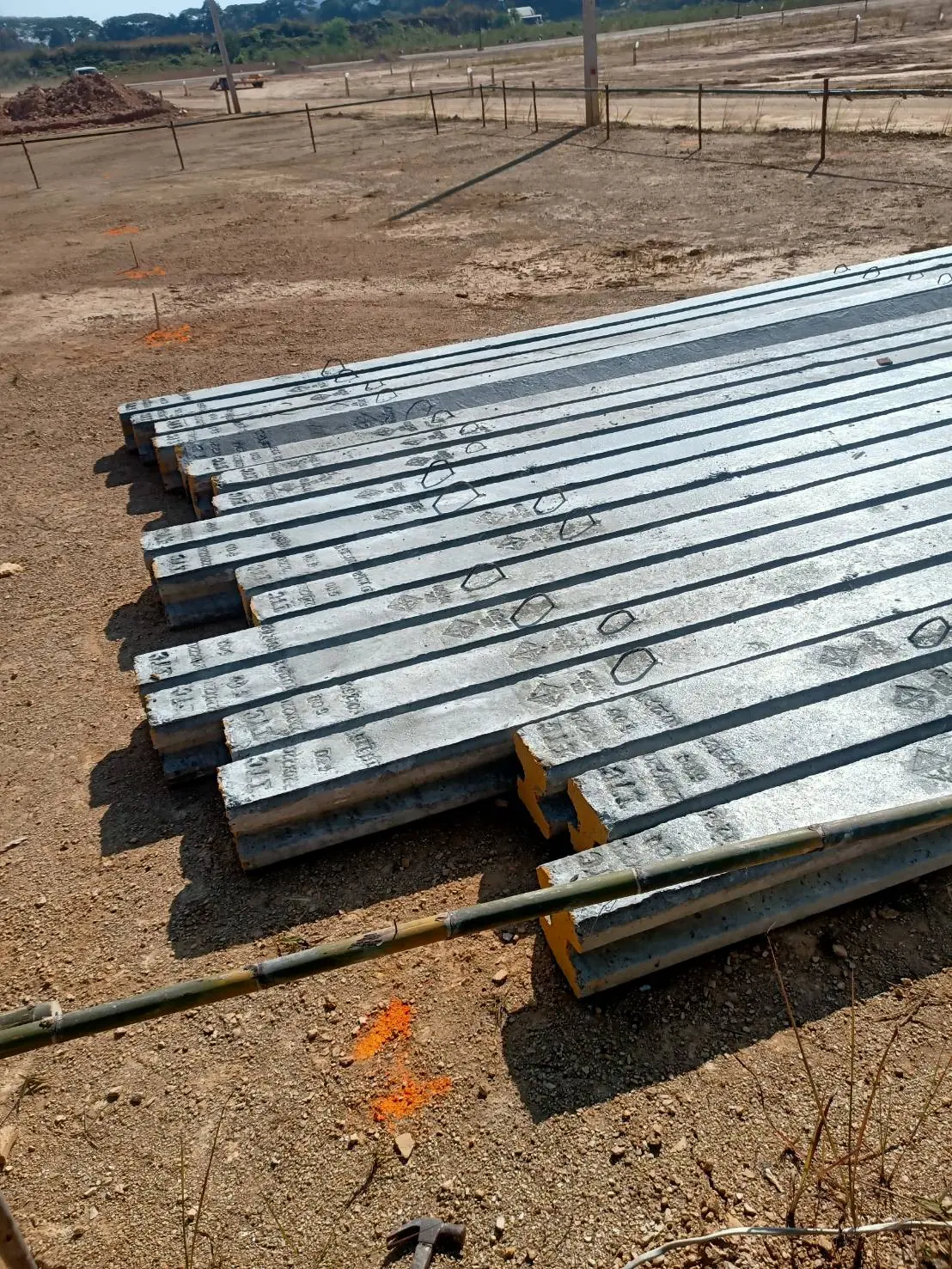

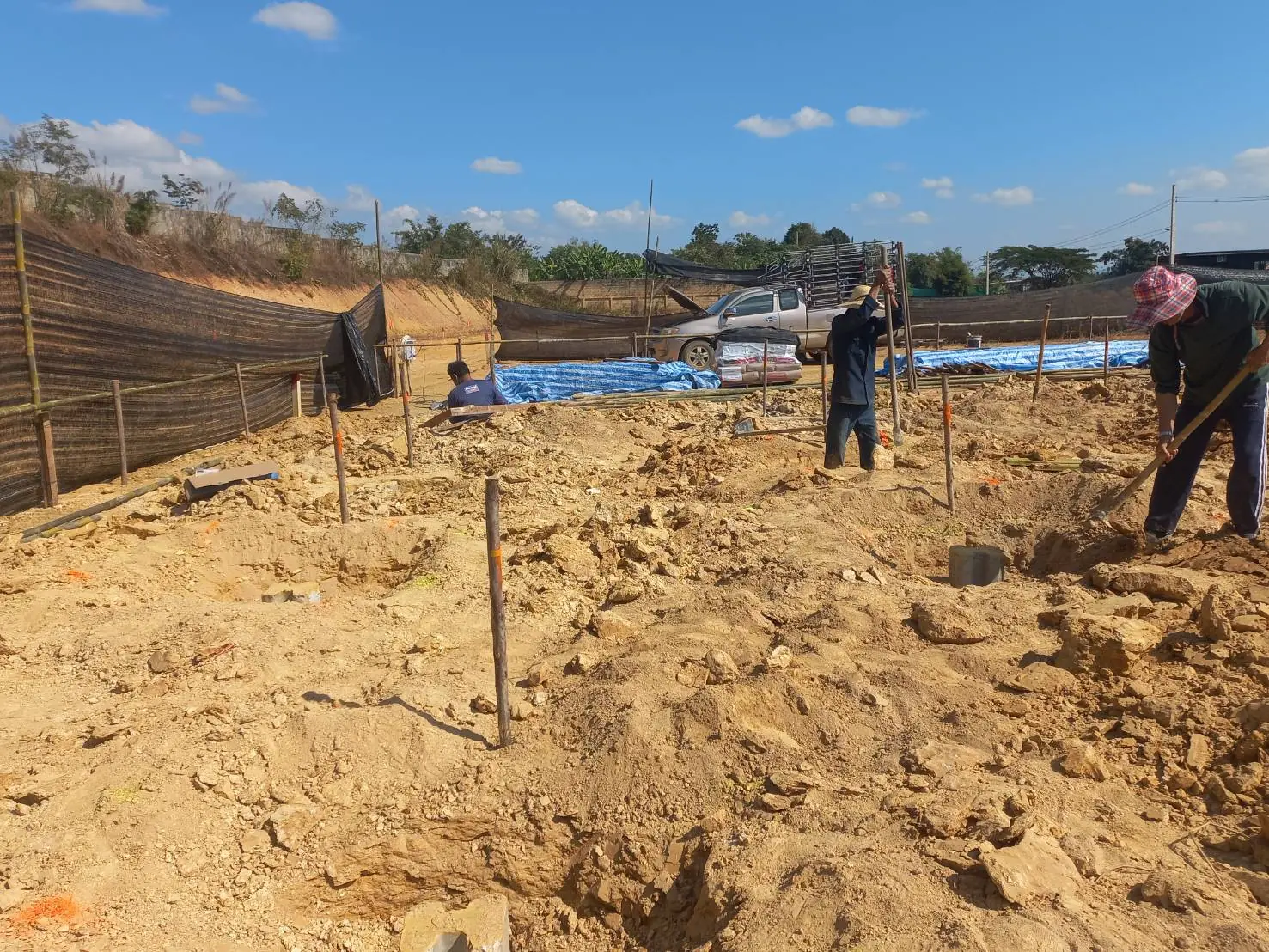

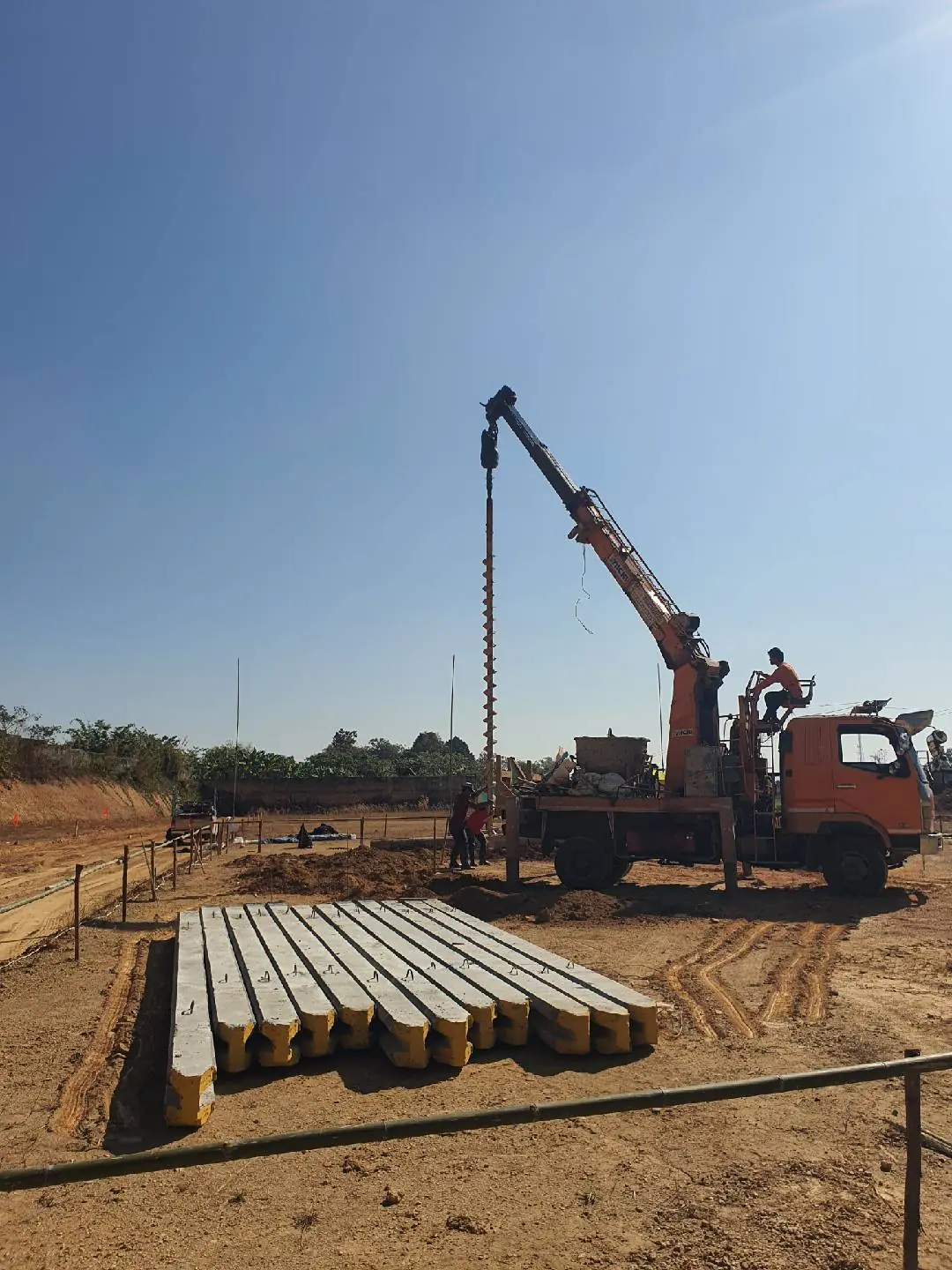

งานเจาะเสาเข็ม
งานที่ถูกปิดทับไปแล้วเสาเข็มเจาะลงตามหมุดทุกต้น ส่วนนี้จะอยู่ใต้ดินตลอดอายุบ้าน ไม่มีใครเห็นอีก

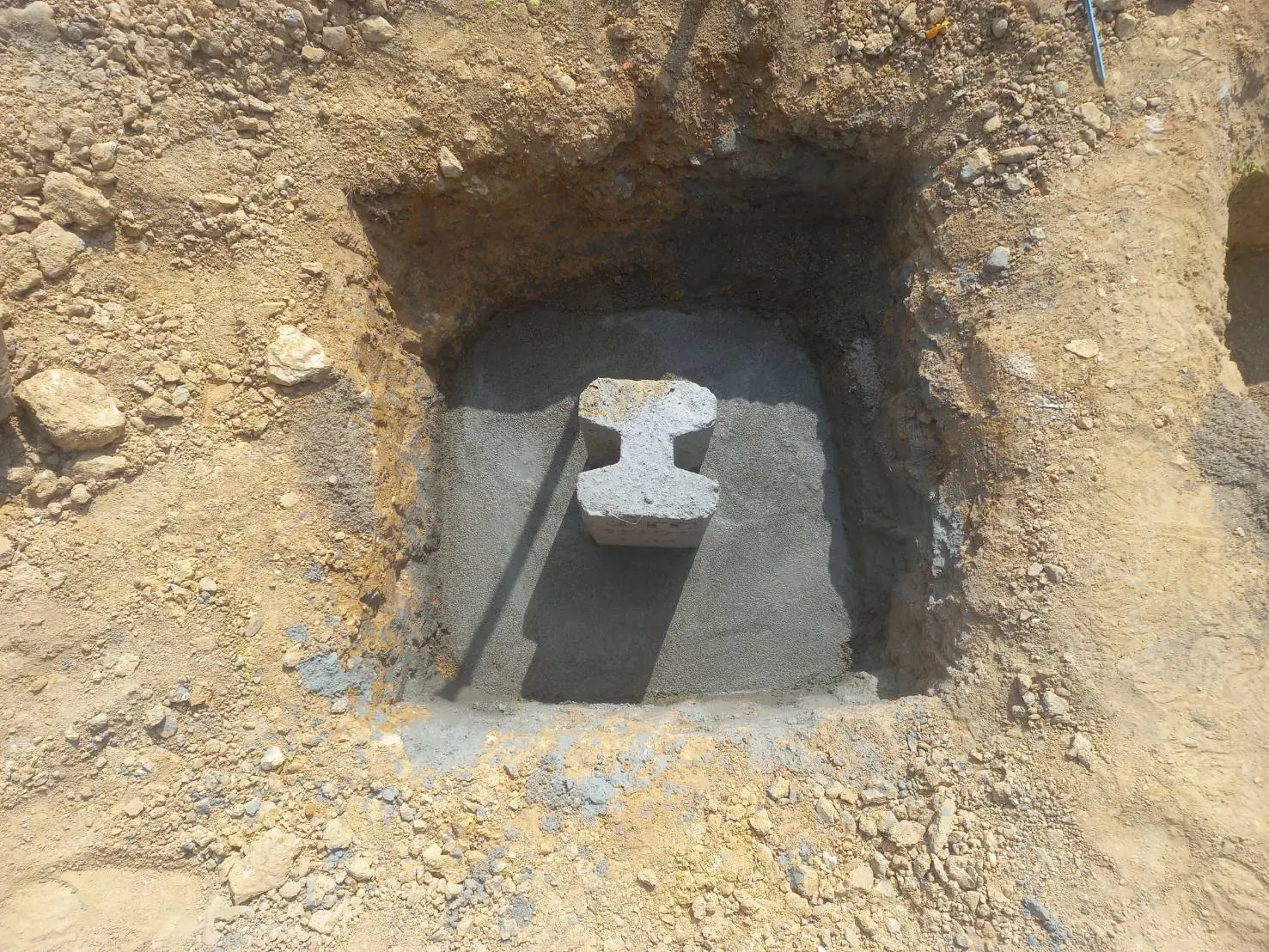

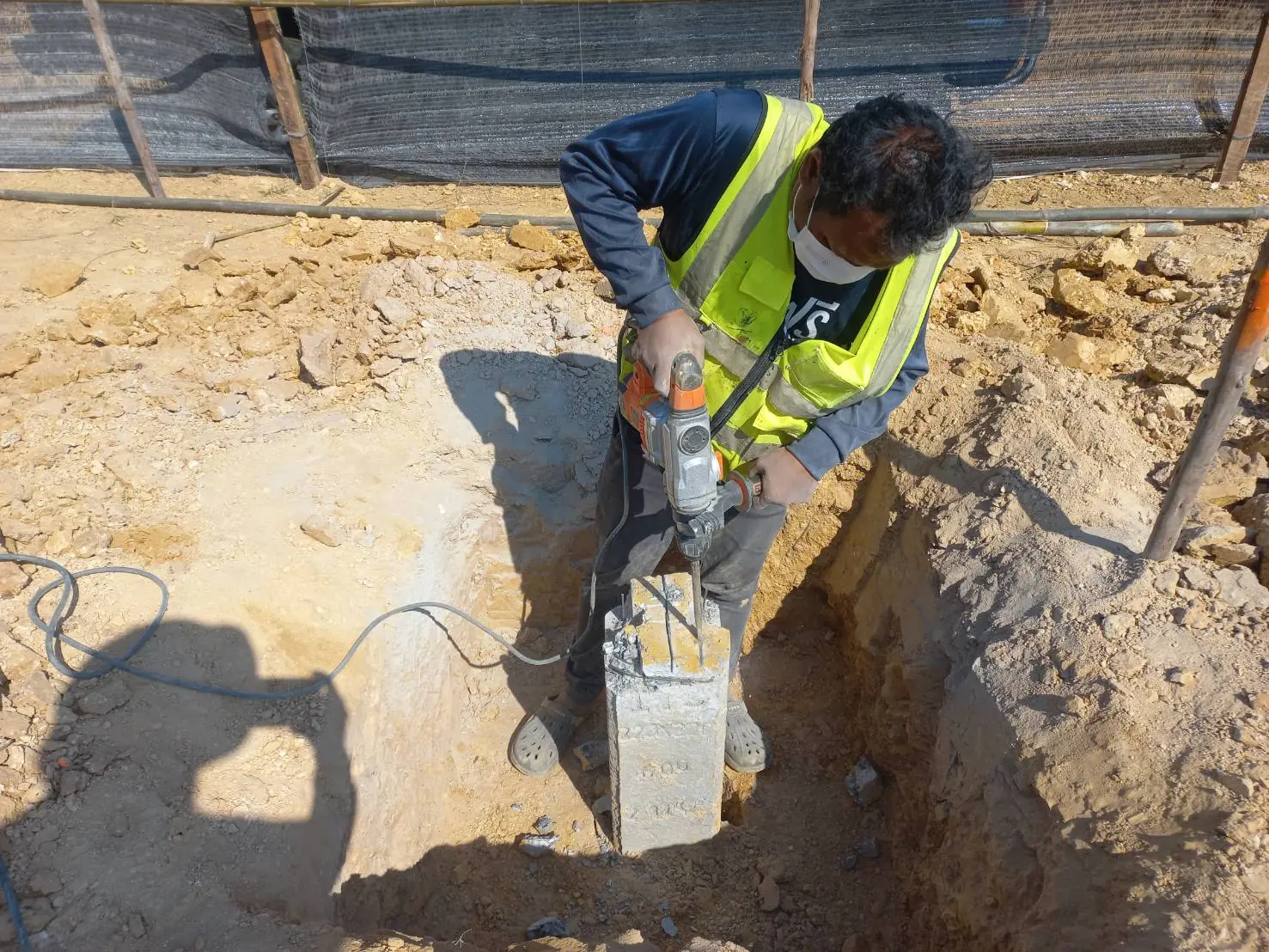

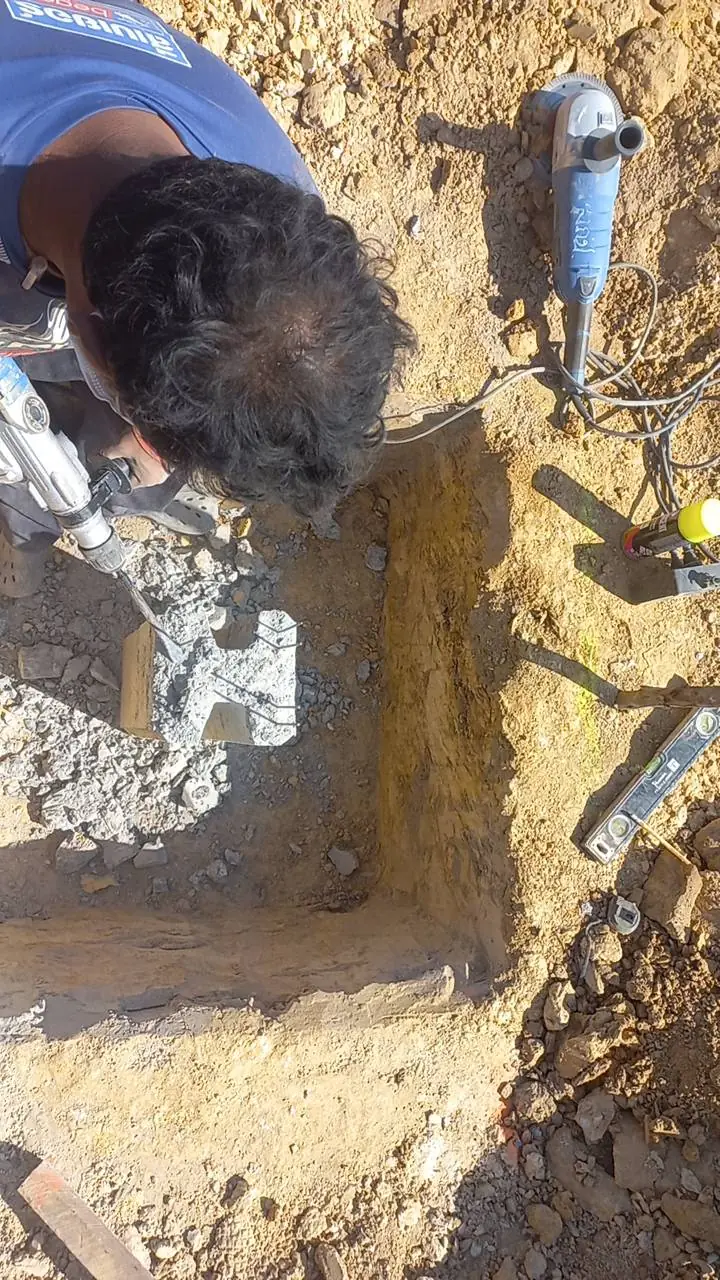

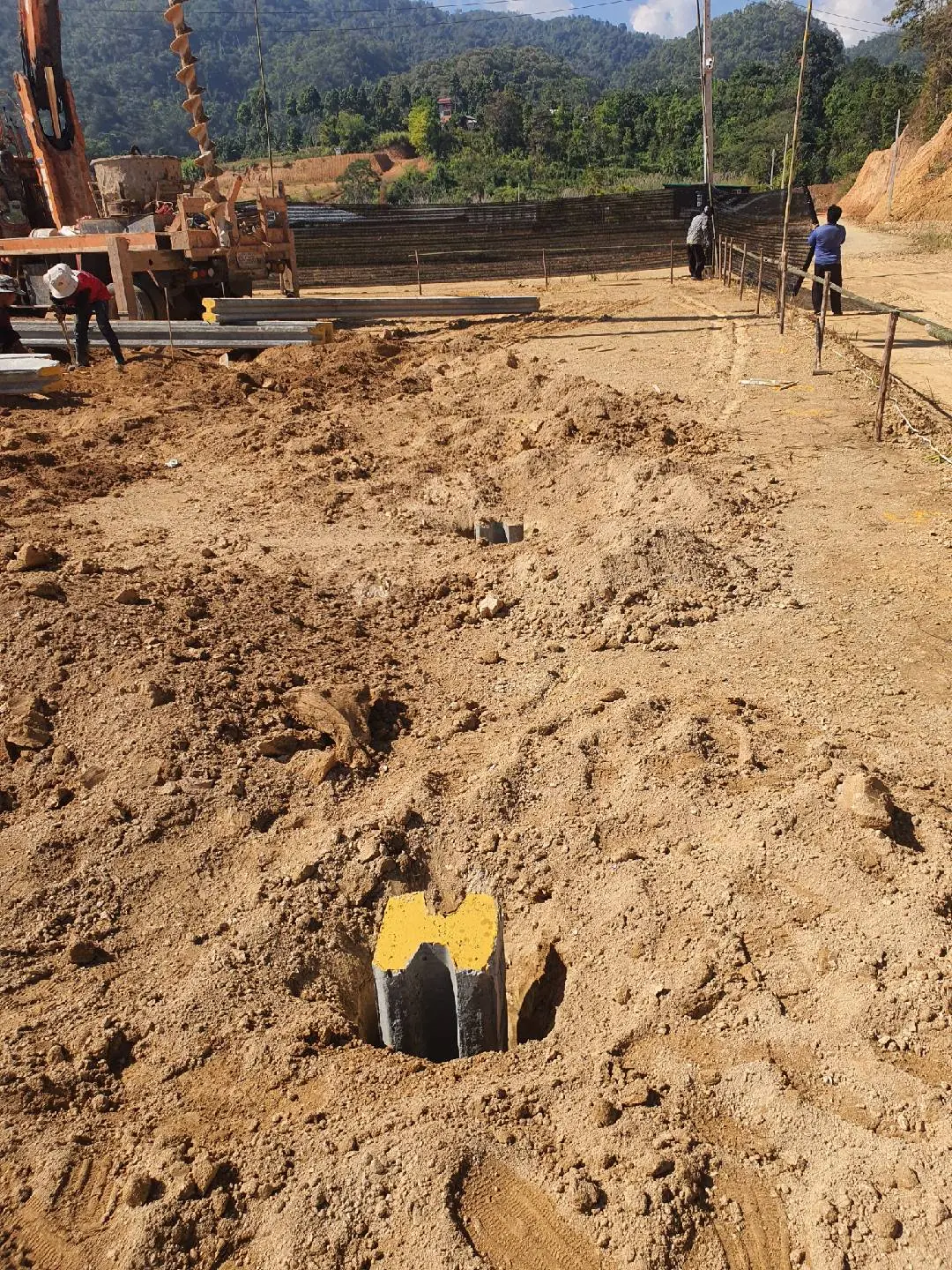

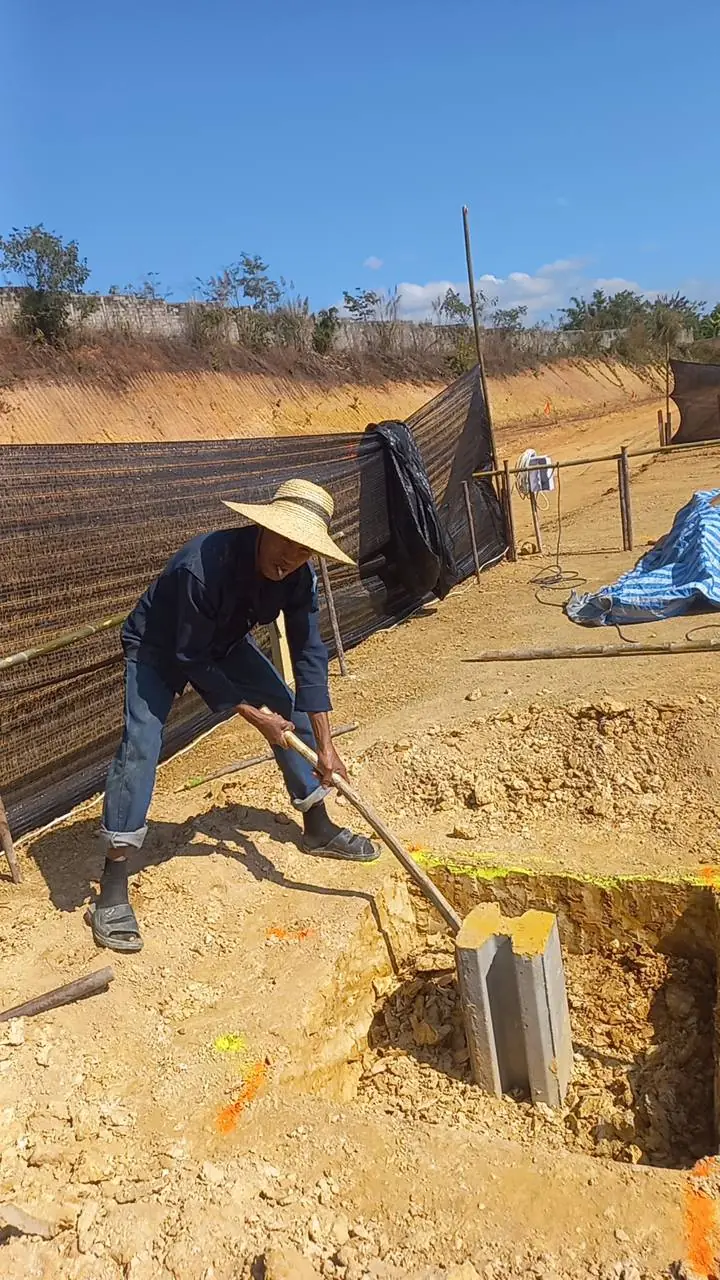

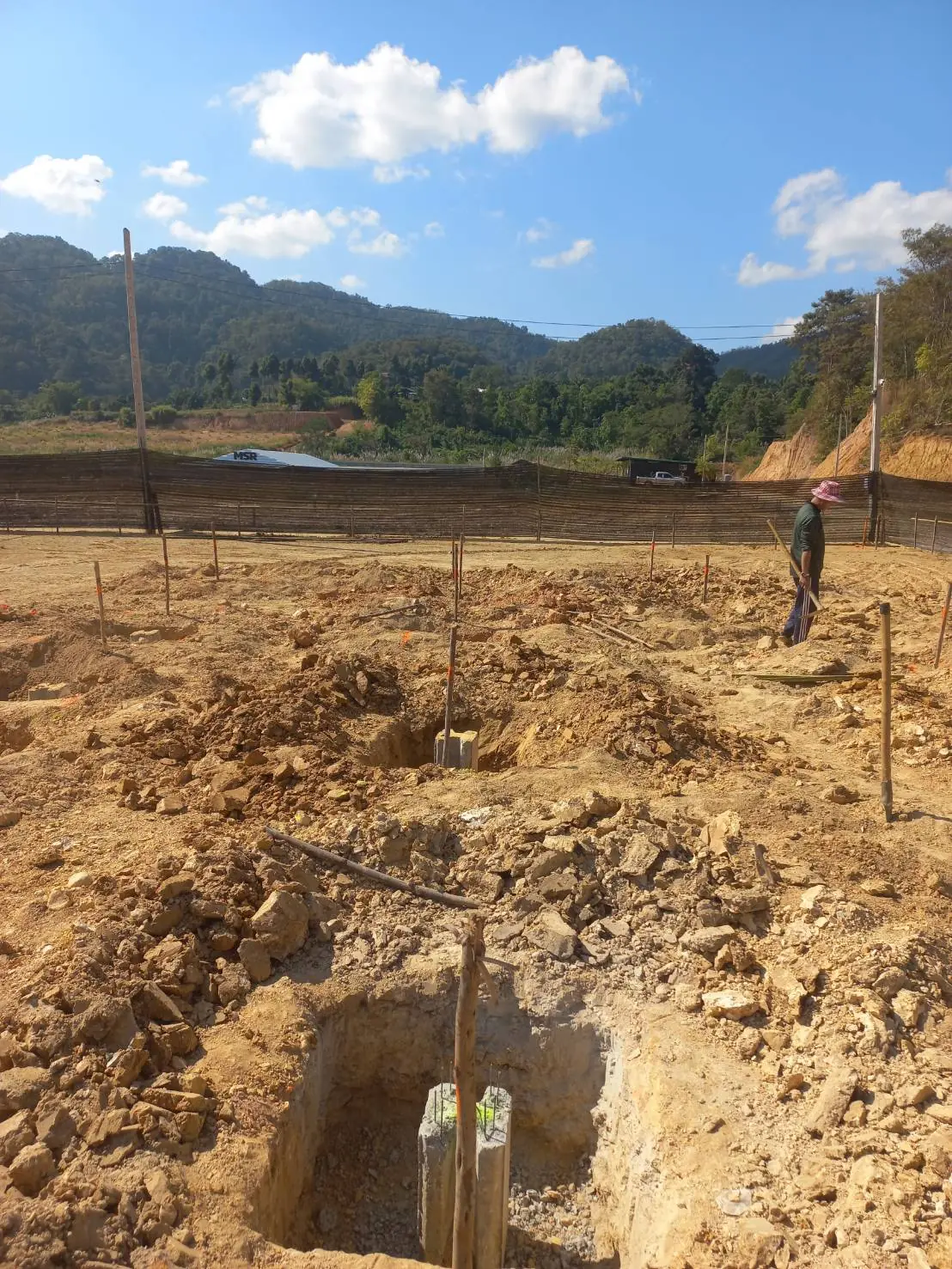

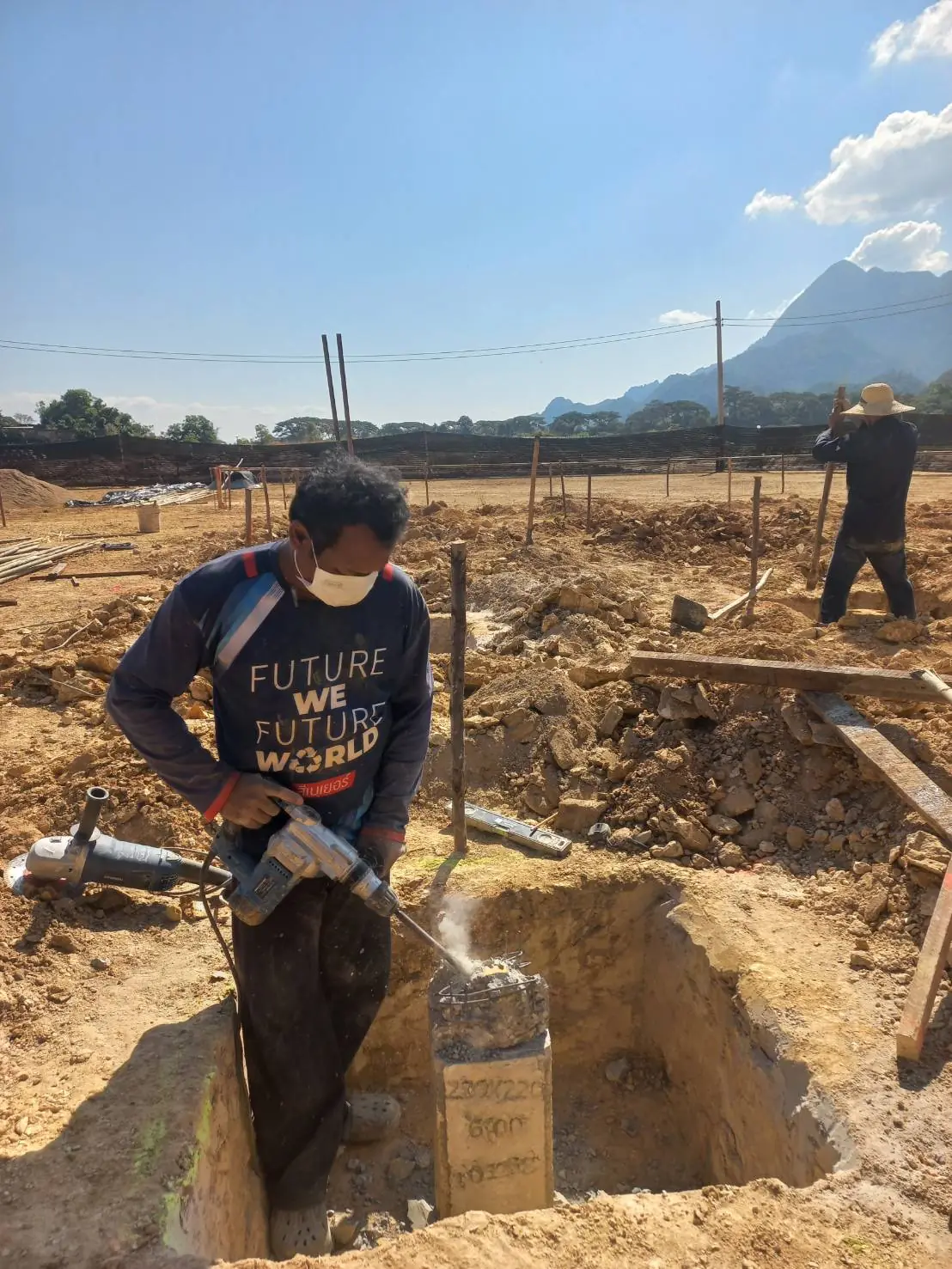

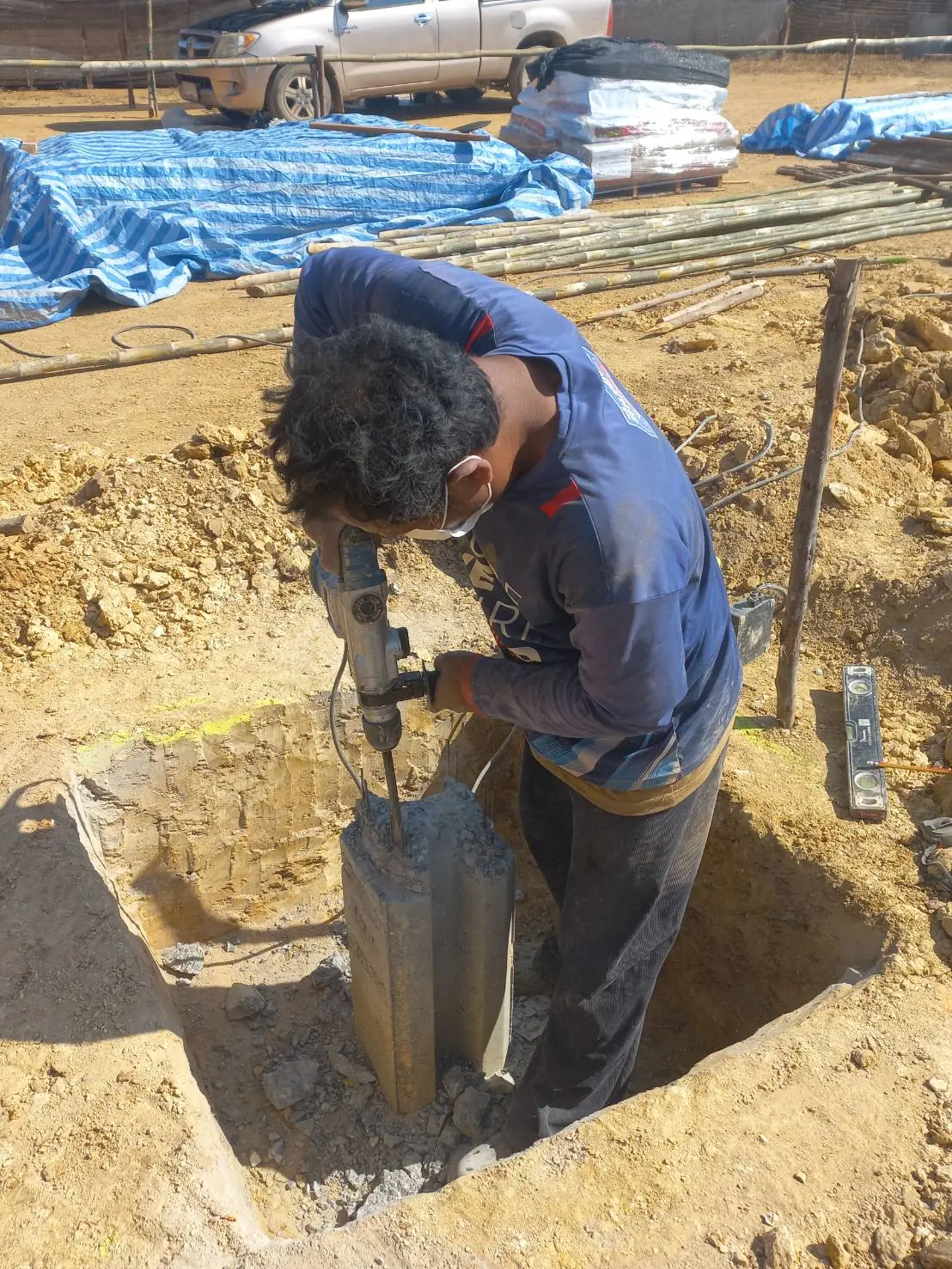

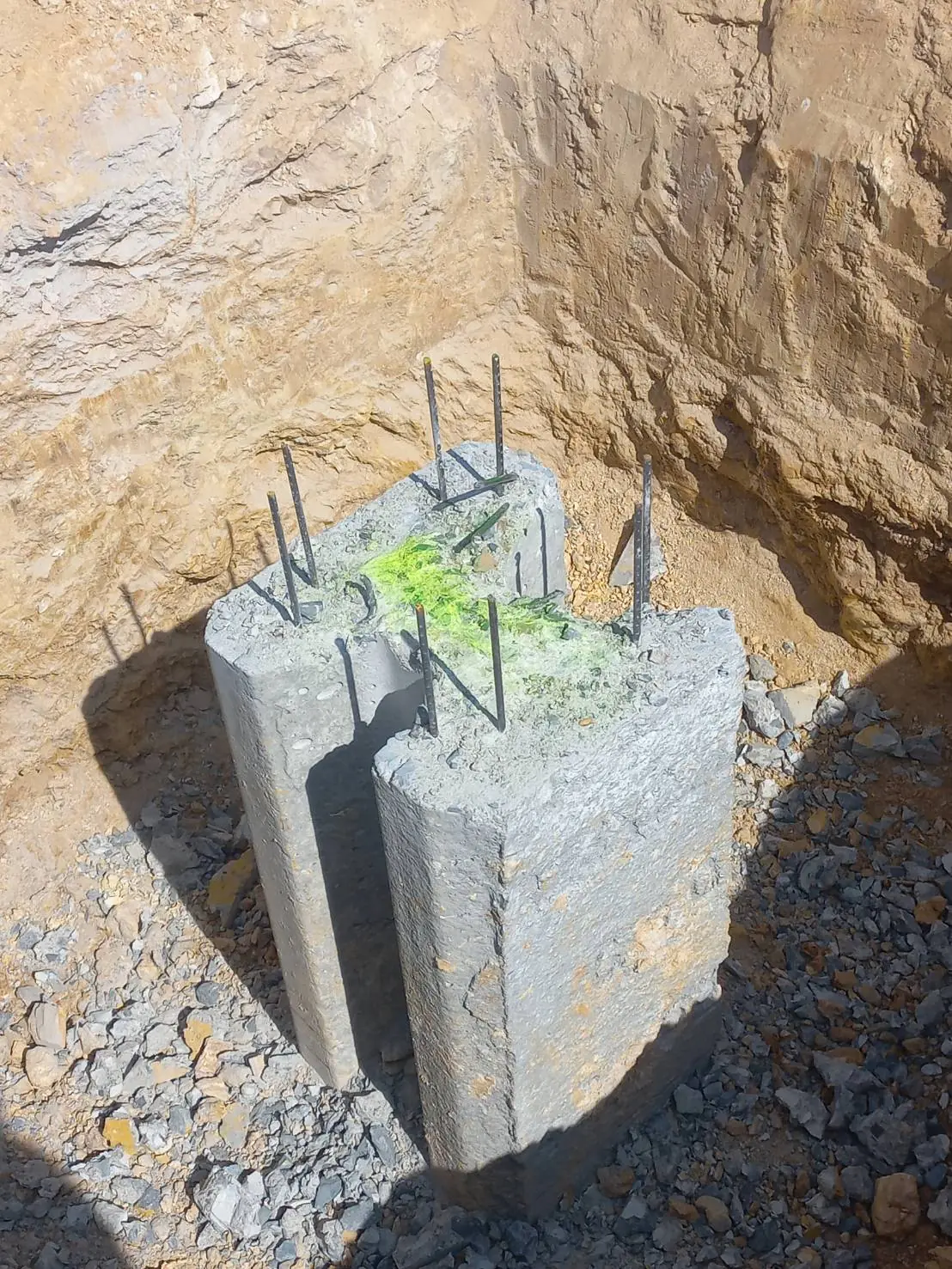

หาระดับและตัดหัวเสาเข็ม

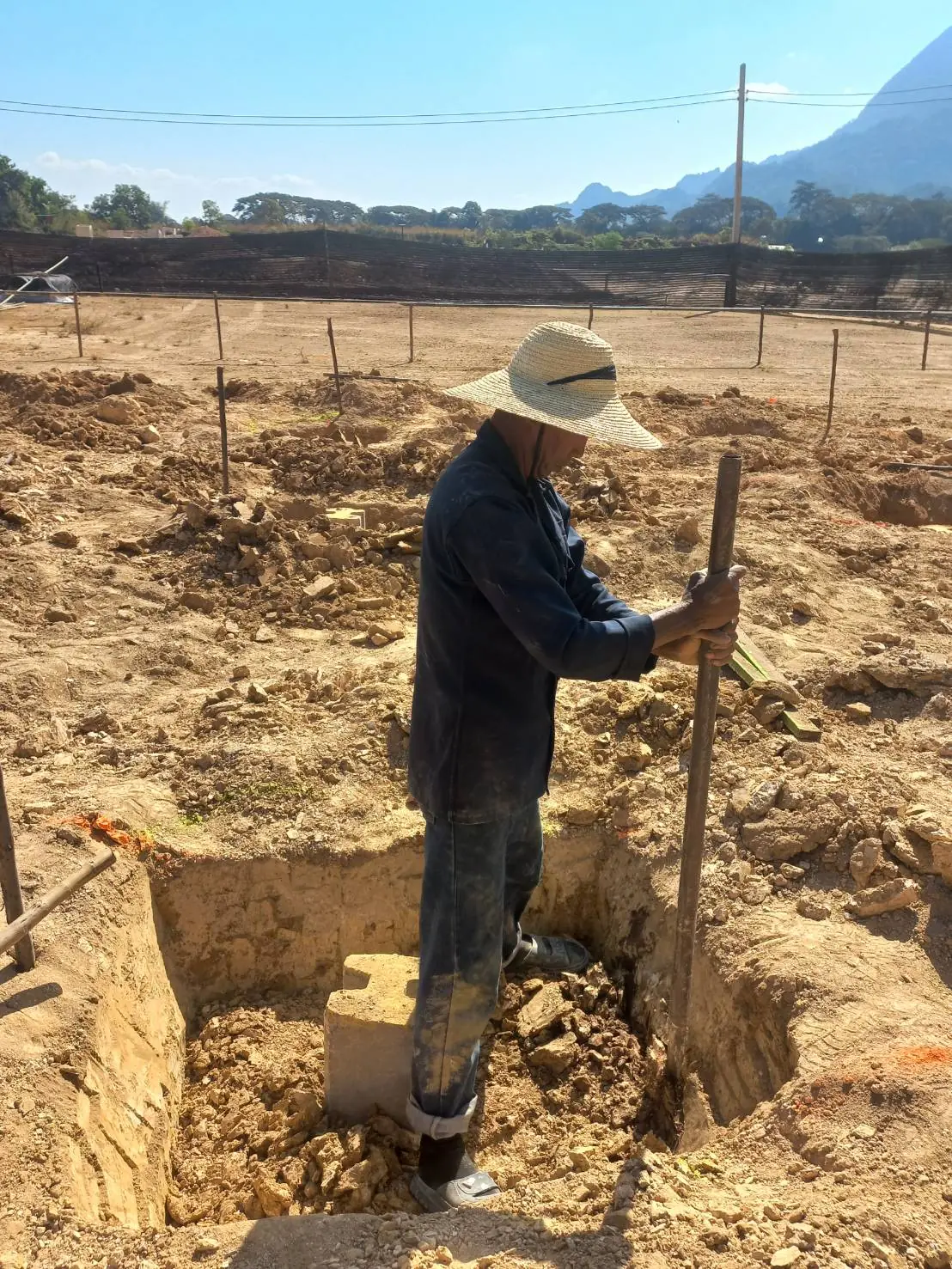

งานที่ถูกปิดทับไปแล้วทุกต้นถูกตัดให้ได้ระดับเดียวกันก่อนทำฐานราก เพื่อให้น้ำหนักบ้านลงเข็มเท่ากัน

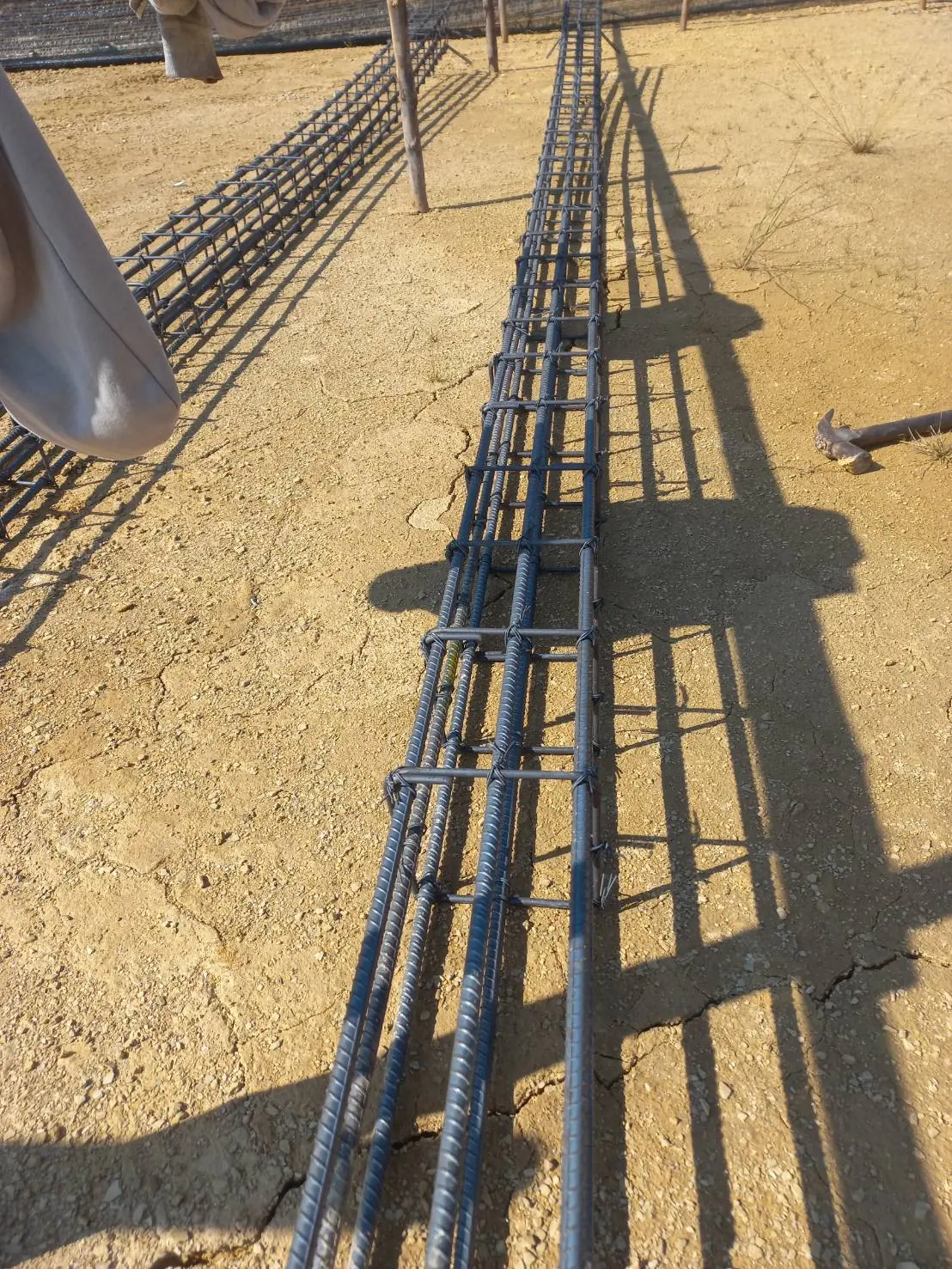

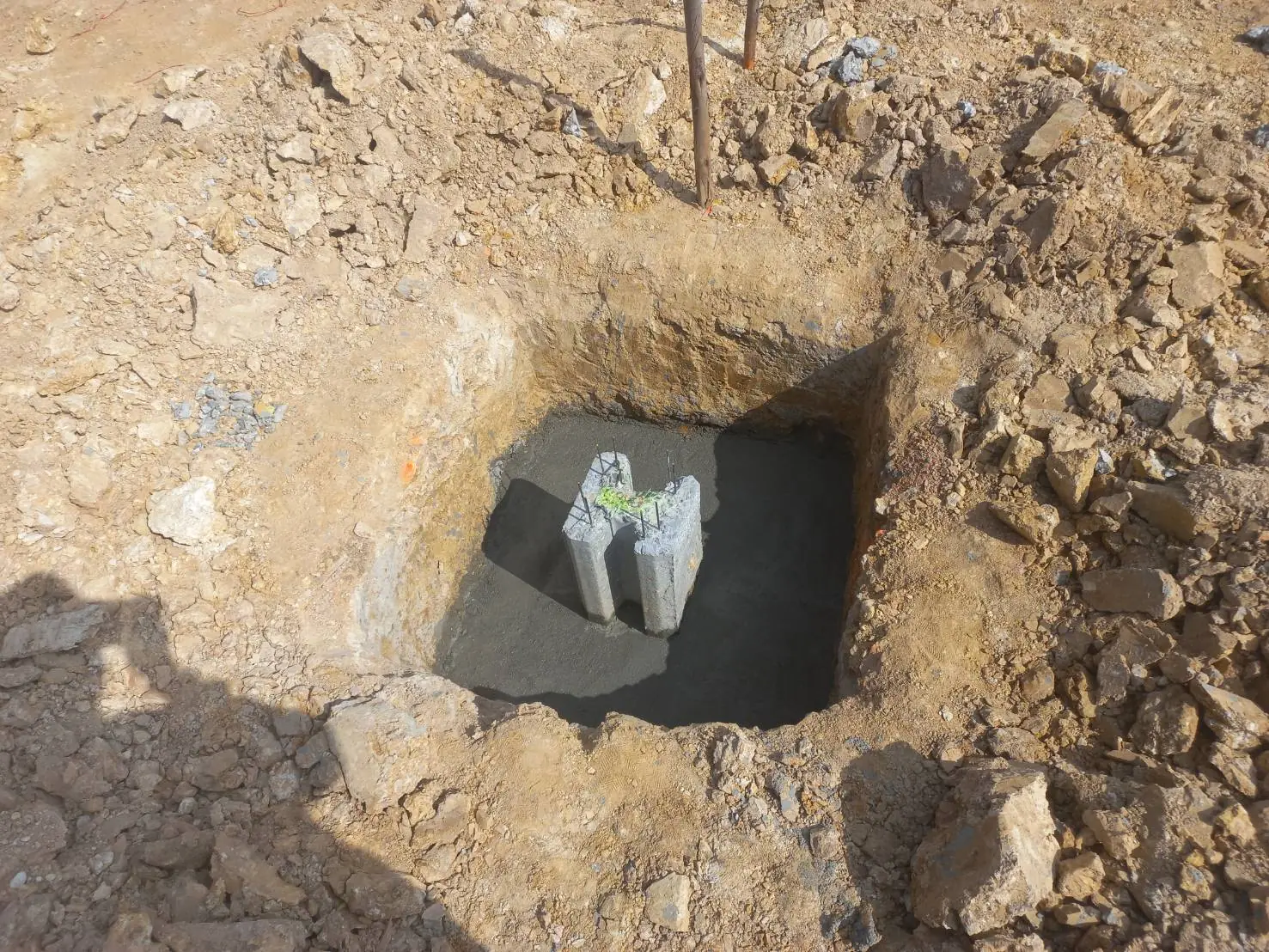

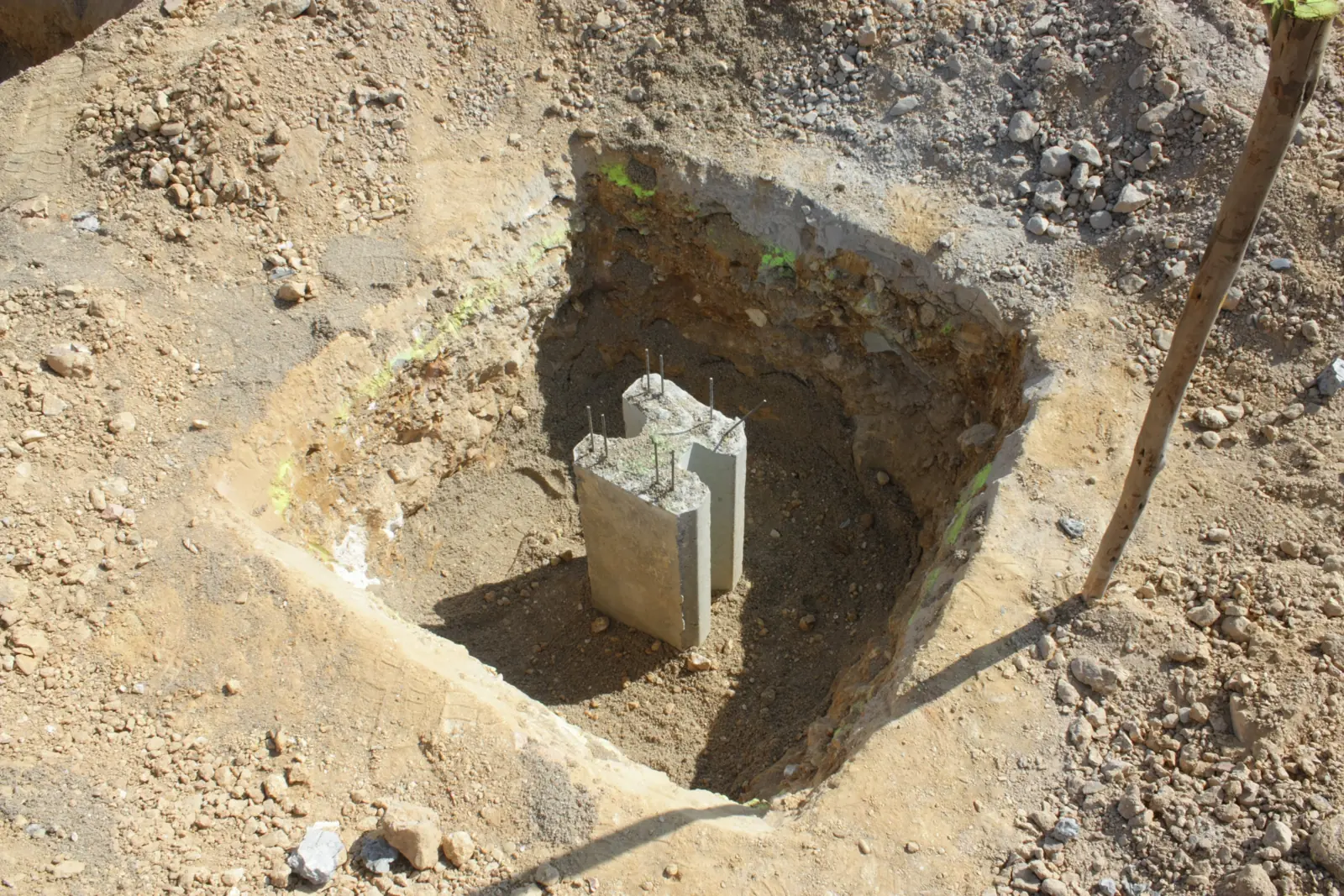

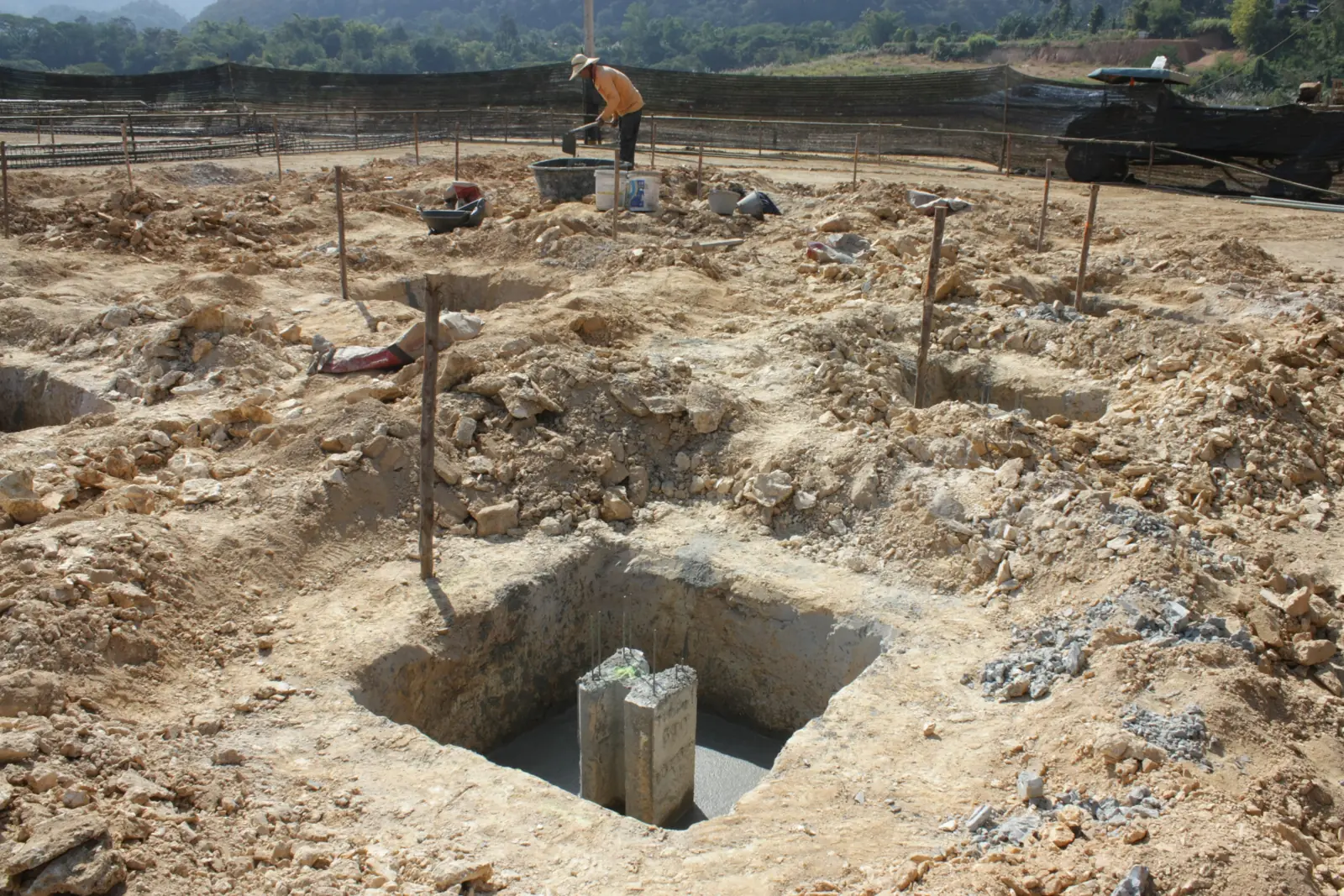

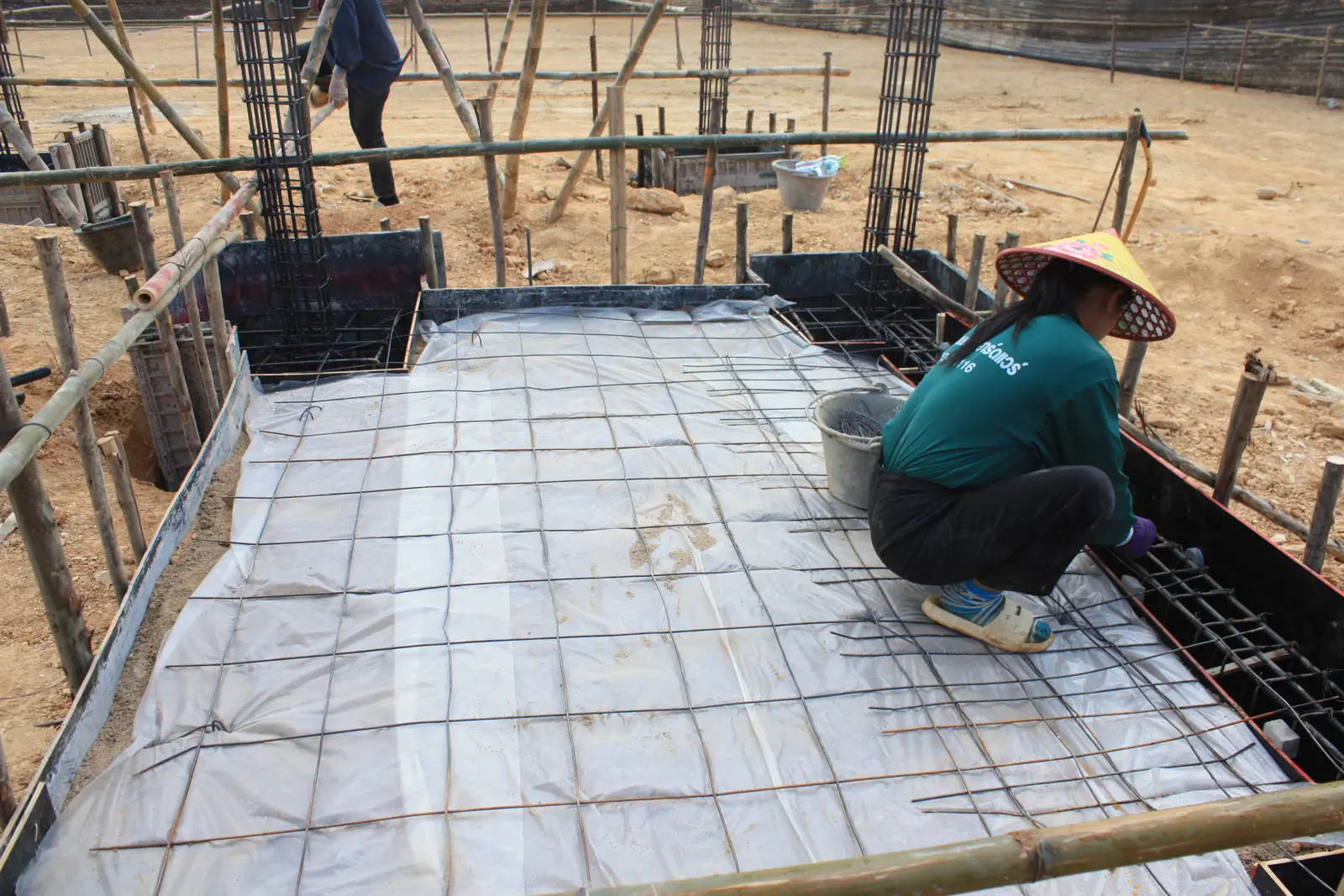

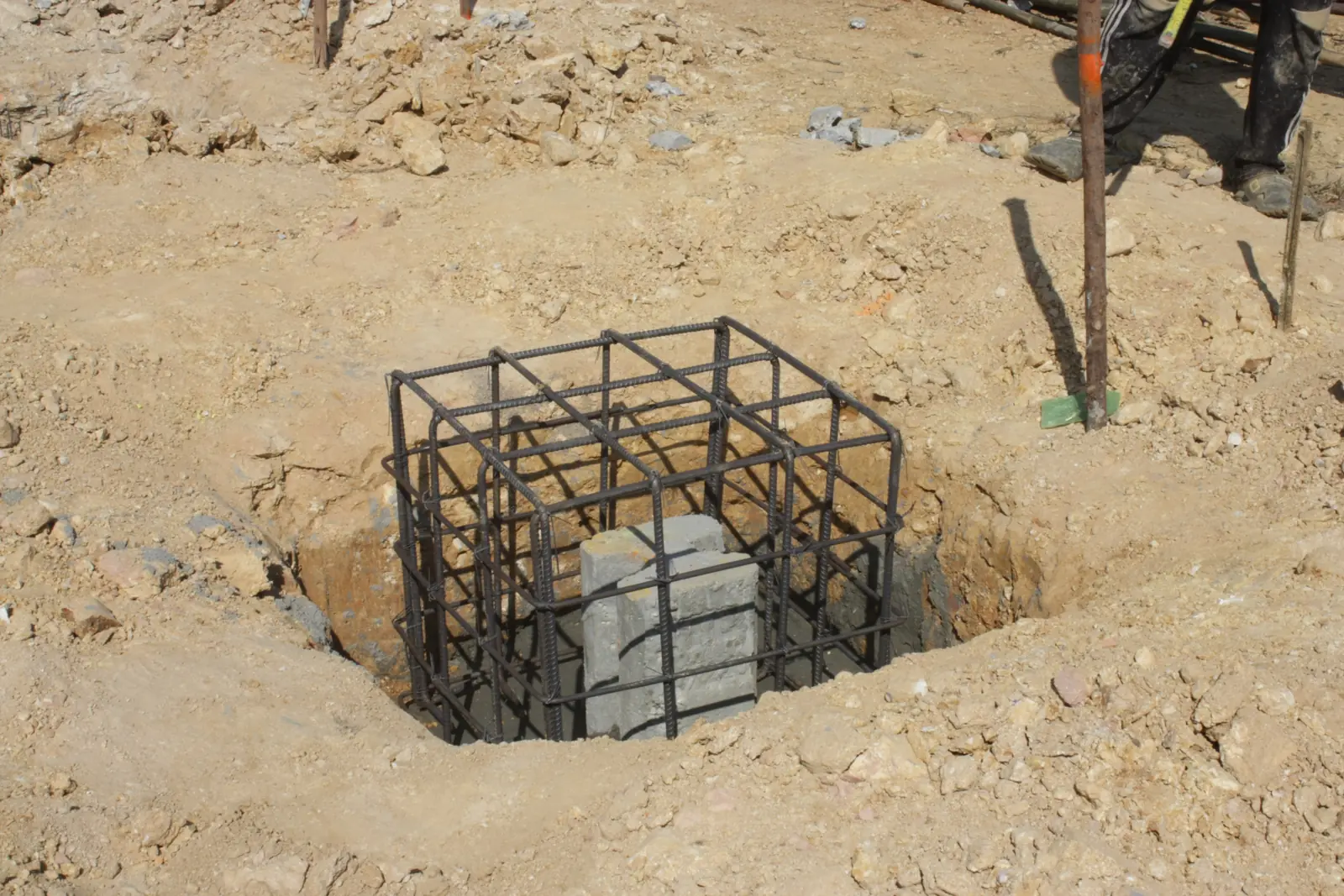

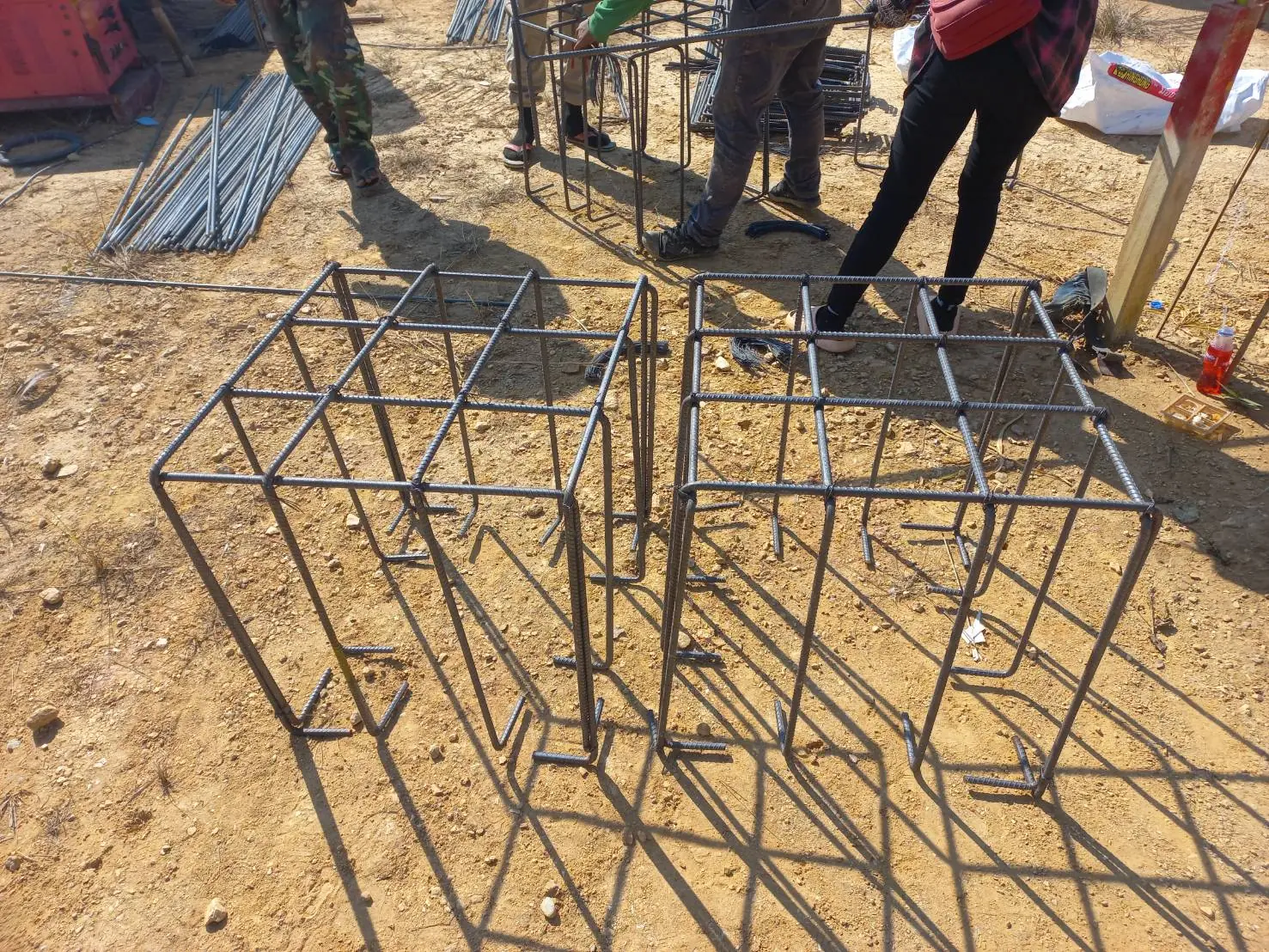

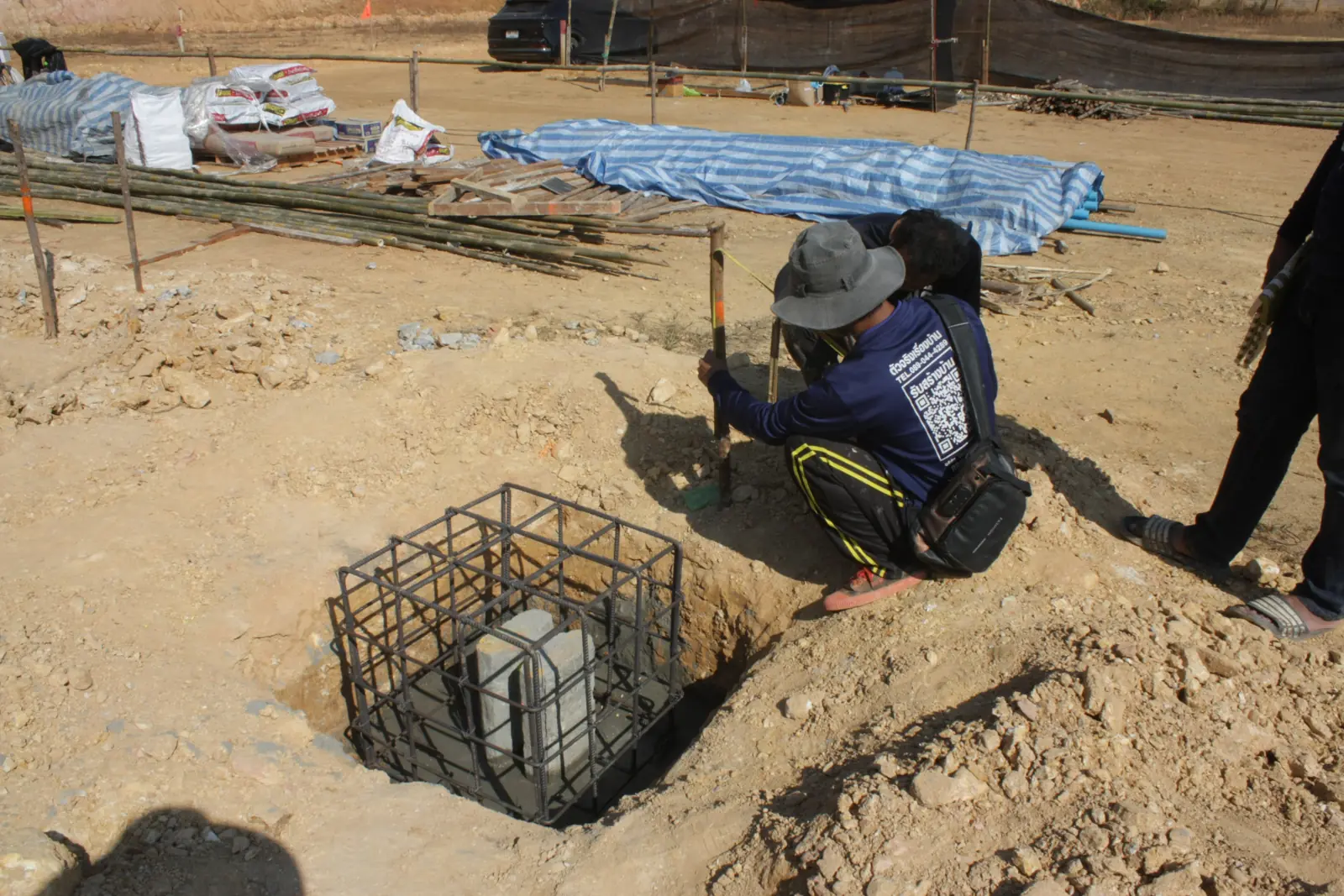

เทลีน ผูกเหล็กฐานรากและเสา

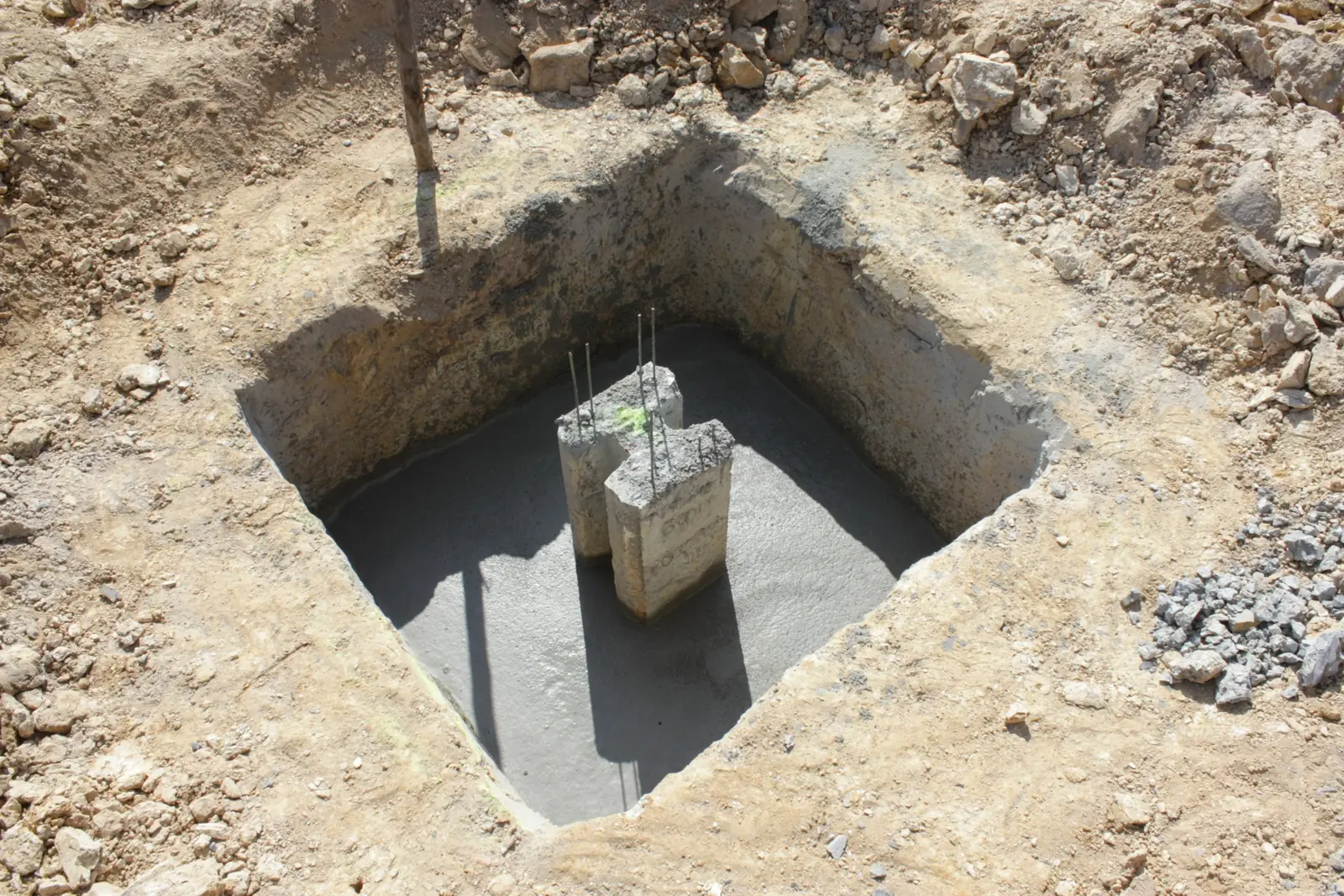

งานที่ถูกปิดทับไปแล้วคอนกรีตหยาบรองก้นหลุม แล้ววางตะแกรงเหล็กฐานรากและเหล็กเสาที่ผูกเตรียมไว้

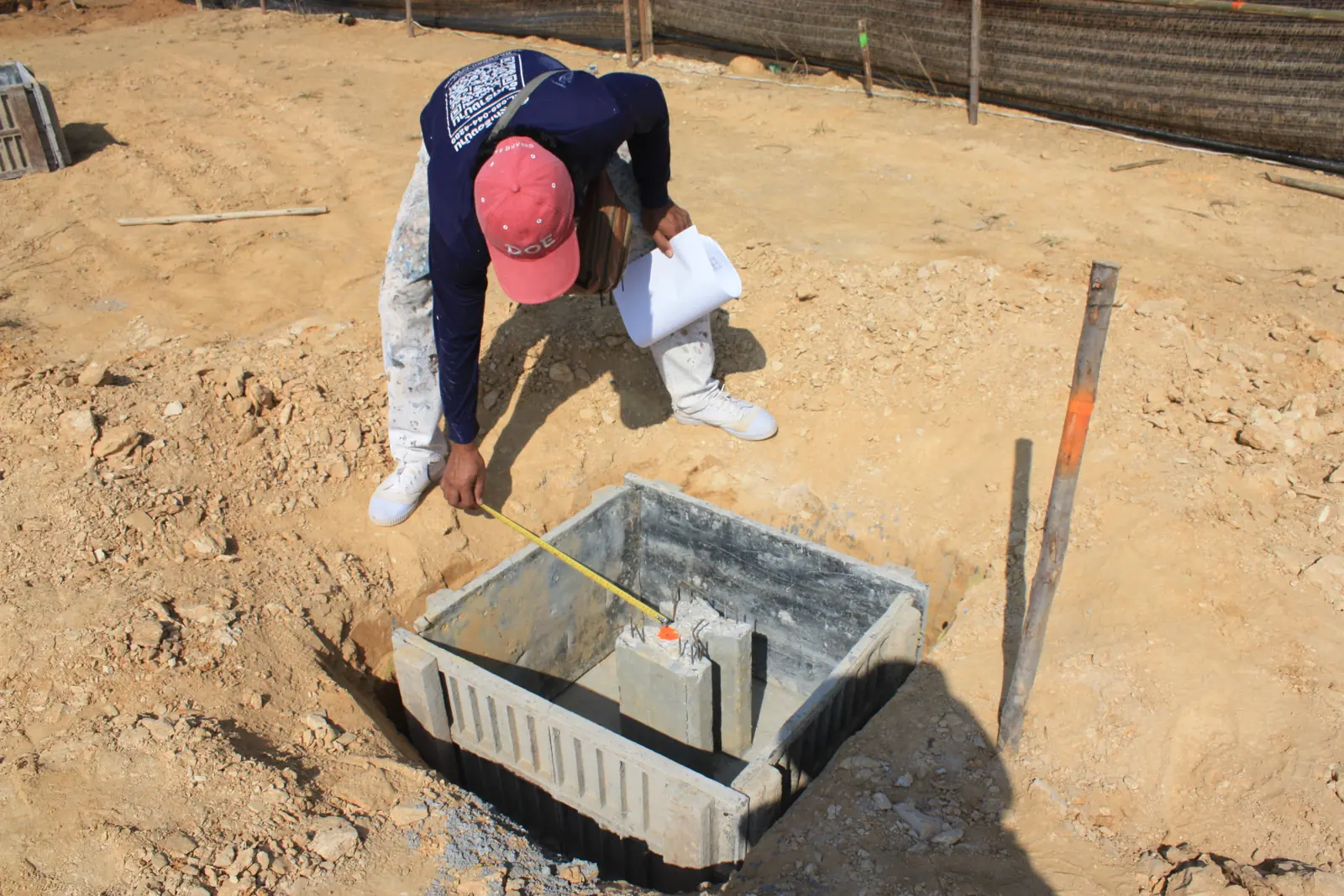

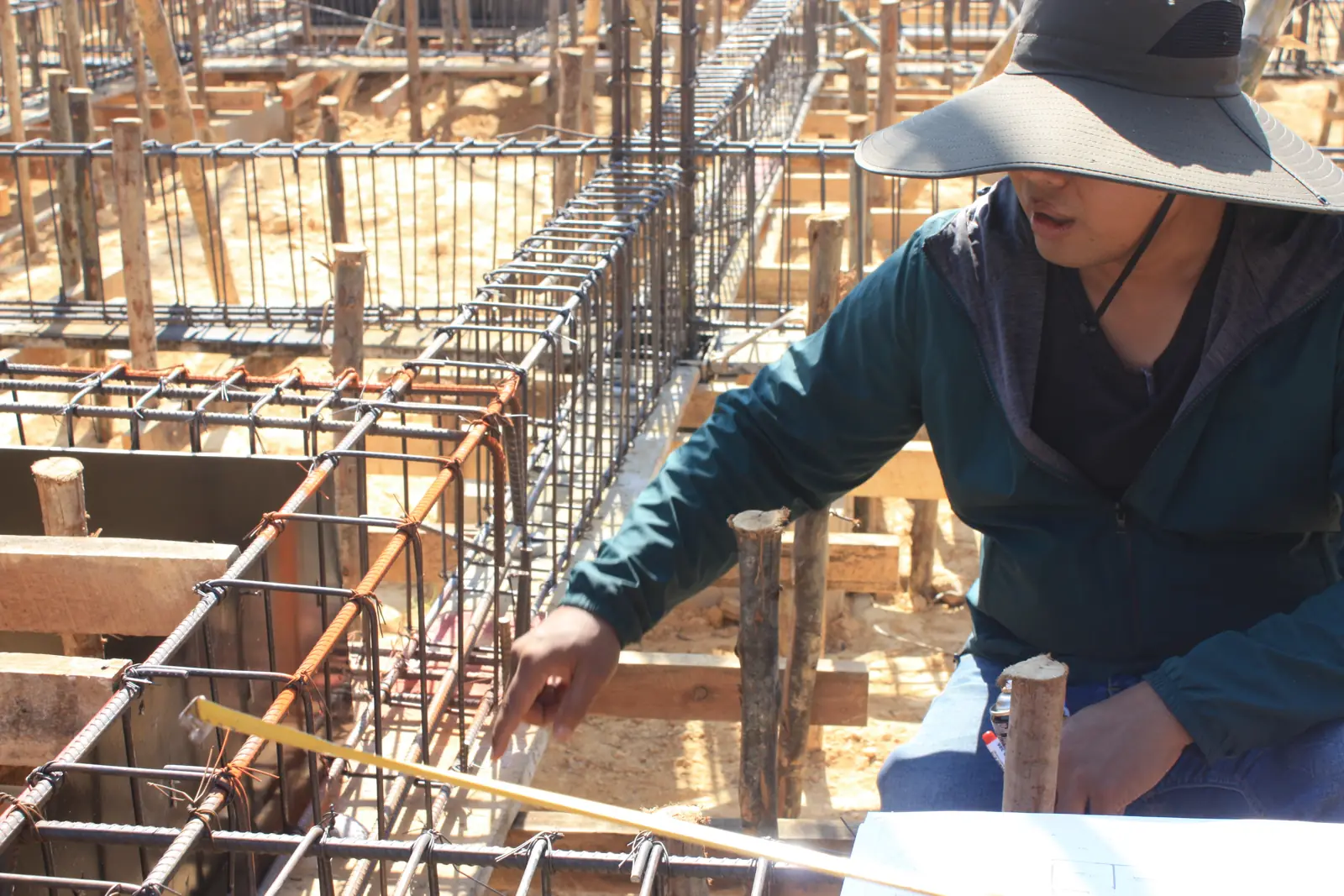

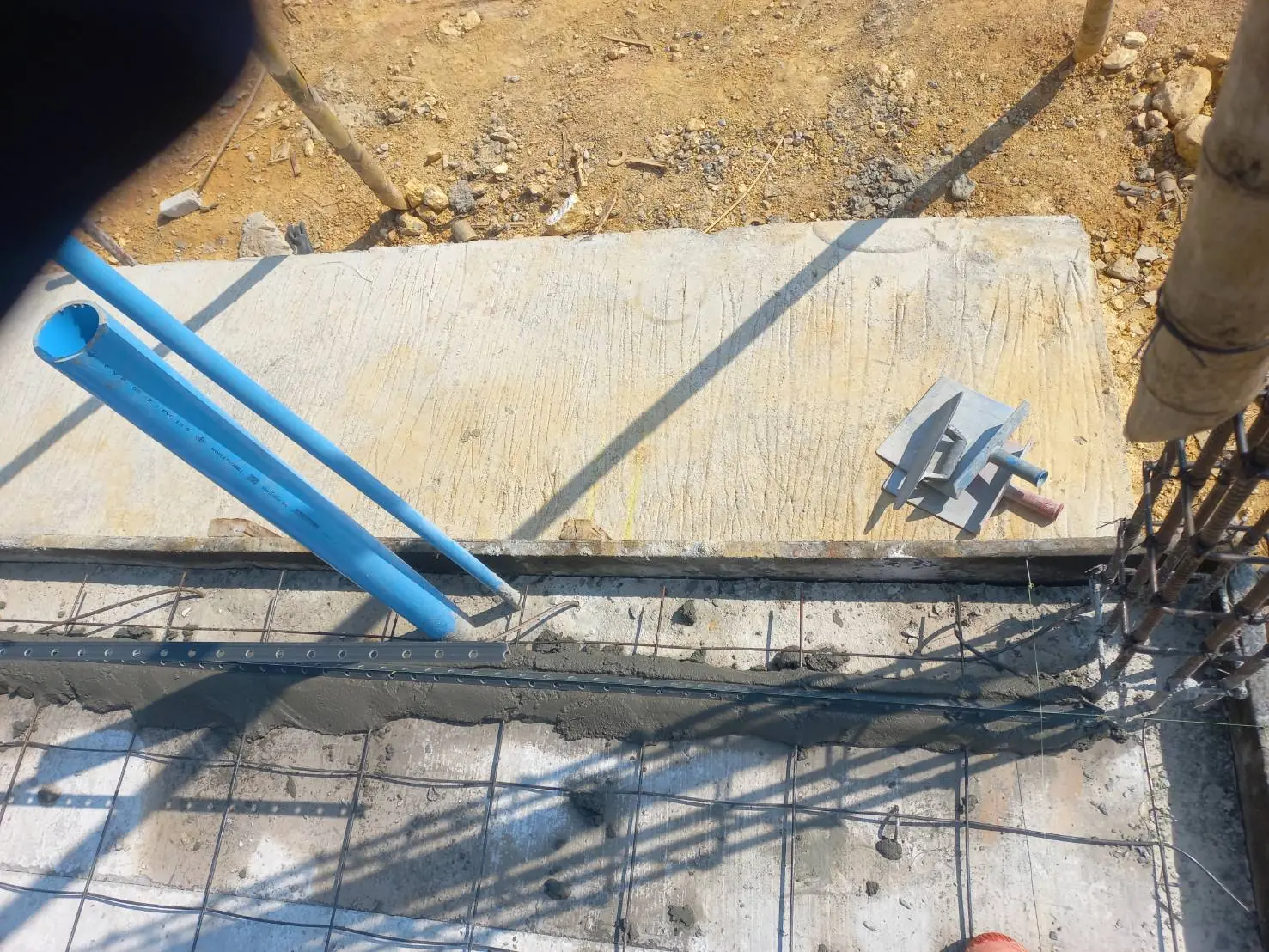

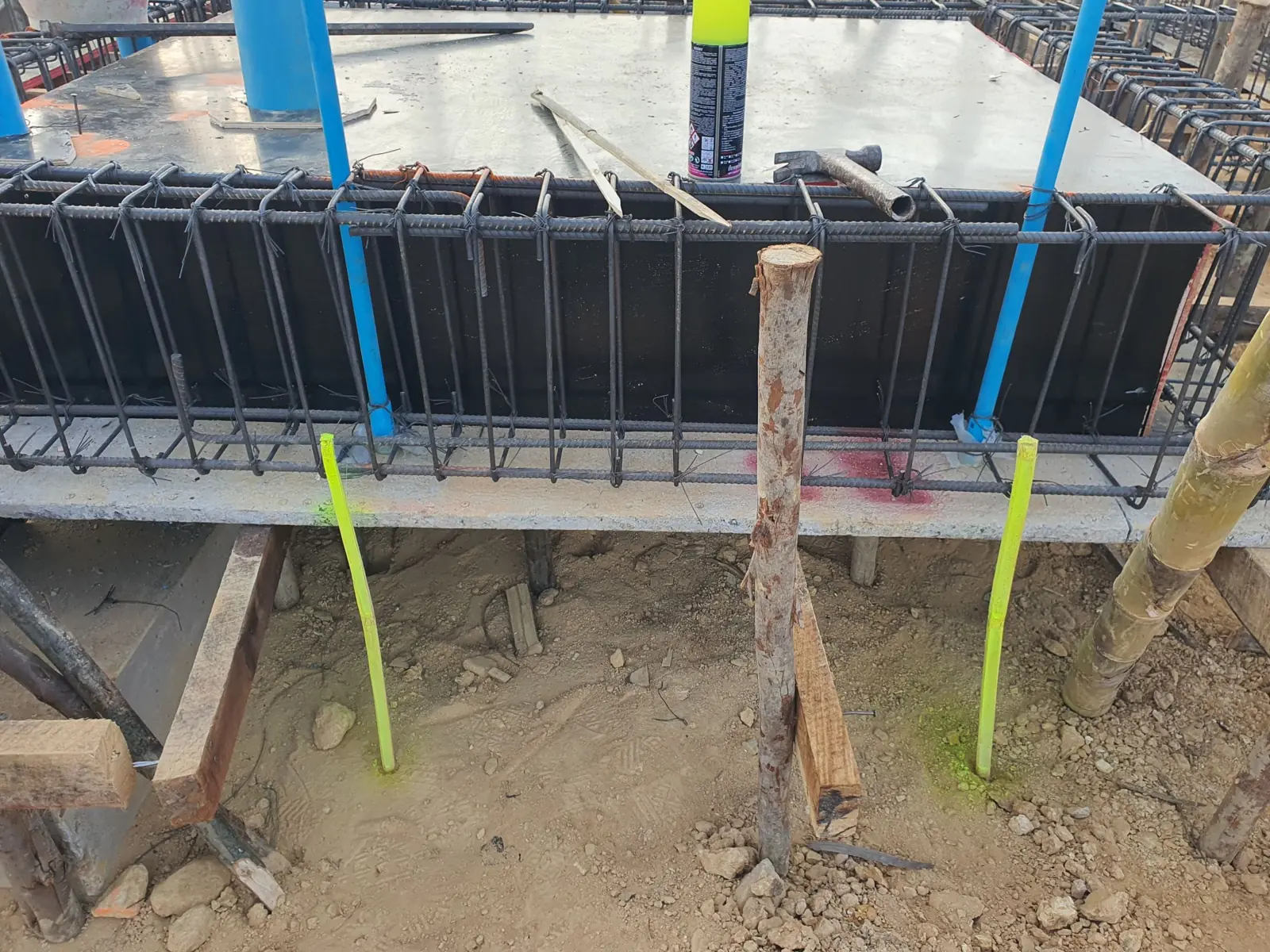

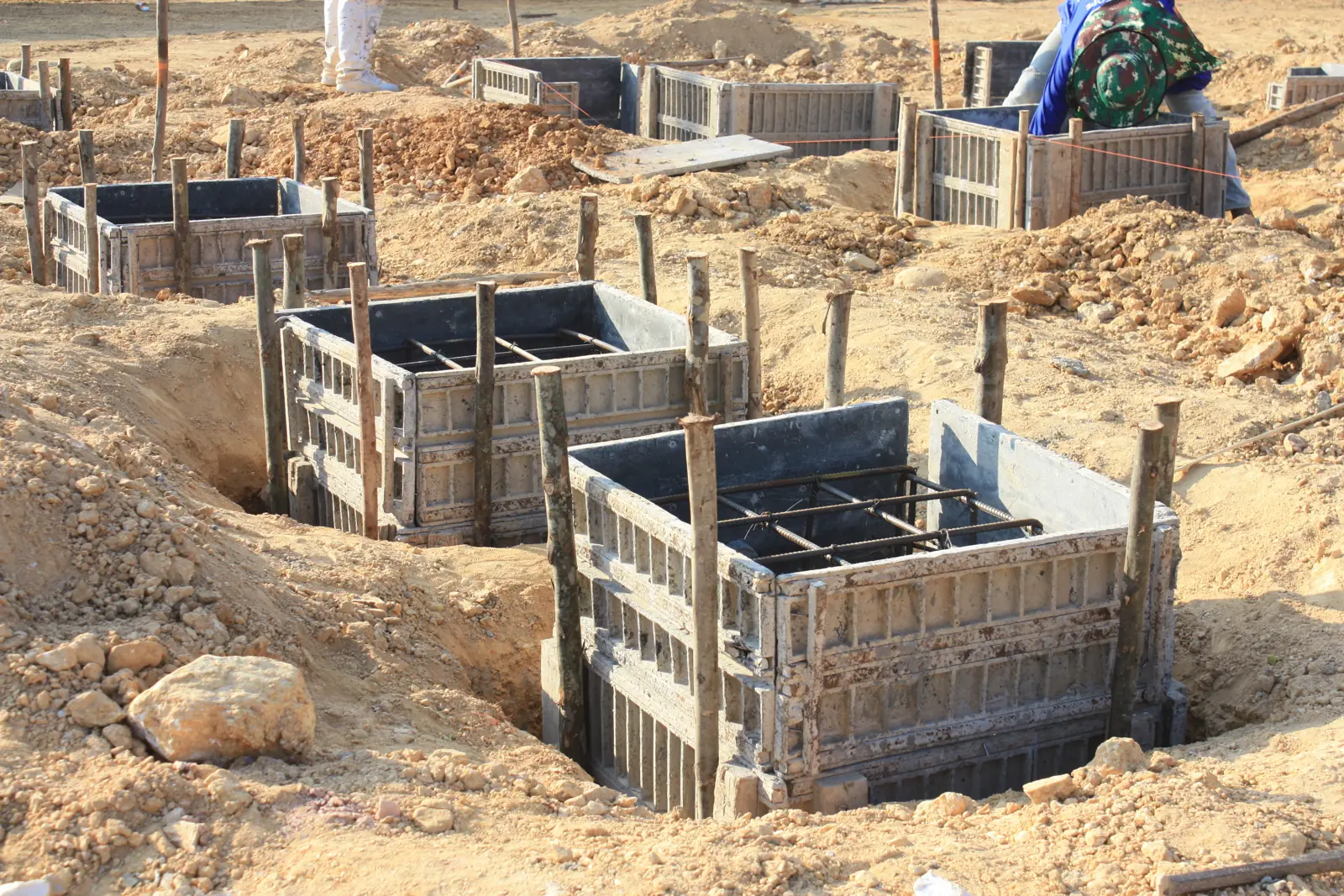

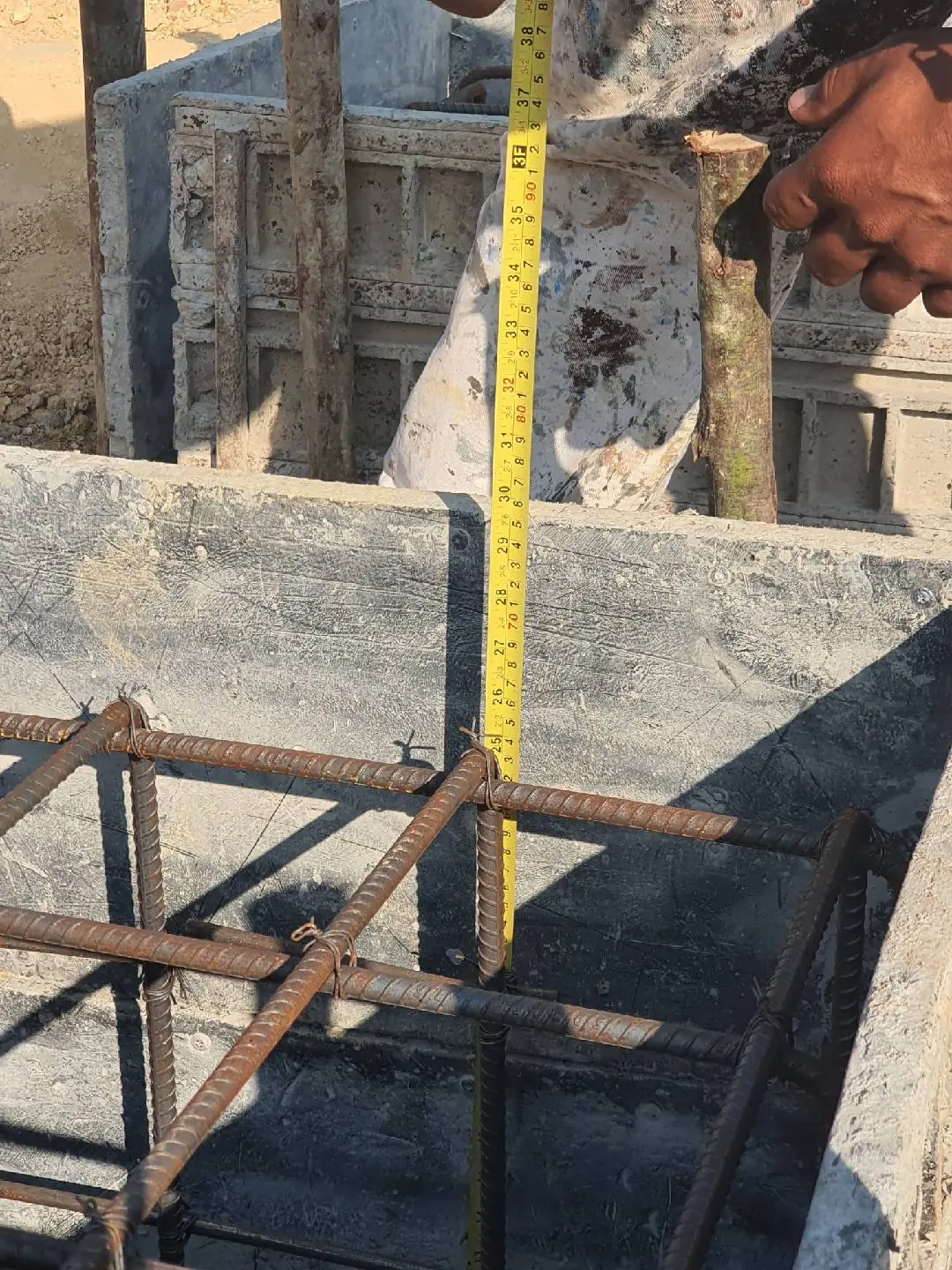

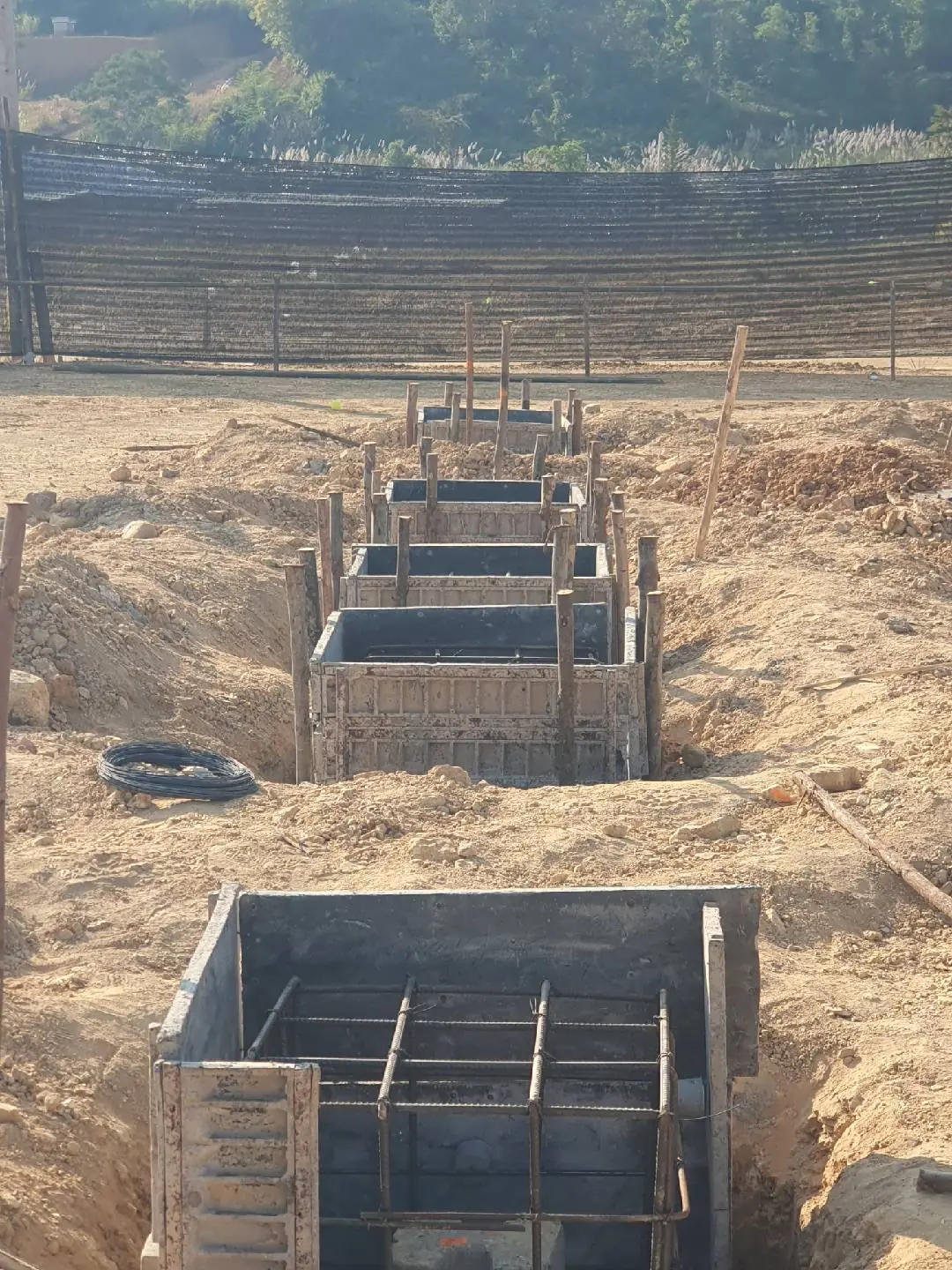

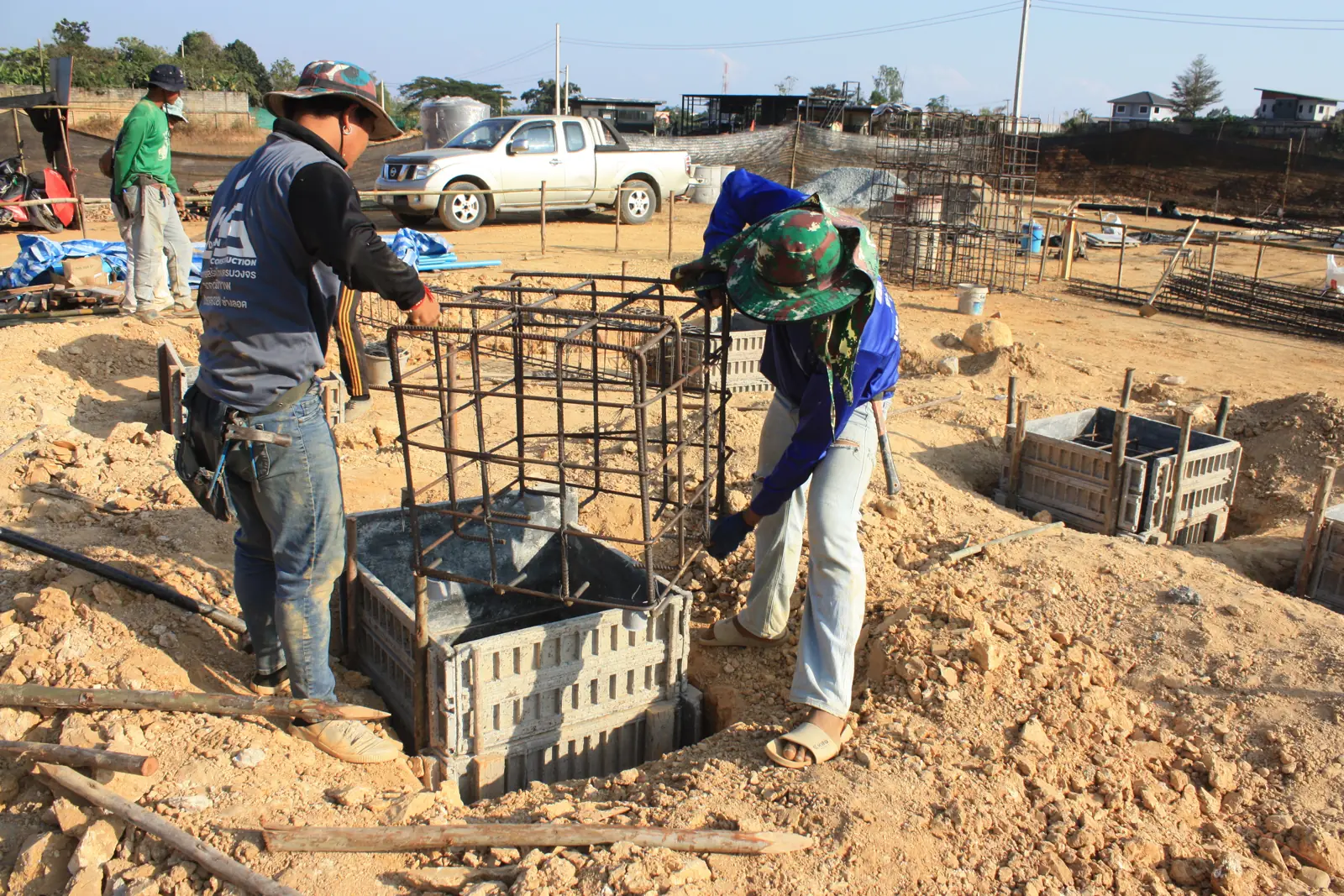

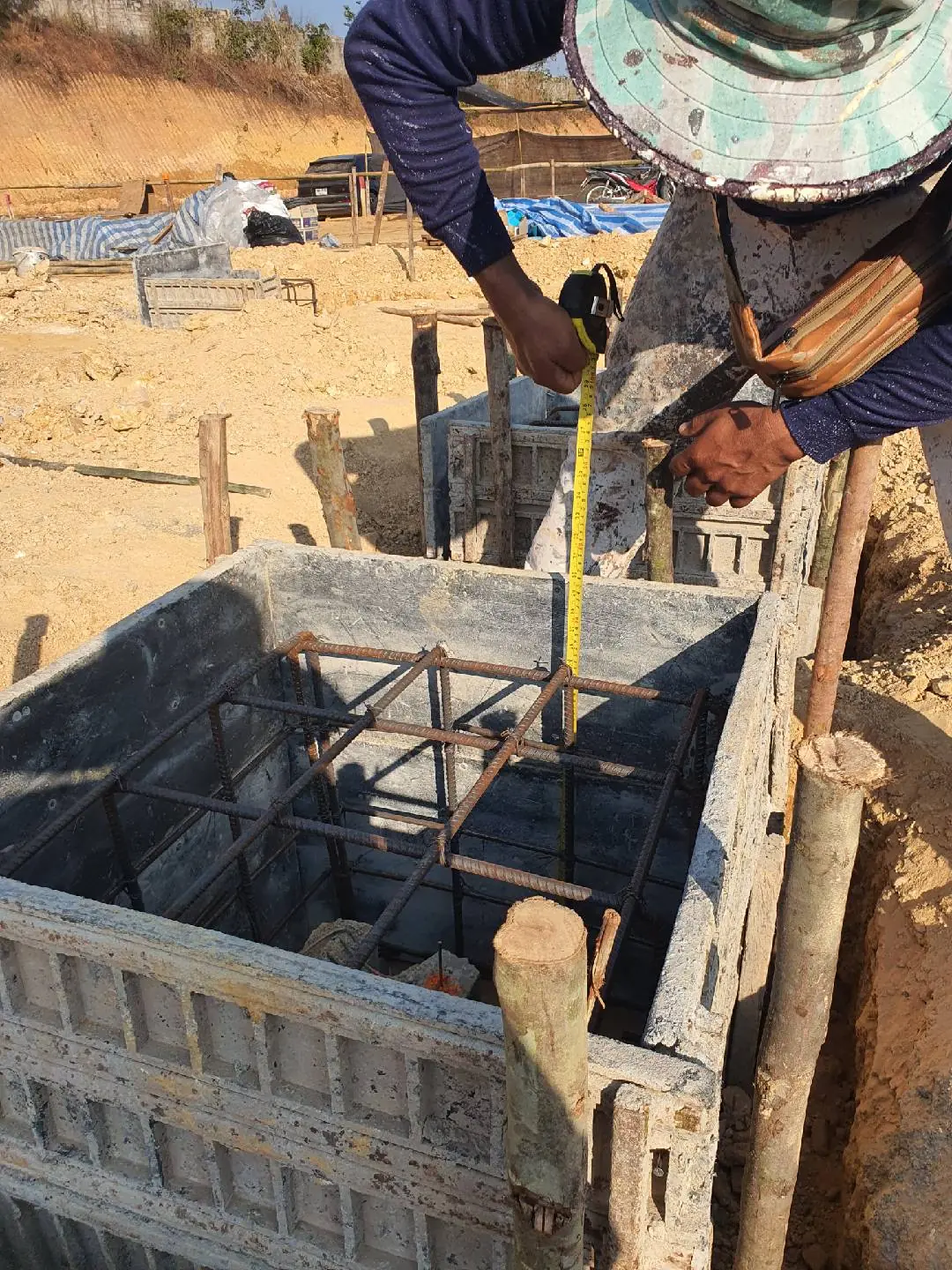

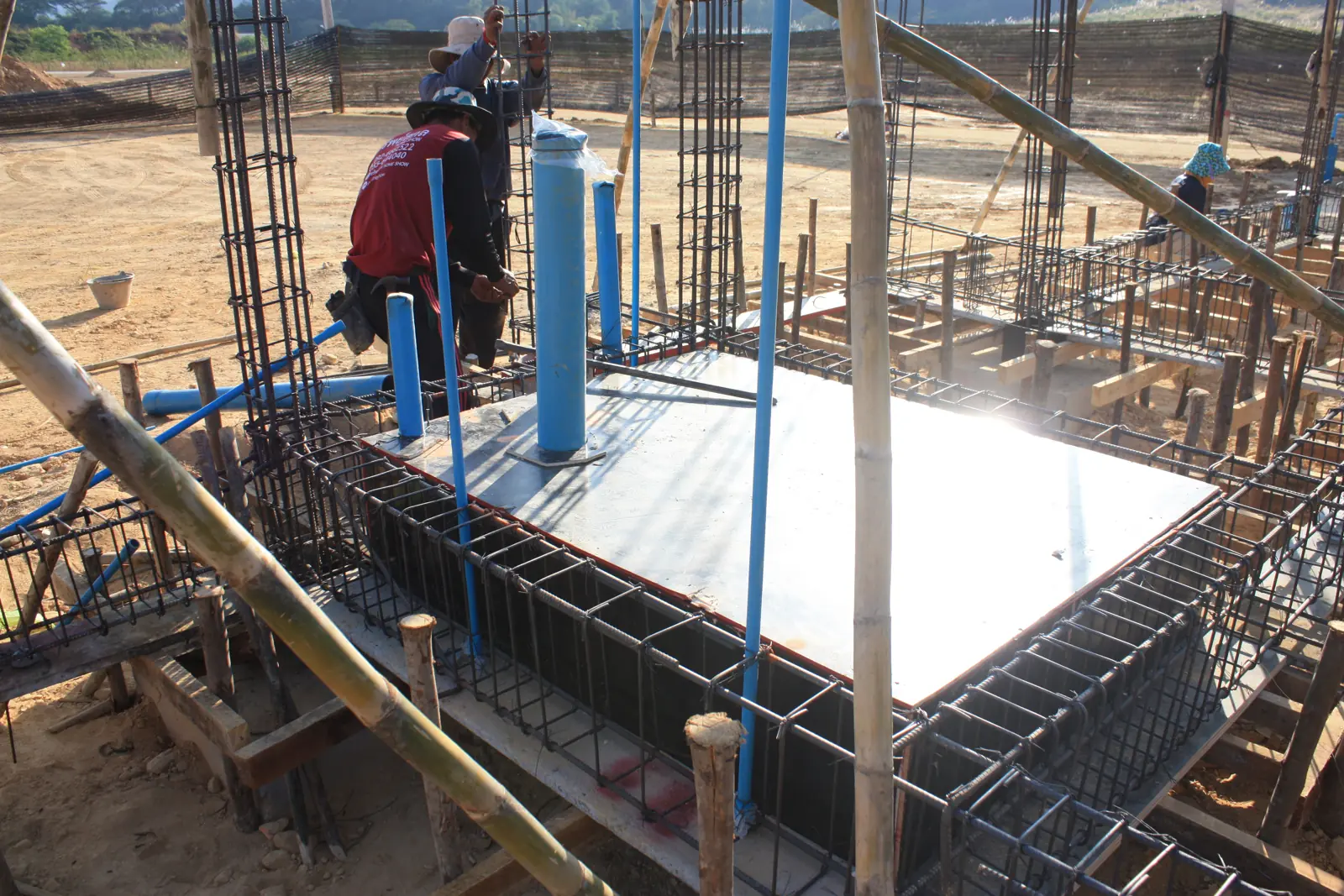

เข้าแบบตอม่อและฝังท่อร้อยสาย

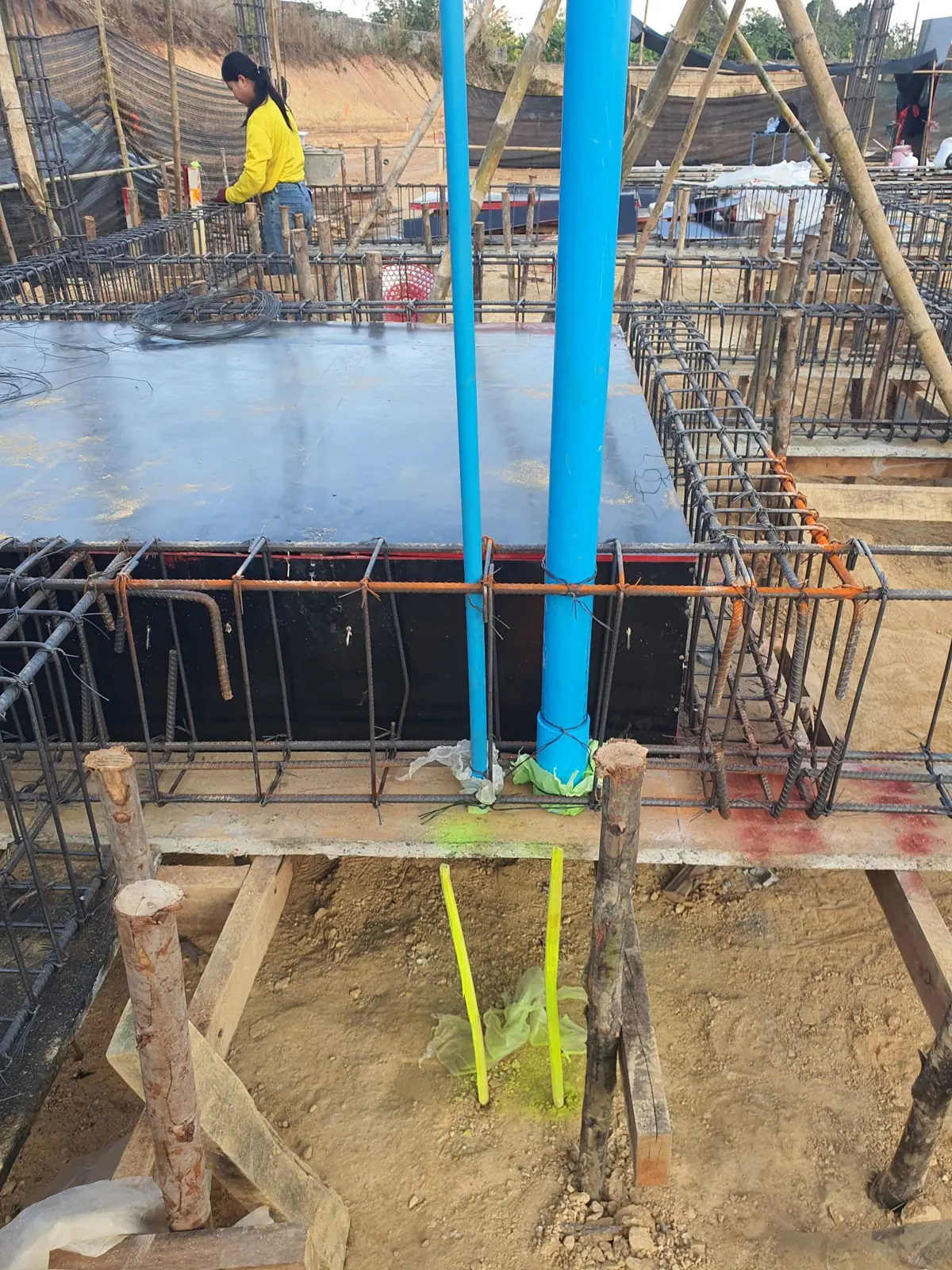

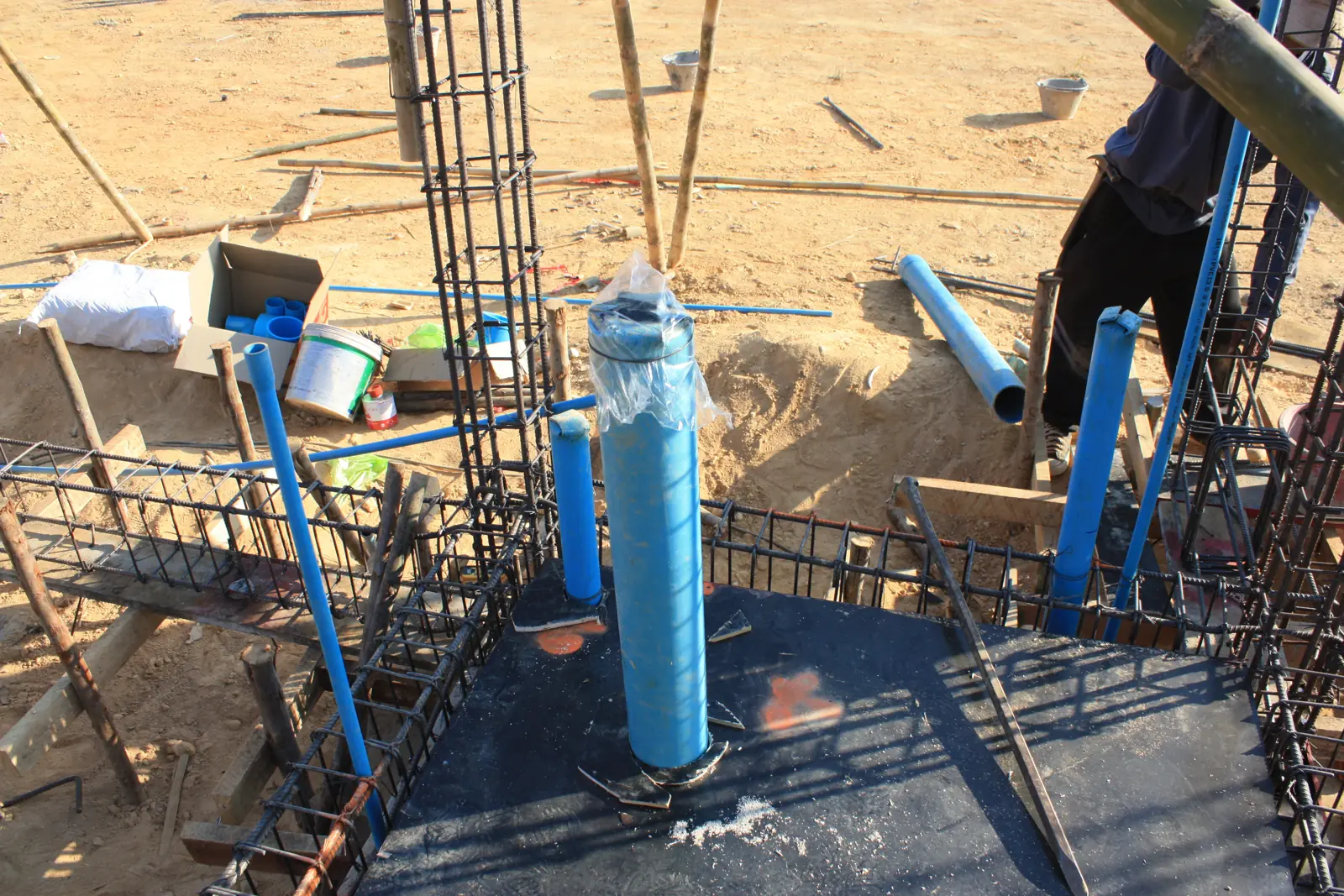

งานที่ถูกปิดทับไปแล้วตั้งแบบตอม่อทุกต้นให้ได้ดิ่ง และฝังท่อที่ต้องผ่านคานไว้ก่อนเท ไม่ต้องเจาะคานทีหลัง

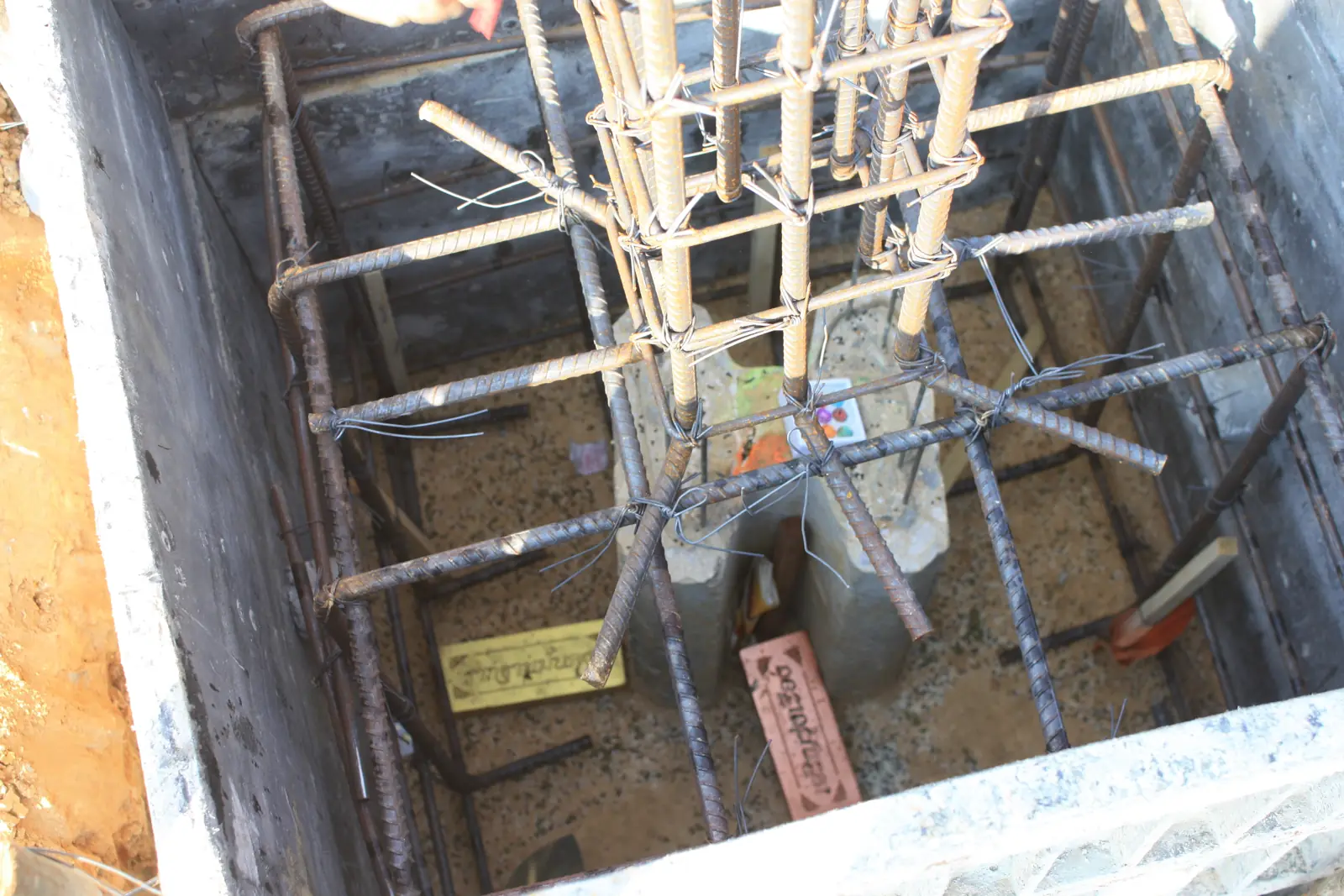

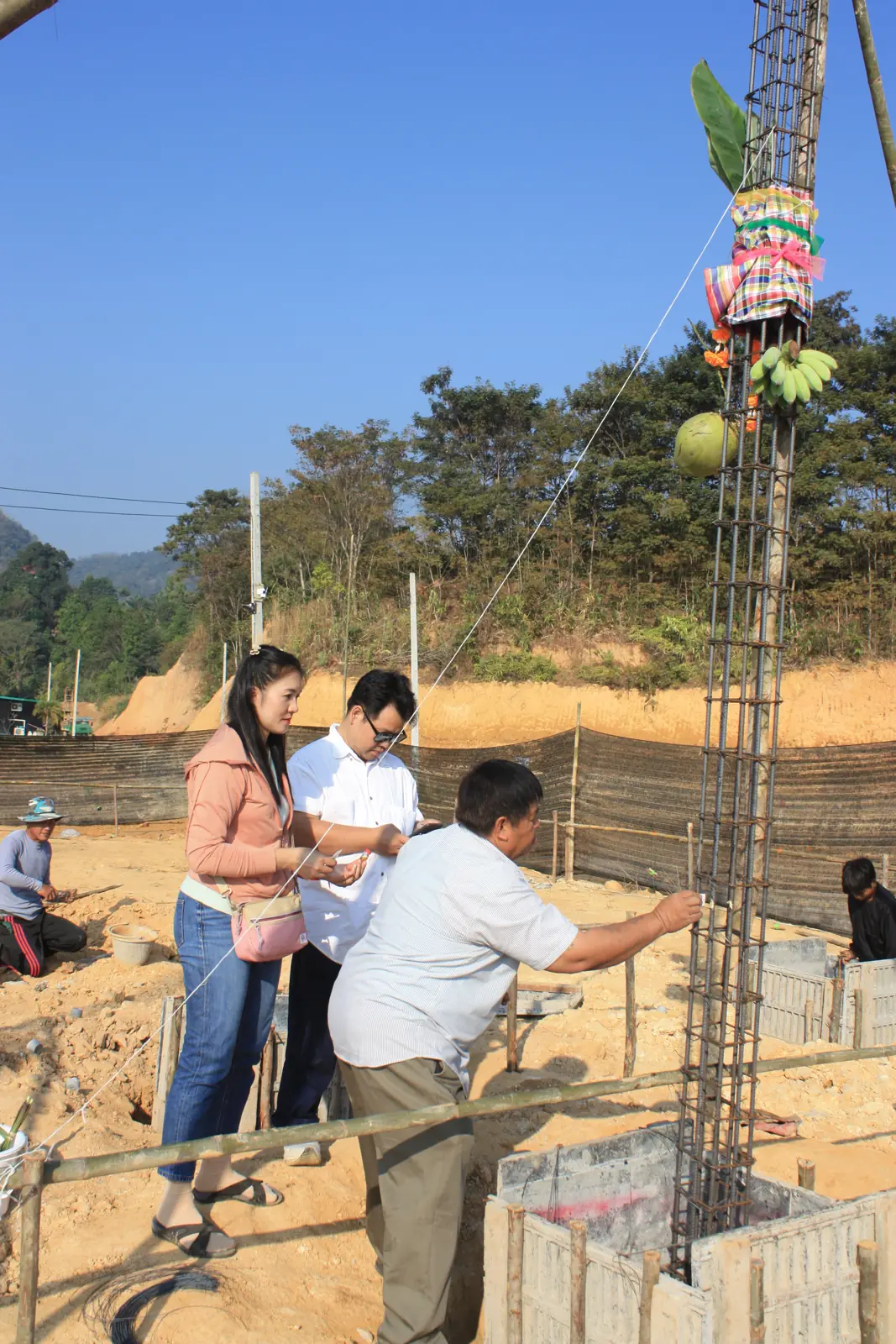

พิธีลงเสาเอก

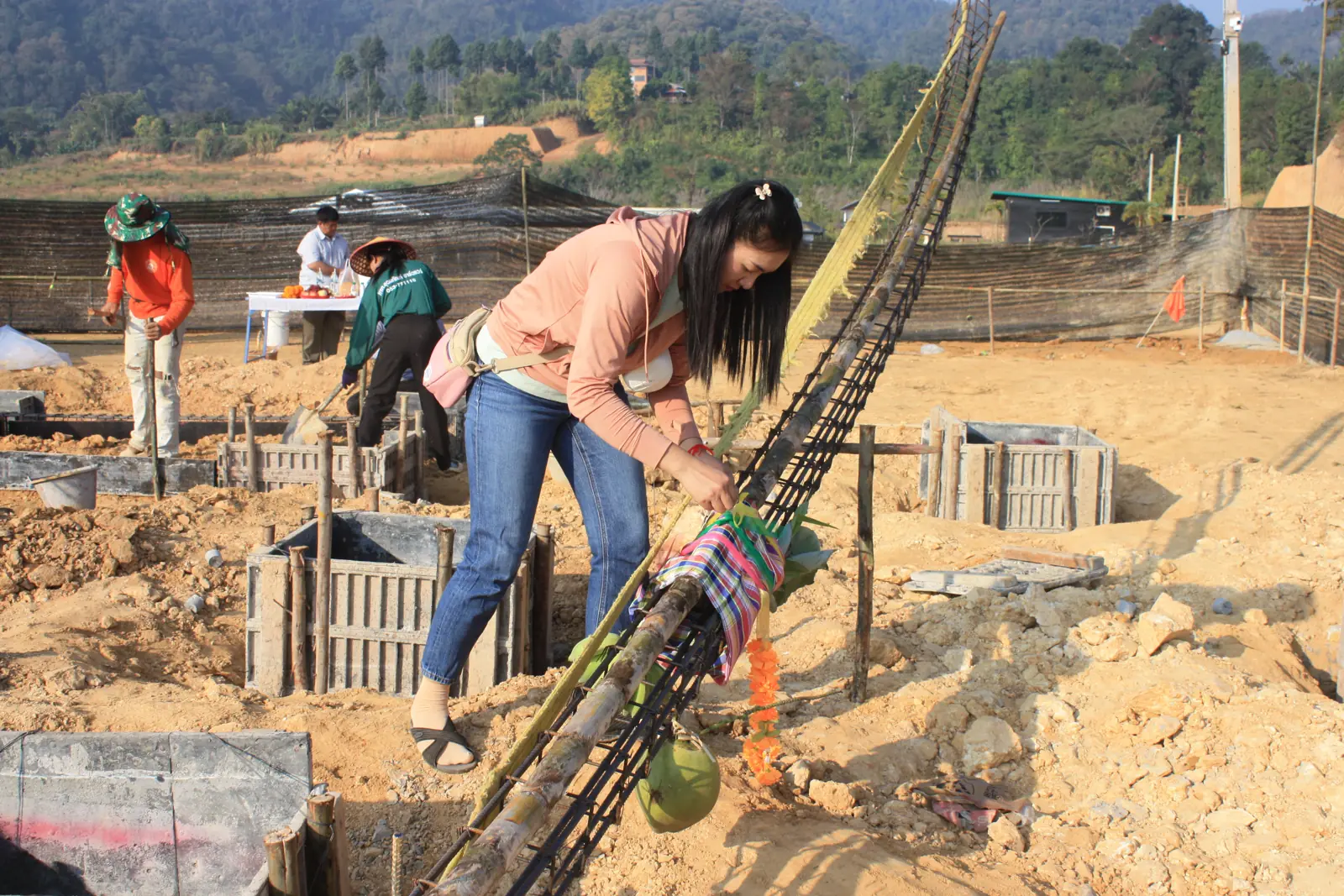

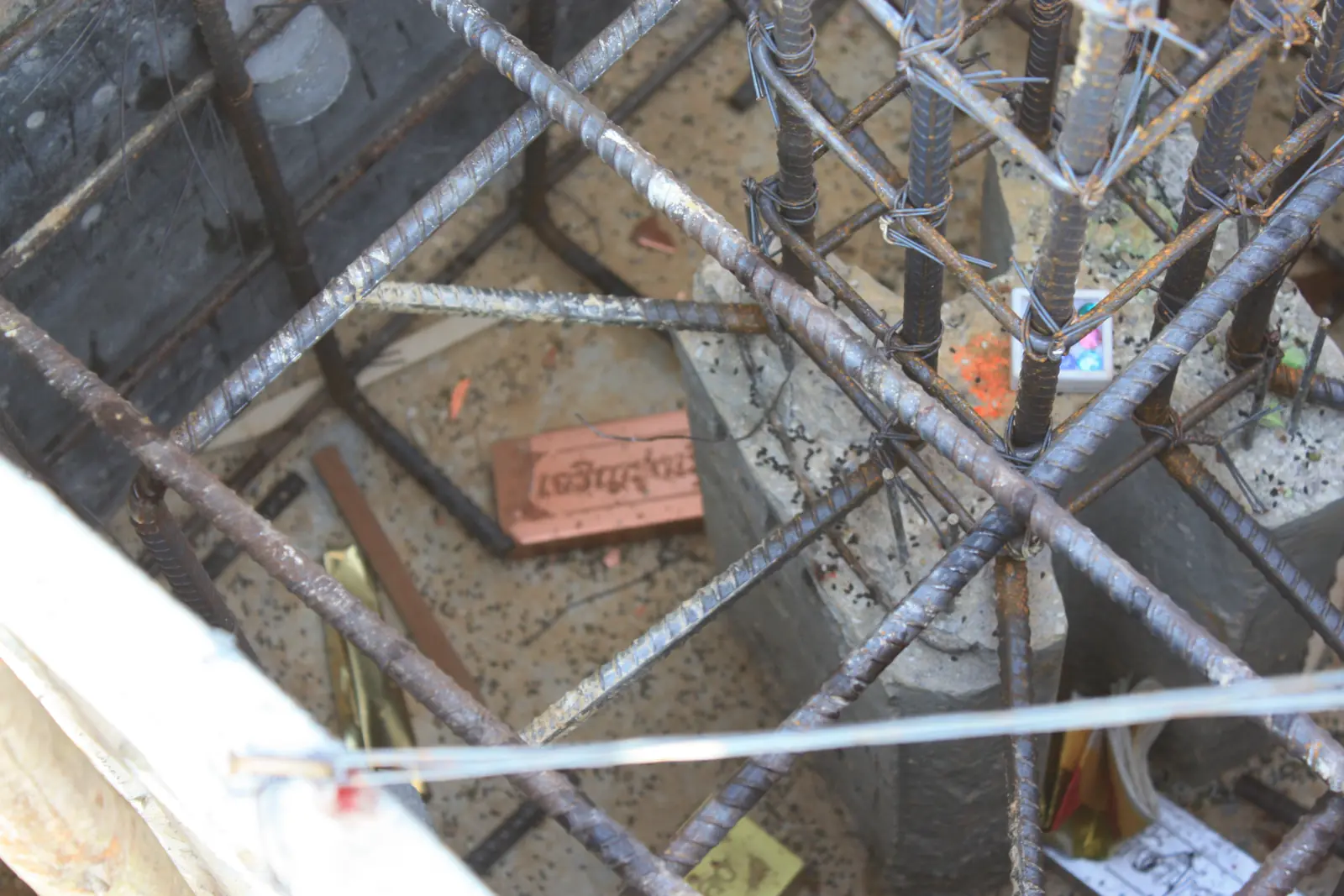

เจ้าของบ้านทำพิธีลงเสาเอกตามประเพณี ก่อนเทคอนกรีตตอม่อต้นแรก

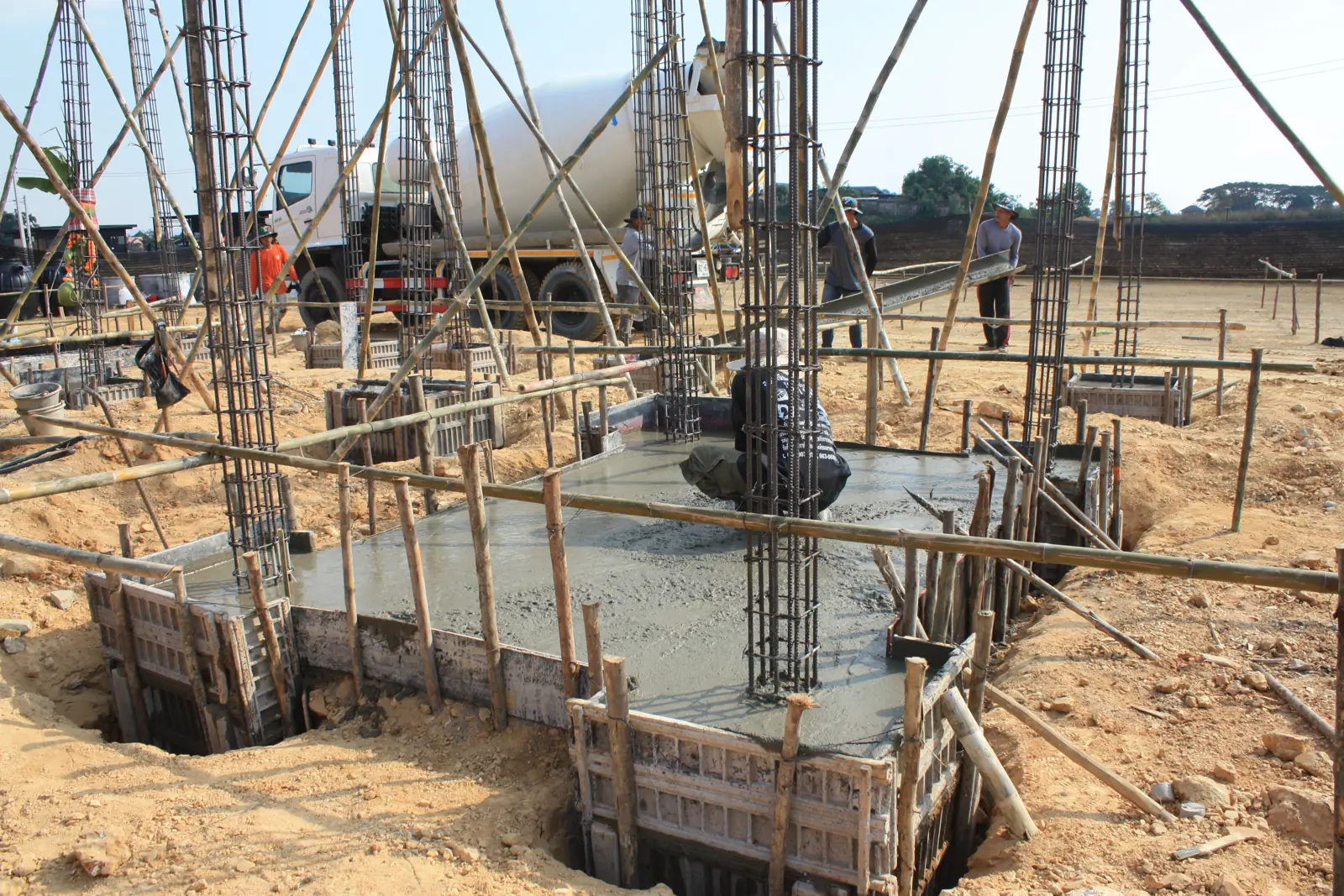

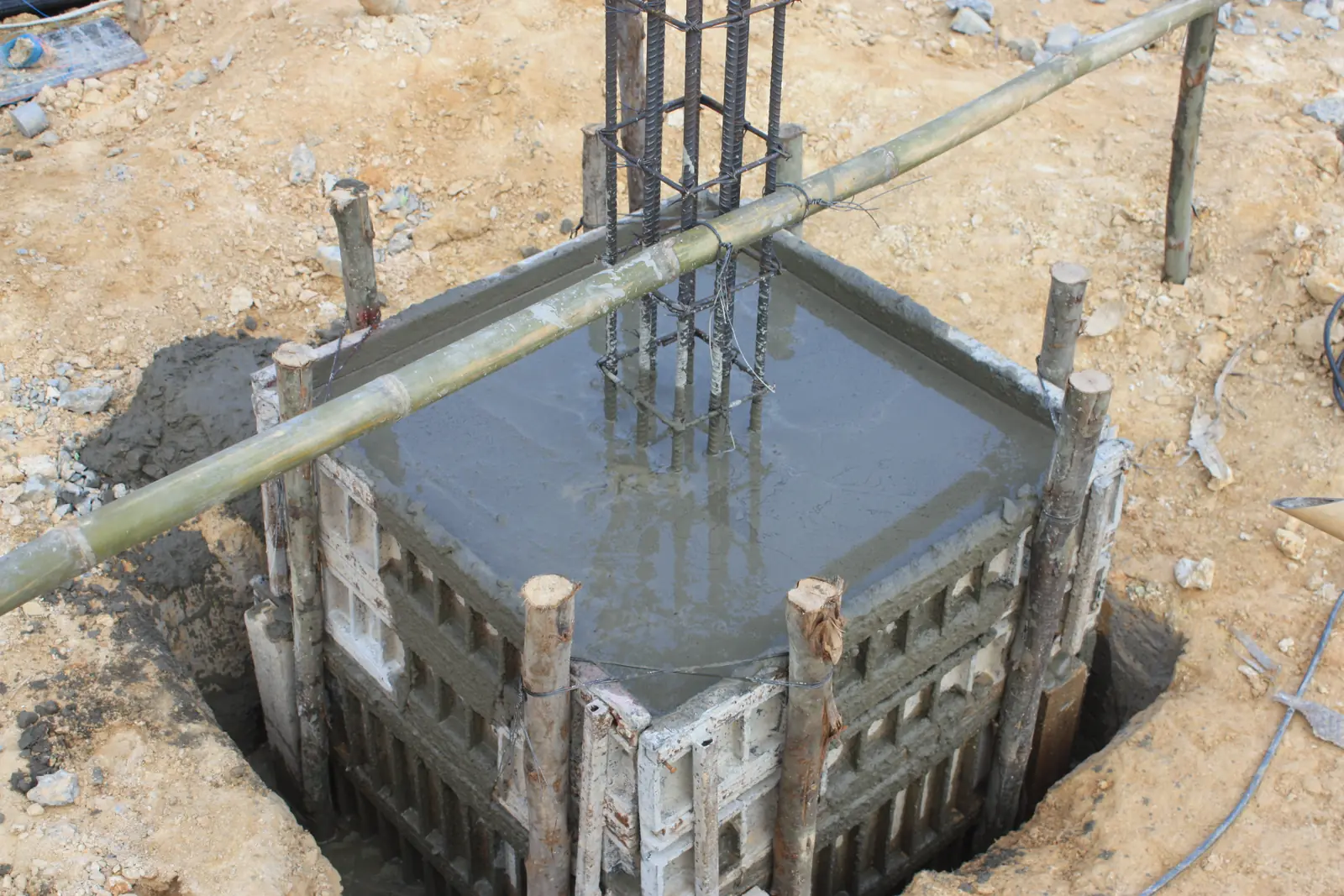

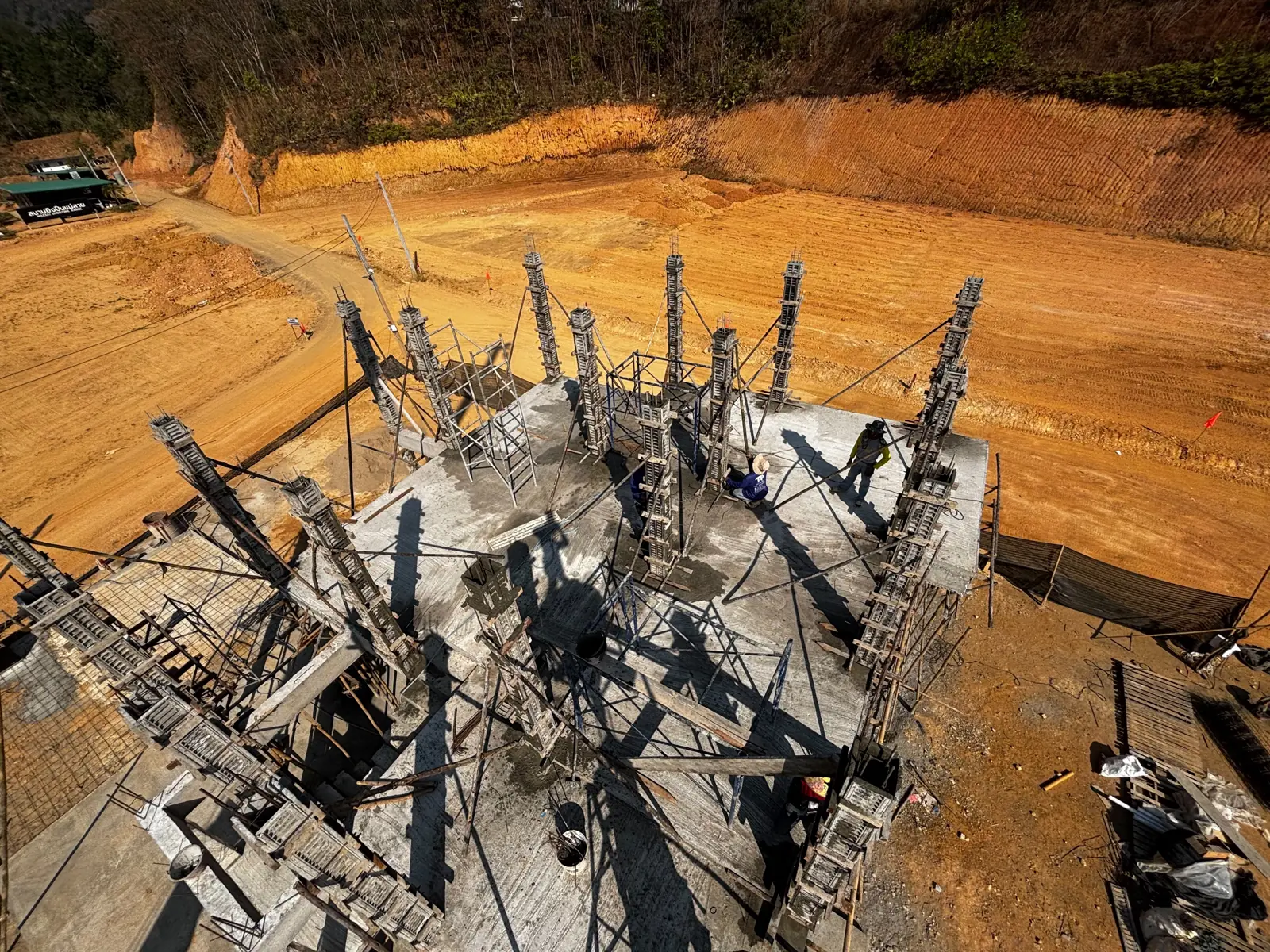

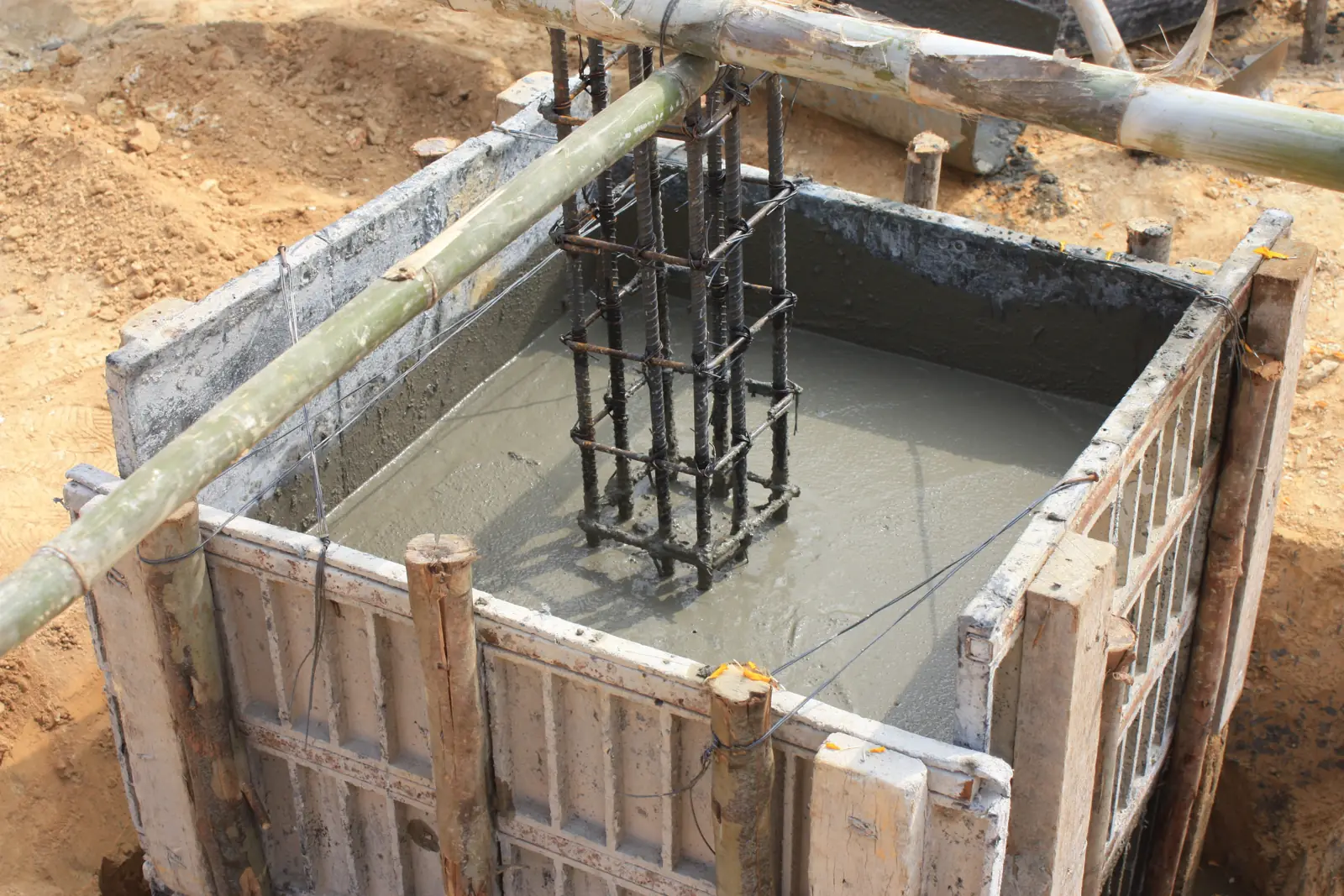

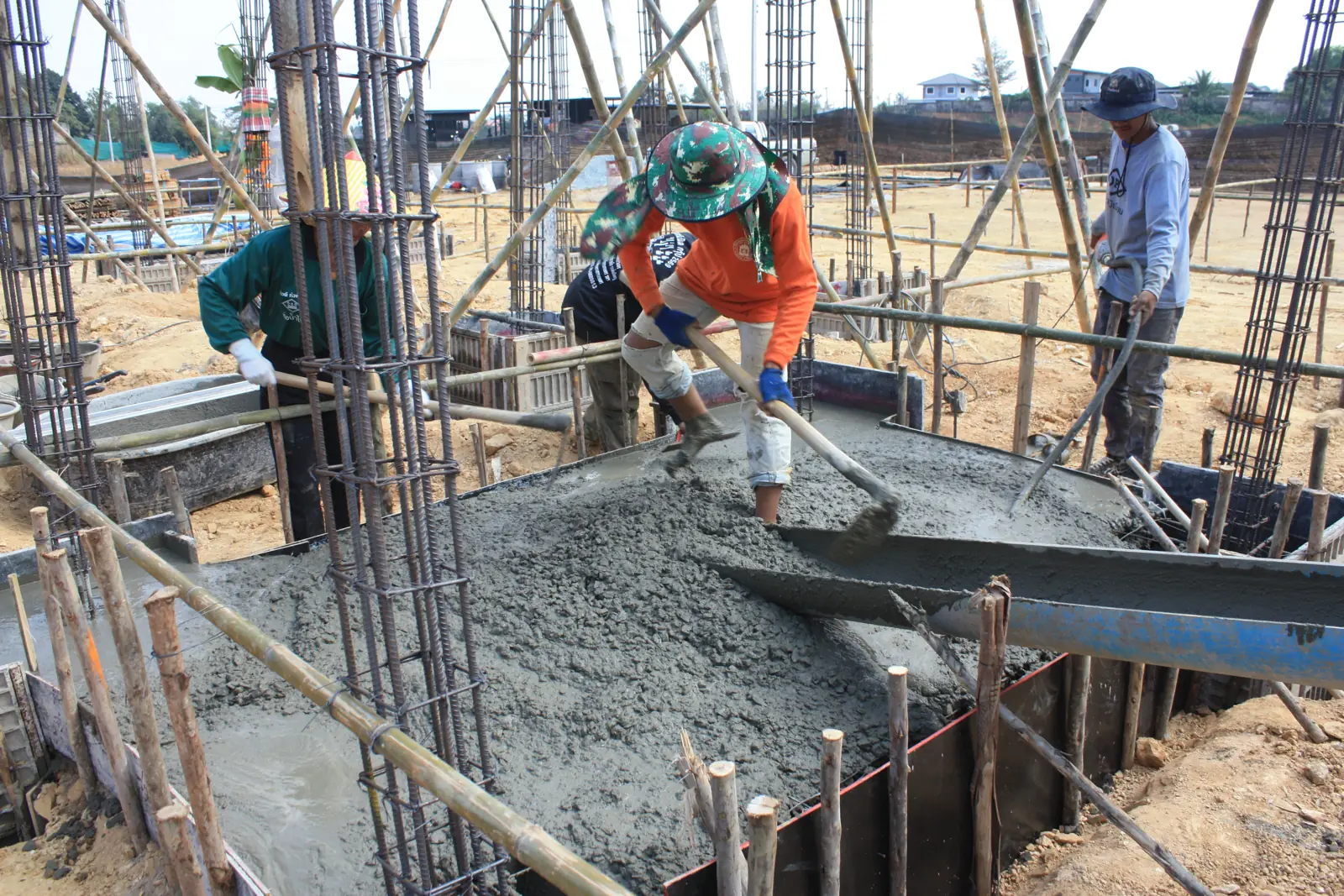

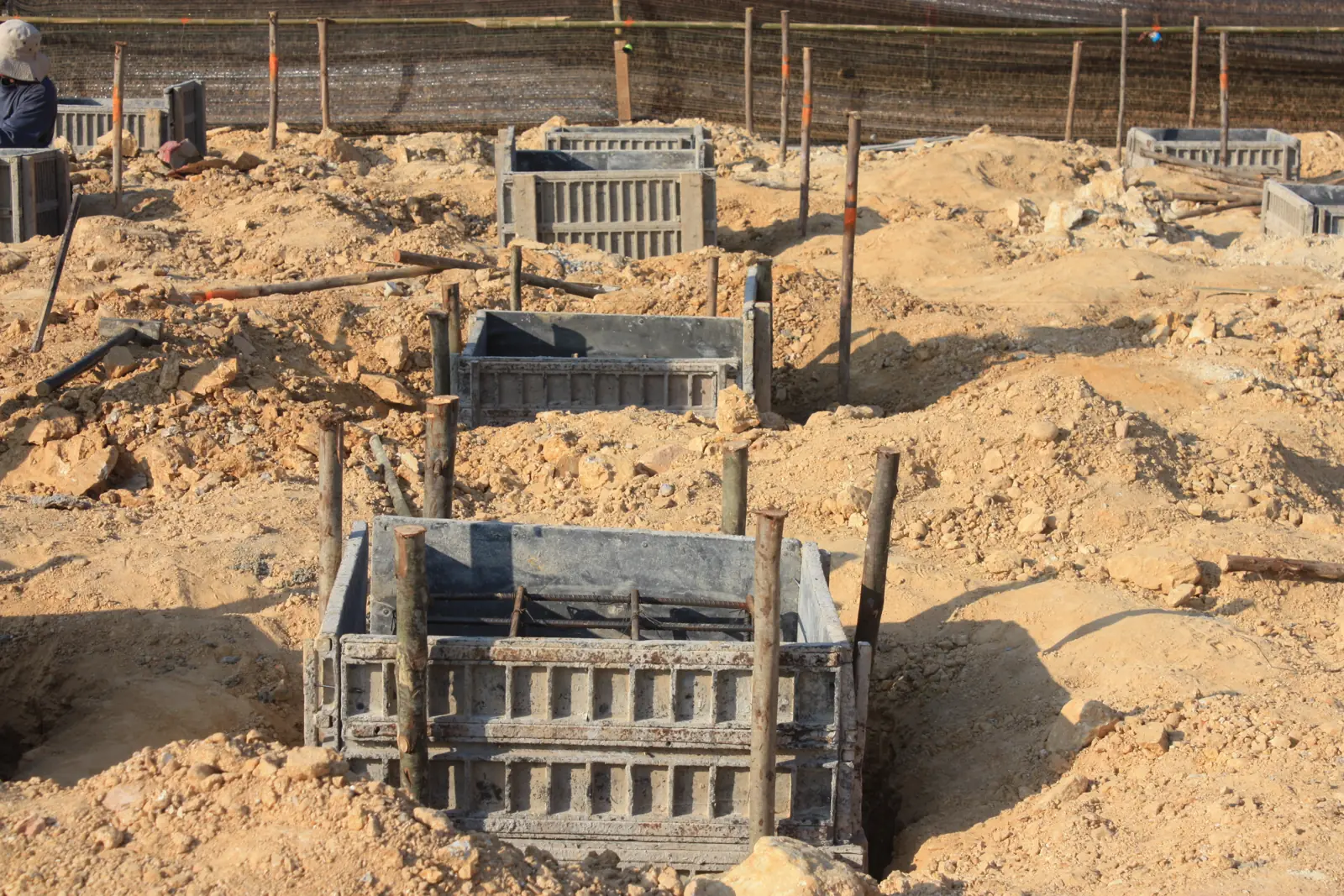

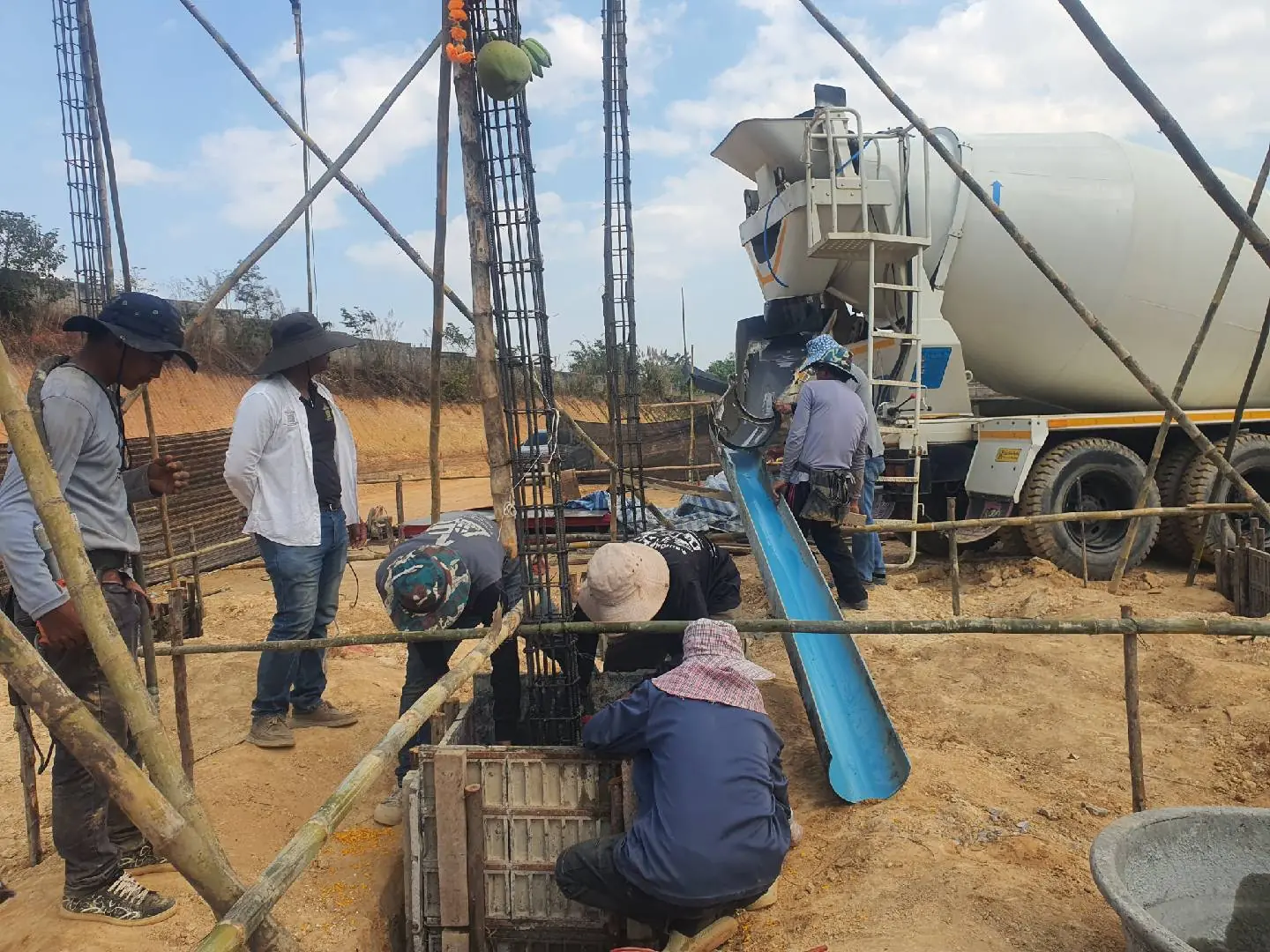

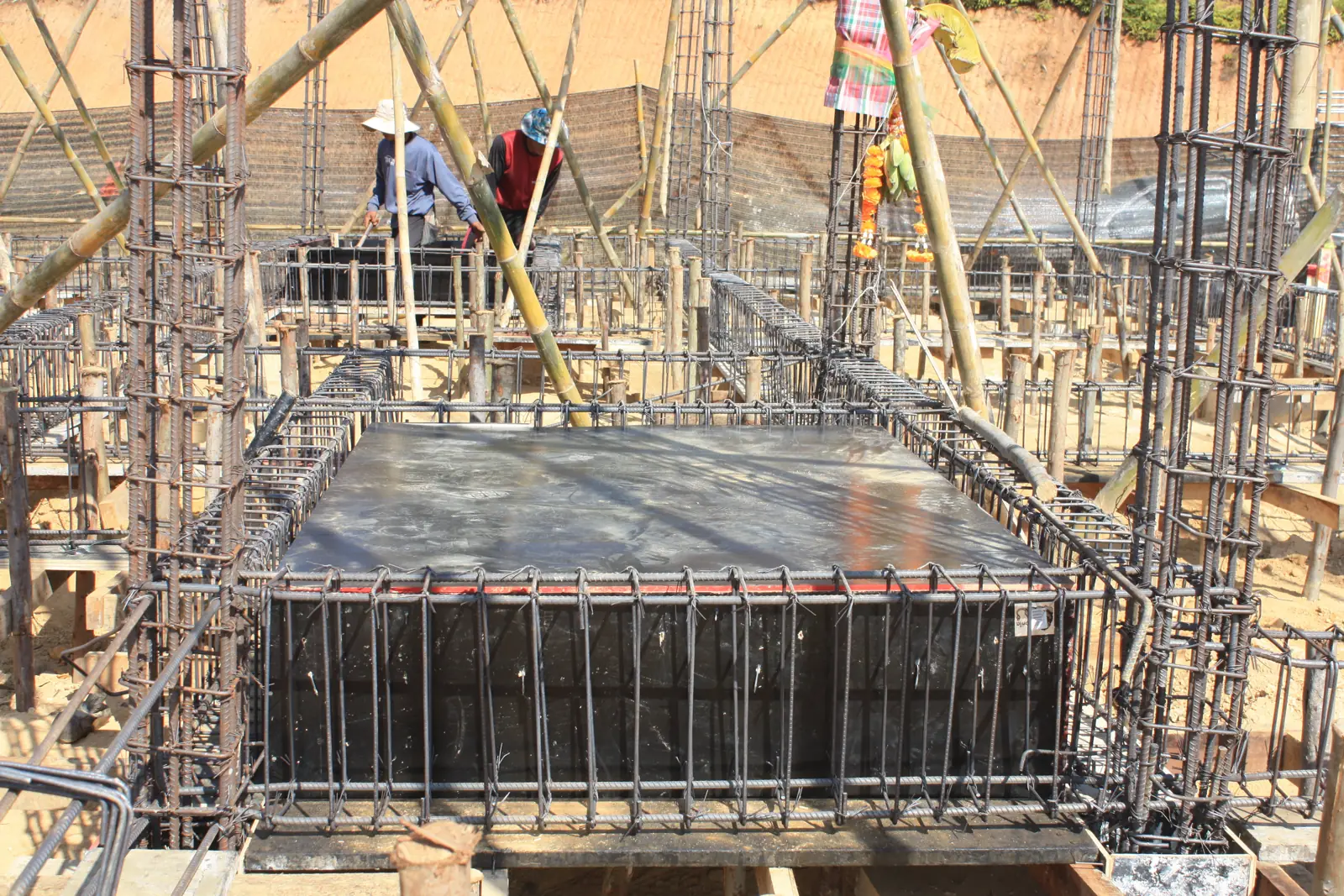

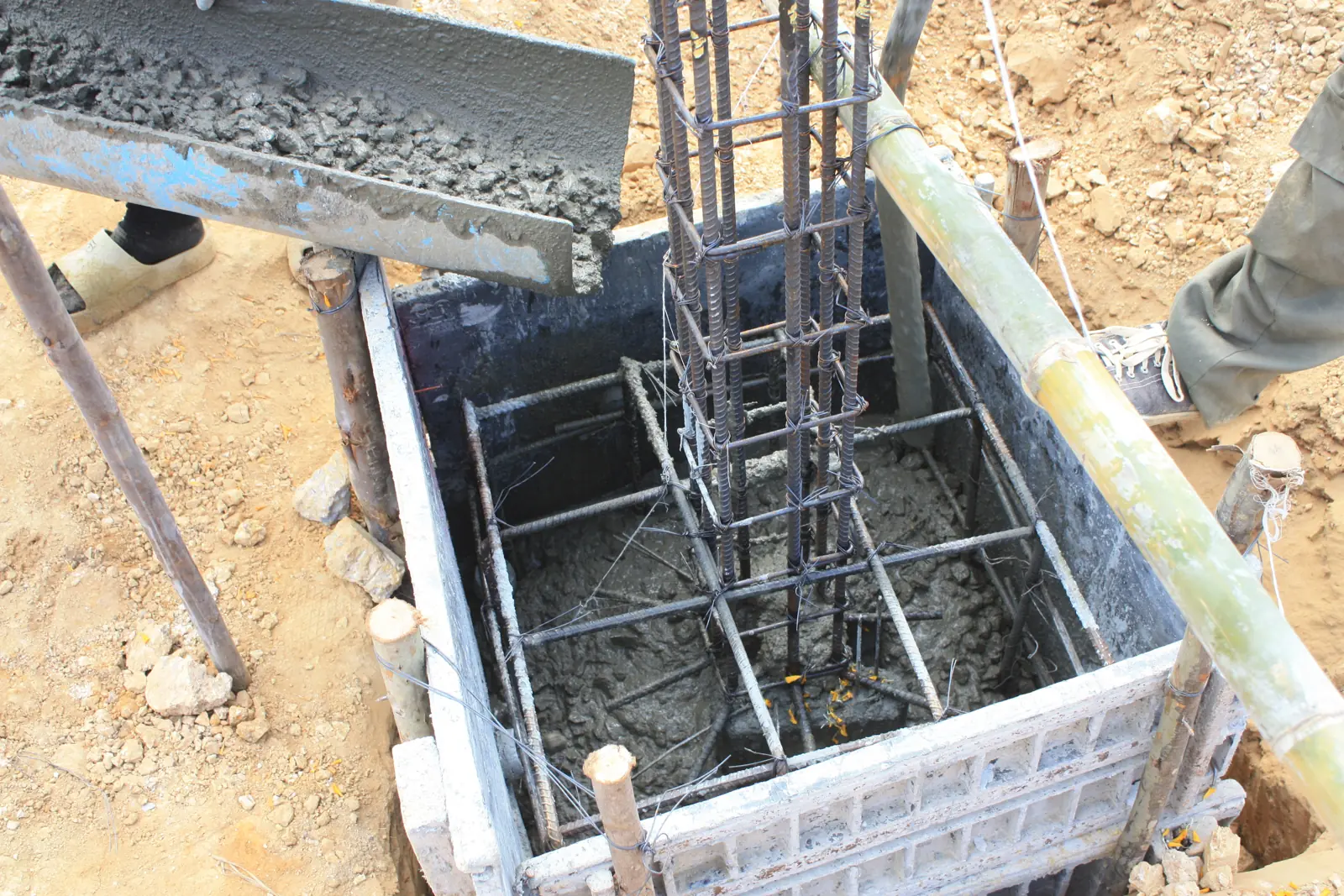

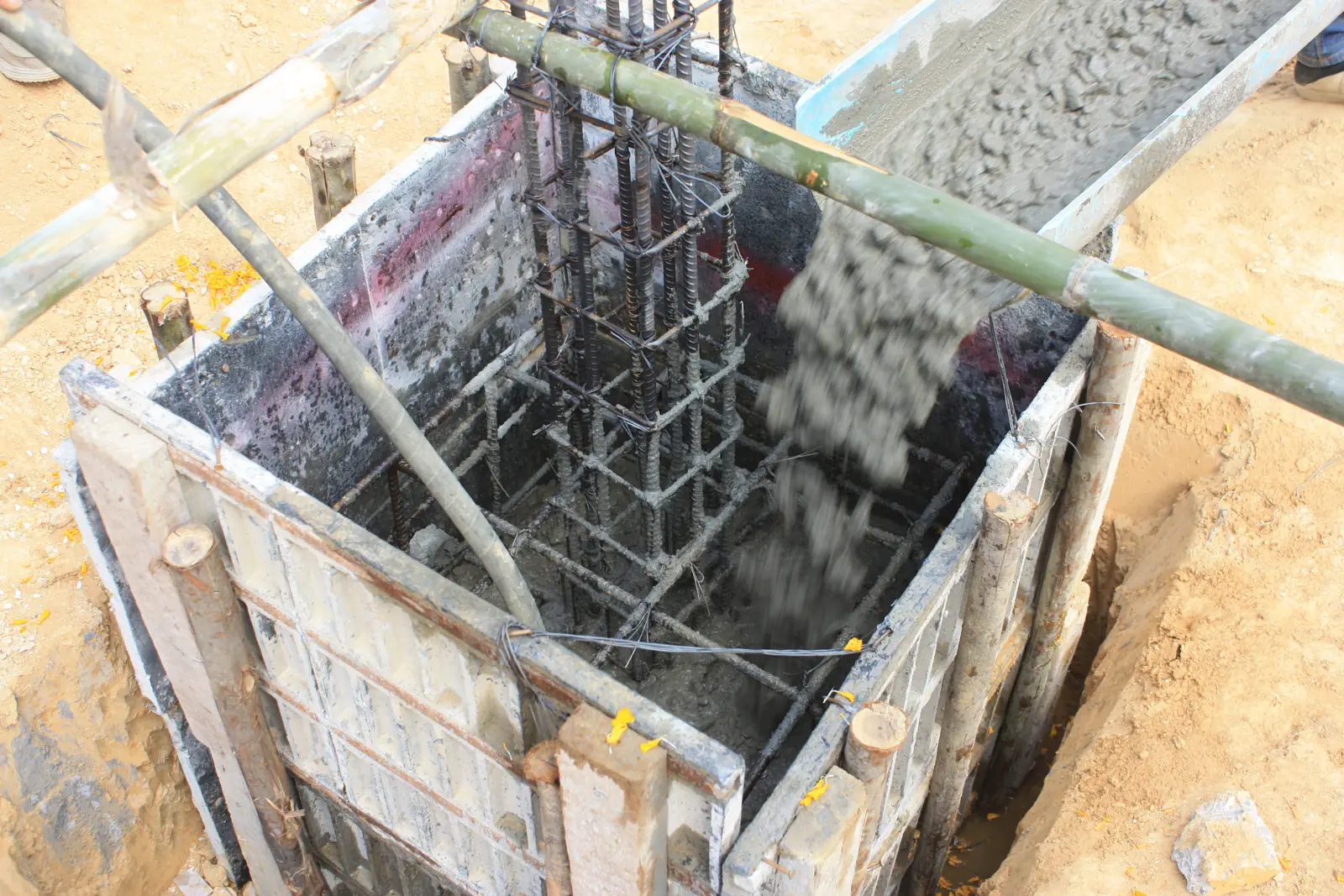

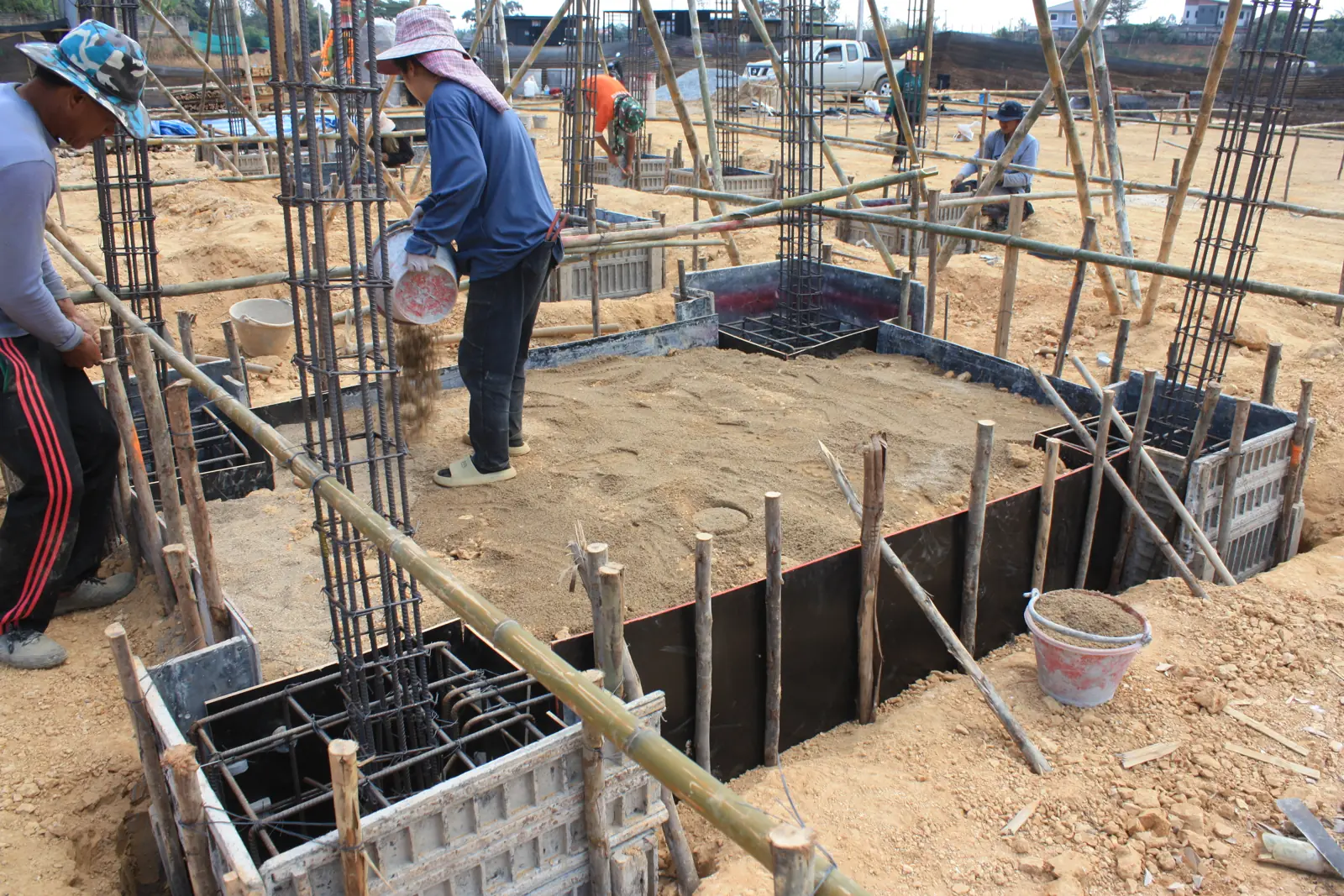

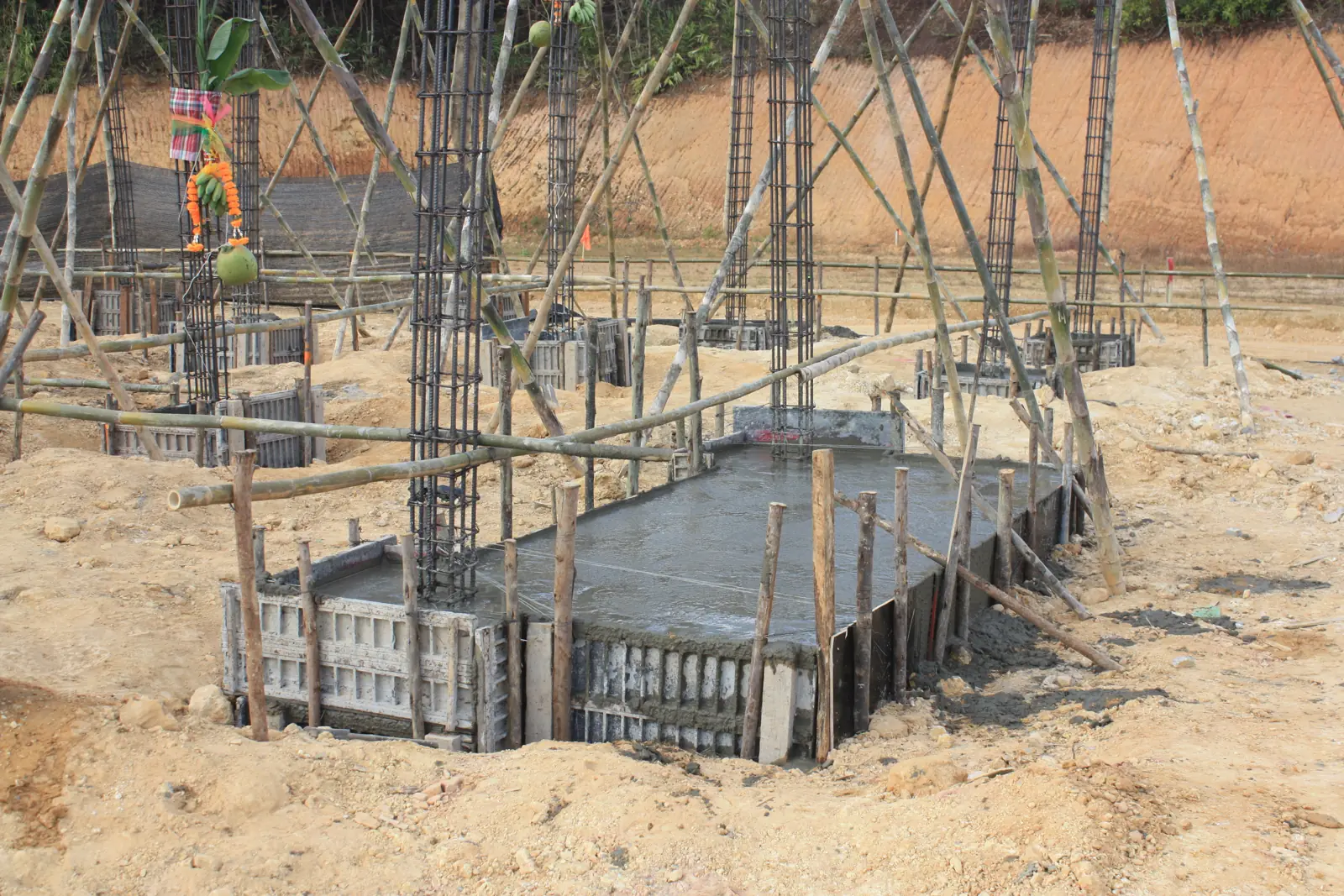

เทคอนกรีตตอม่อและฐานราก
งานที่ถูกปิดทับไปแล้วรถโม่ส่งคอนกรีตลงแบบทีละต้น ช่างจี้คอนกรีตให้แน่นรอบเหล็ก

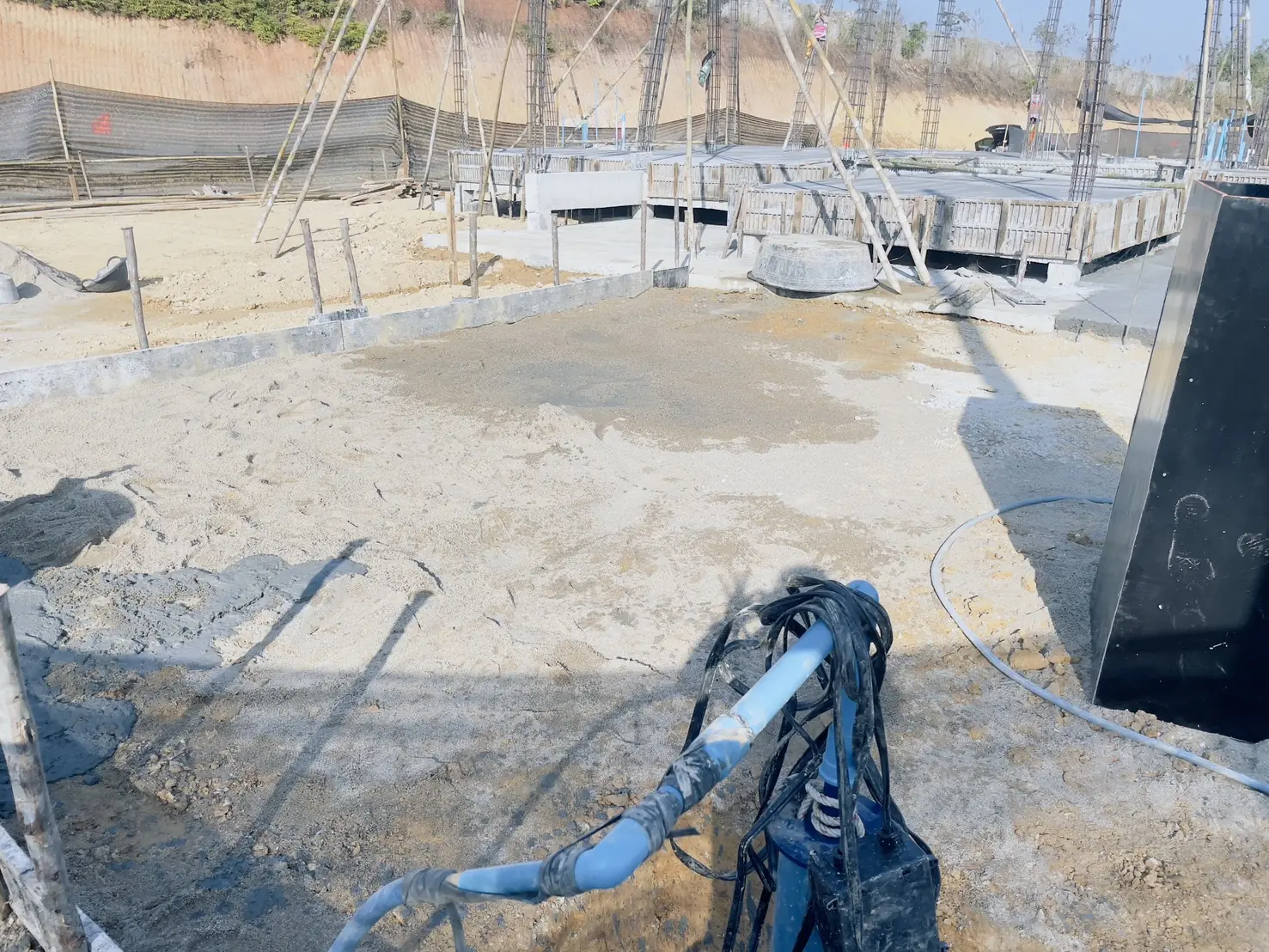

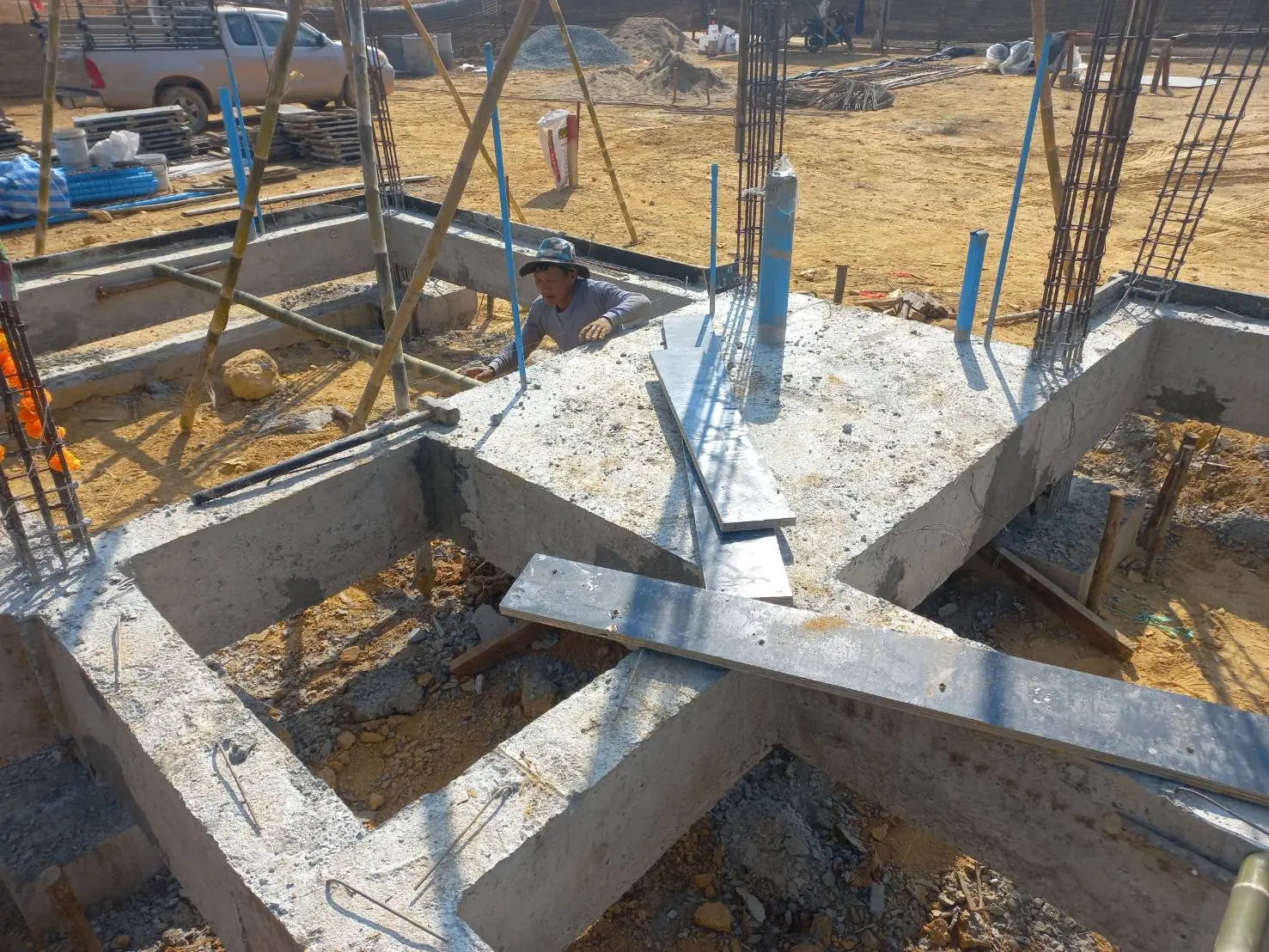

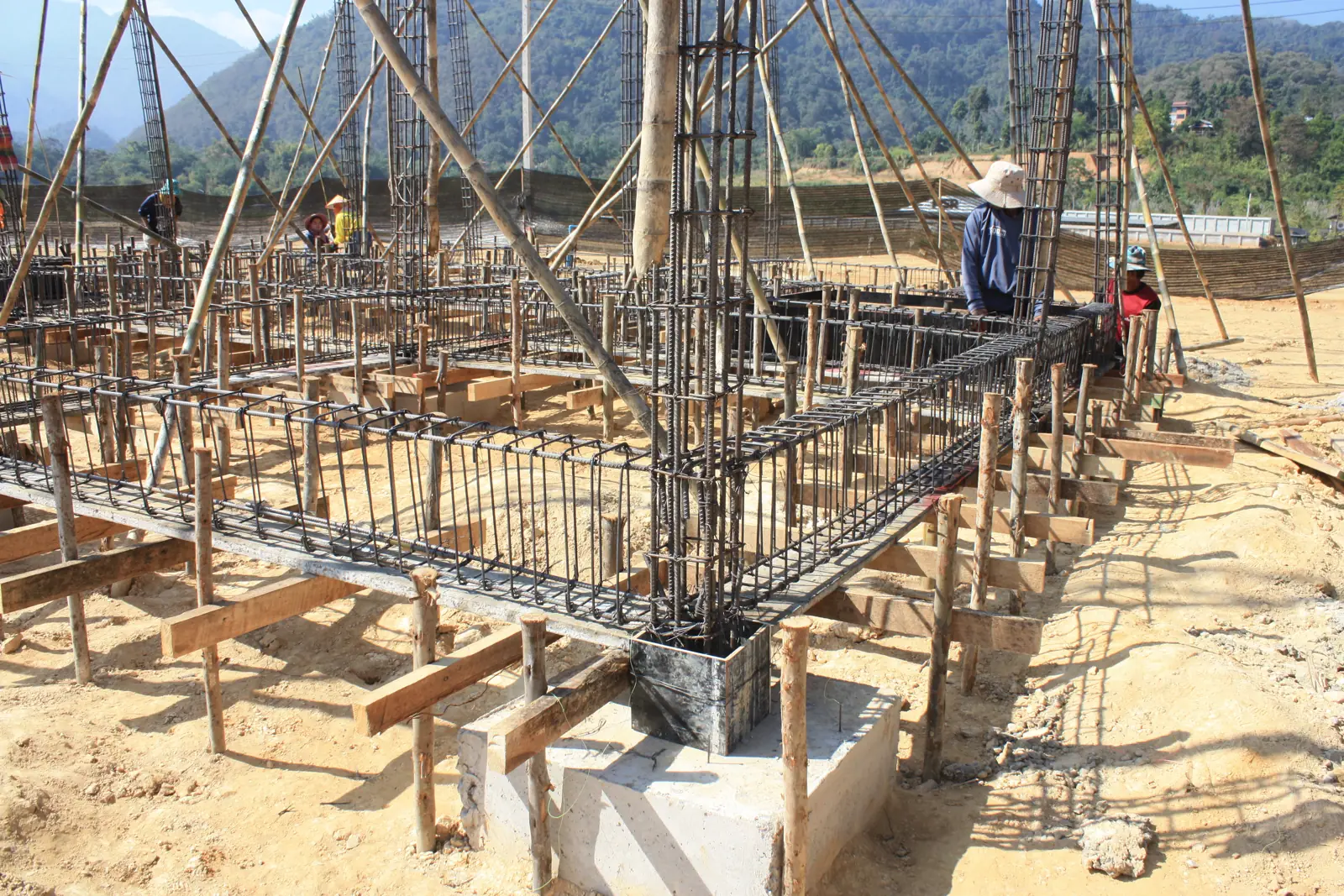

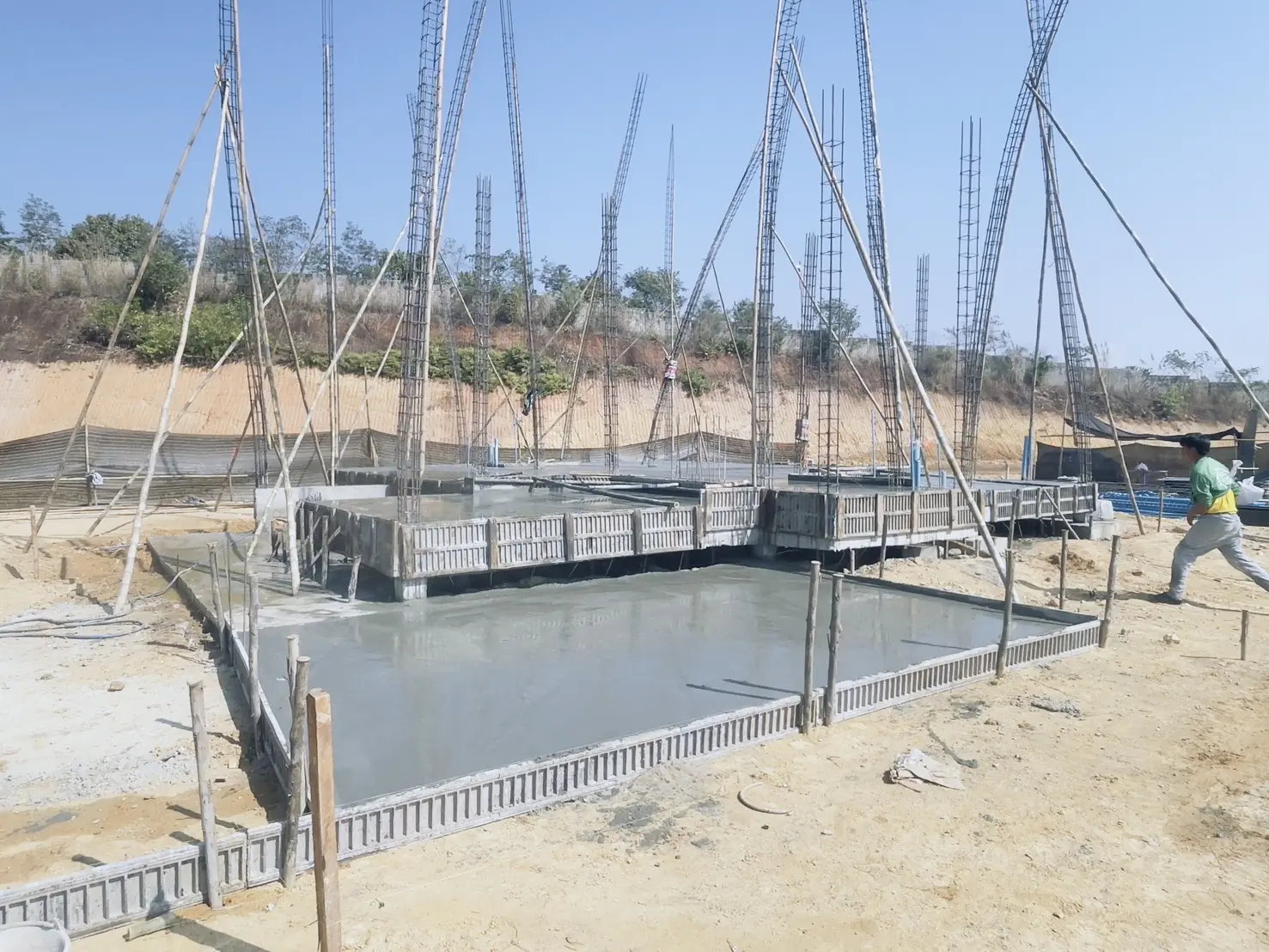

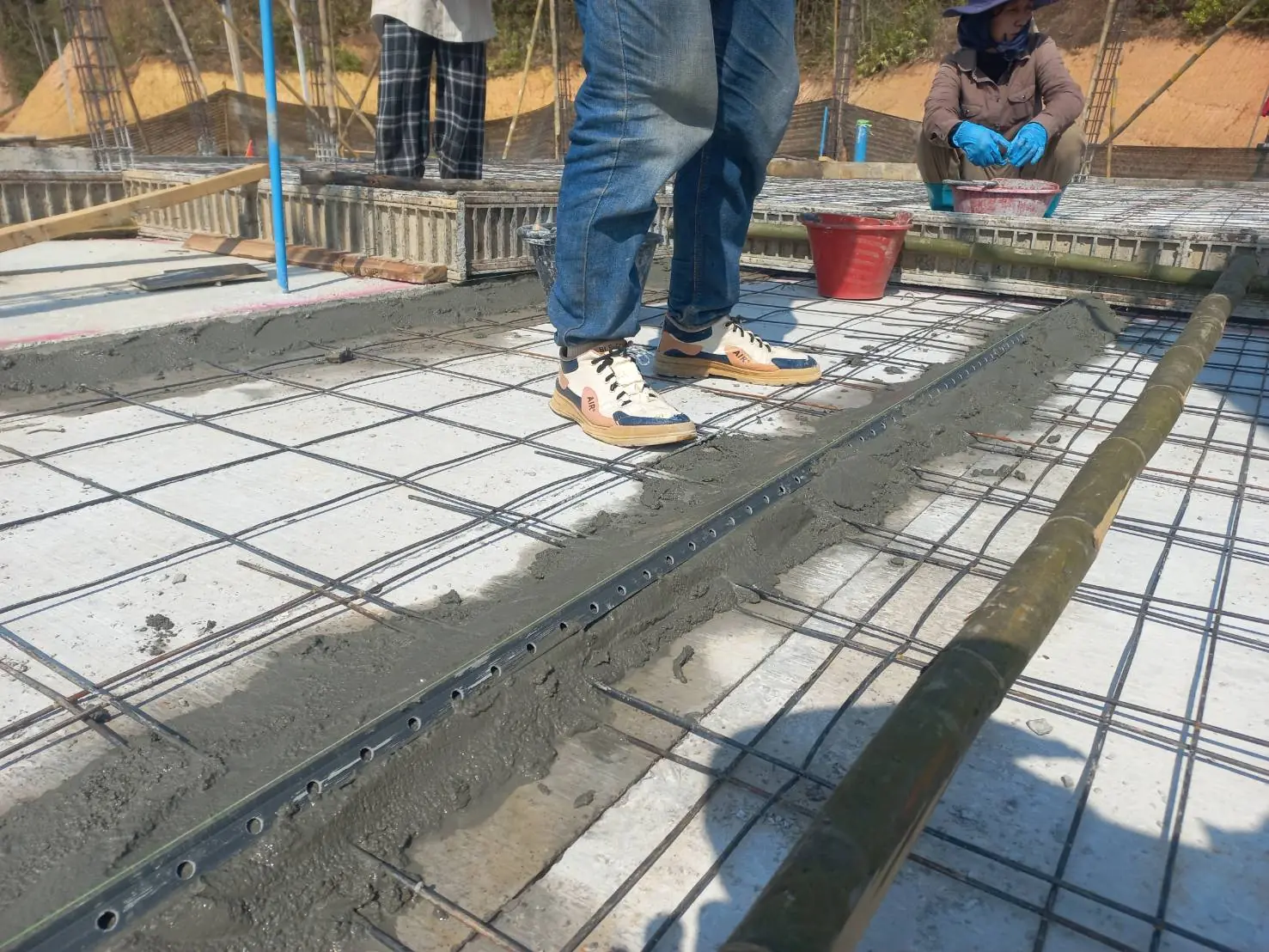

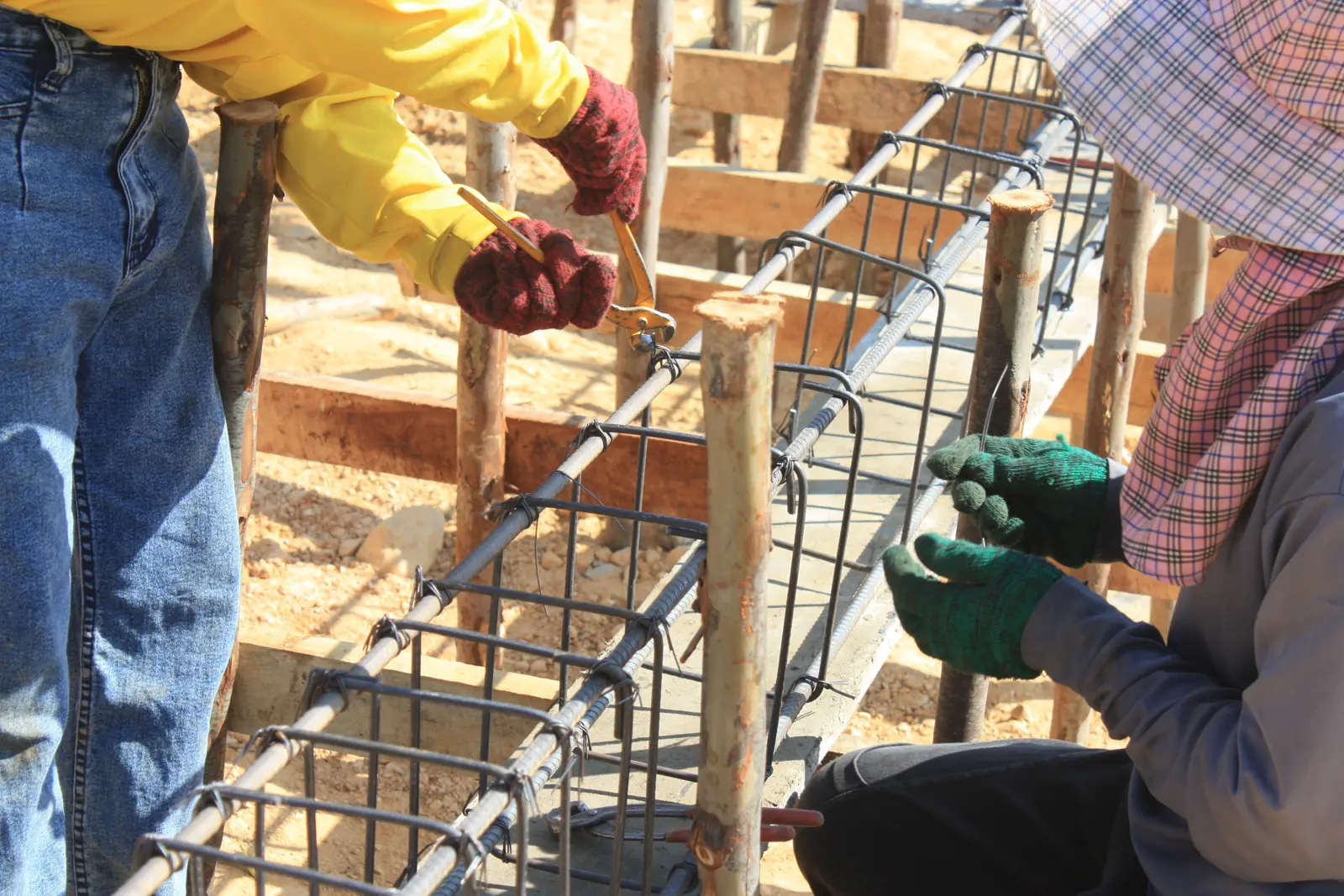

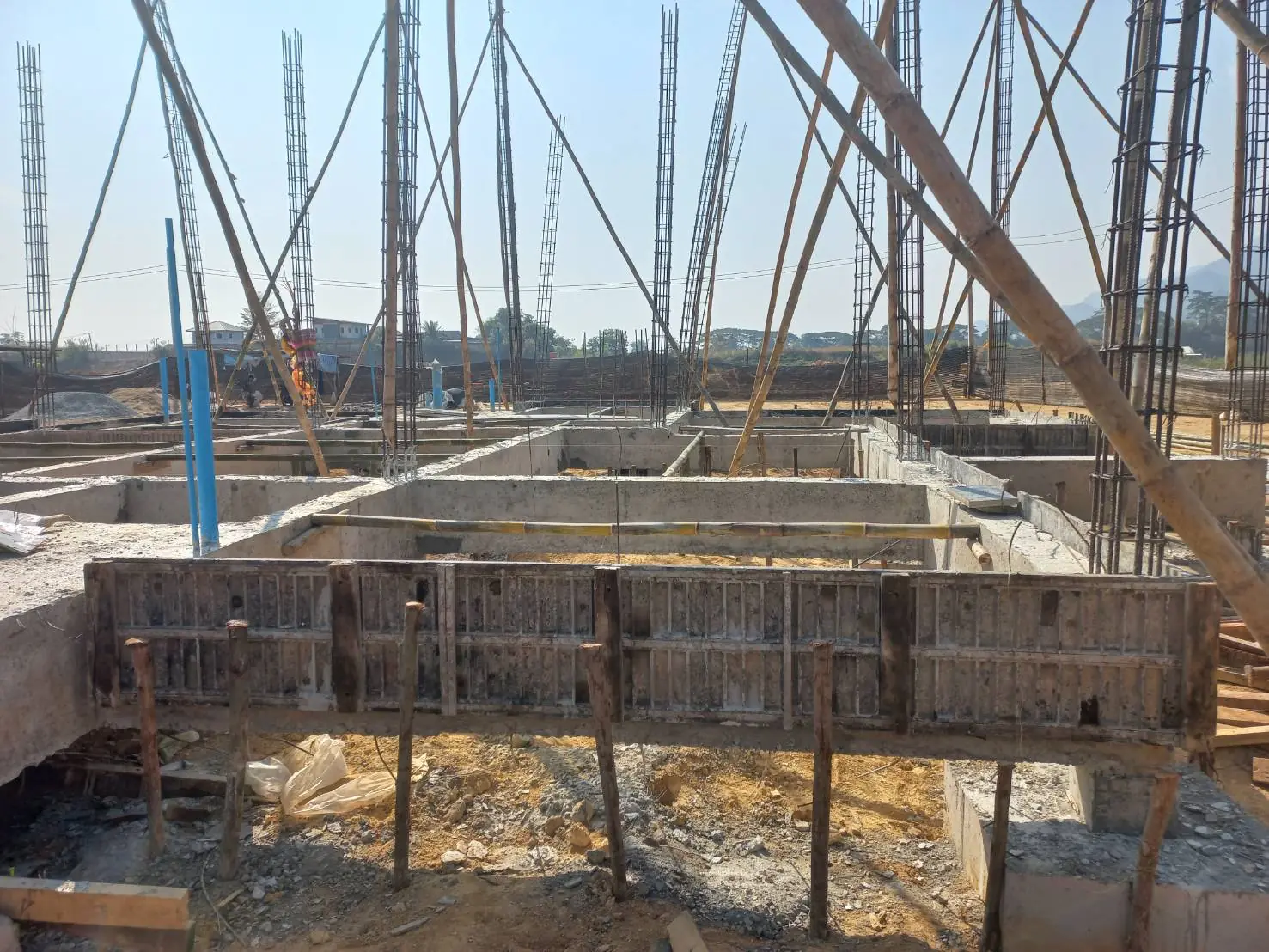

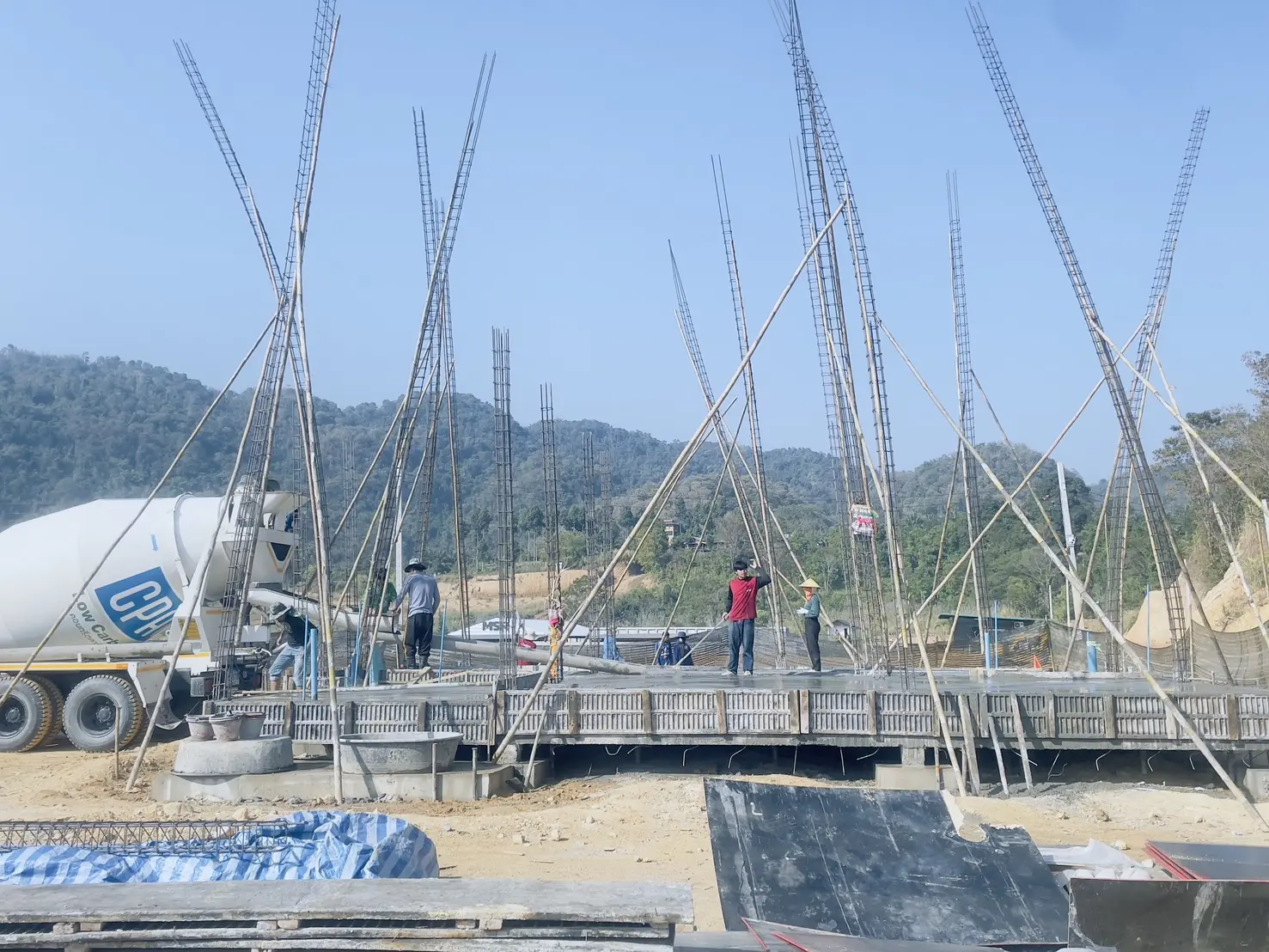

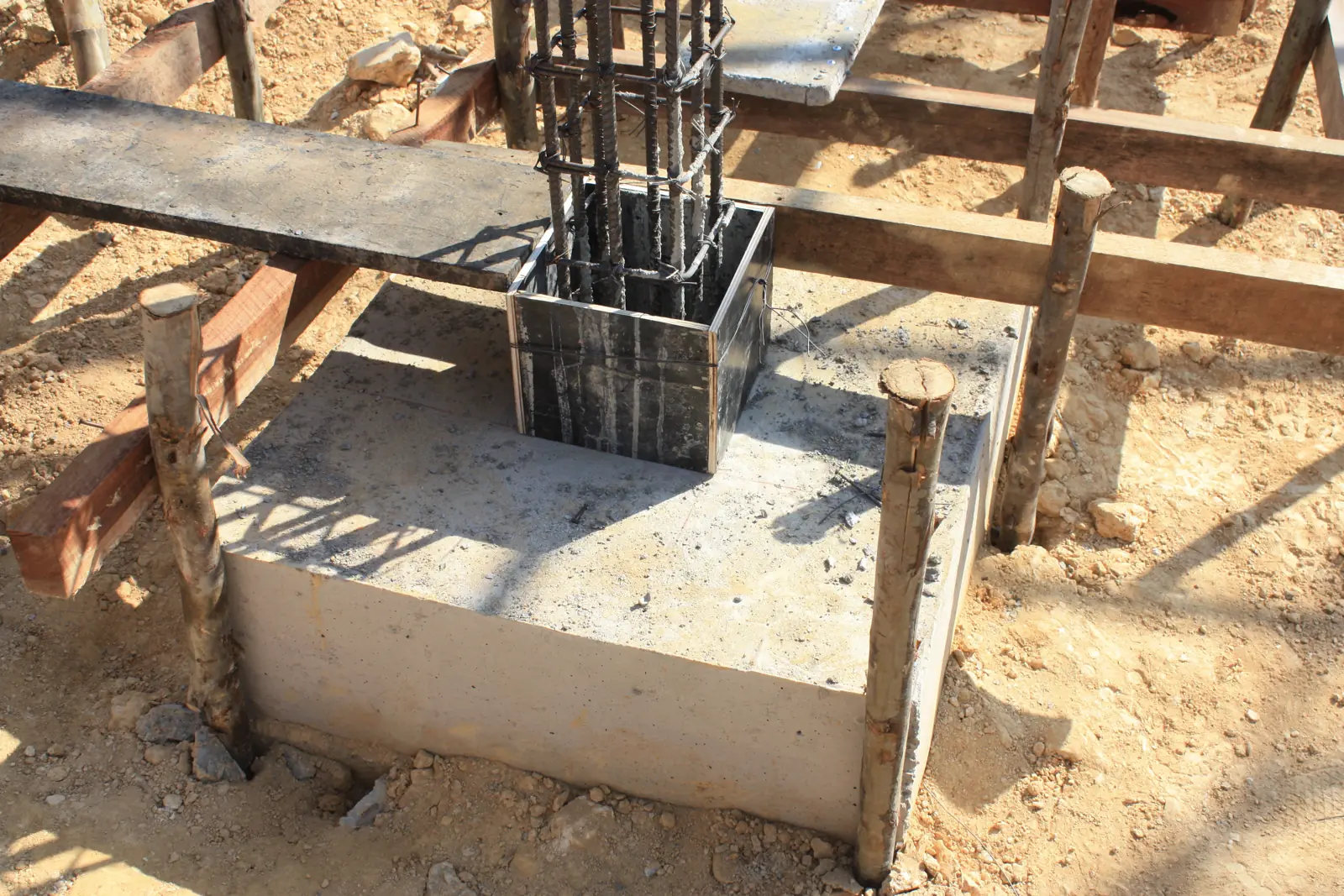

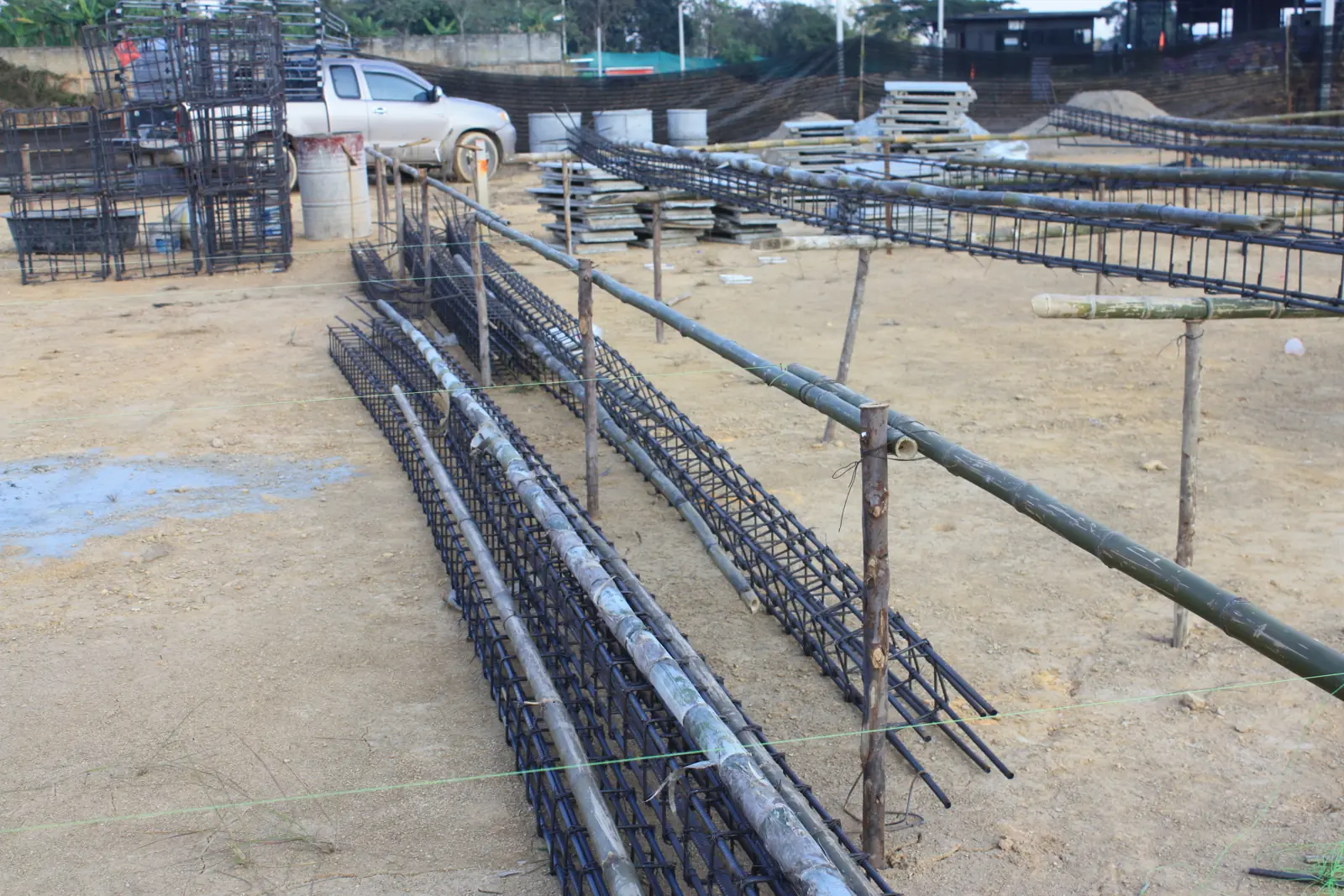

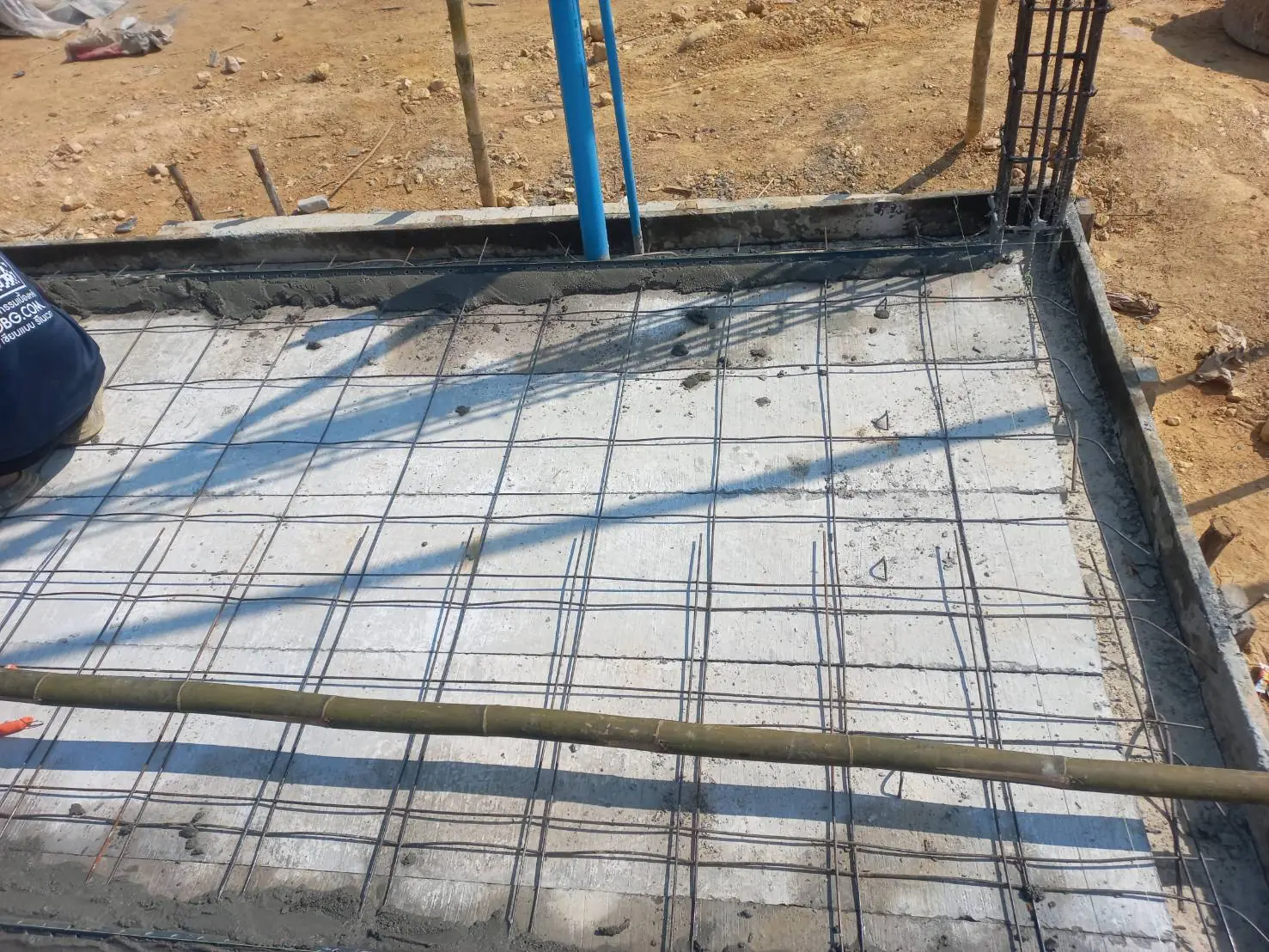

คานคอดินและพื้นชั้นล่าง
งานที่ถูกปิดทับไปแล้ววางไม้ท้องคาน ผูกเหล็กคาน วางแผ่นพื้นสำเร็จ แล้วเทพื้นทับหน้า

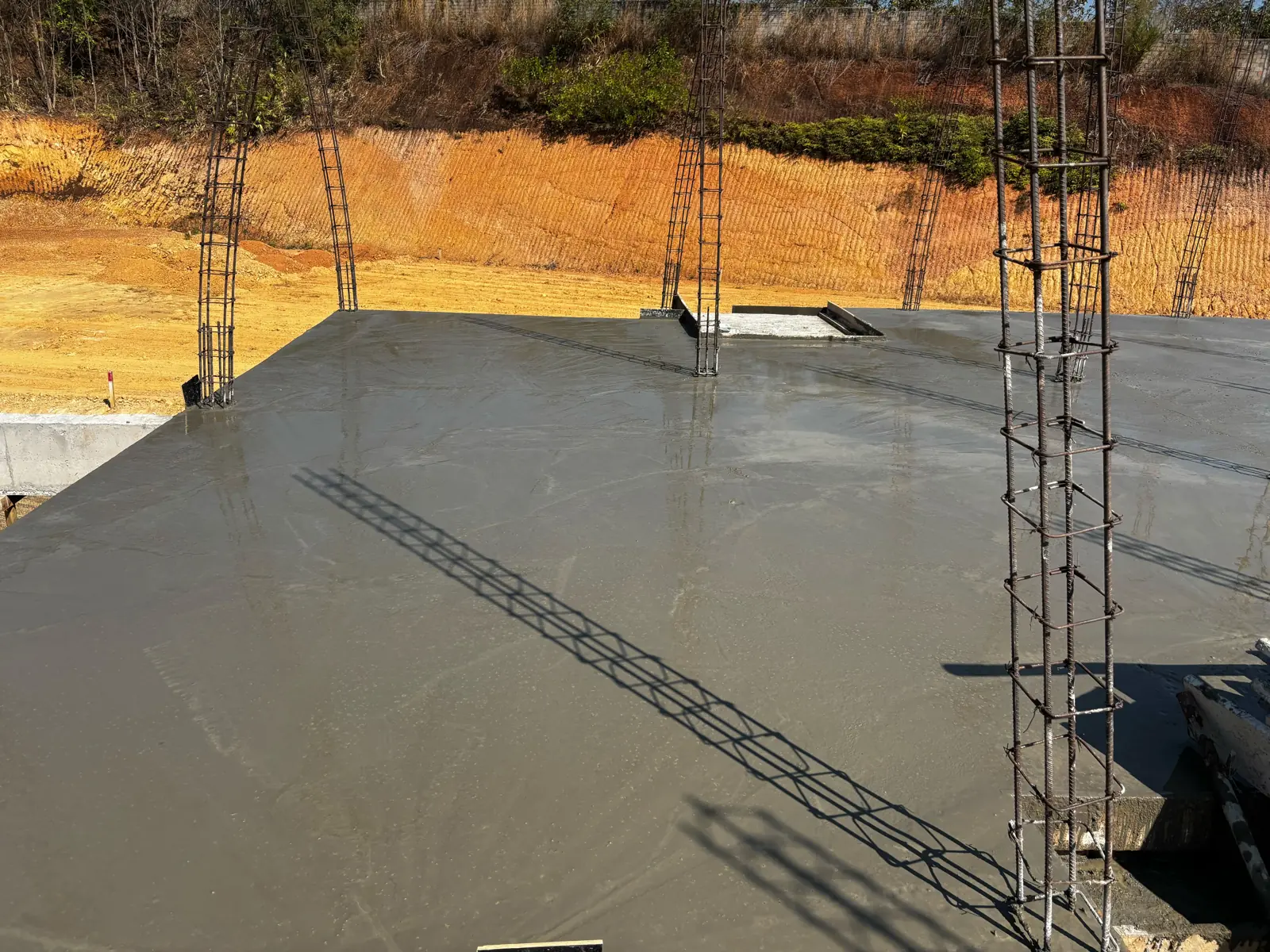

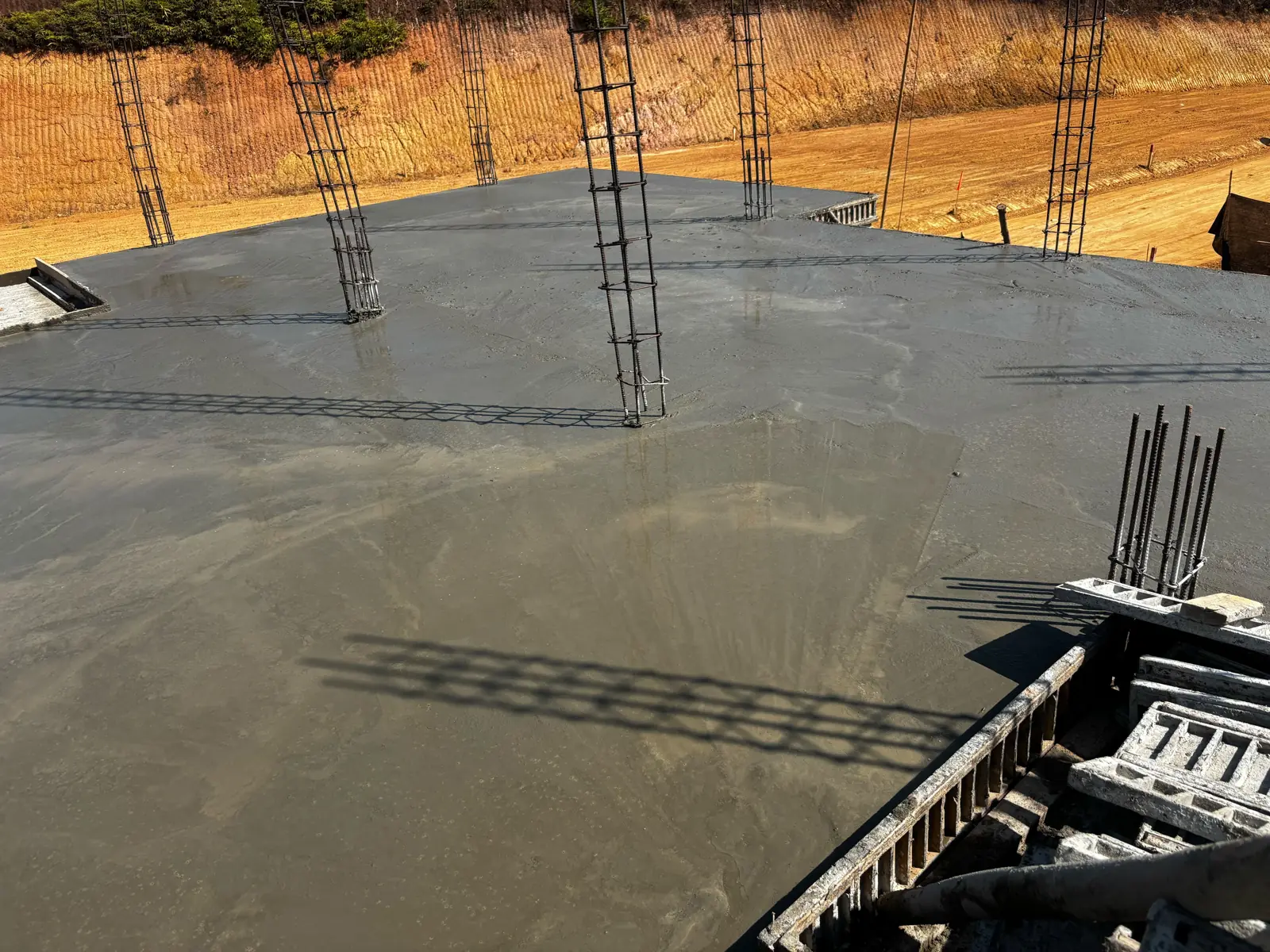

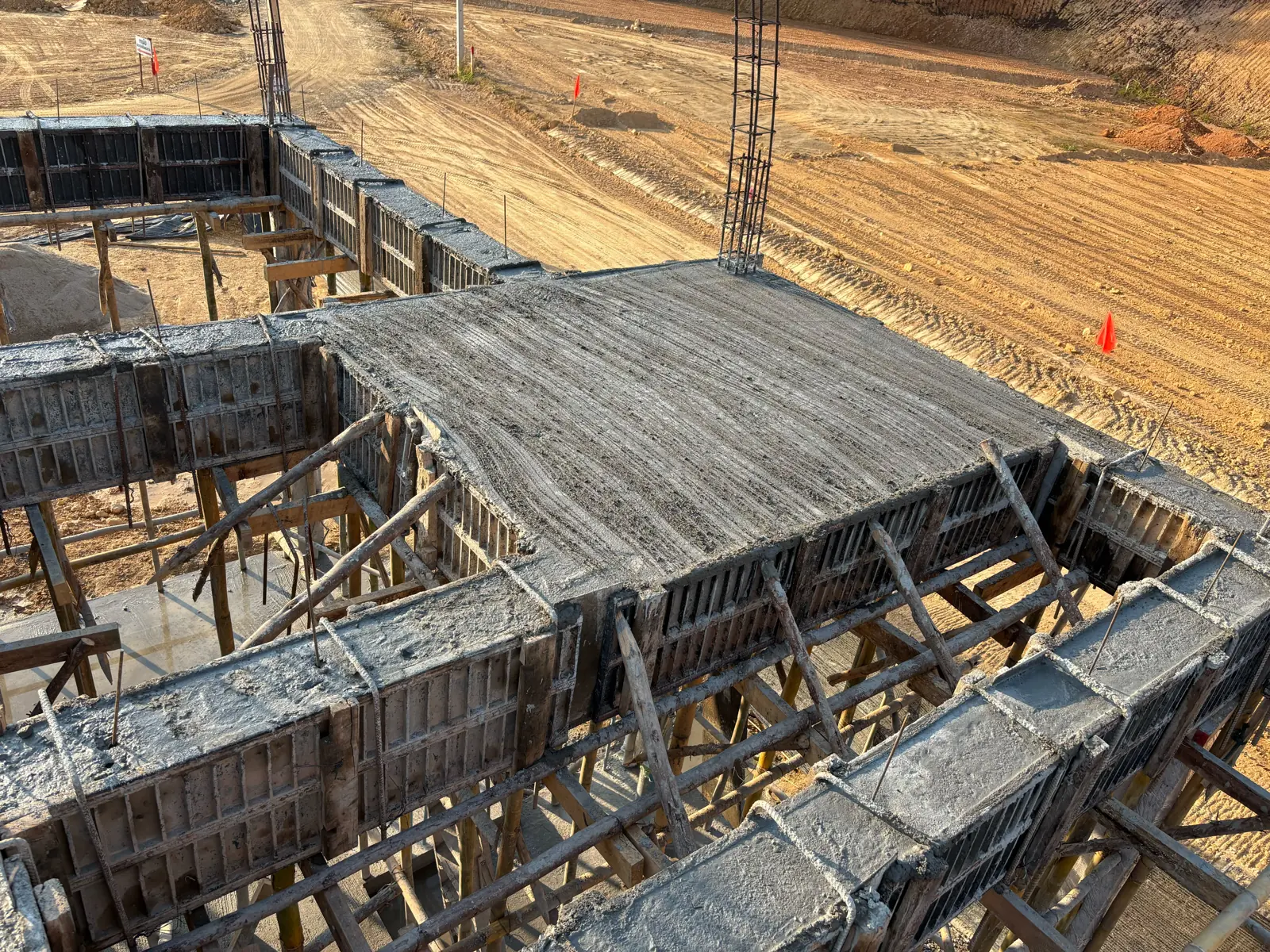

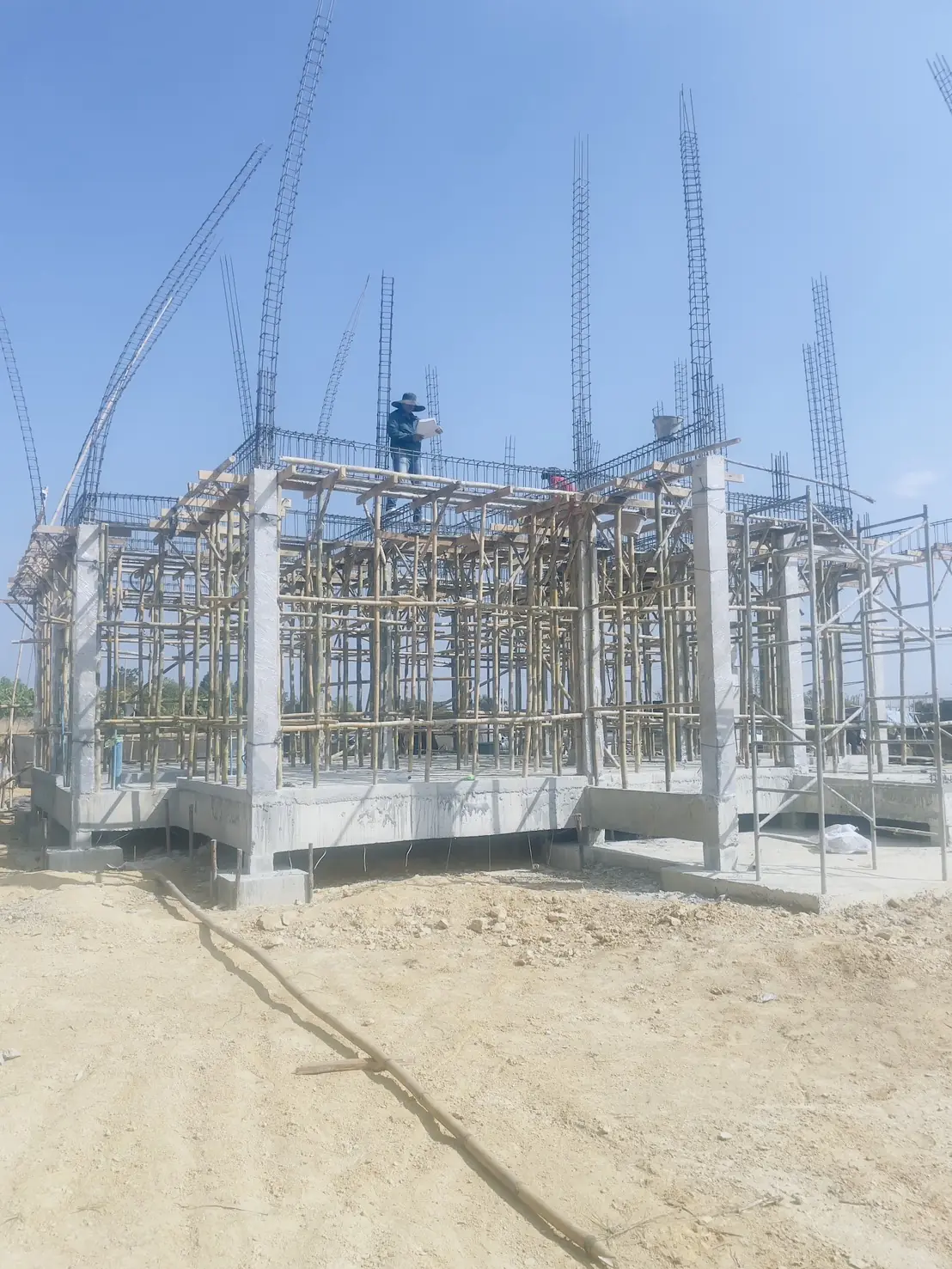

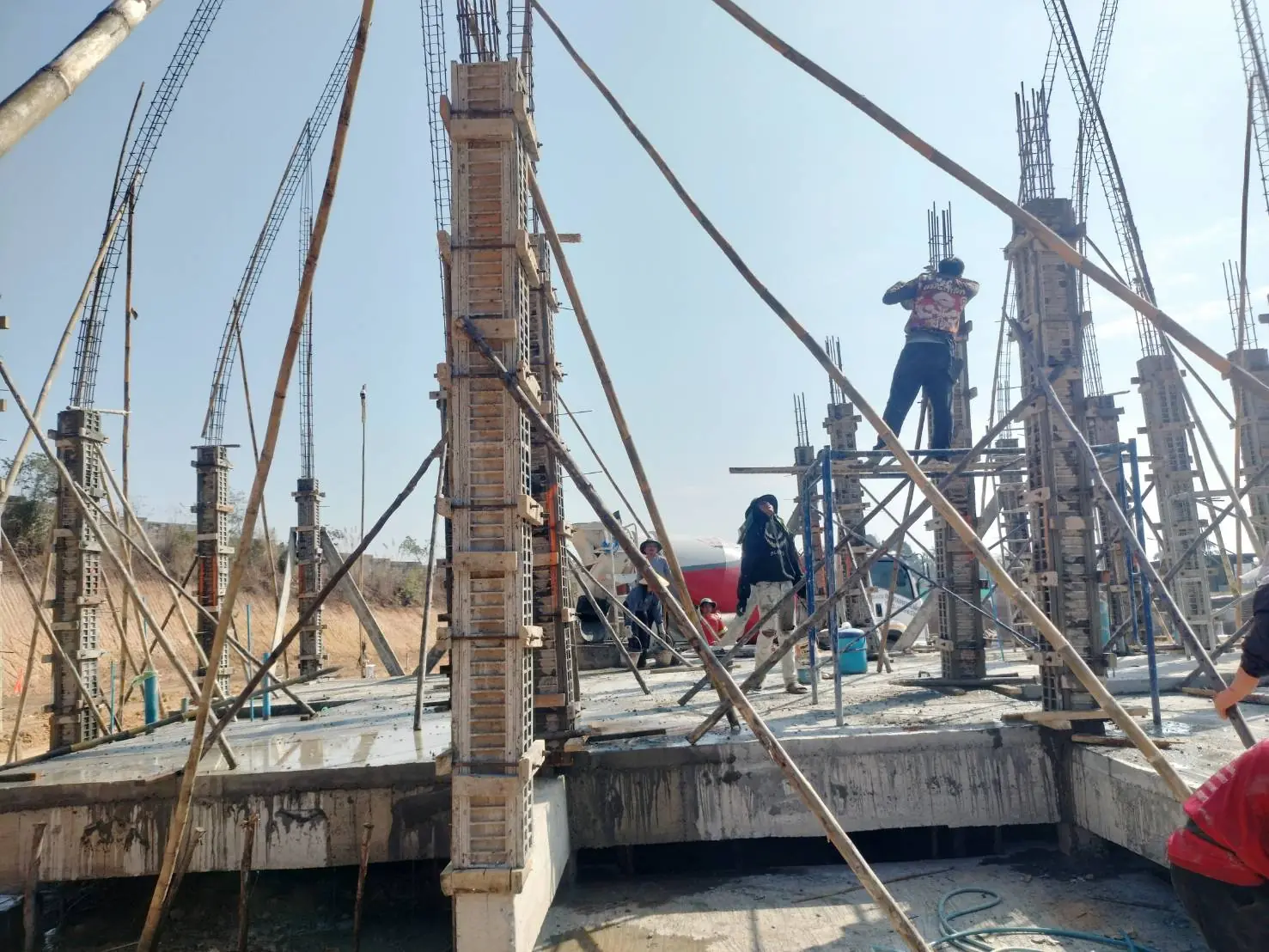

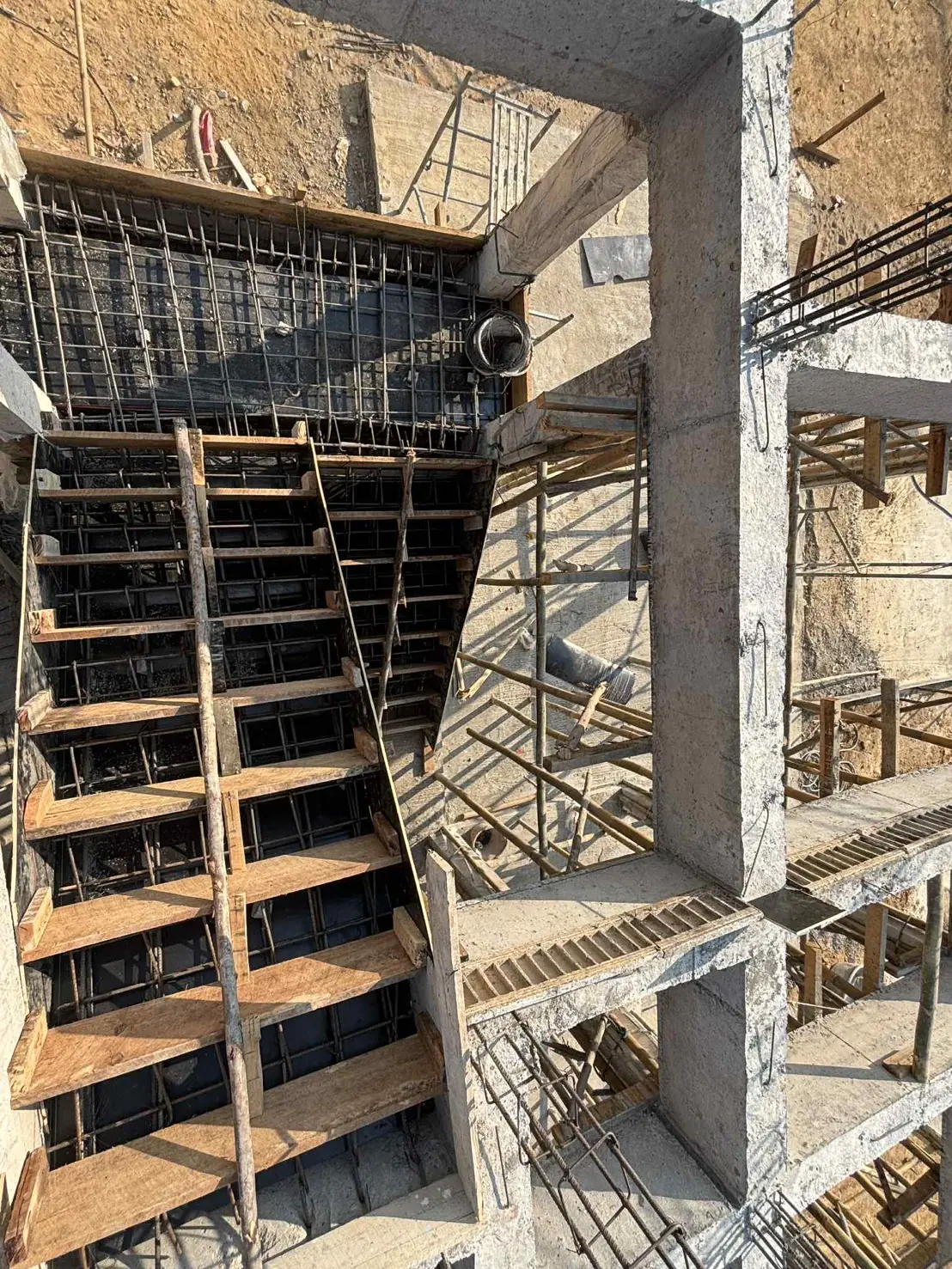

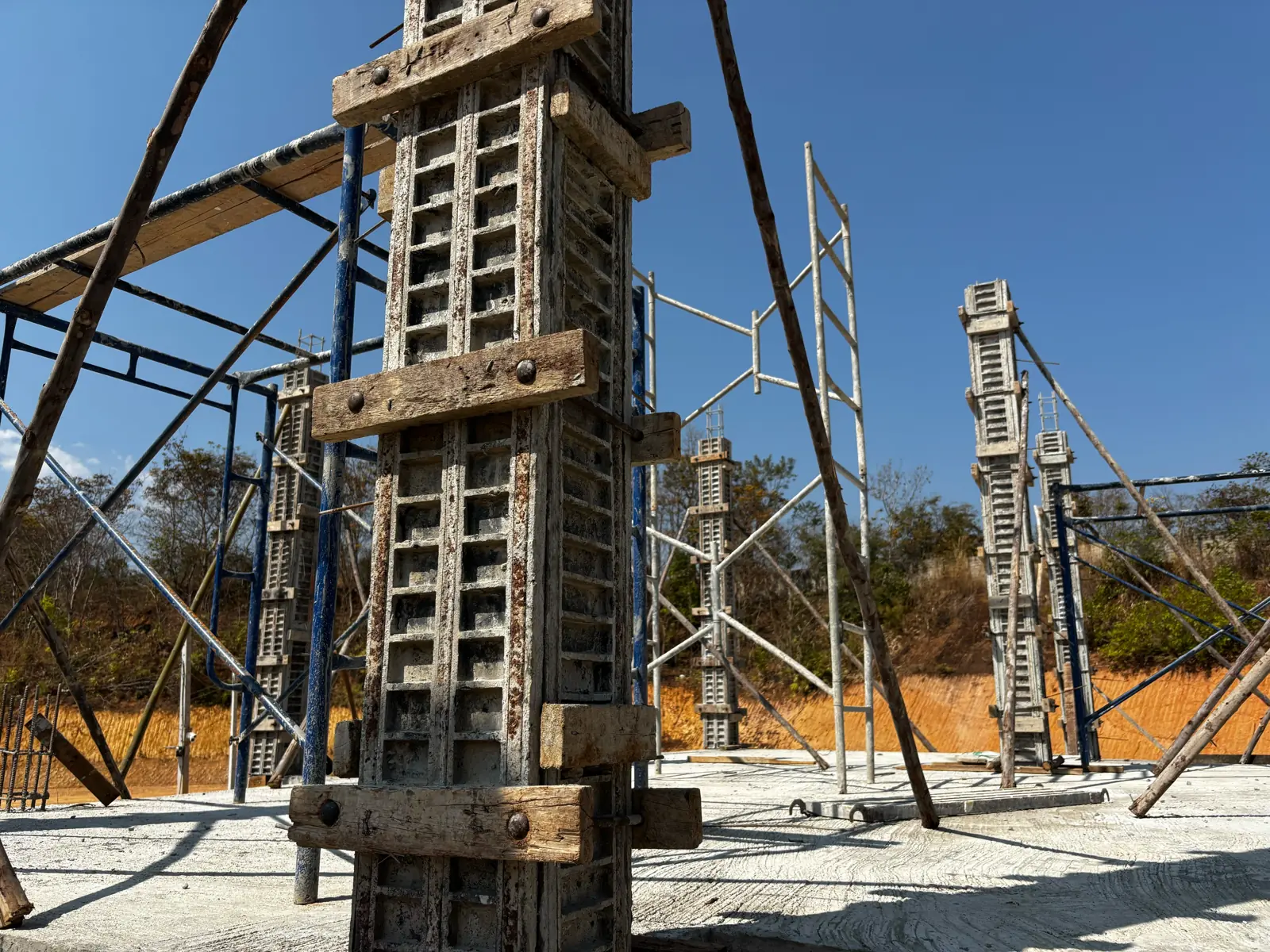

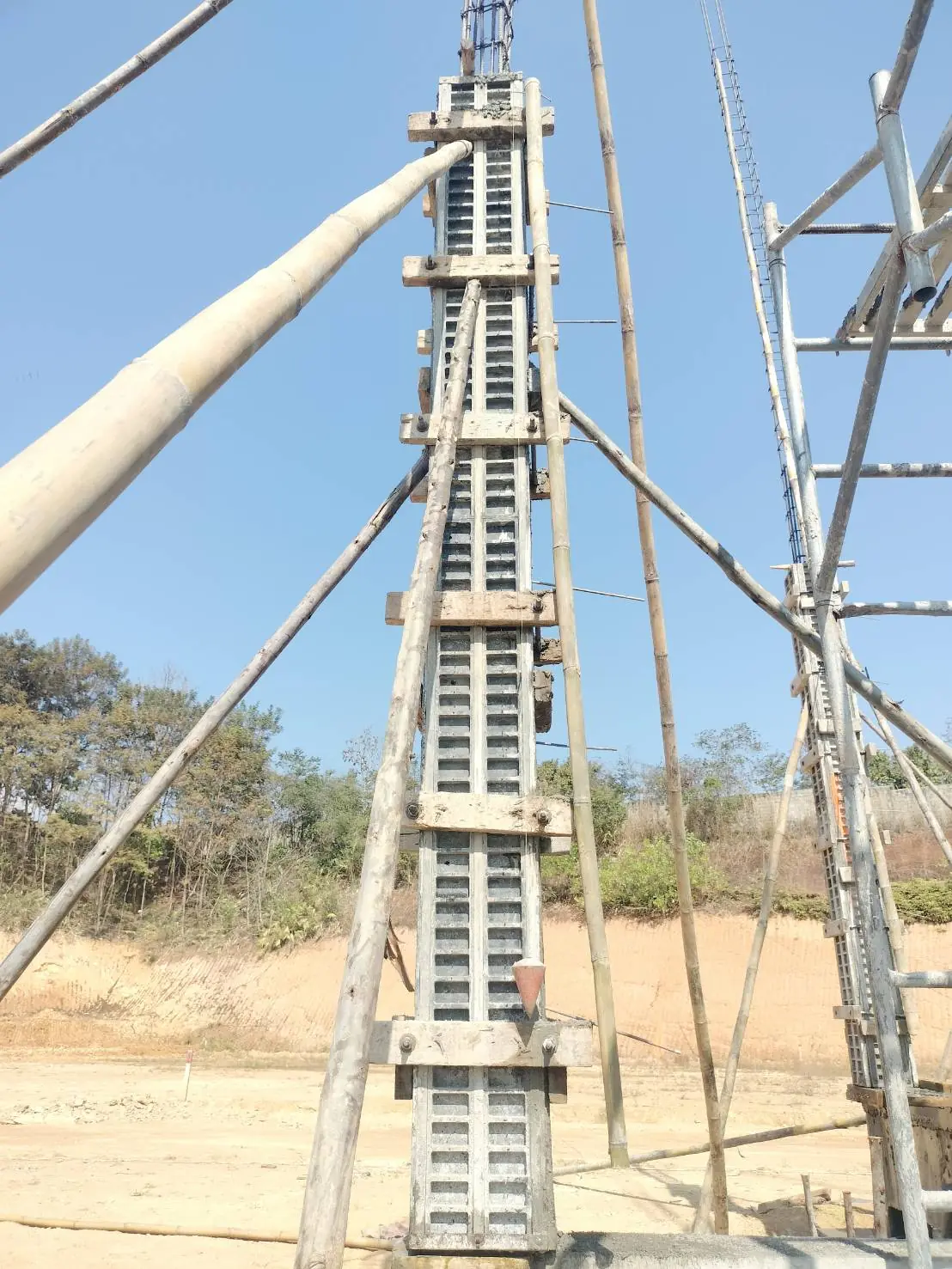

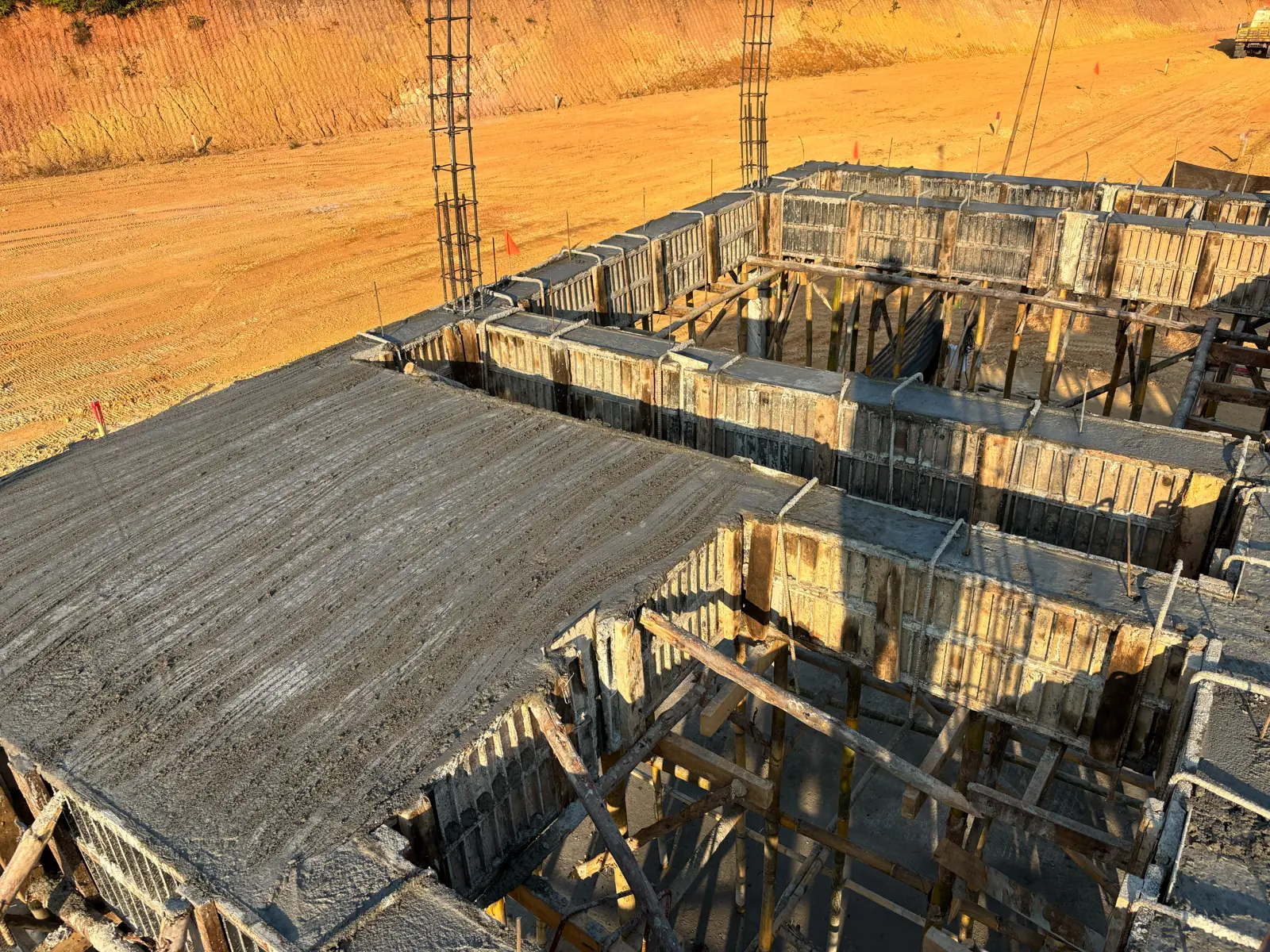

เสาชั้นล่าง คานและพื้นชั้นสอง

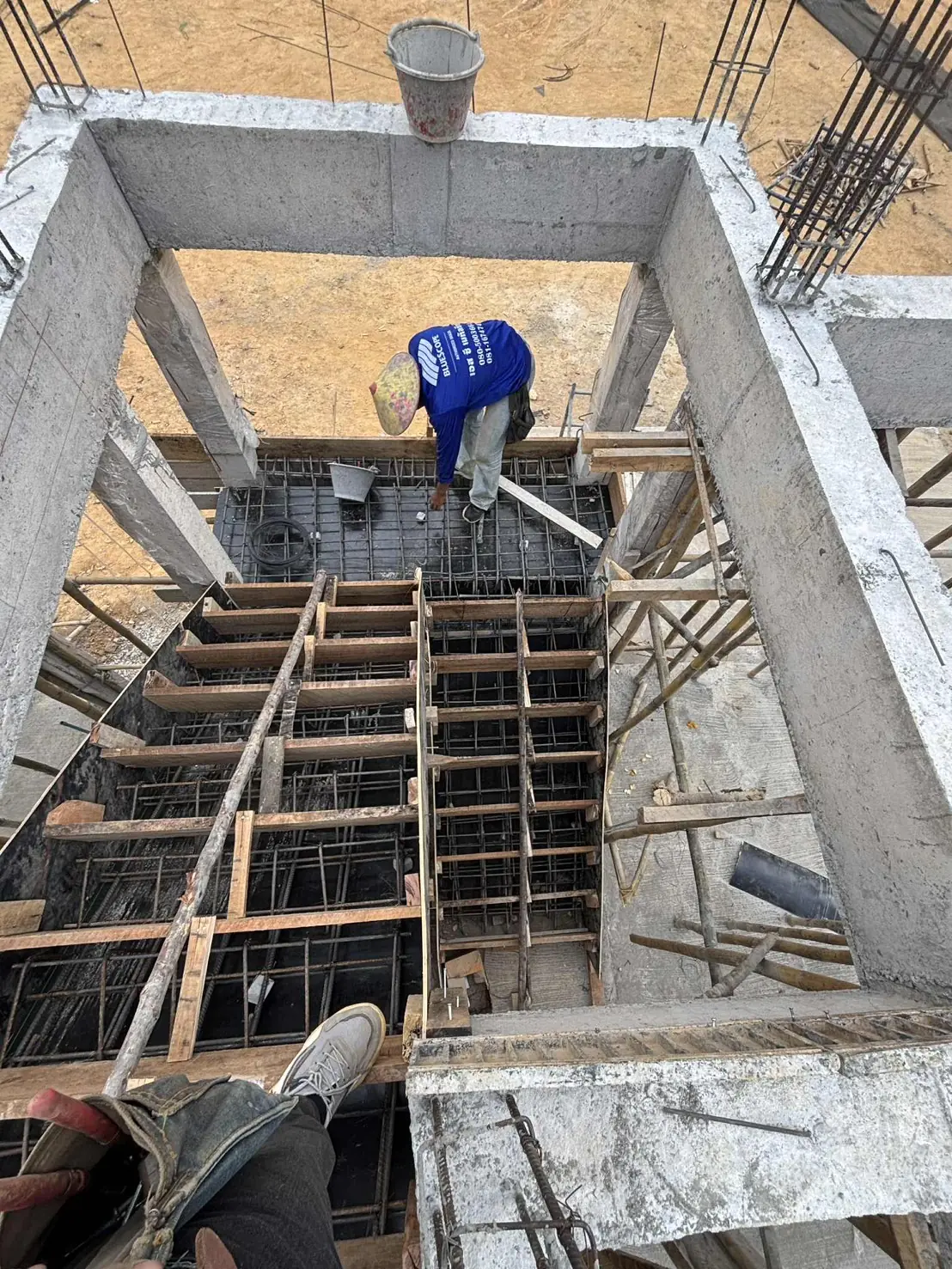

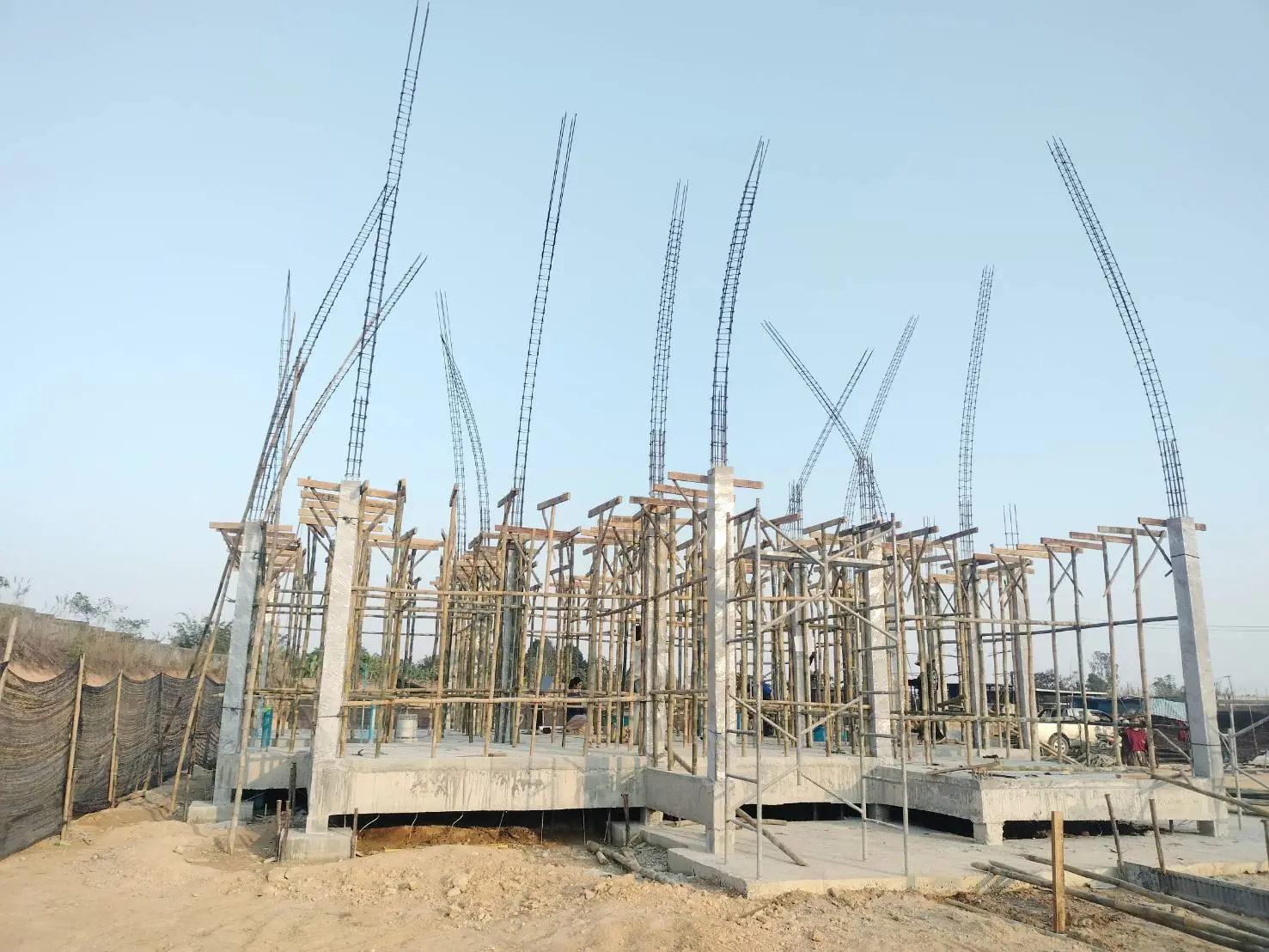

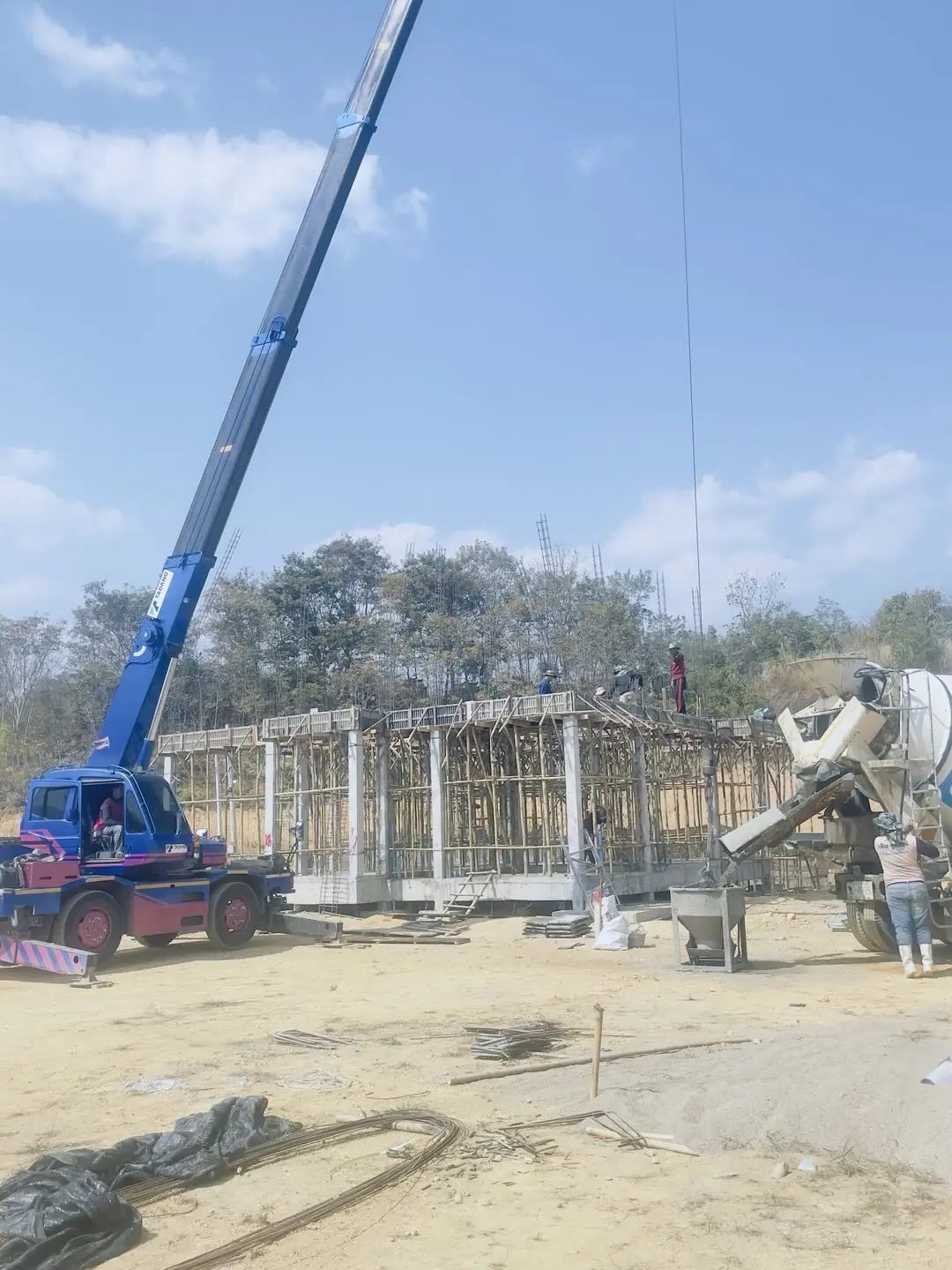

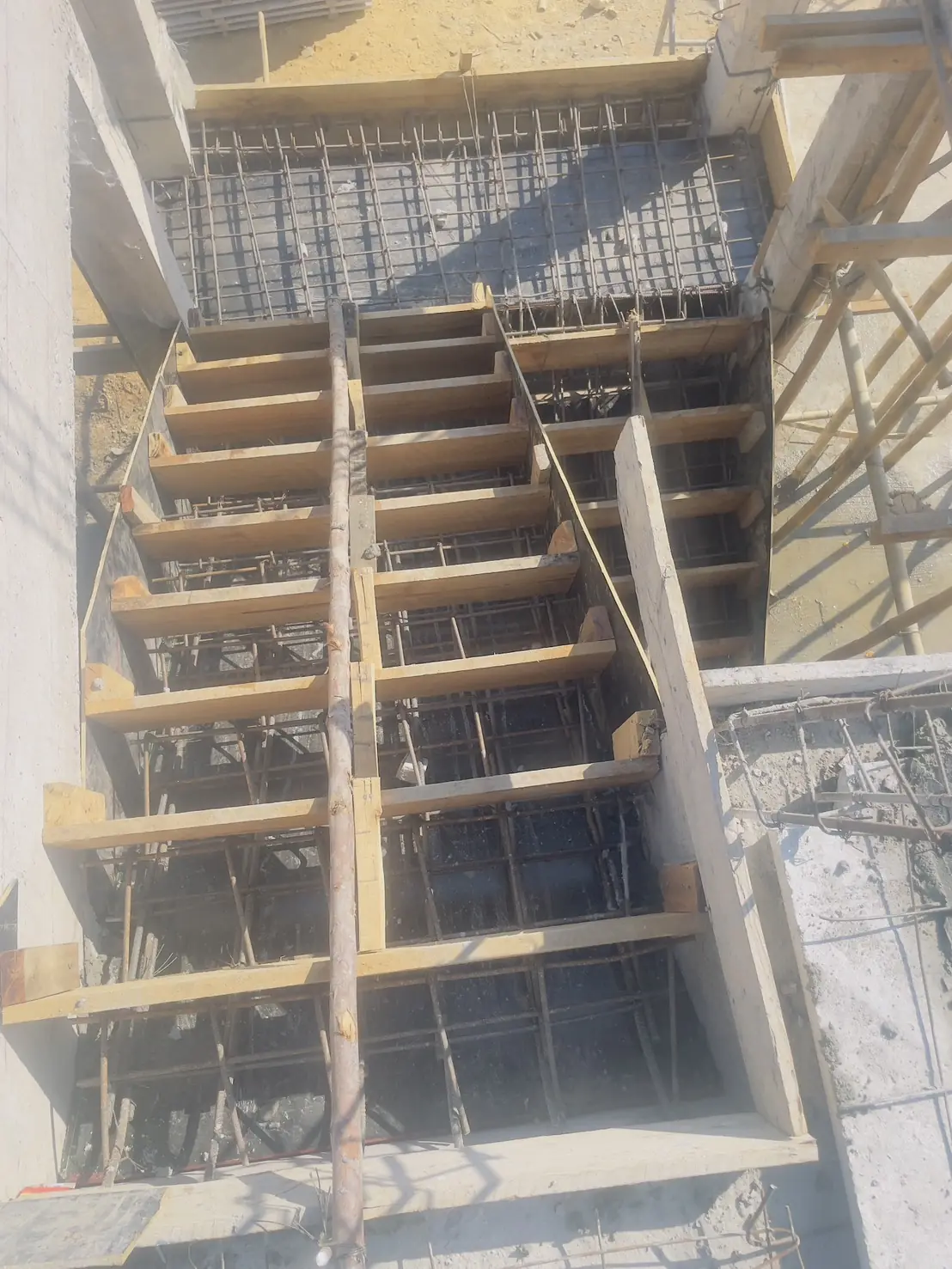

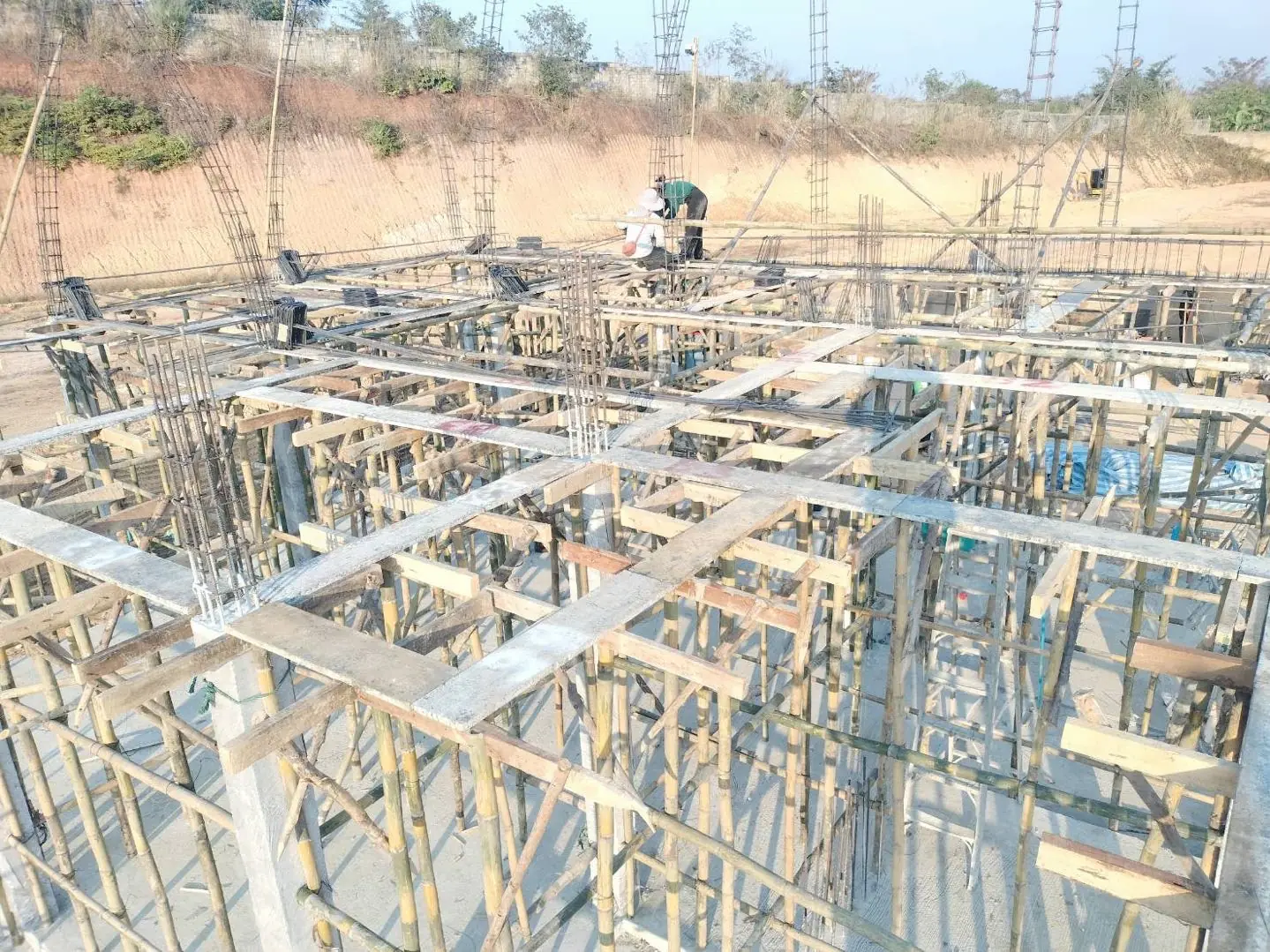

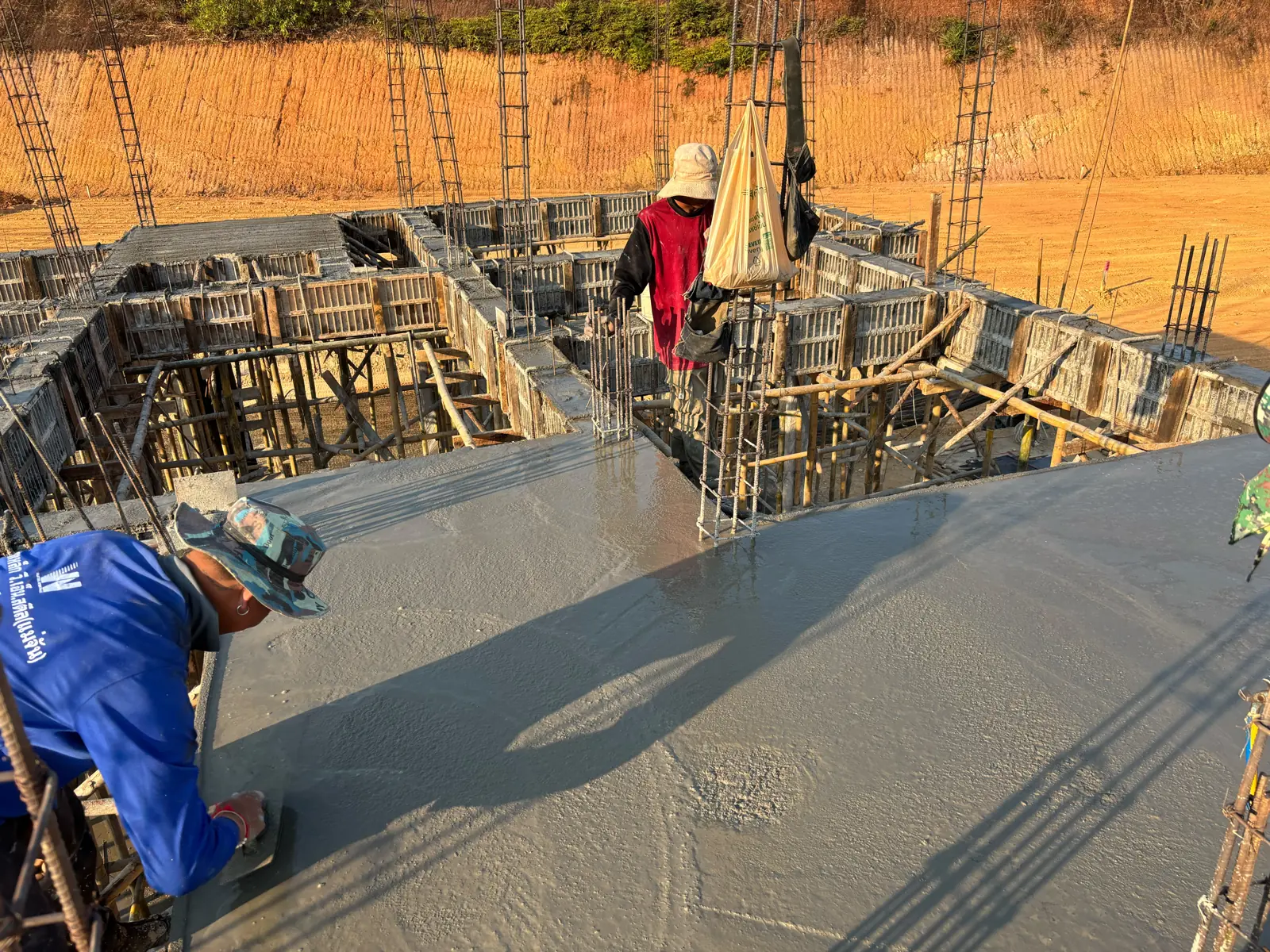

งานที่ถูกปิดทับไปแล้วเสาชั้นล่างเทในแบบเหล็ก ตั้งค้ำยันรับท้องคานชั้นสอง แล้วเทคานพื้นและบันได

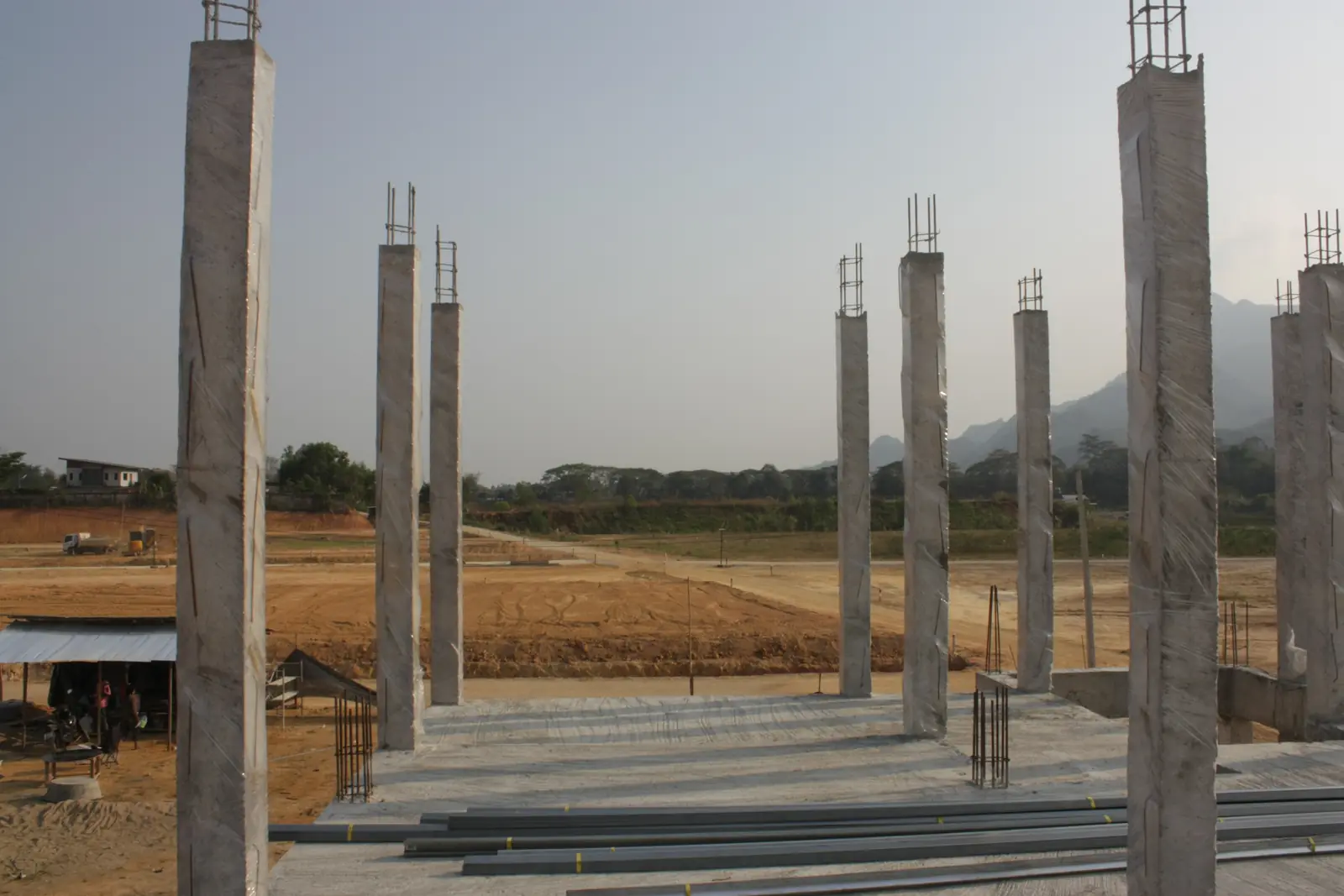

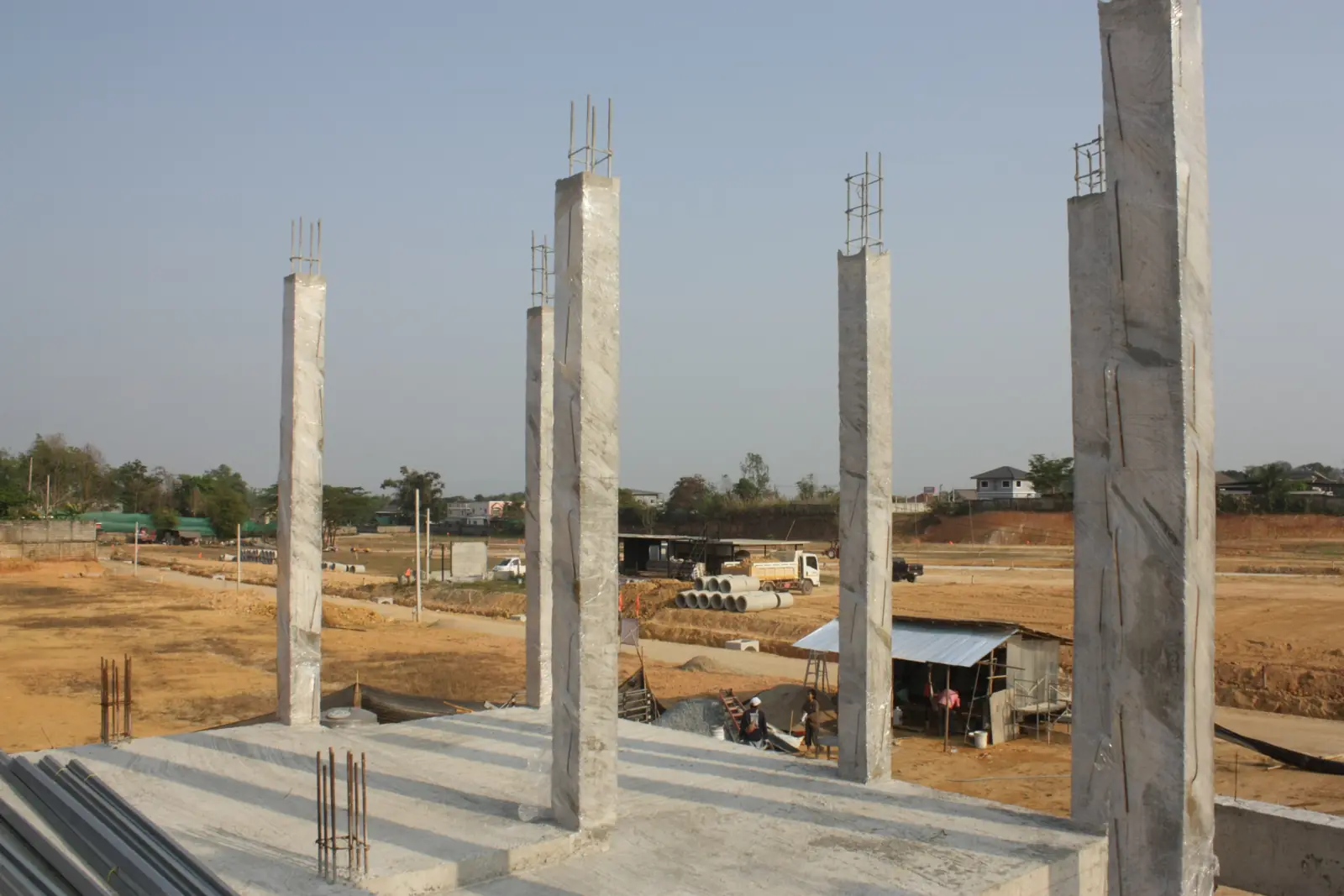

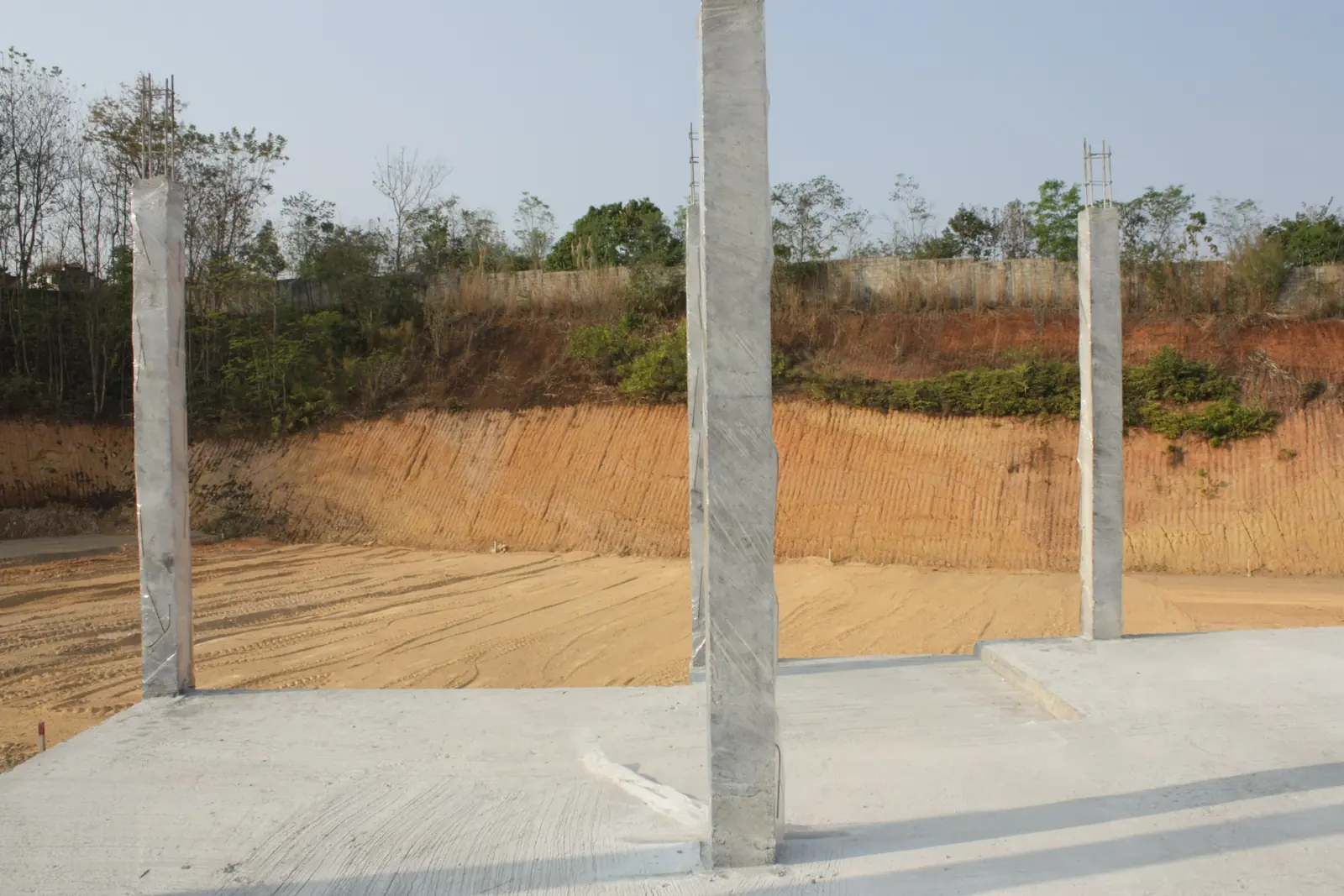

เสาชั้นสอง
เสาชั้นบนทุกต้นเทเสร็จ ตัวบ้านเริ่มเห็นความสูงสองชั้น

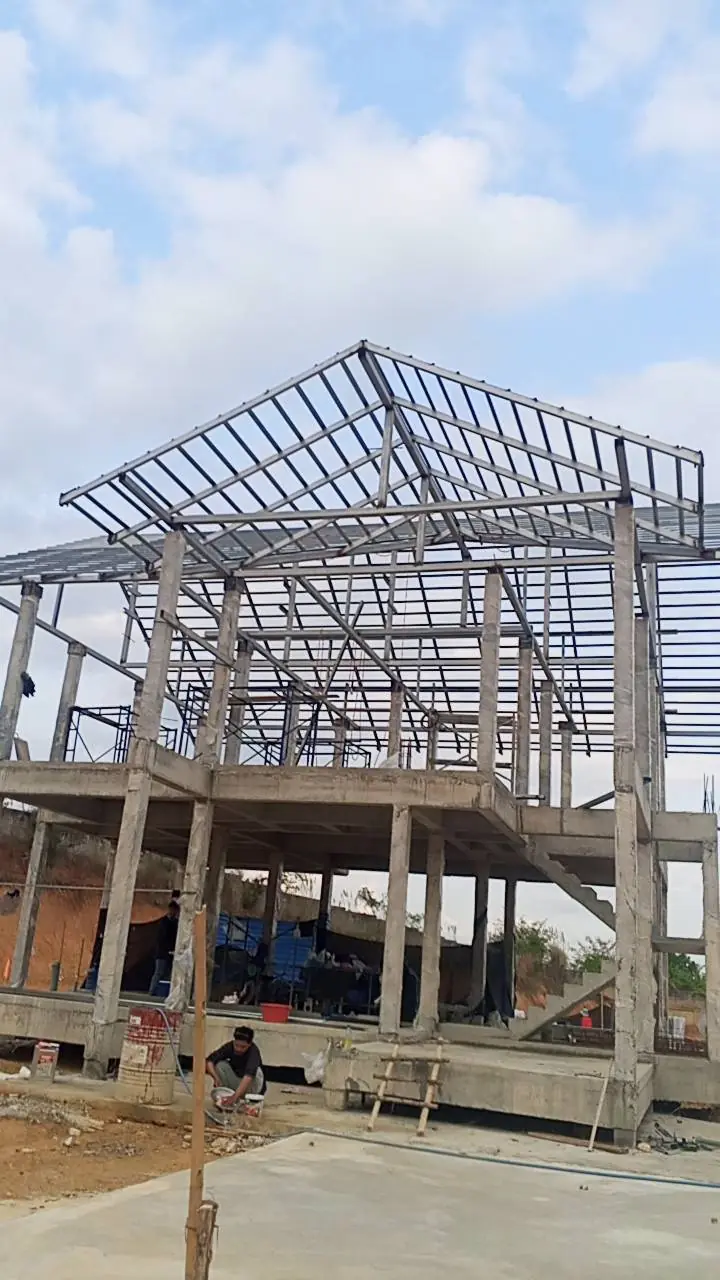

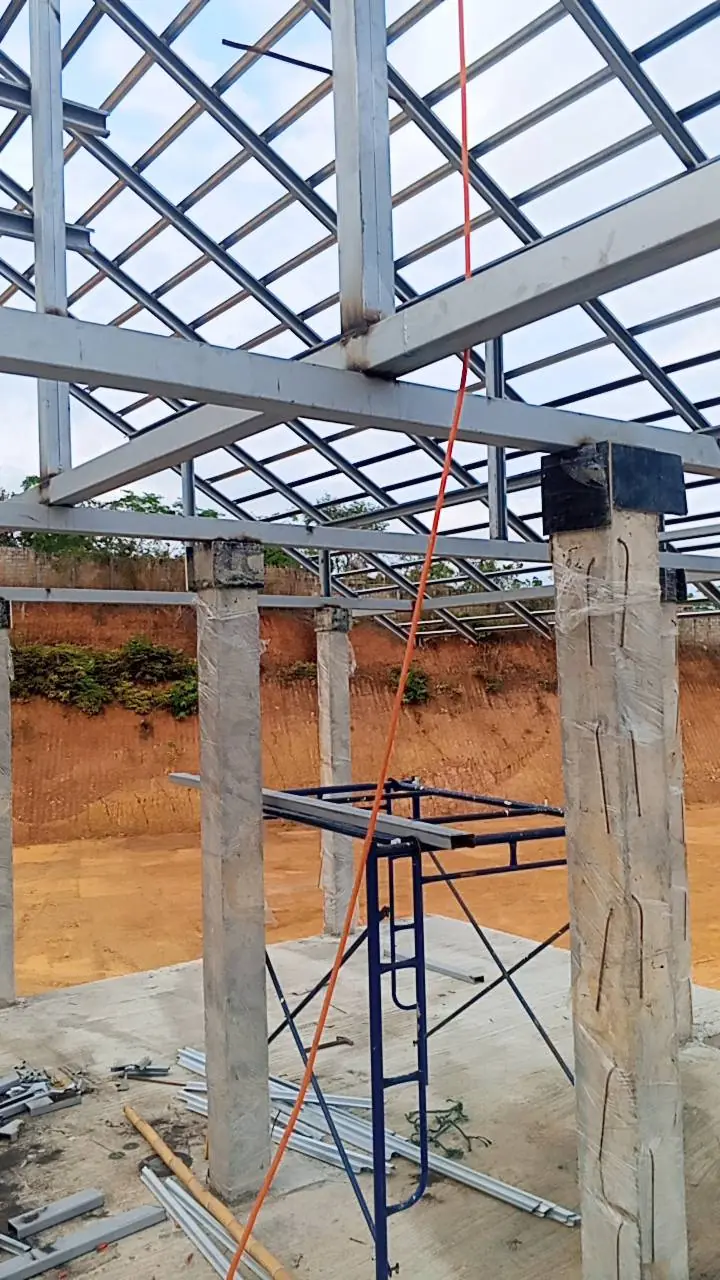

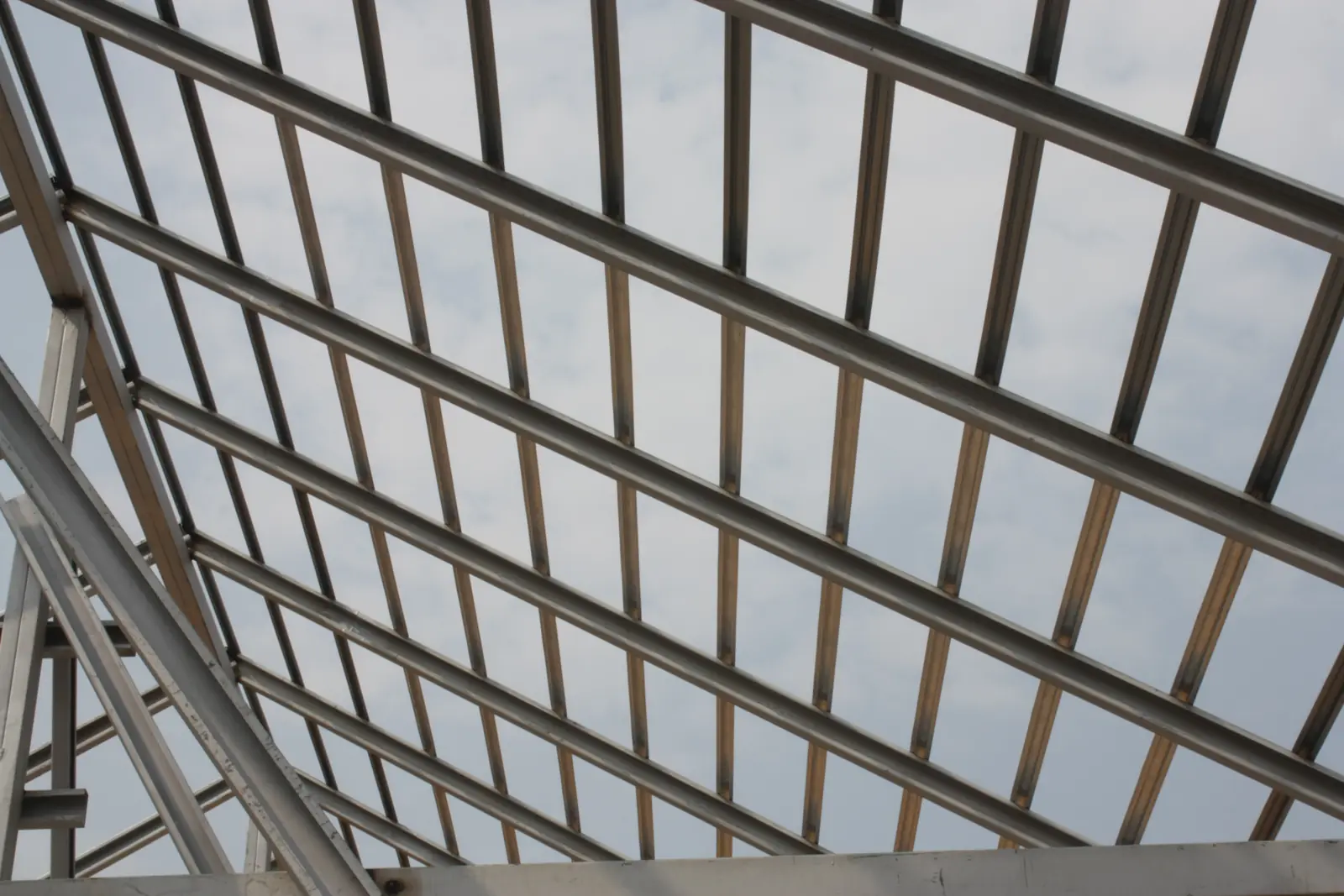

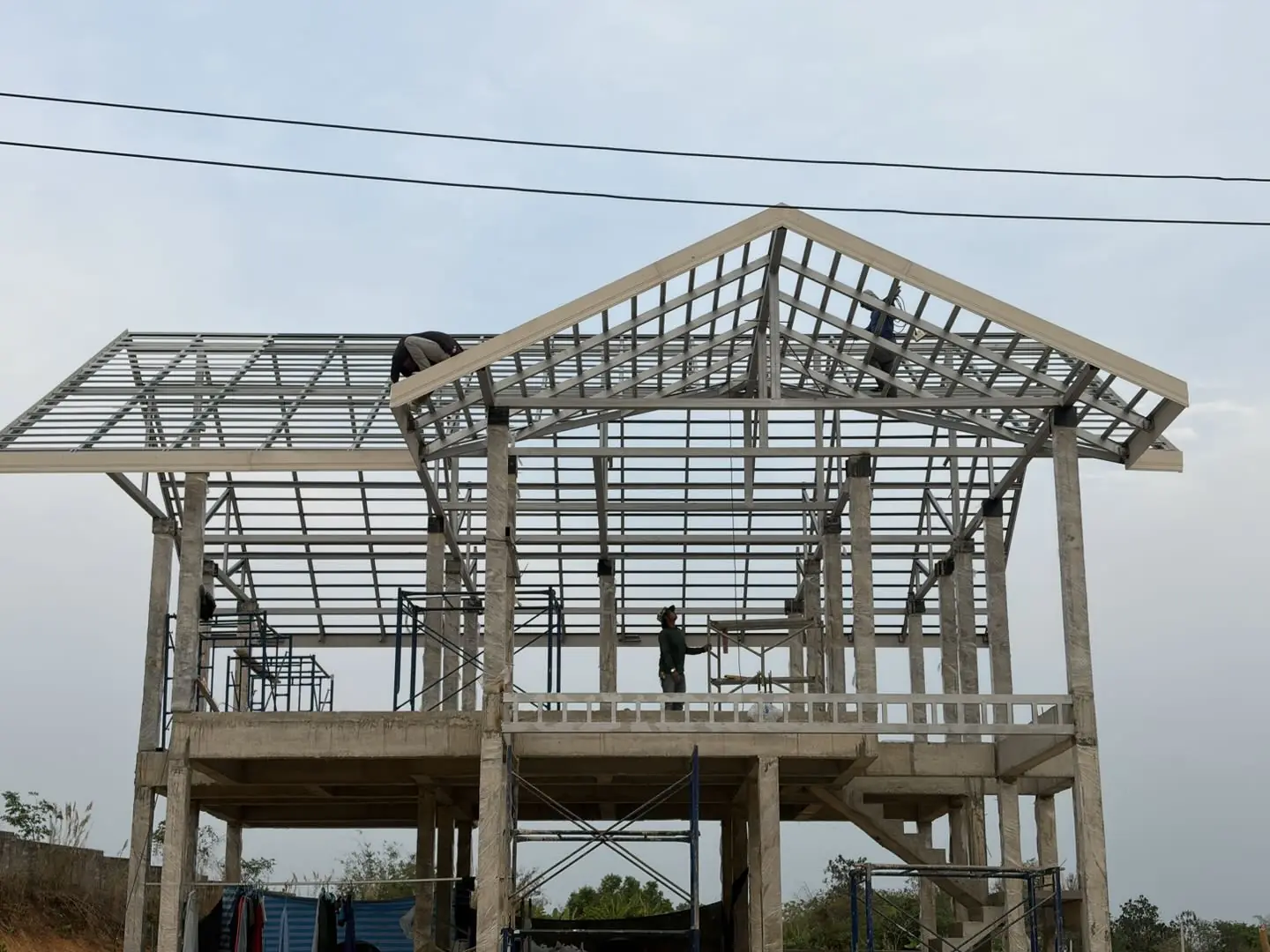

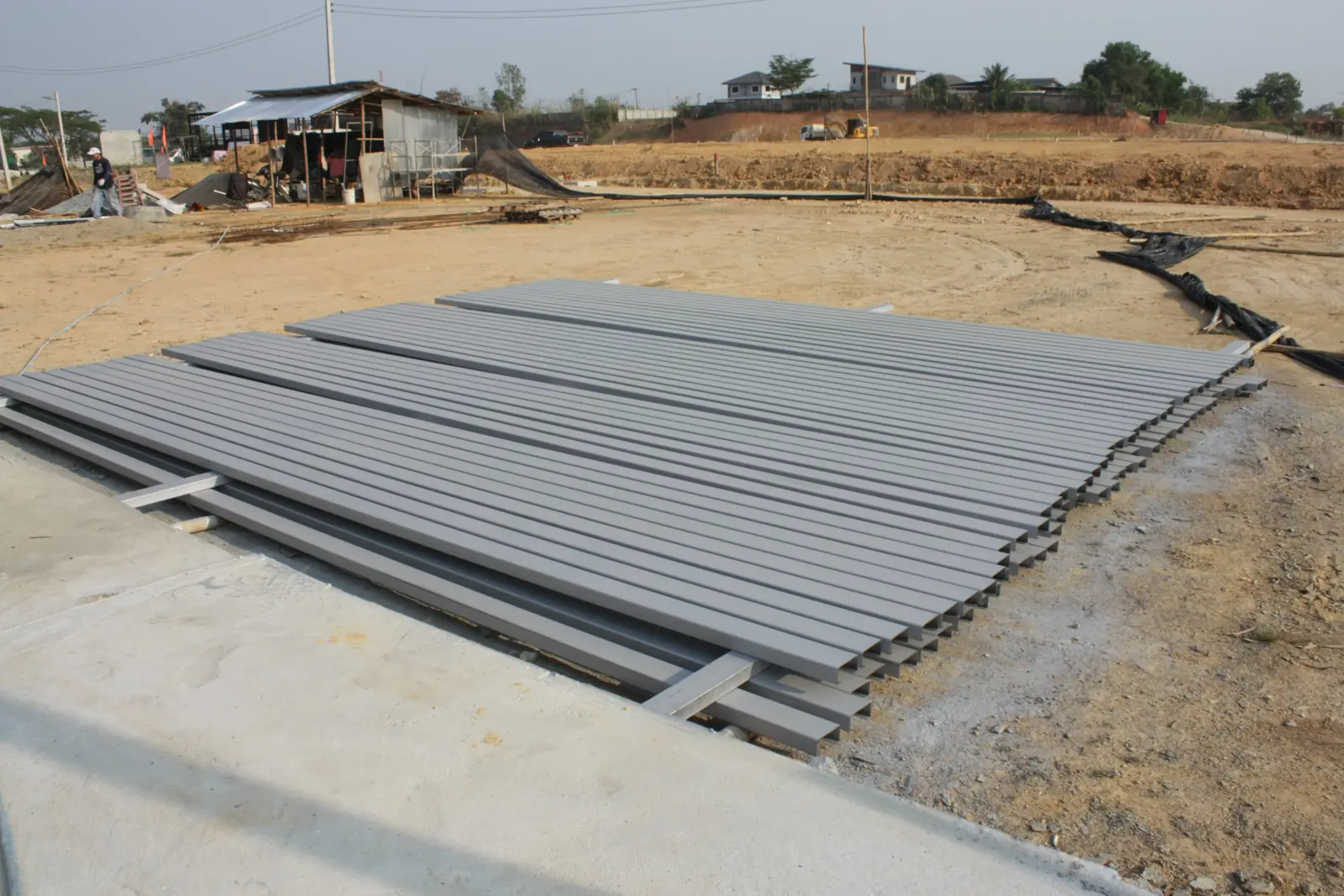

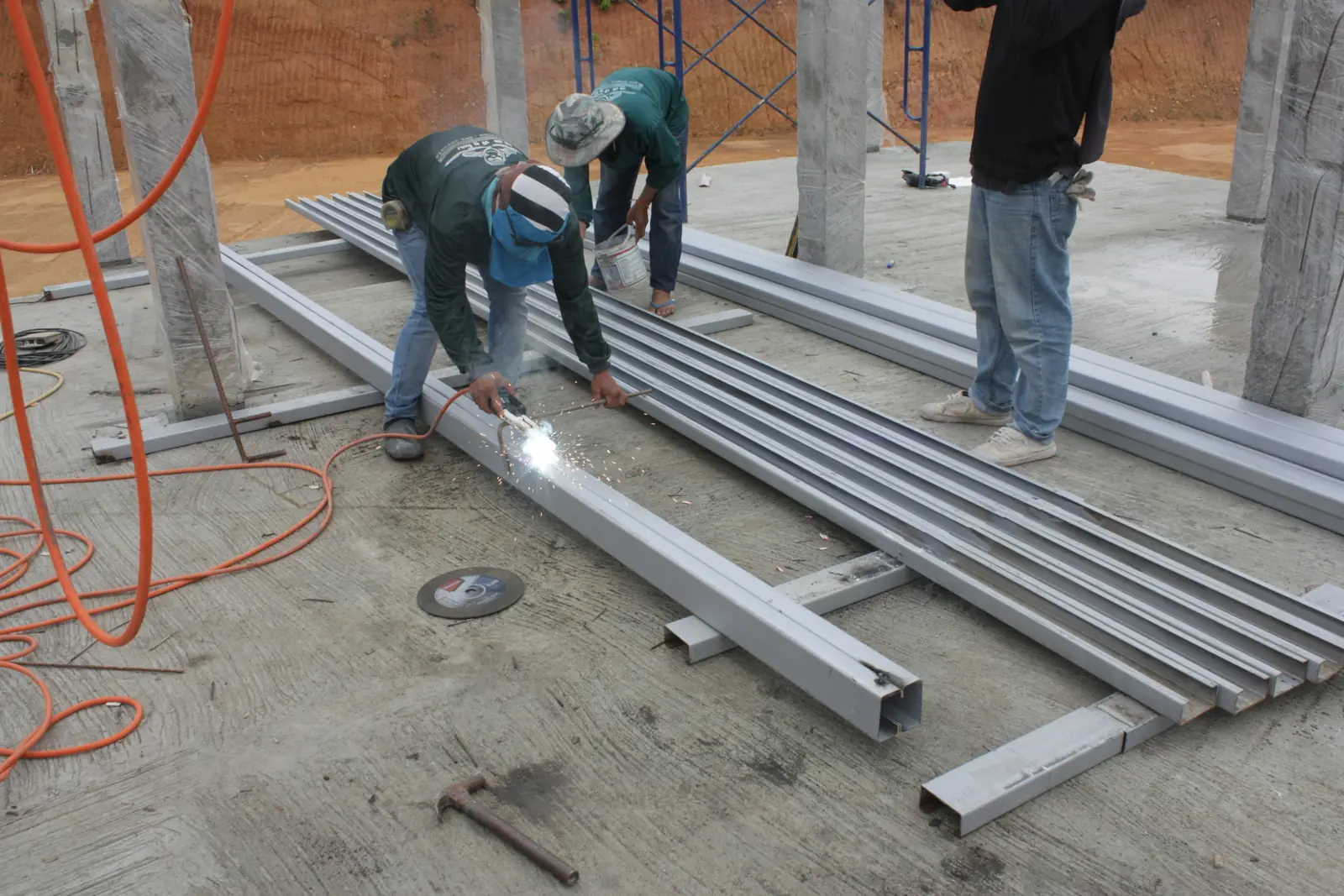

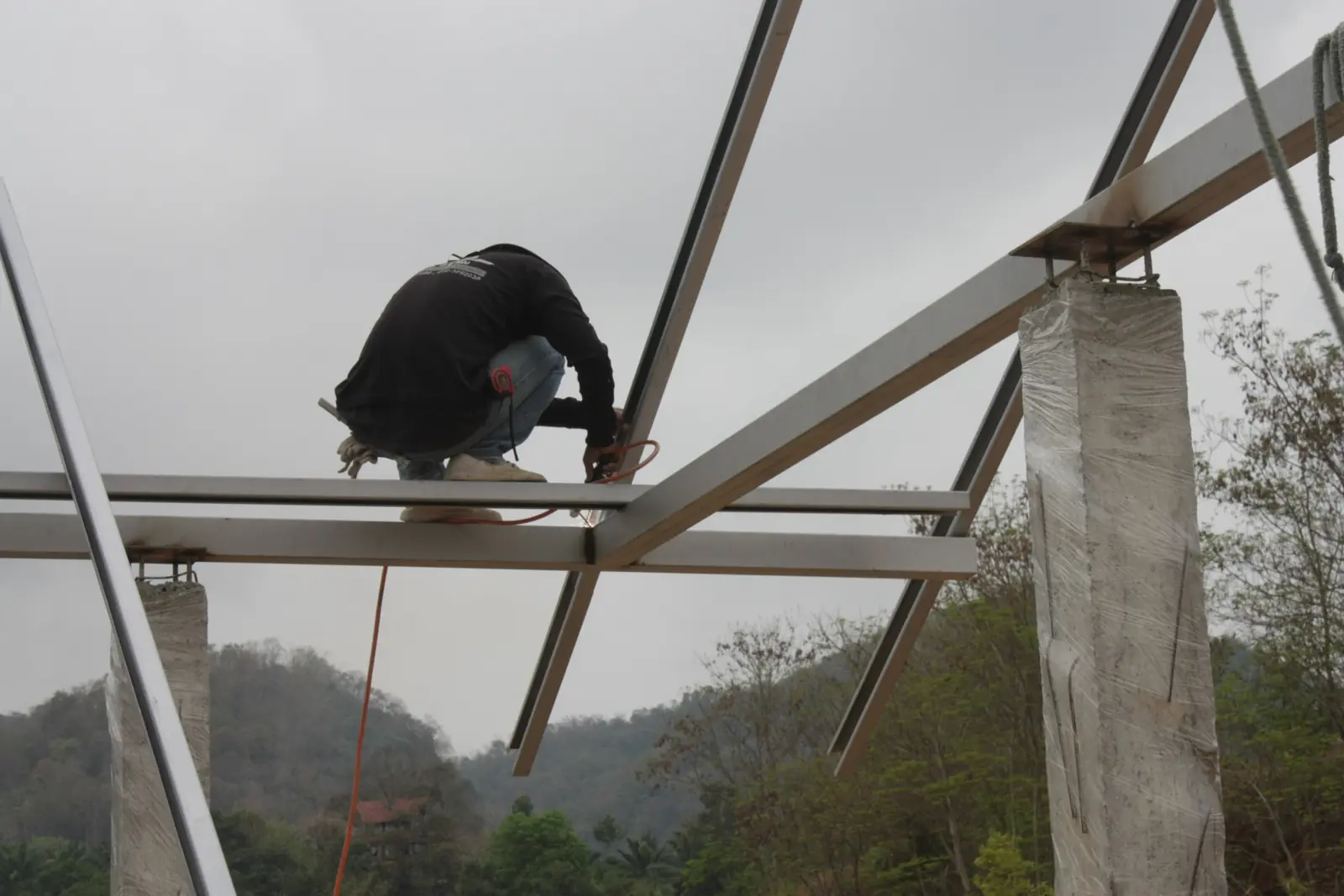

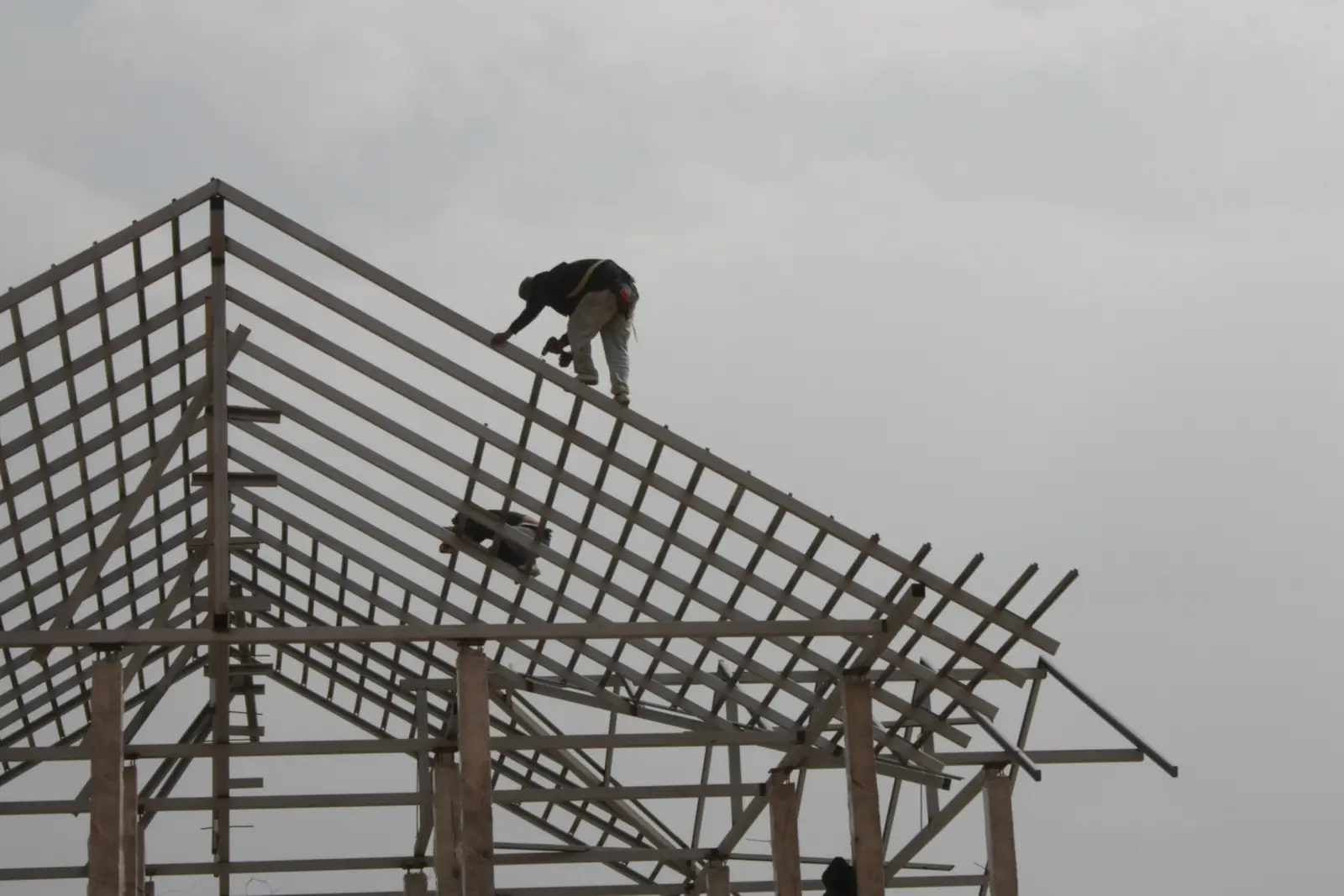

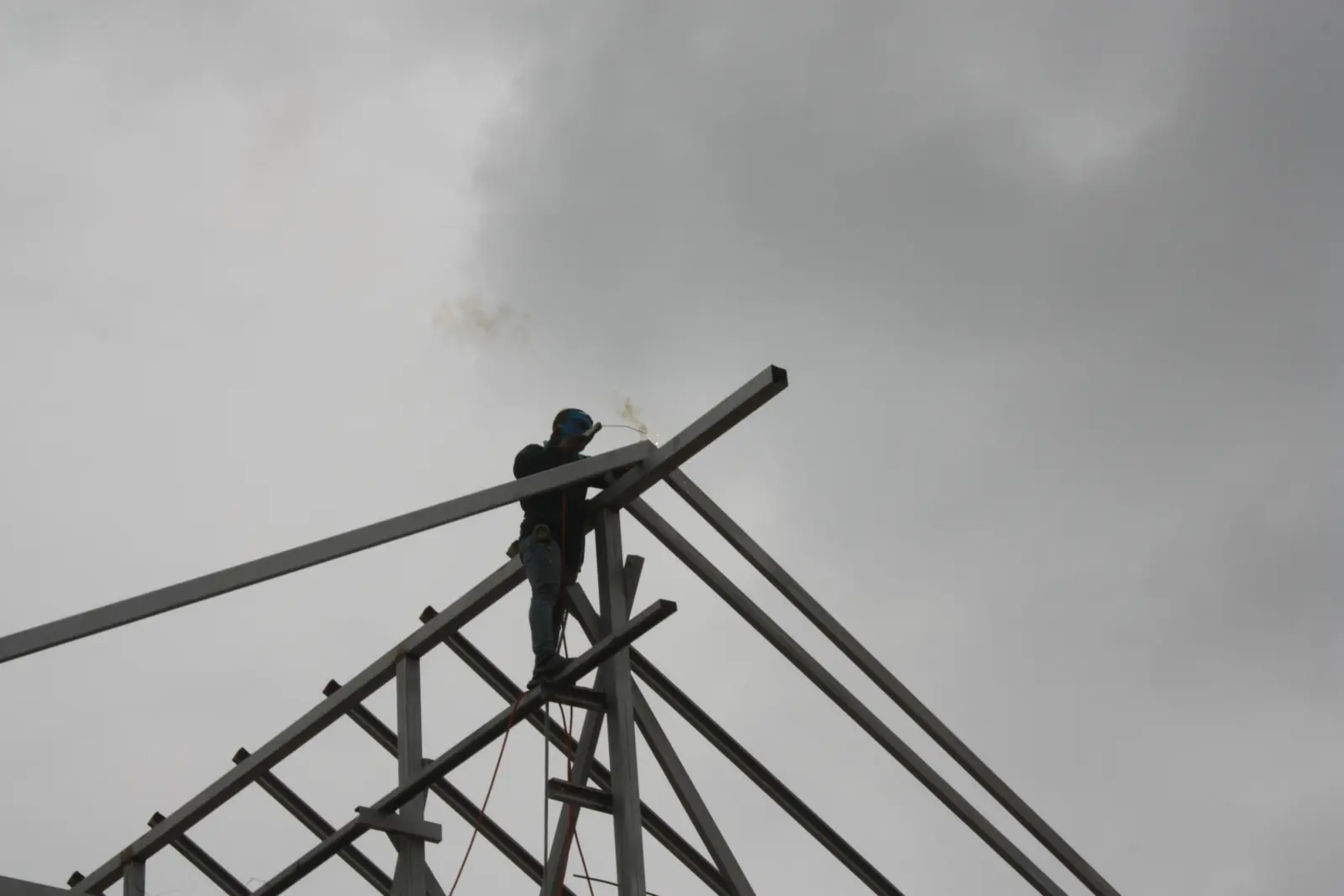

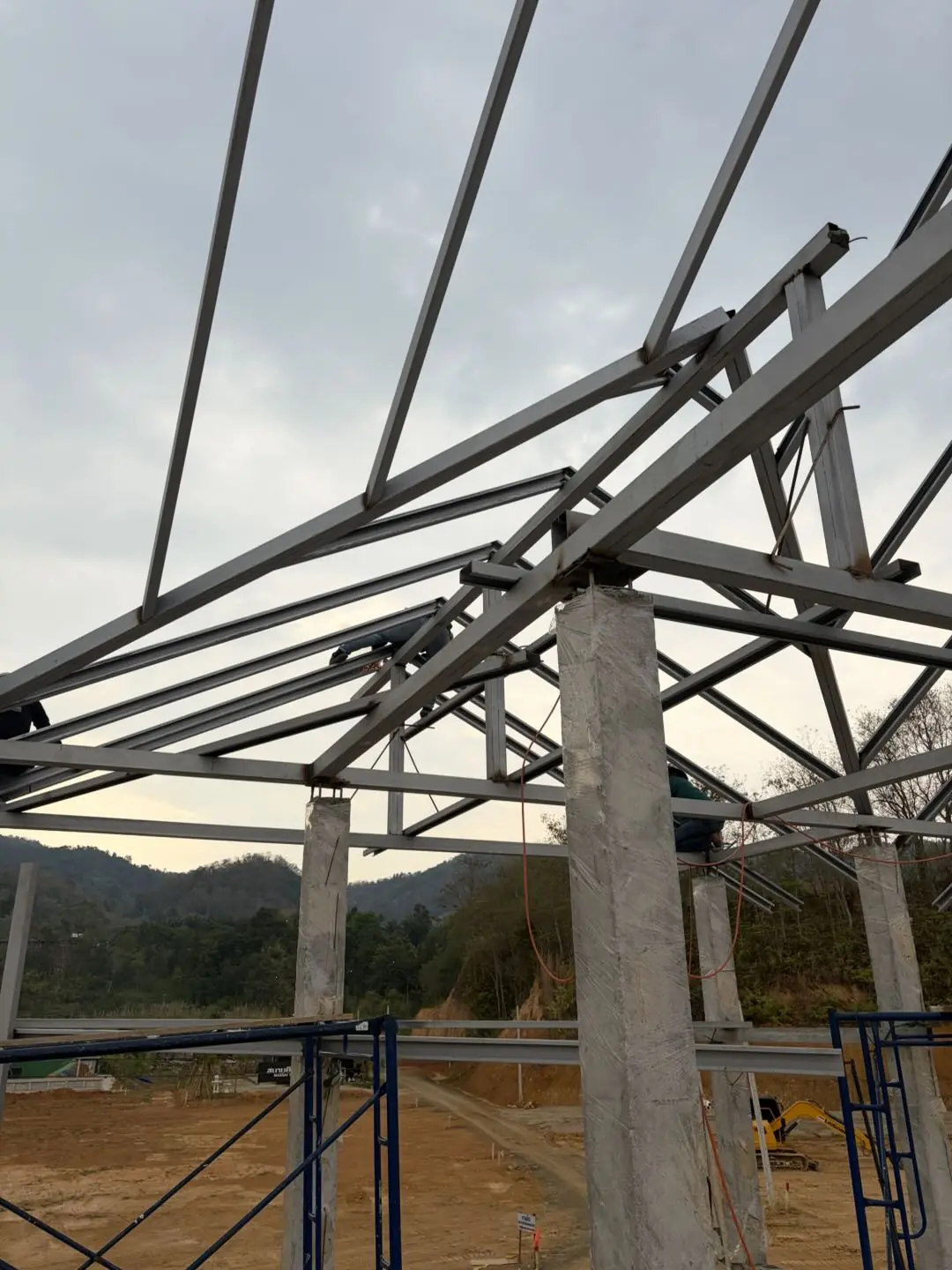

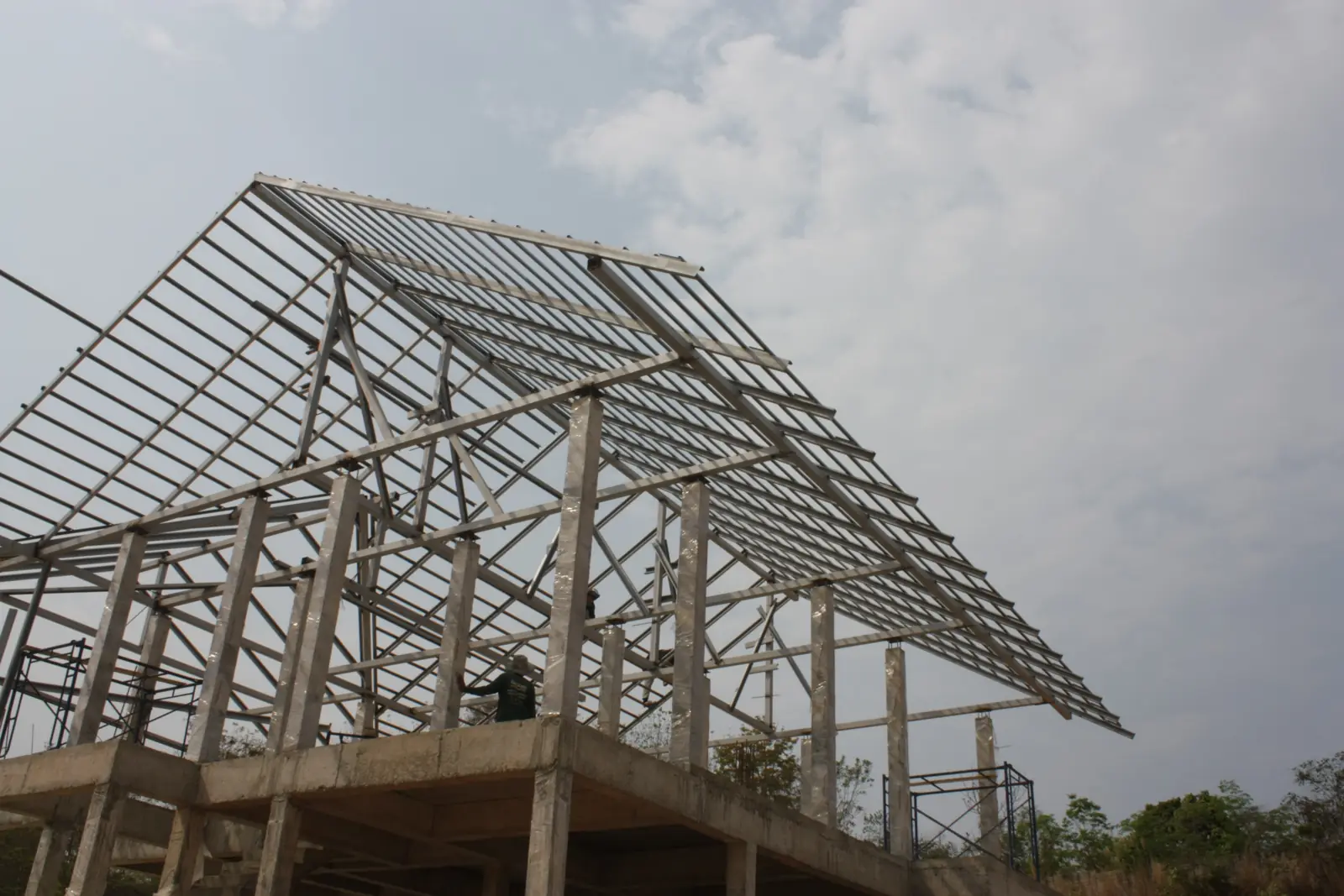

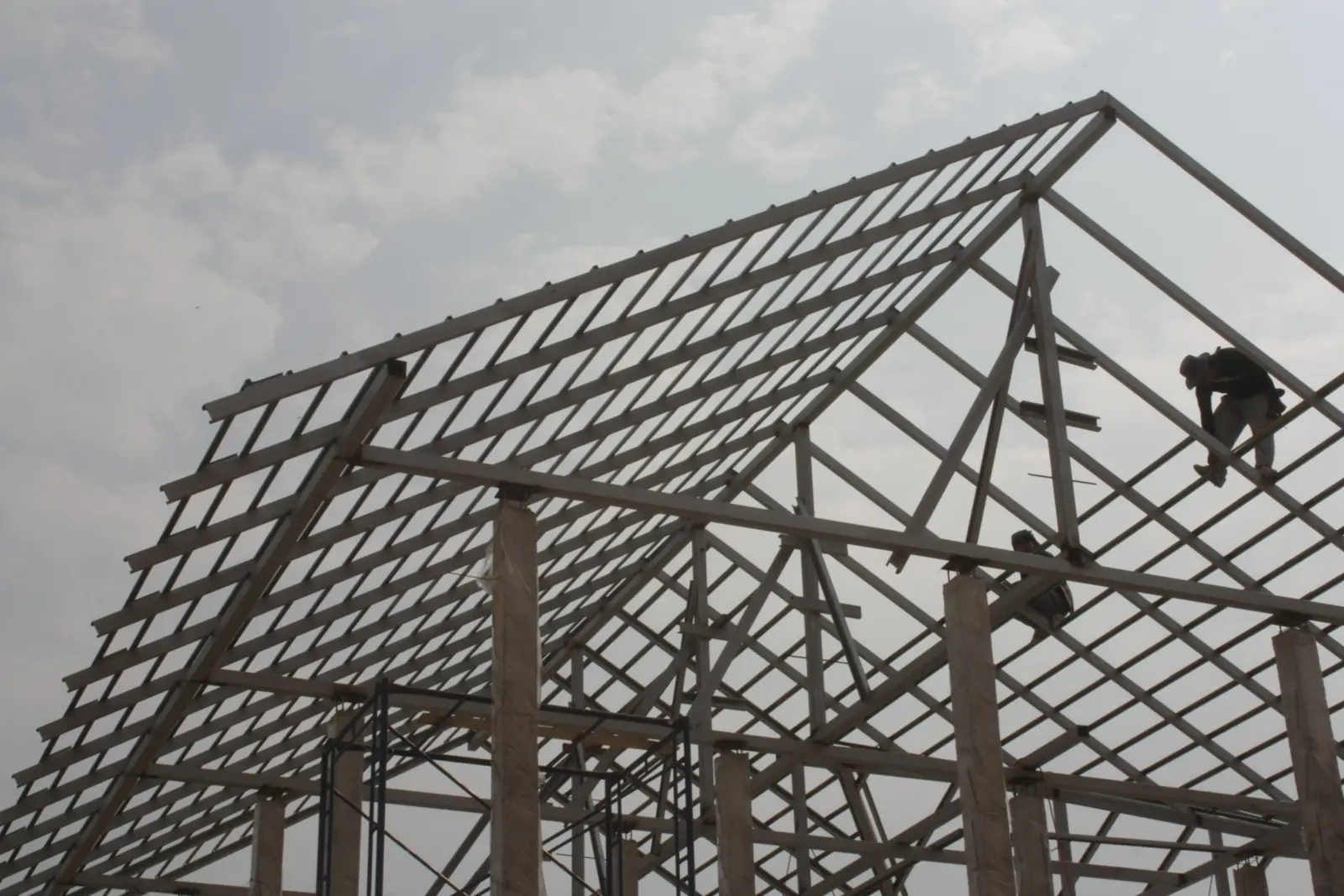

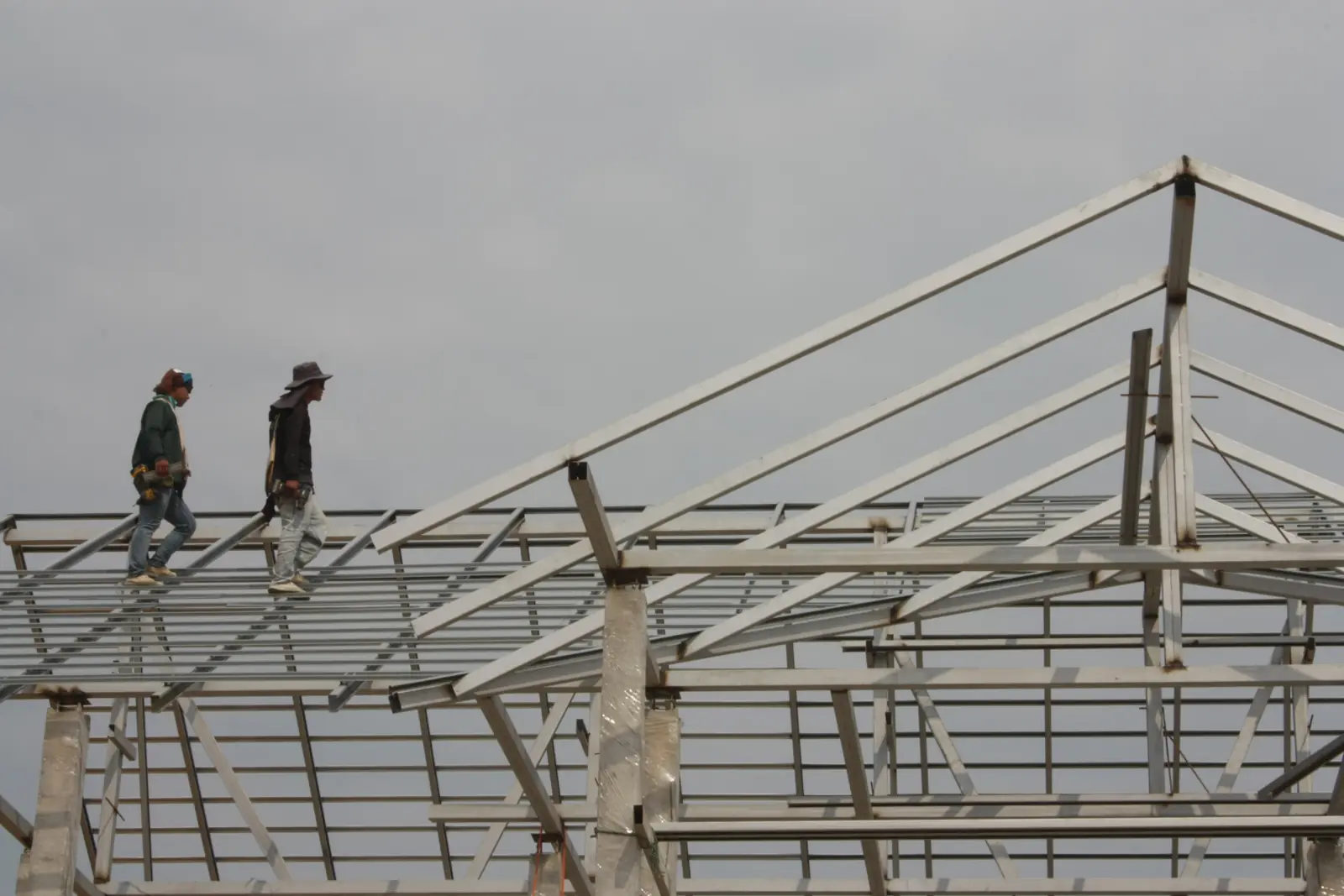

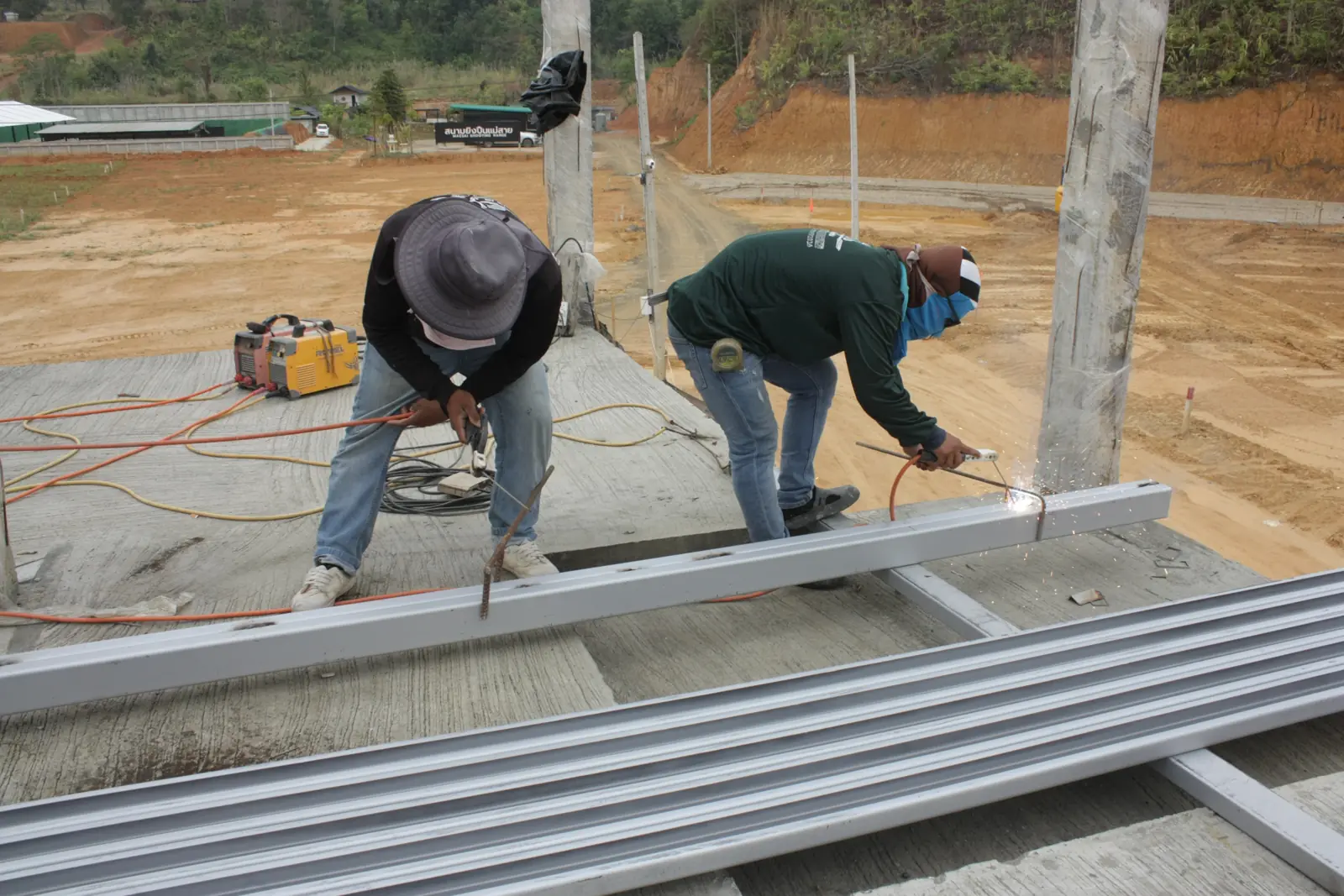

โครงหลังคาเหล็ก

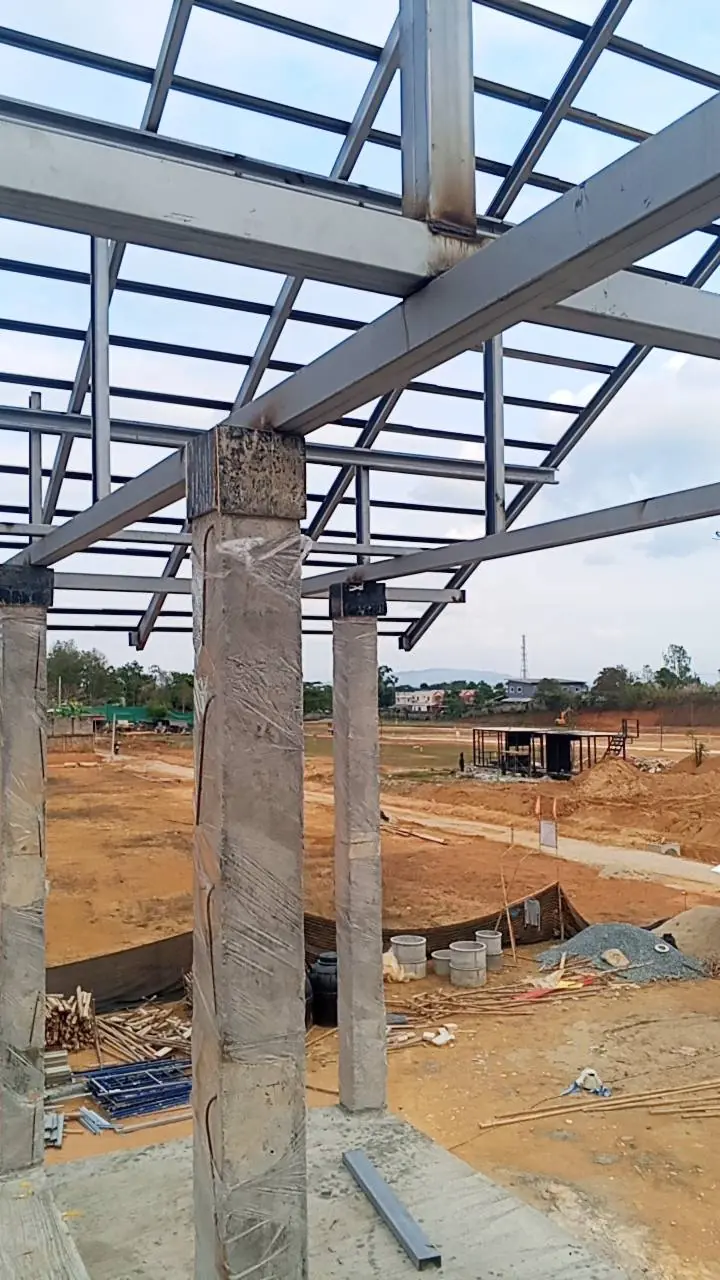

งานที่ถูกปิดทับไปแล้วเชื่อมโครงหลังคาเหล็กบนหัวเสา ทุกจุดเชื่อมถ่ายไว้ก่อนมุงปิด

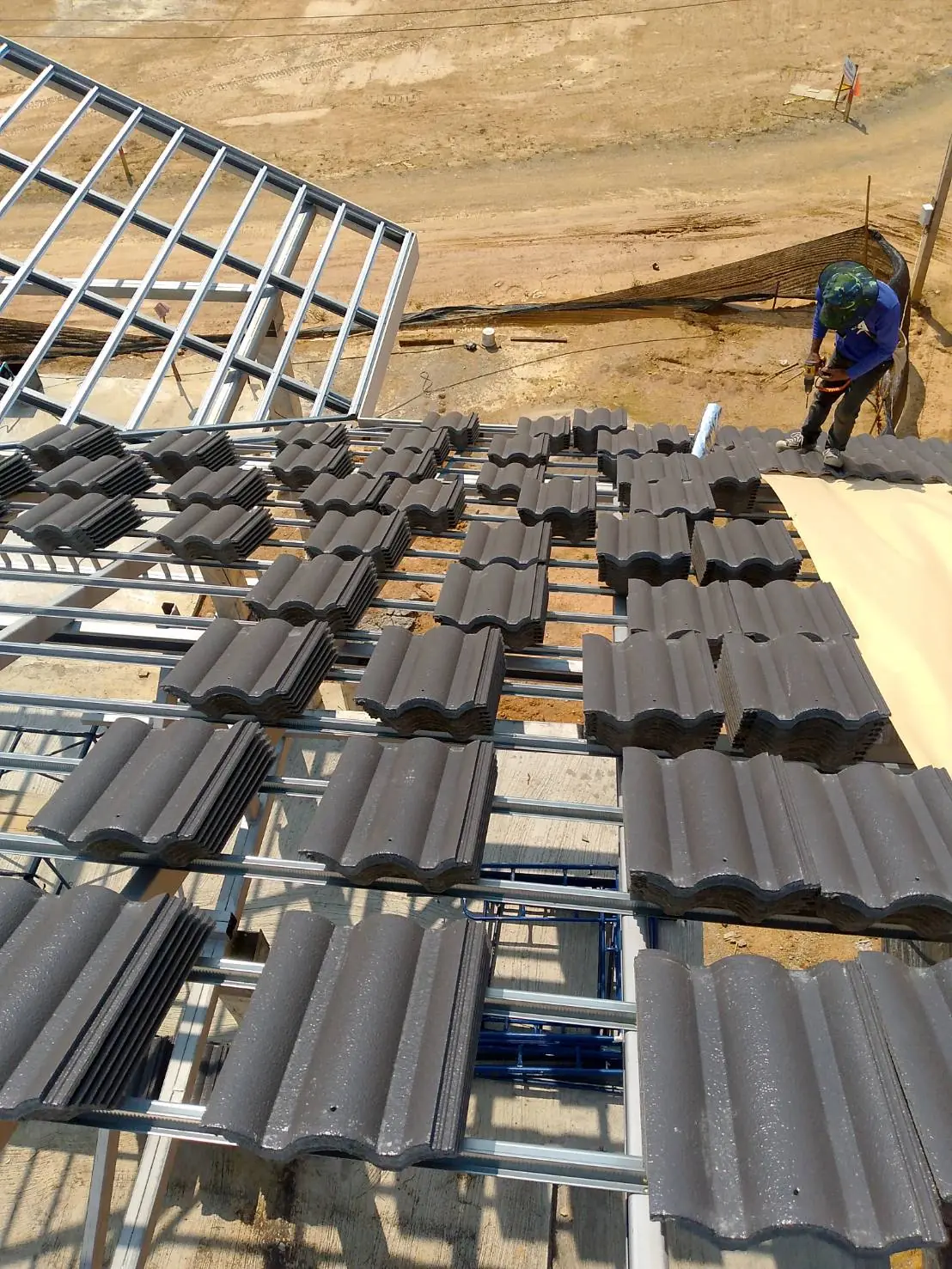

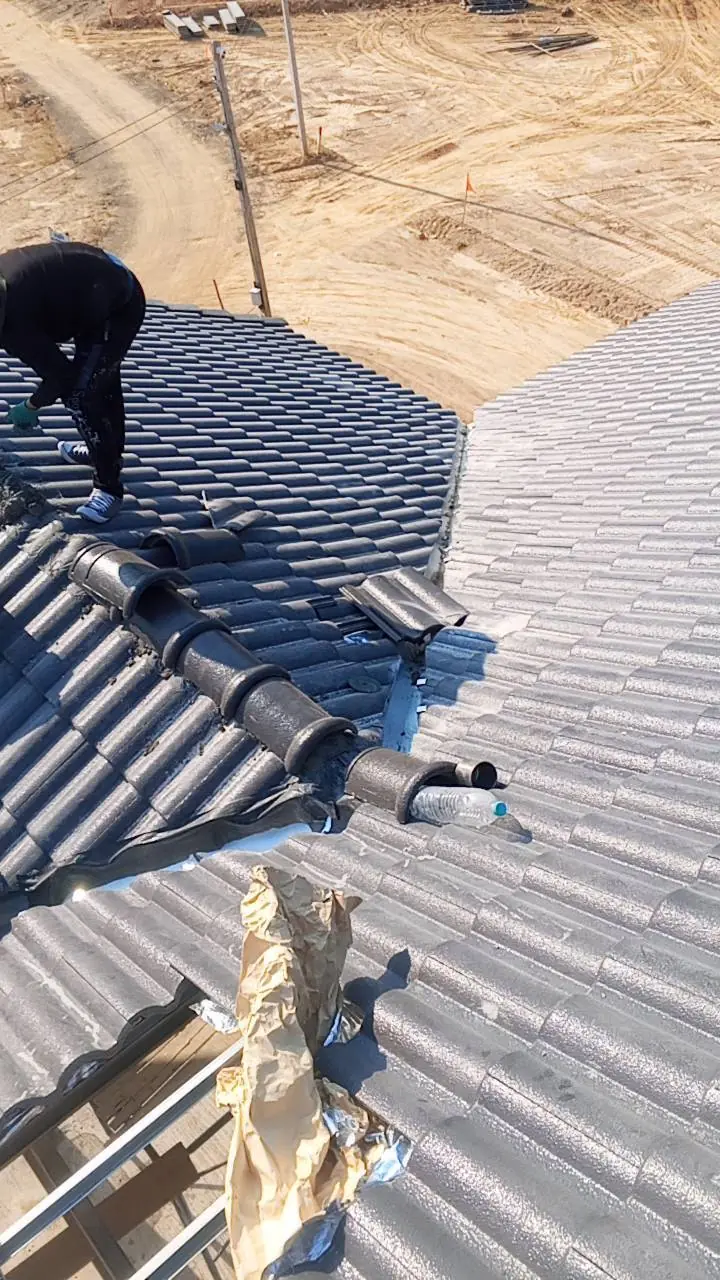

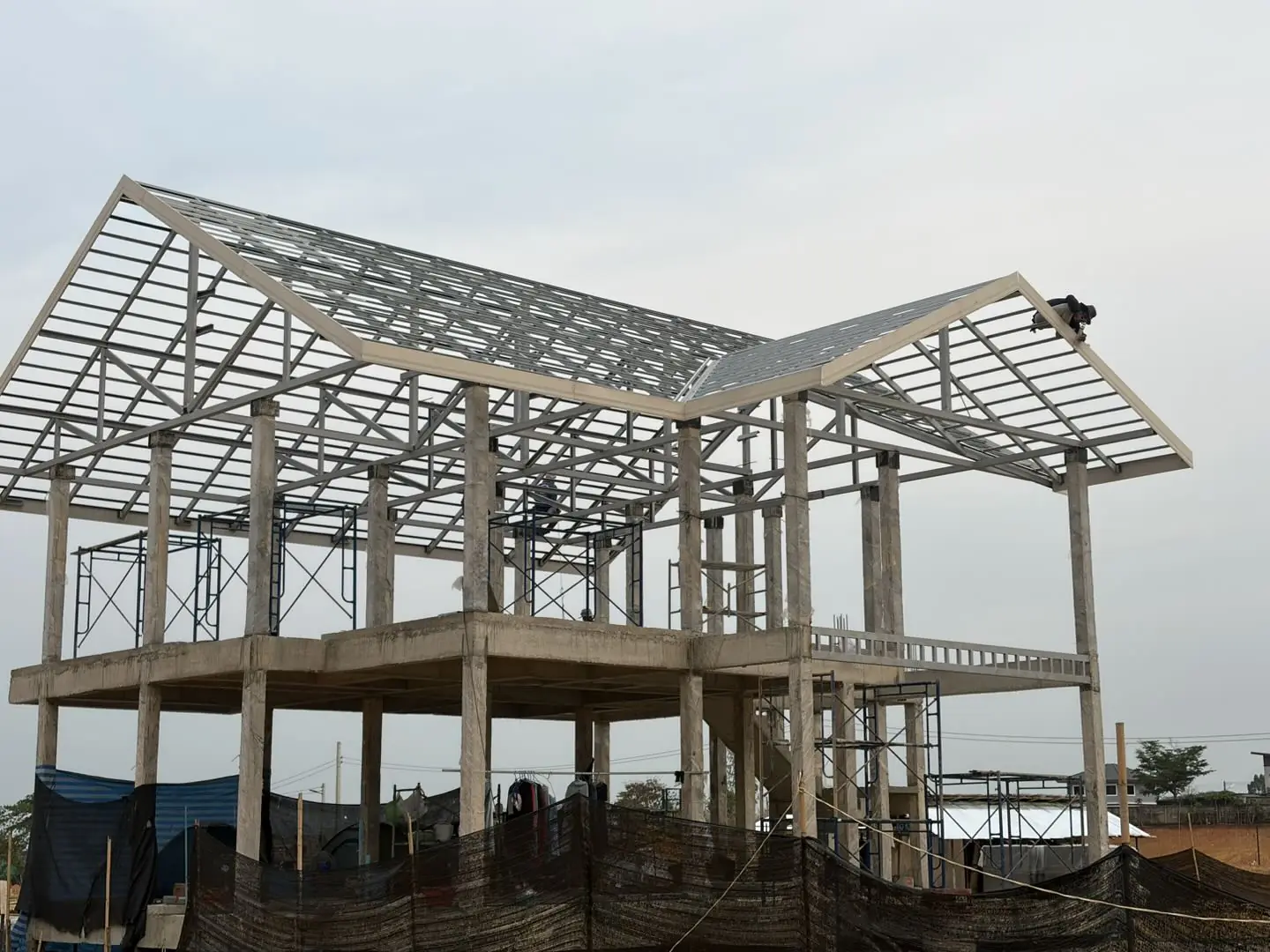

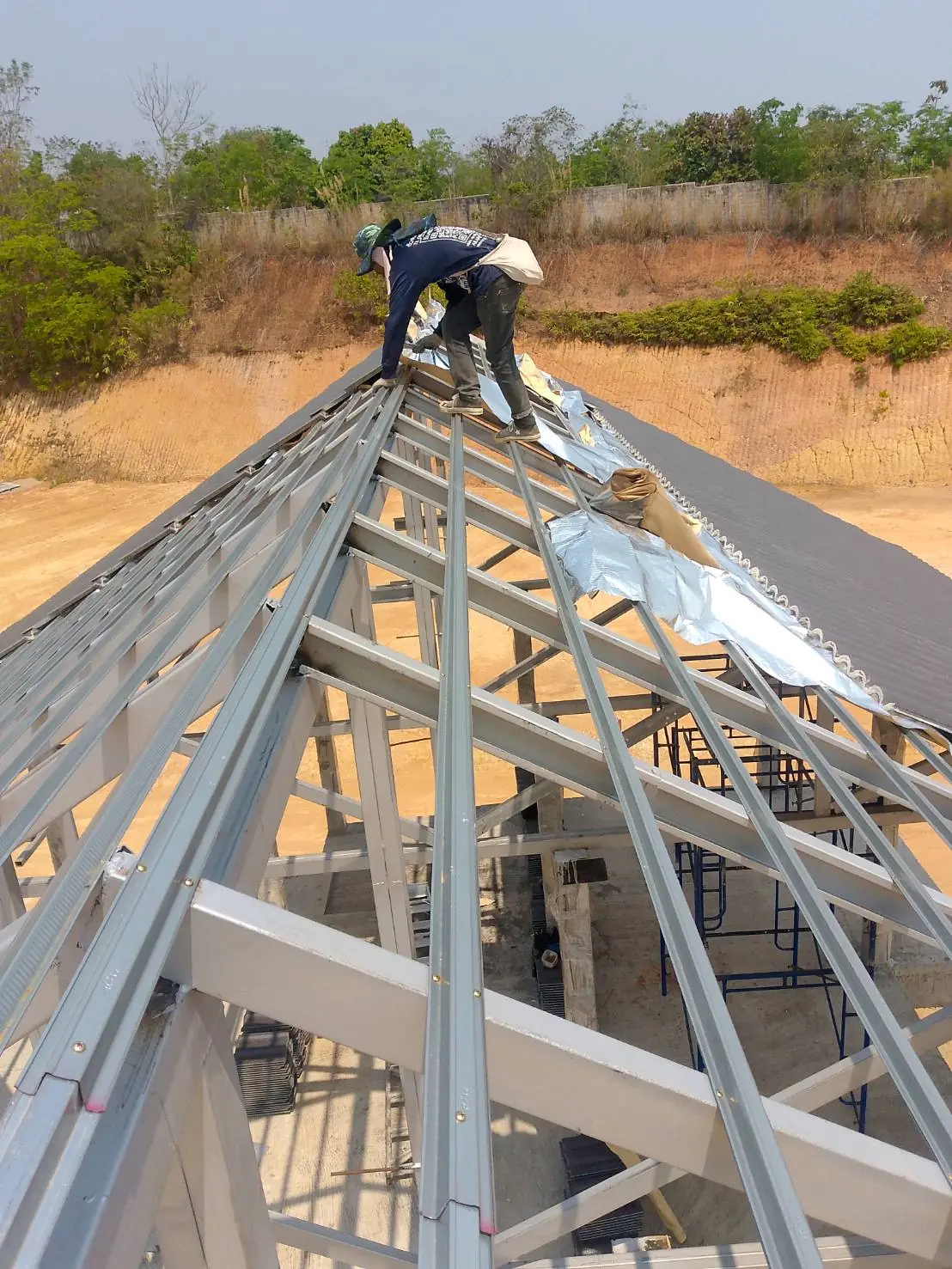

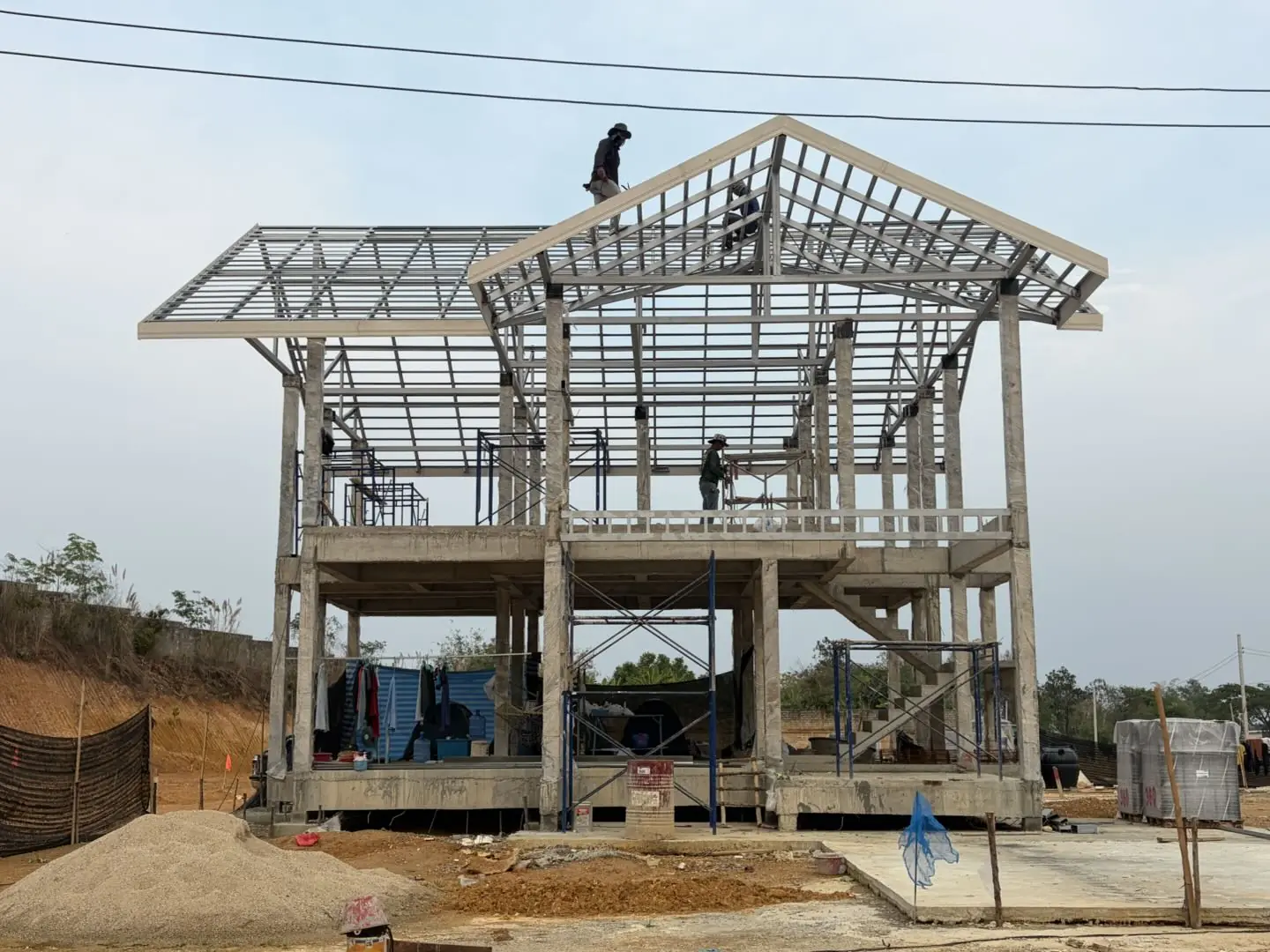

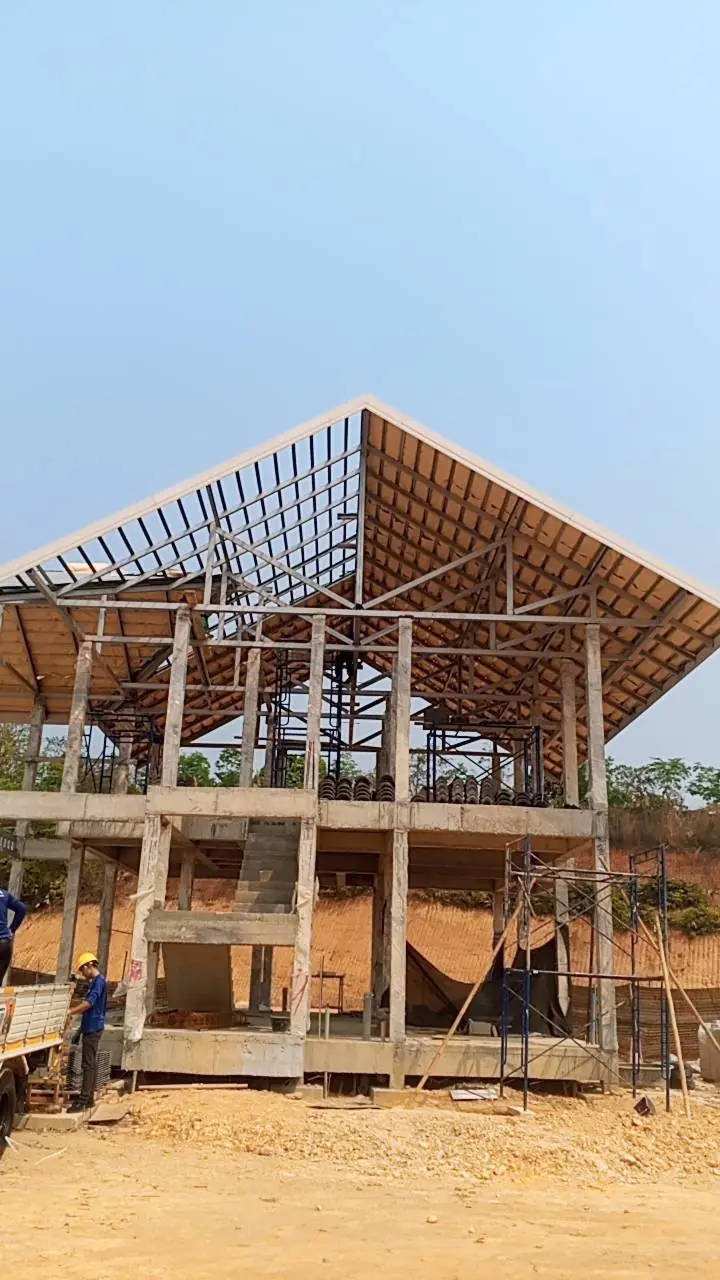

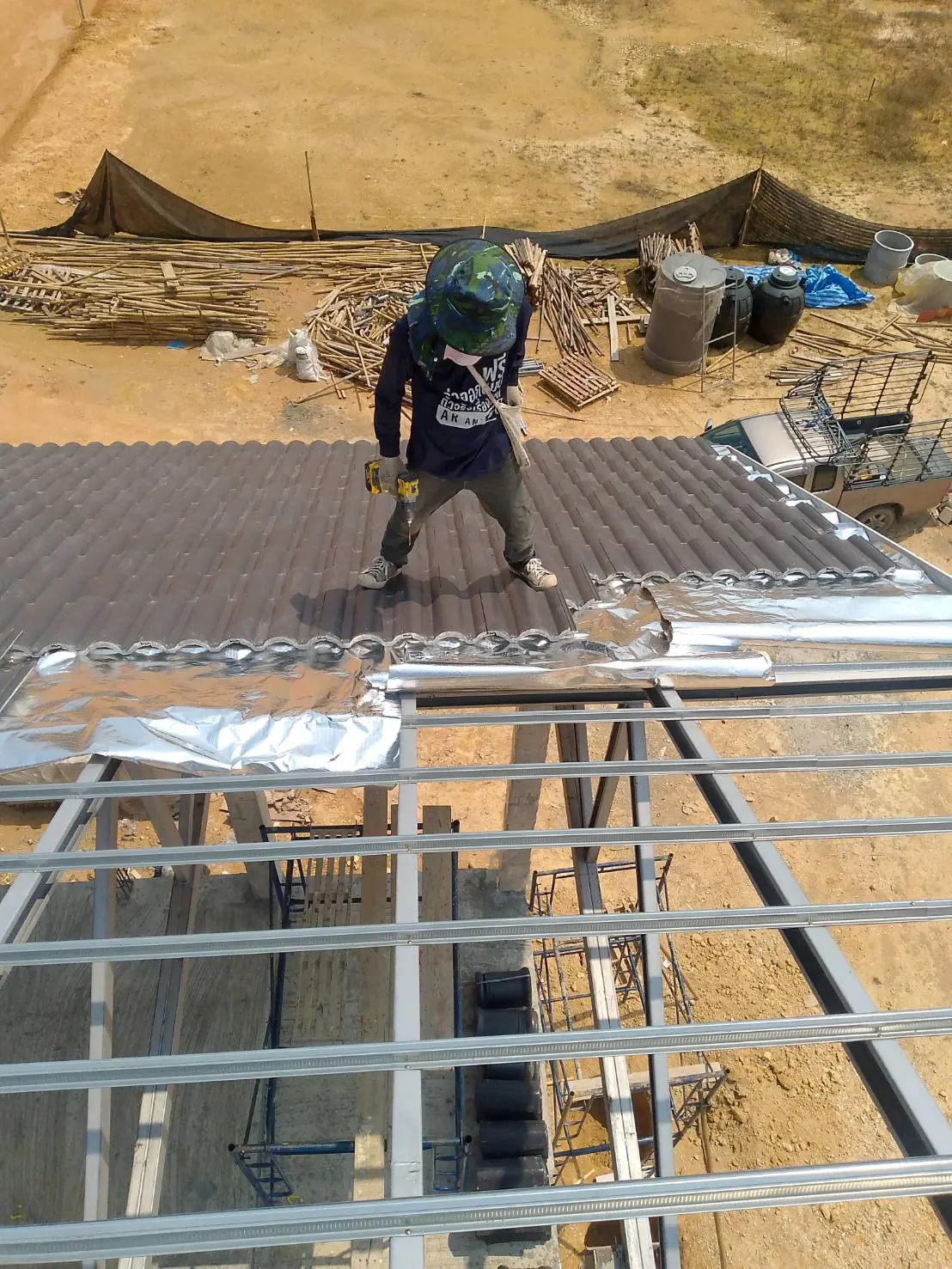

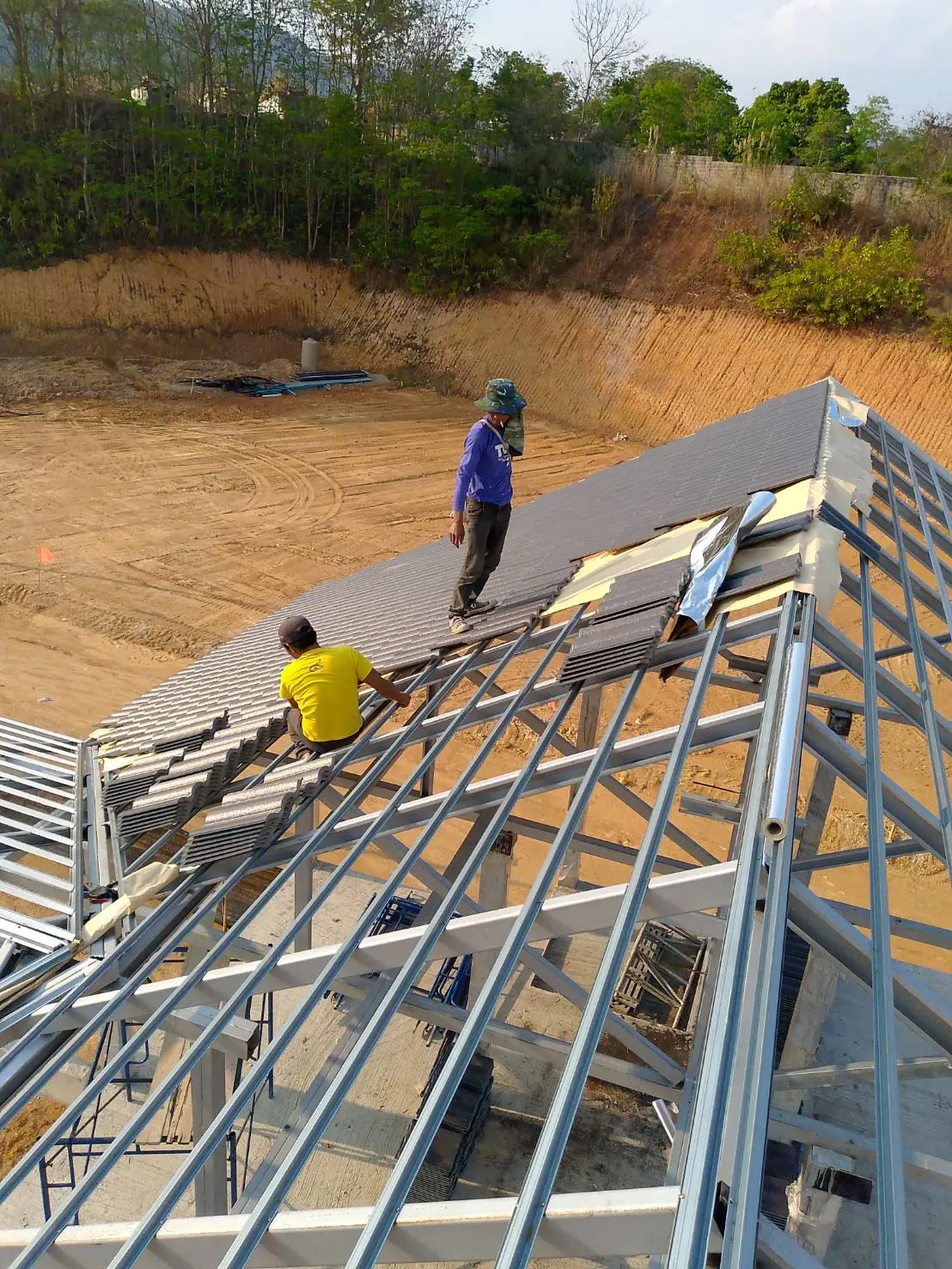

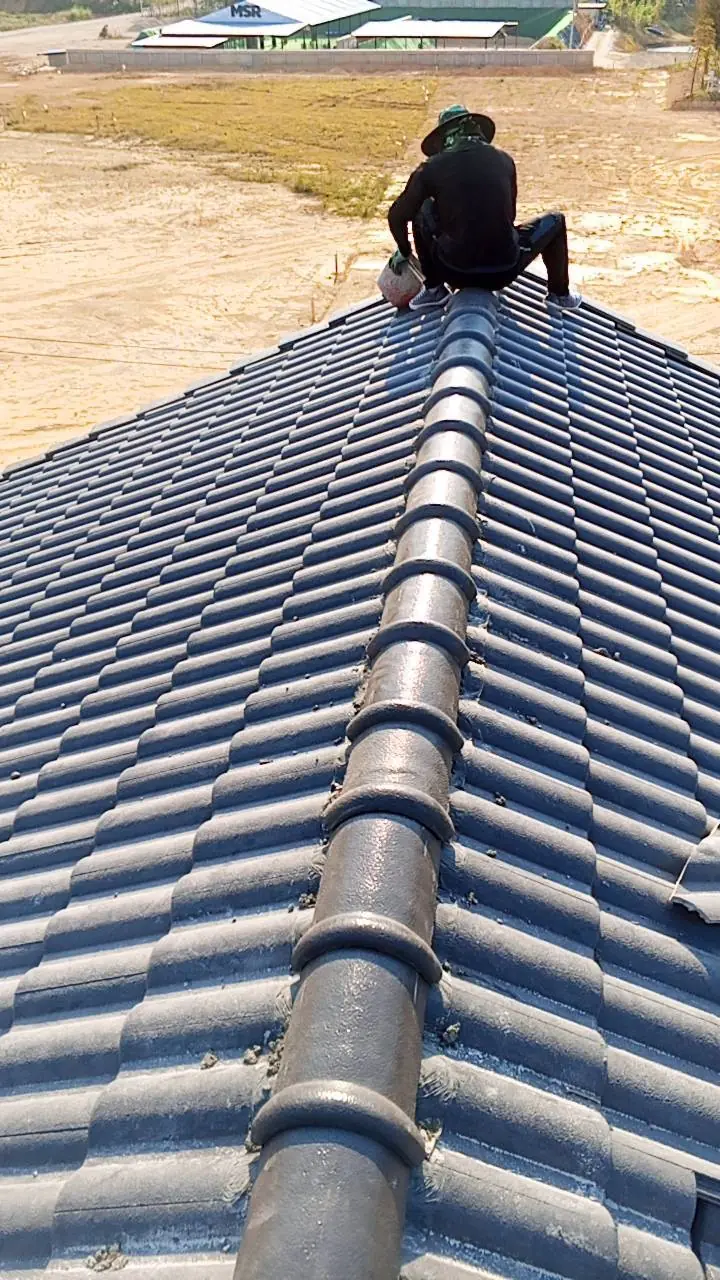

เชิงชายและมุงหลังคา

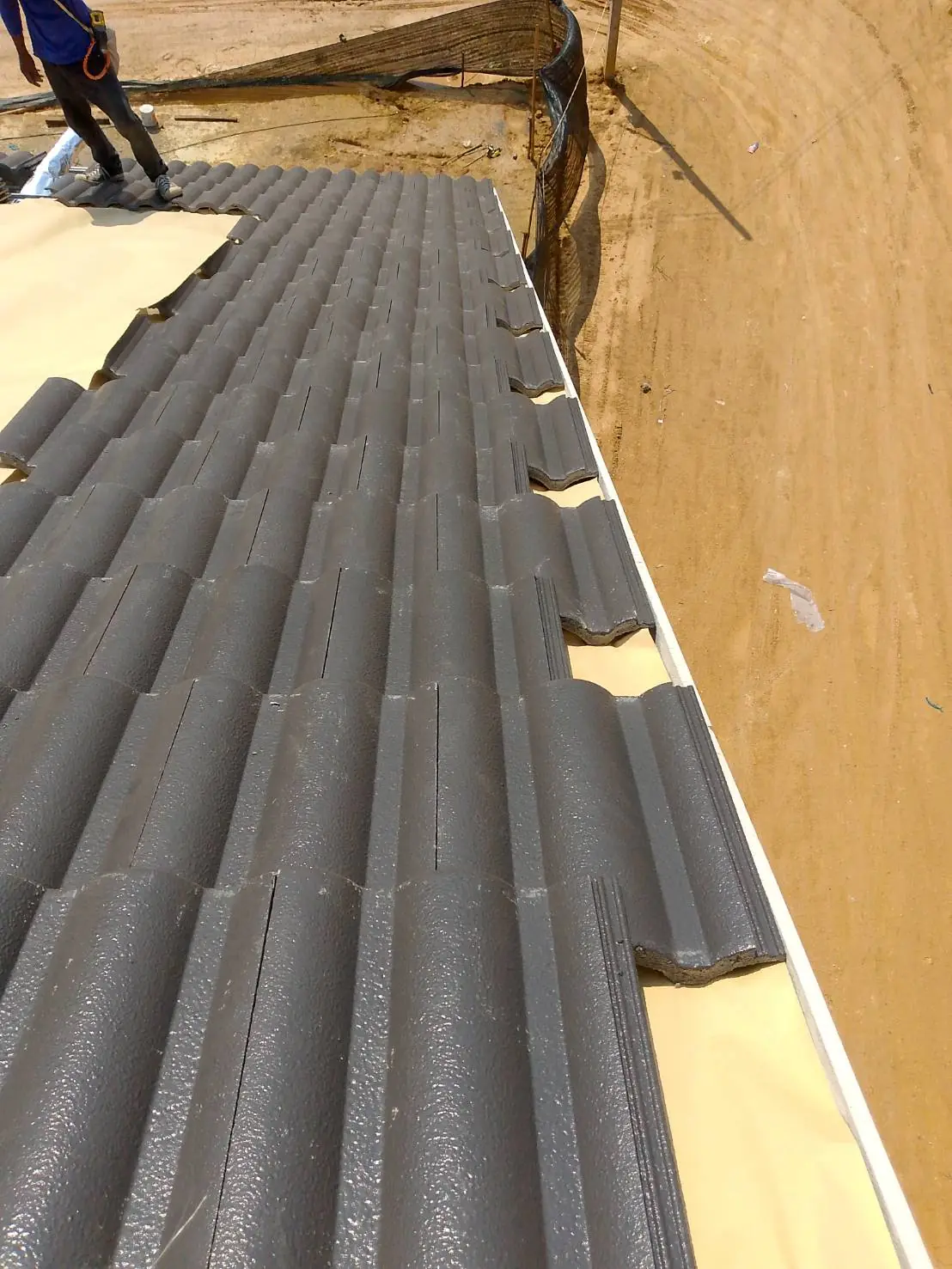

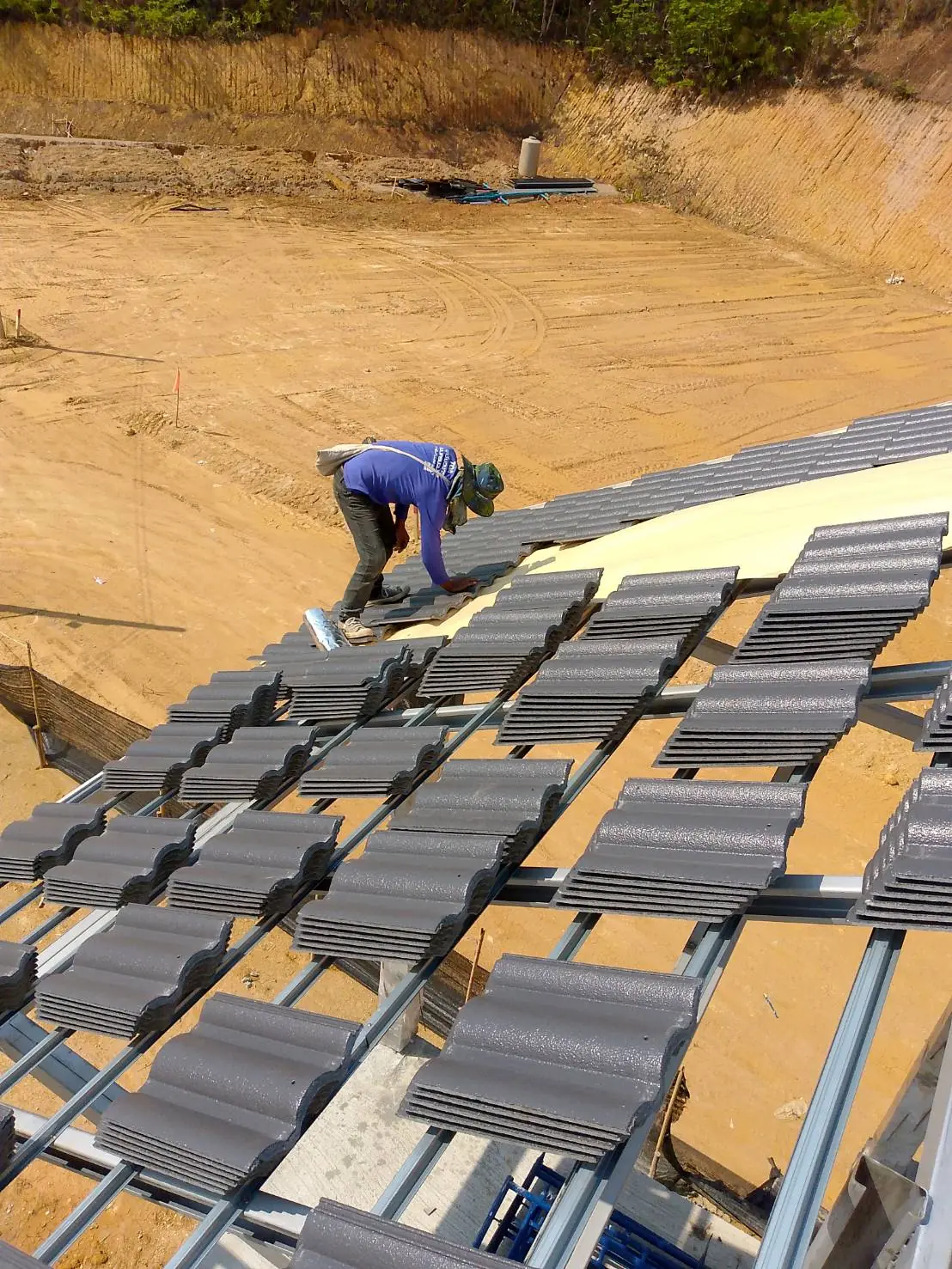

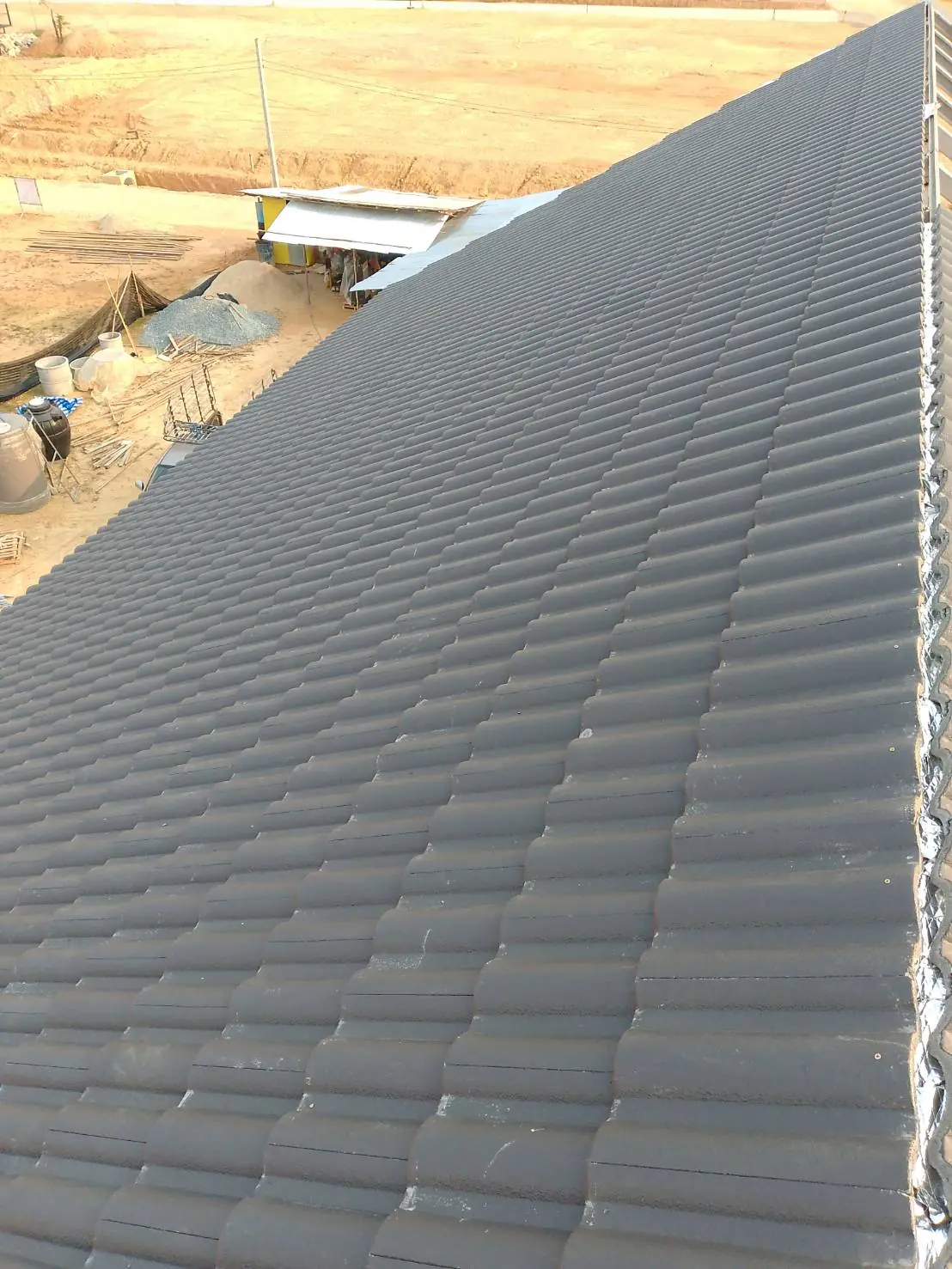

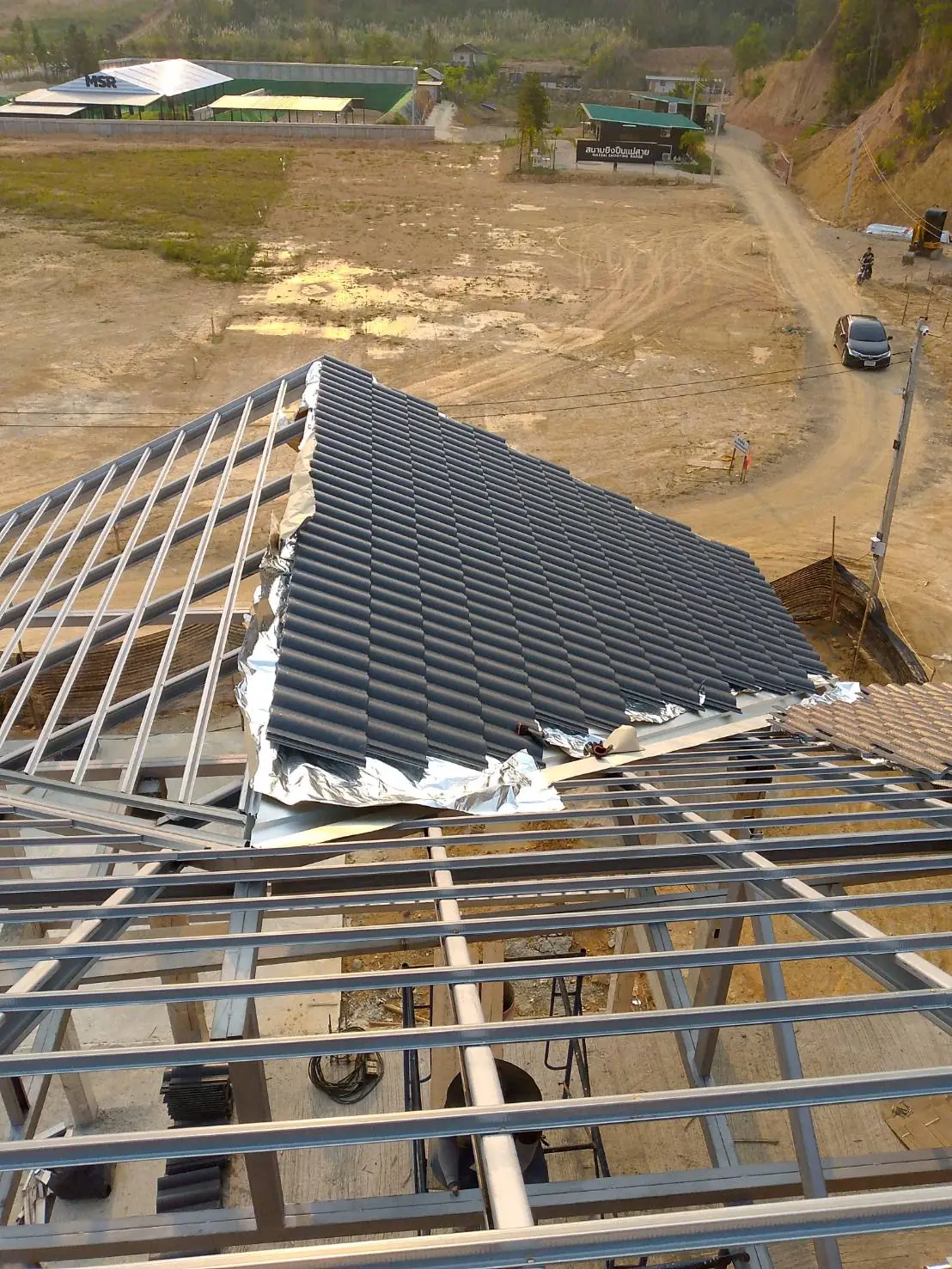

ยิงเชิงชาย ปูฉนวนกันความร้อน แล้วมุงกระเบื้องและครอบสันทีละแถว

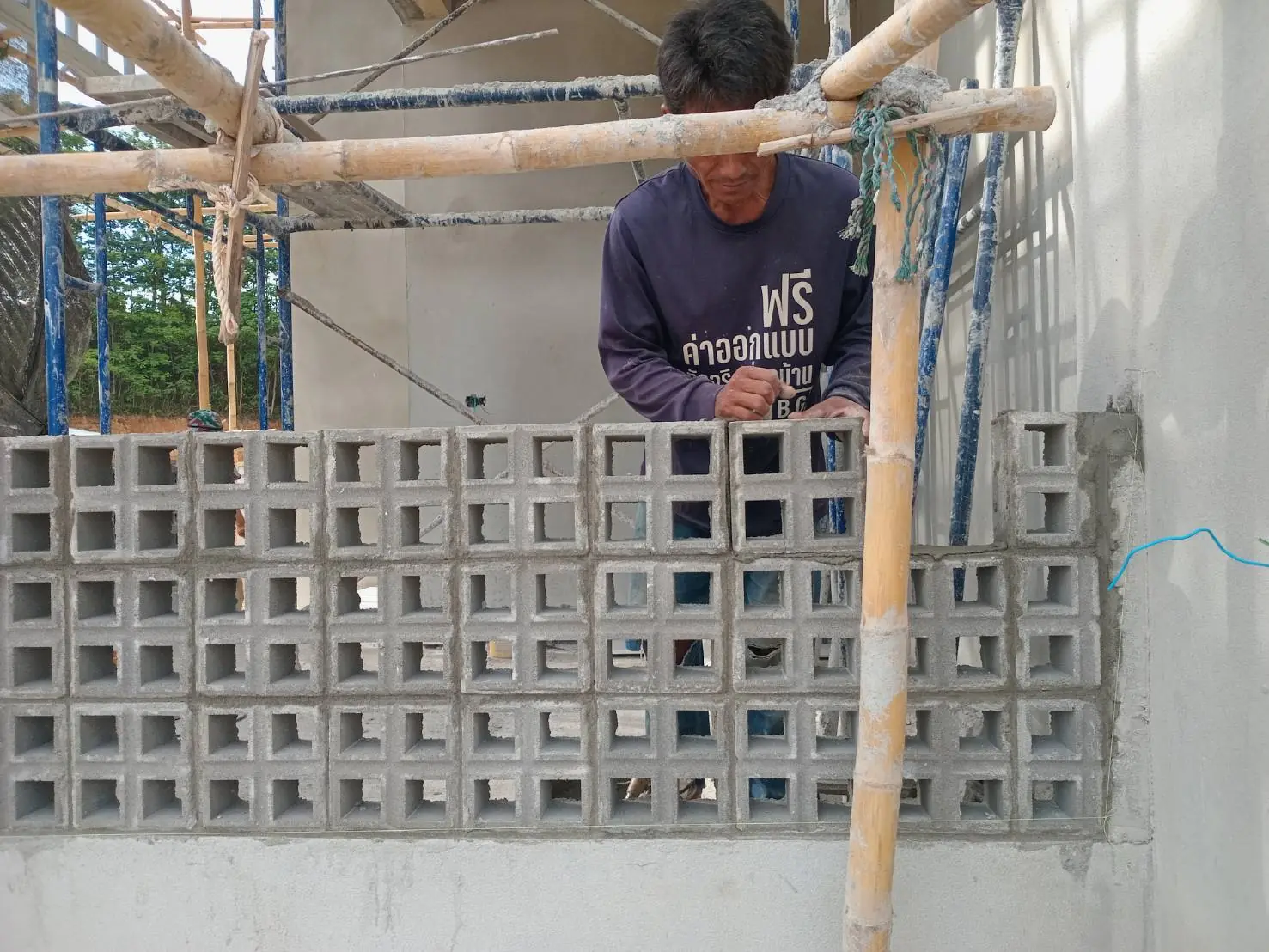

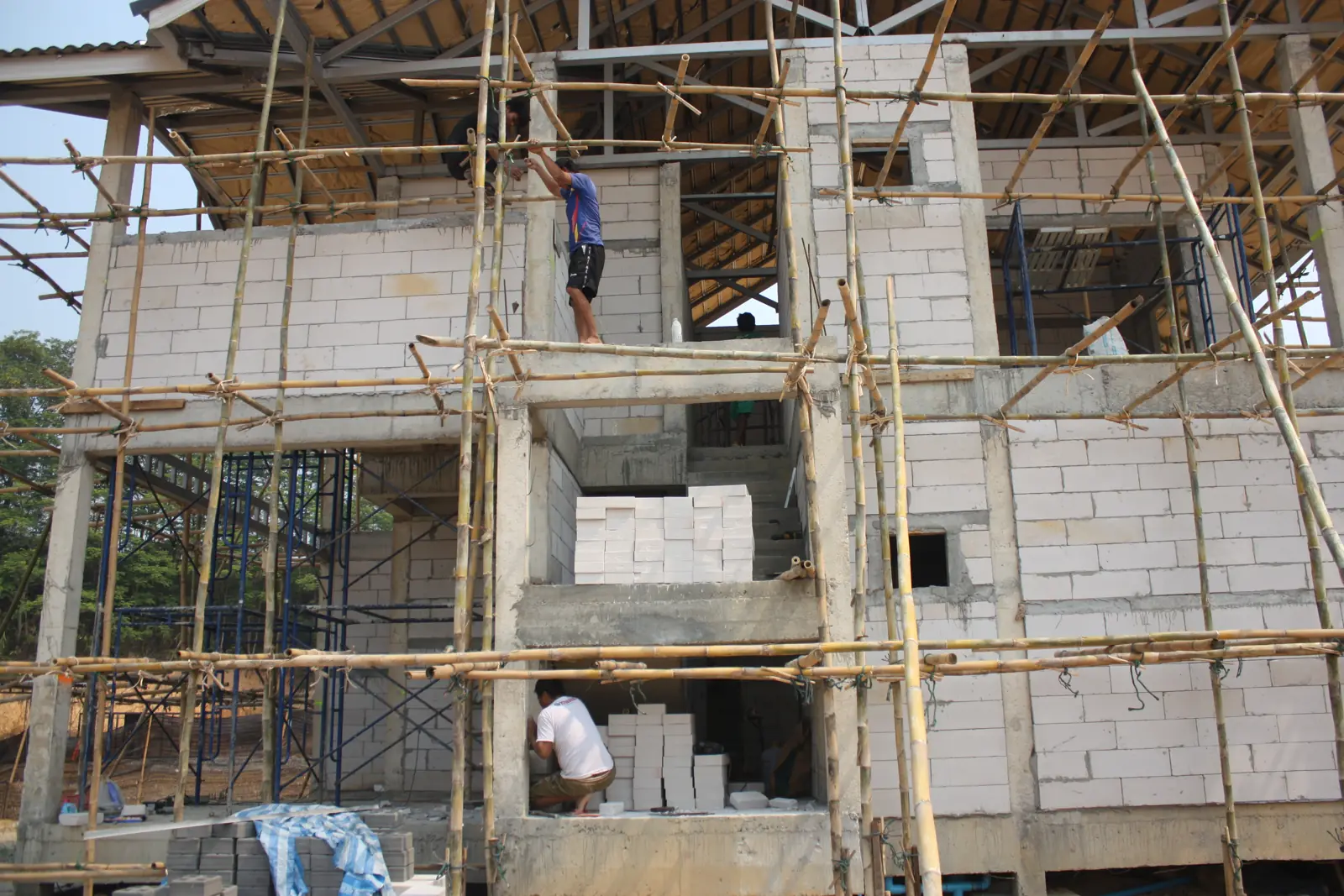

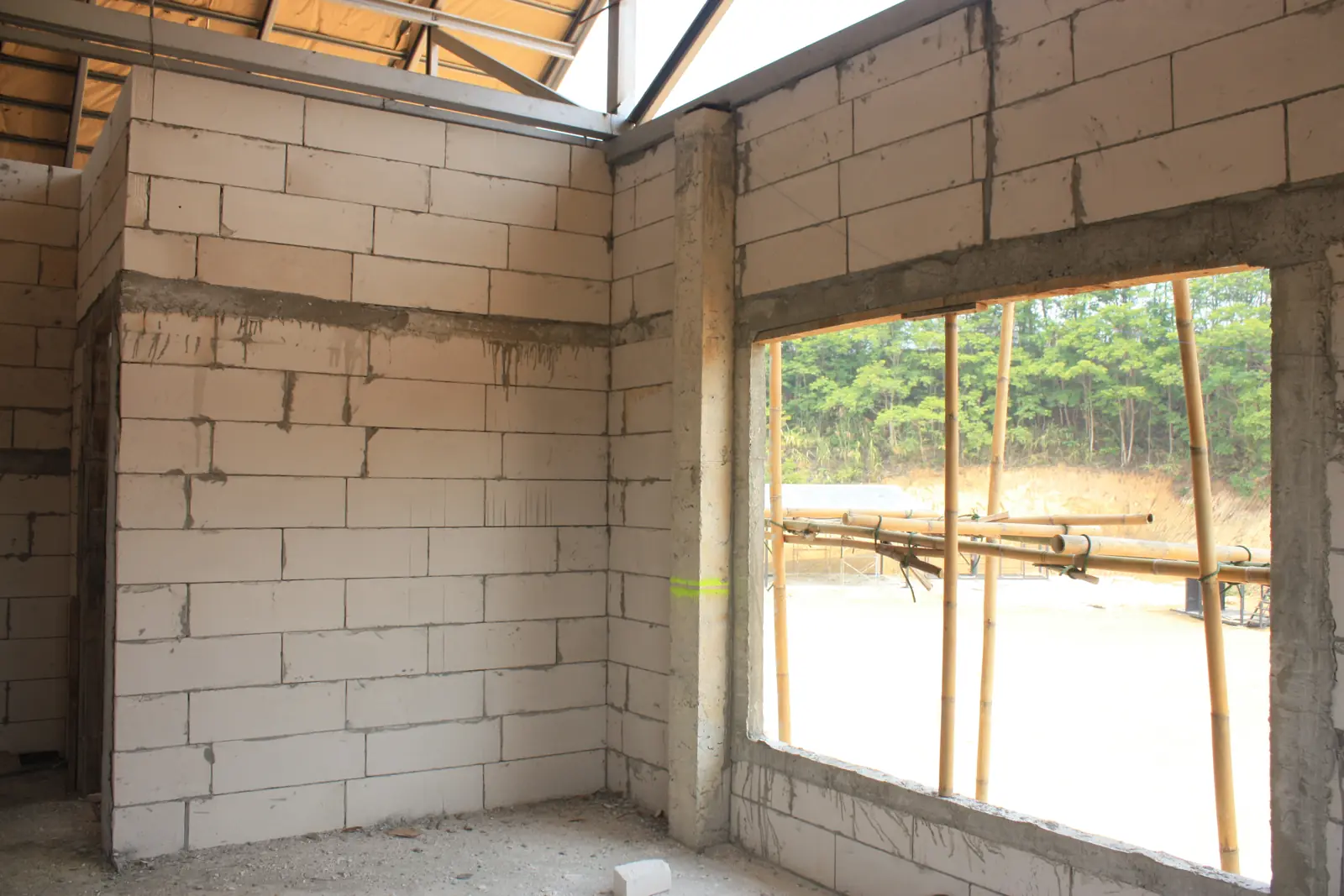

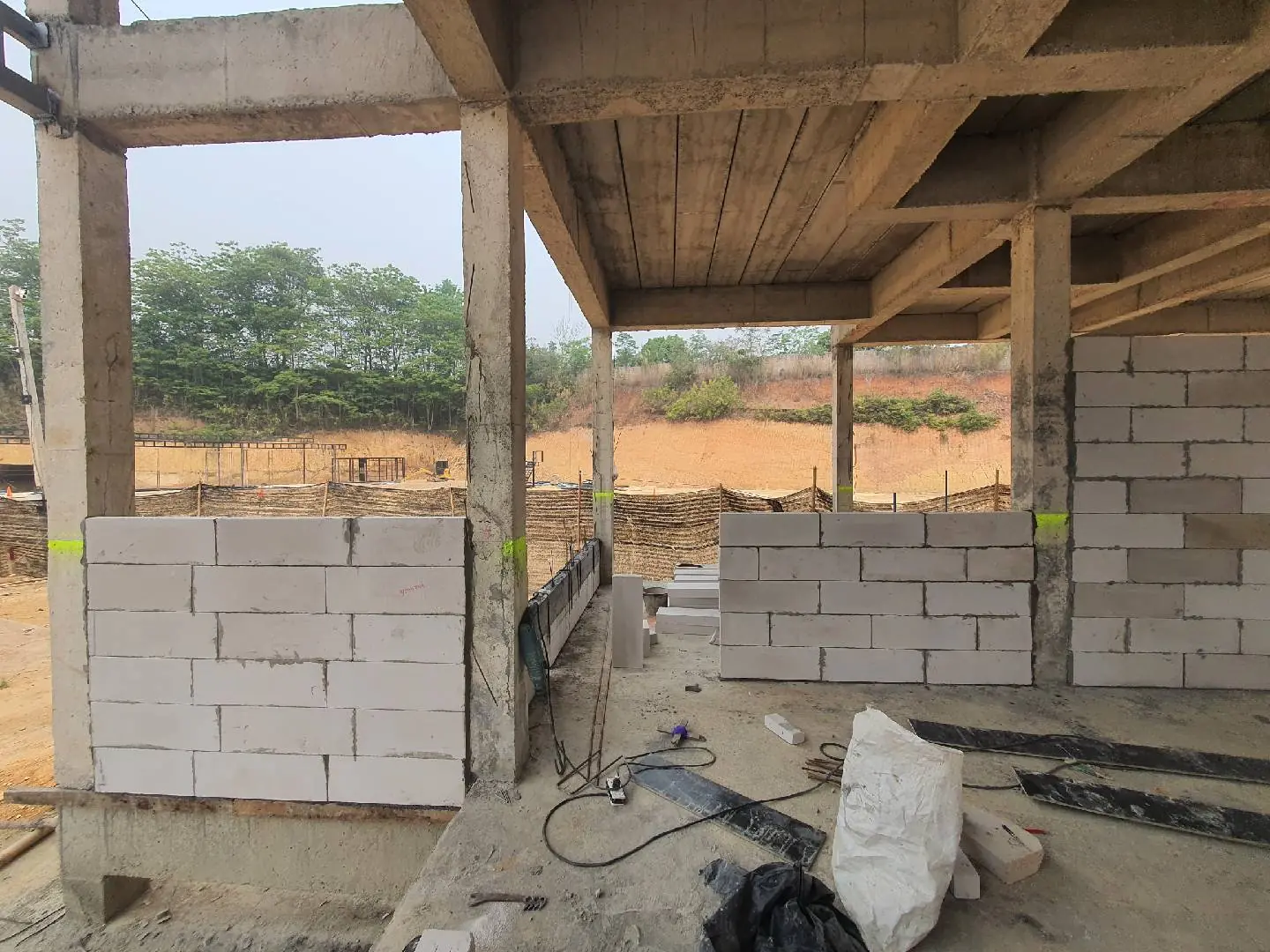

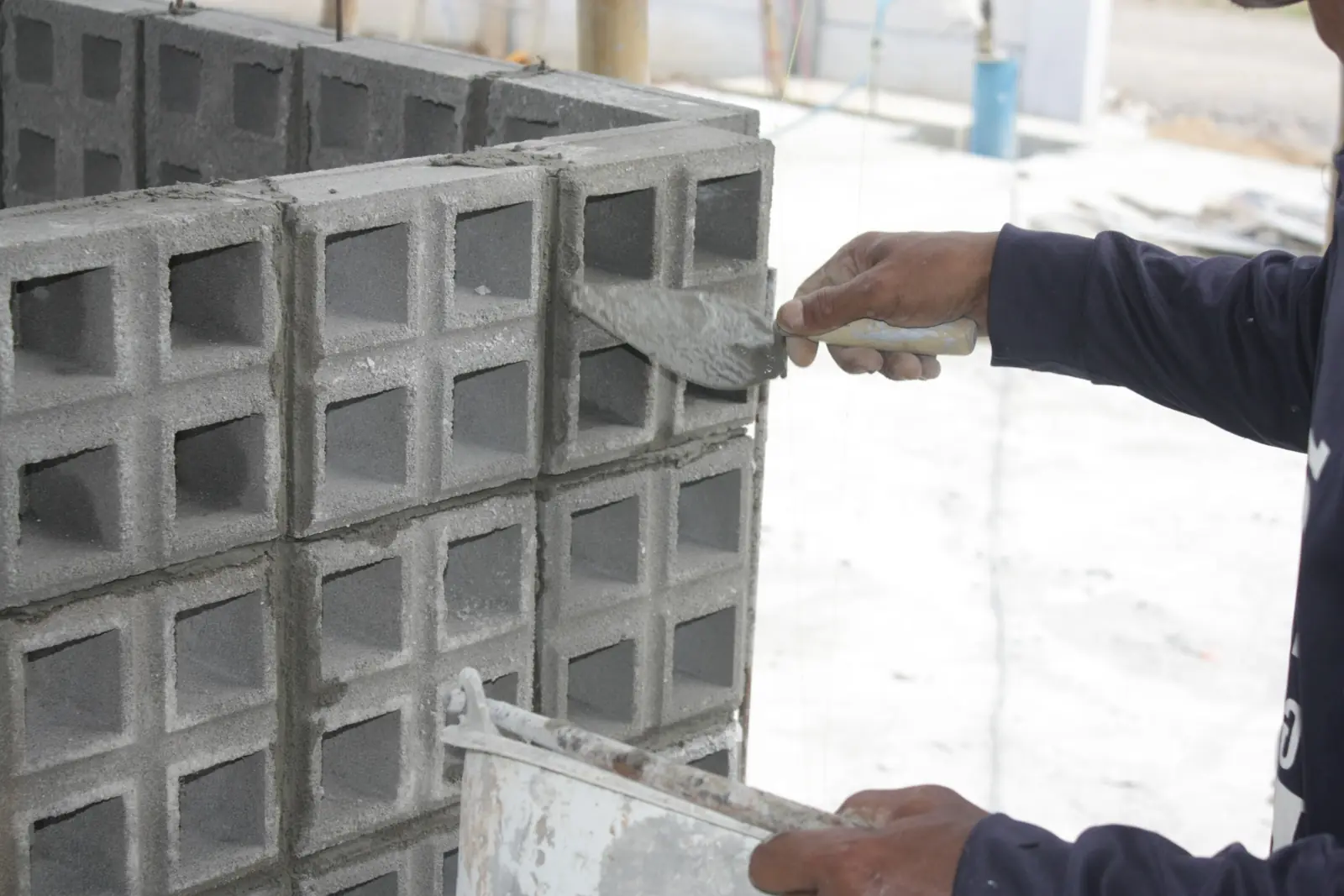

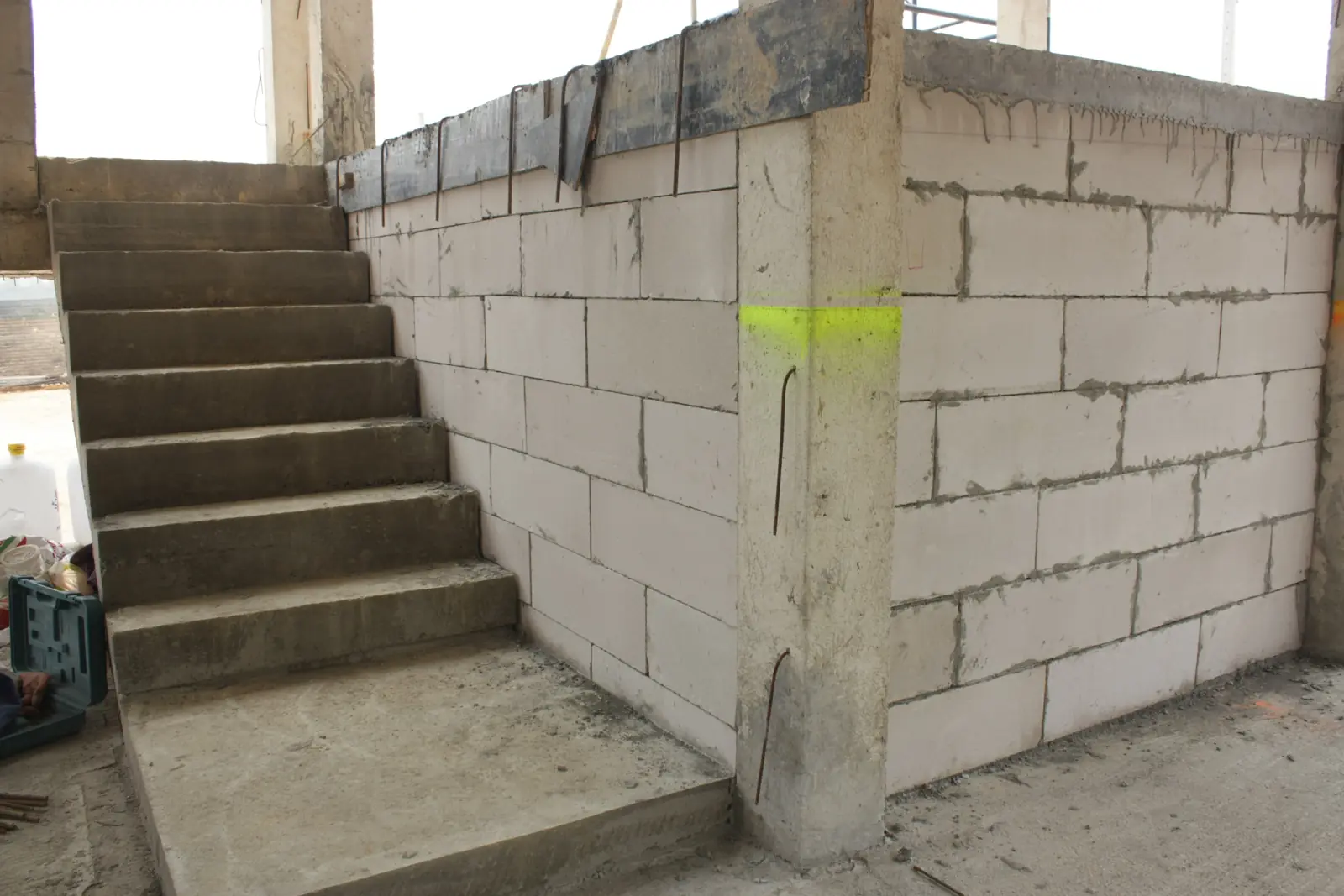

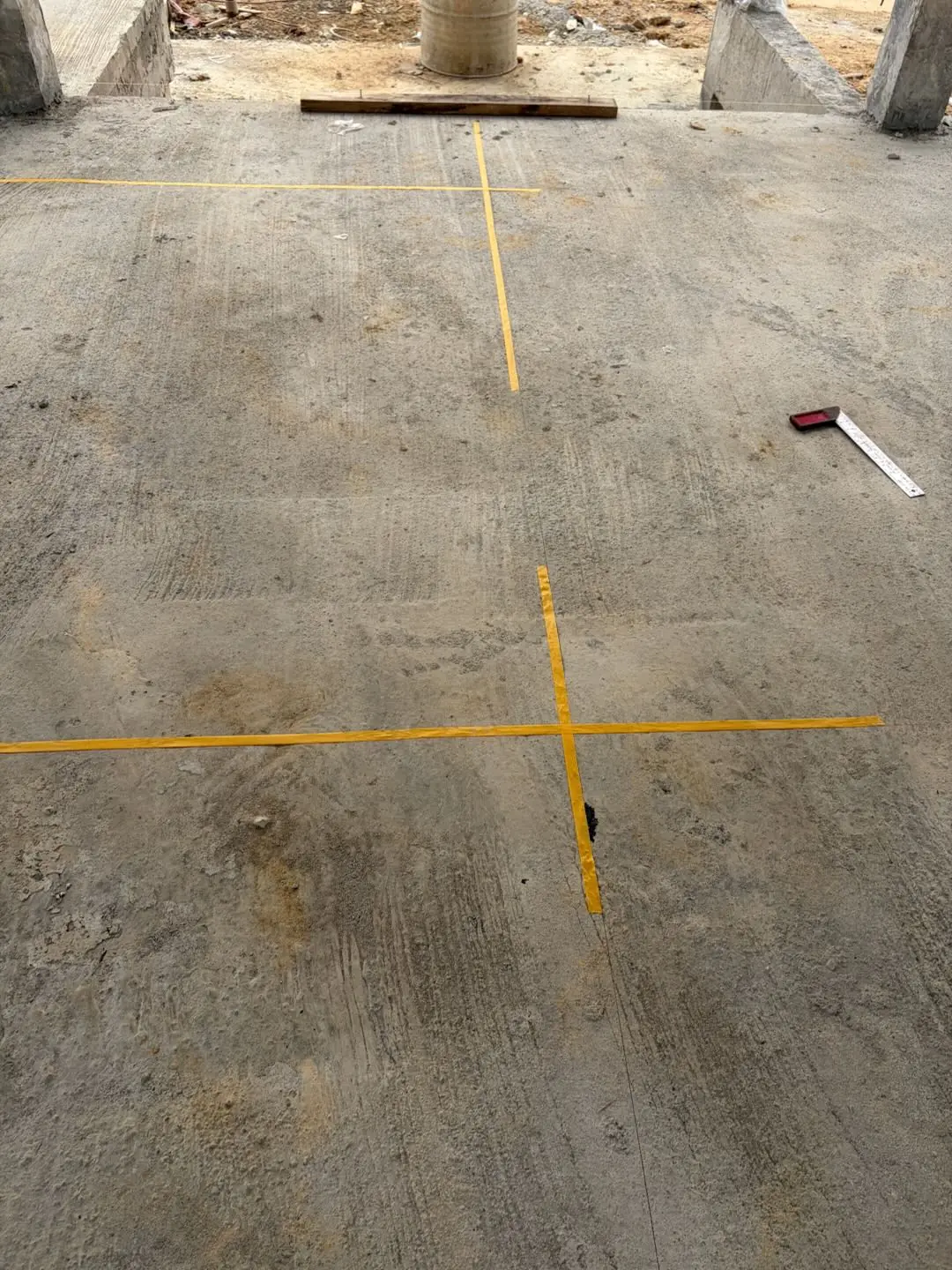

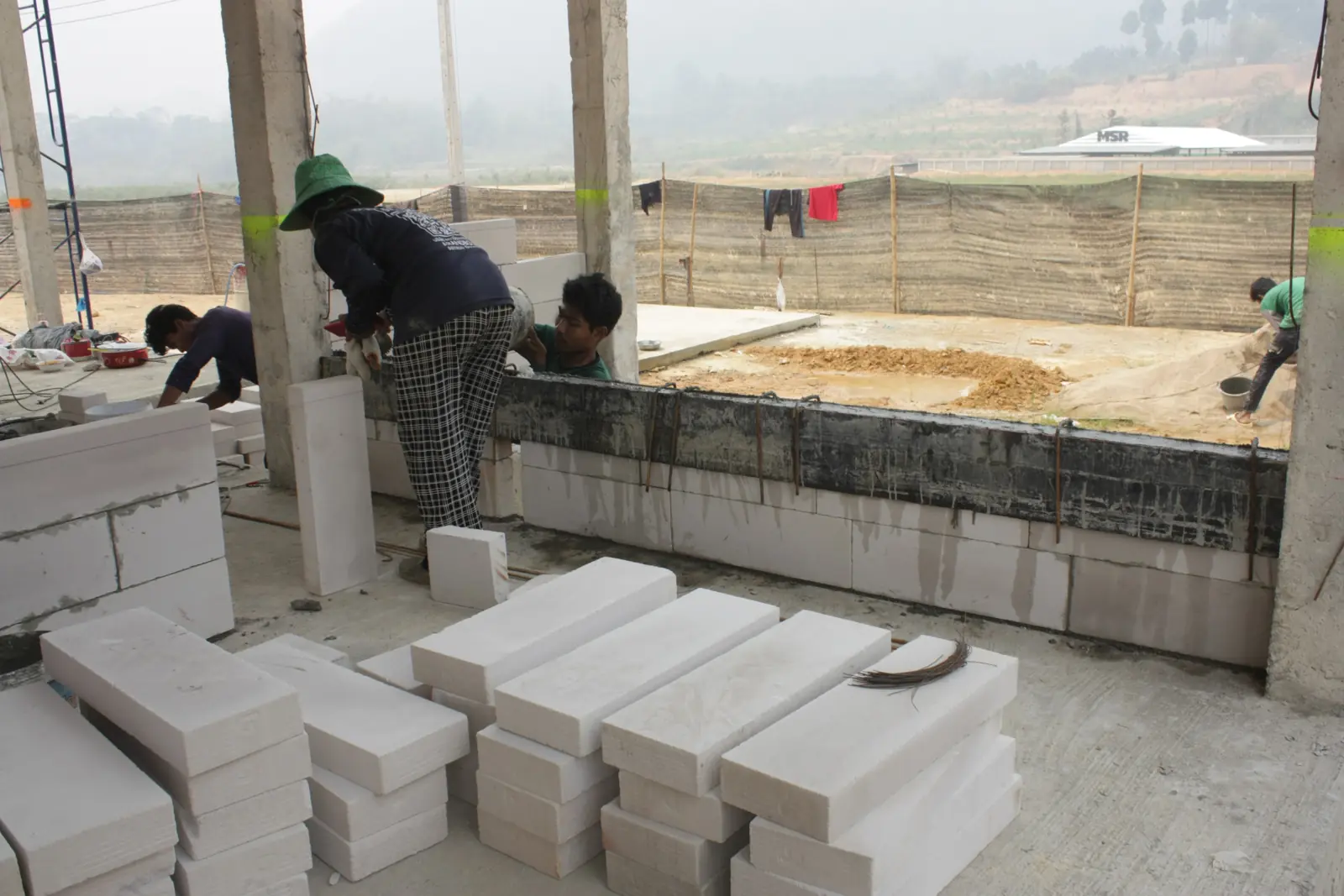

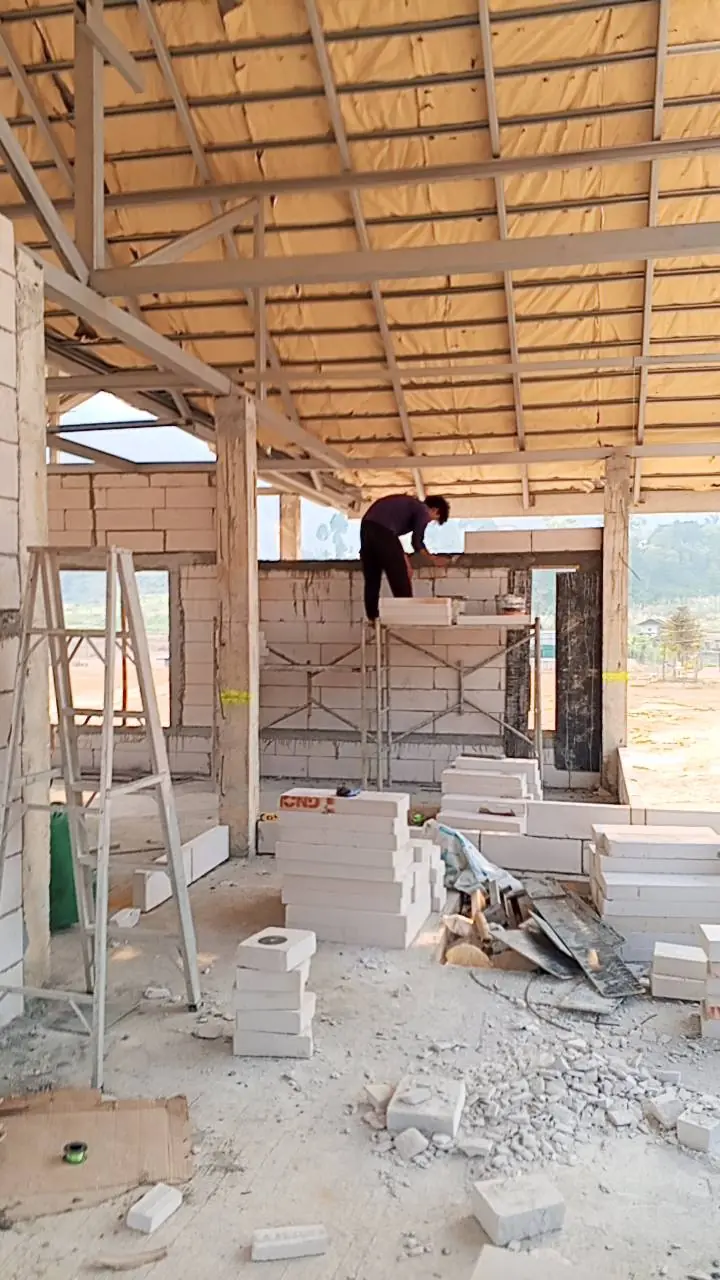

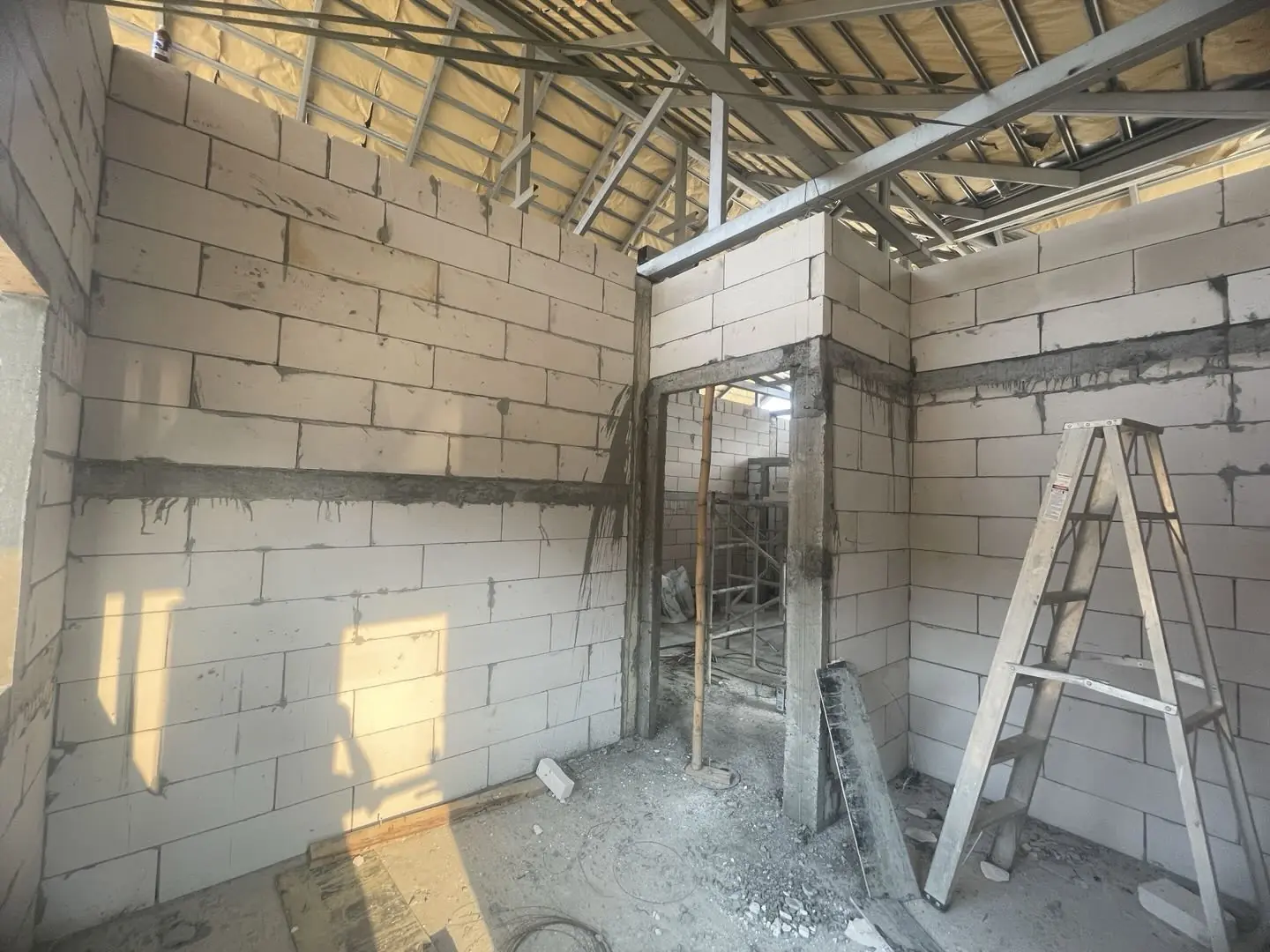

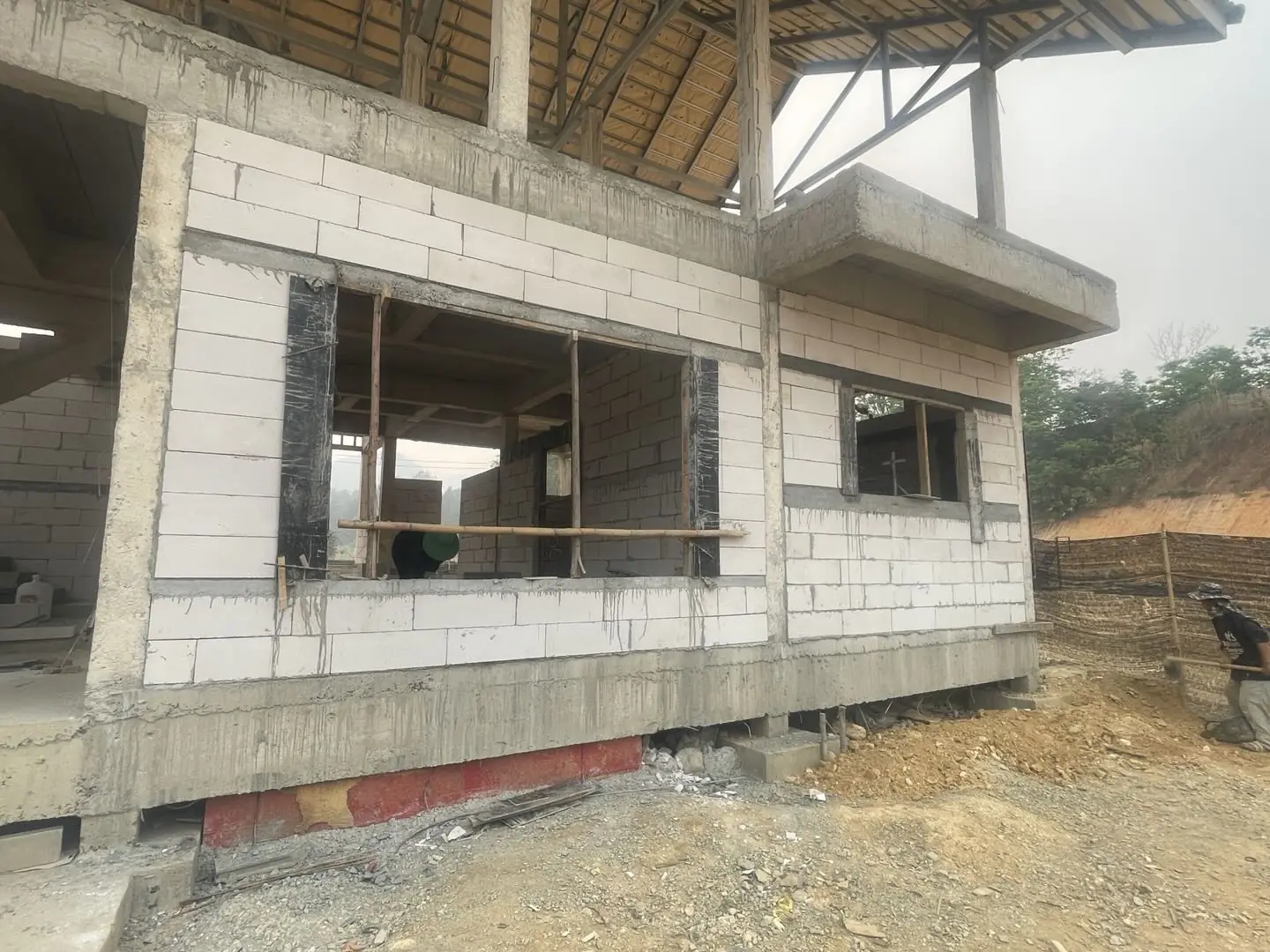

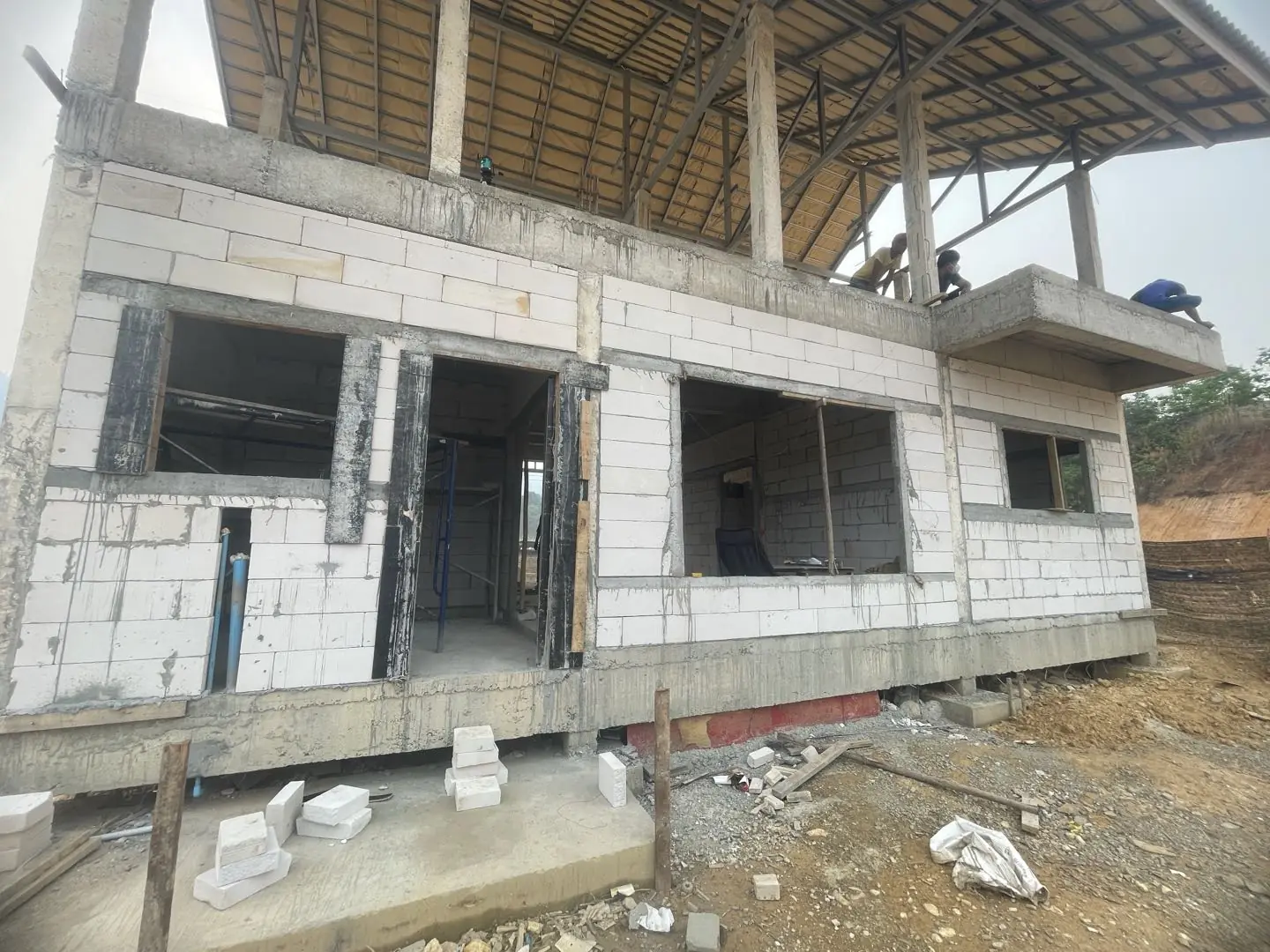

หาแนวและก่อผนังบล็อกมวลเบา

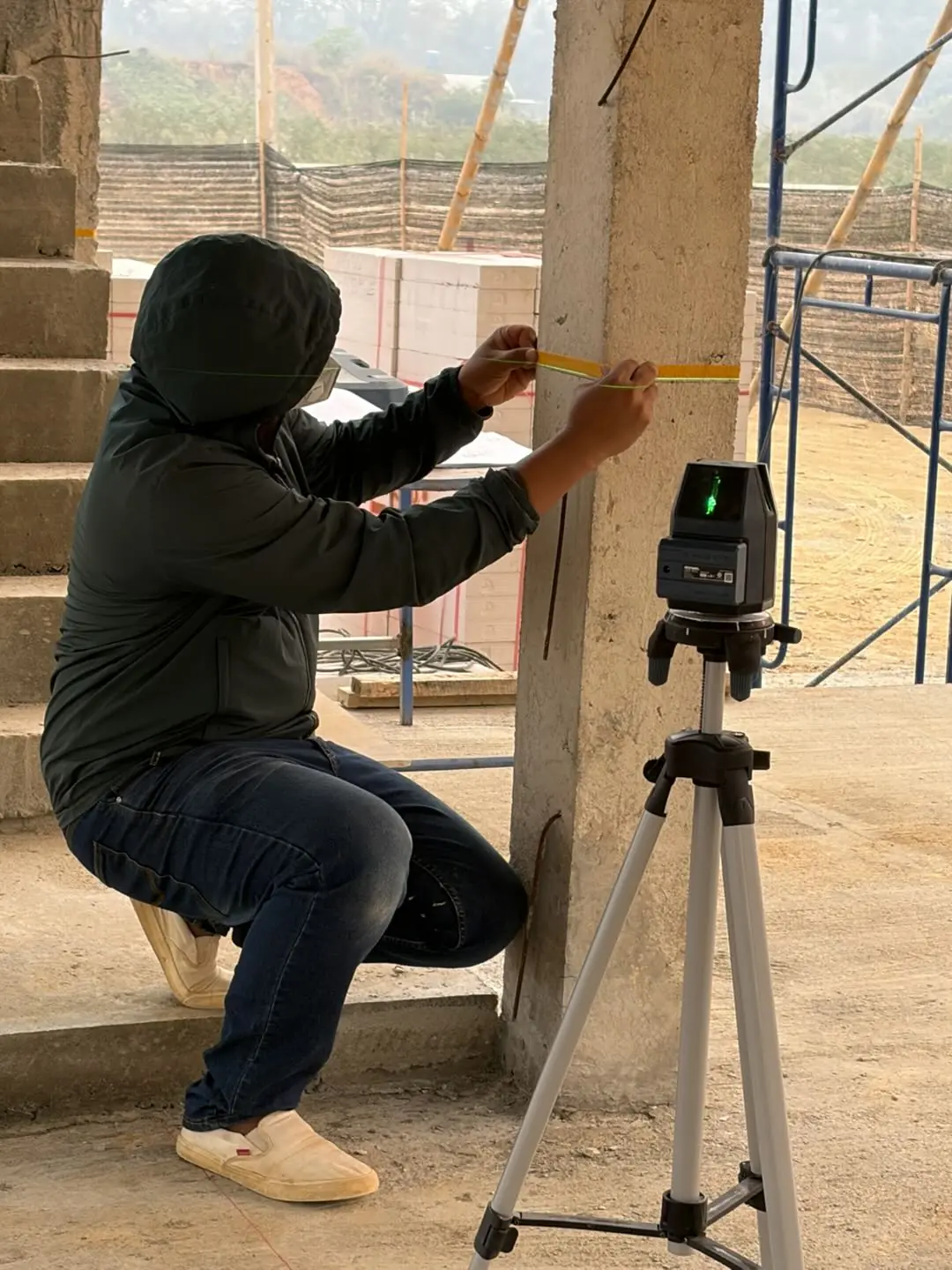

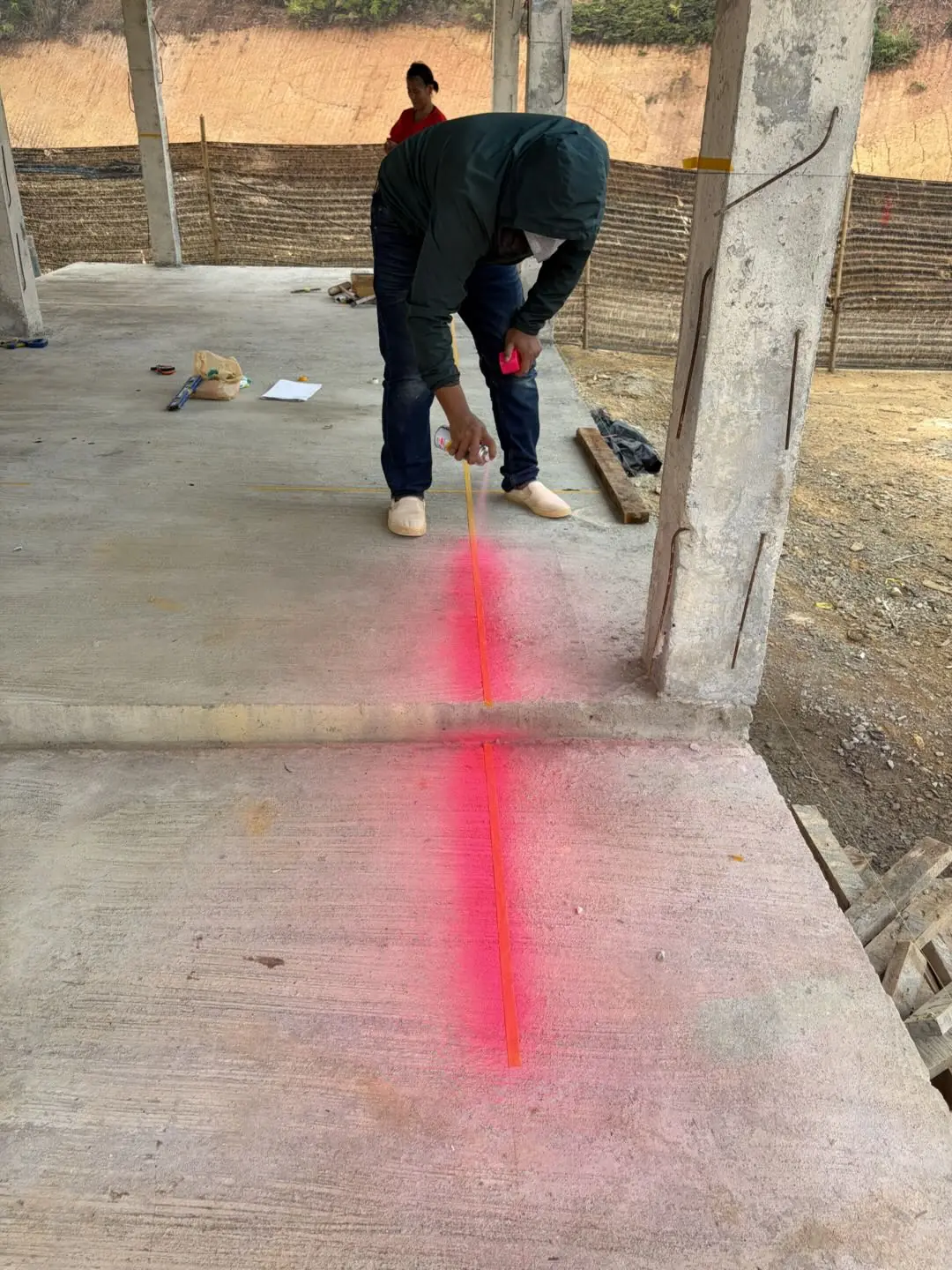

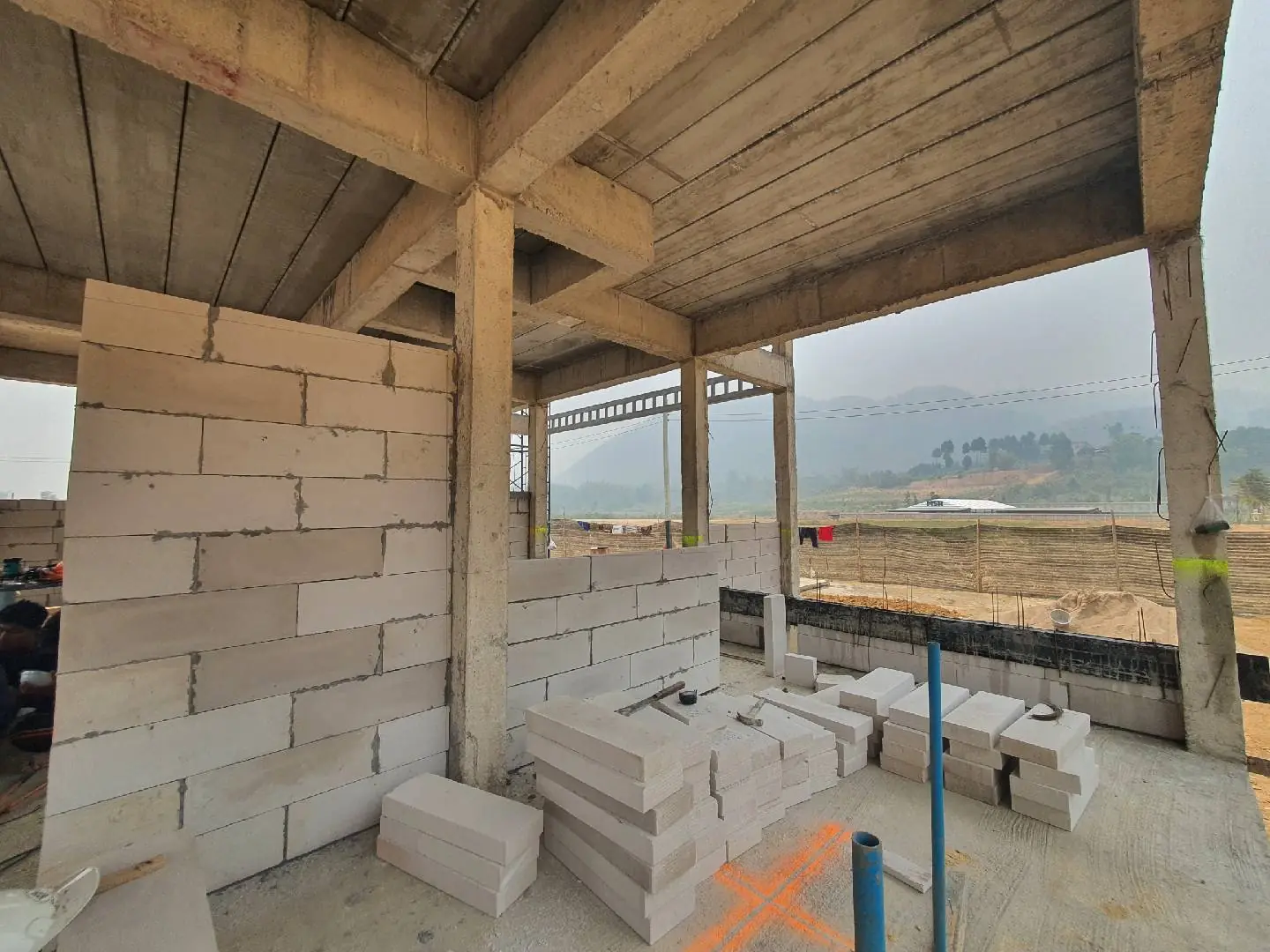

ยิงเลเซอร์หาแนวผนังบนพื้นก่อน แล้วก่อบล็อกมวลเบาขึ้นทีละชั้น

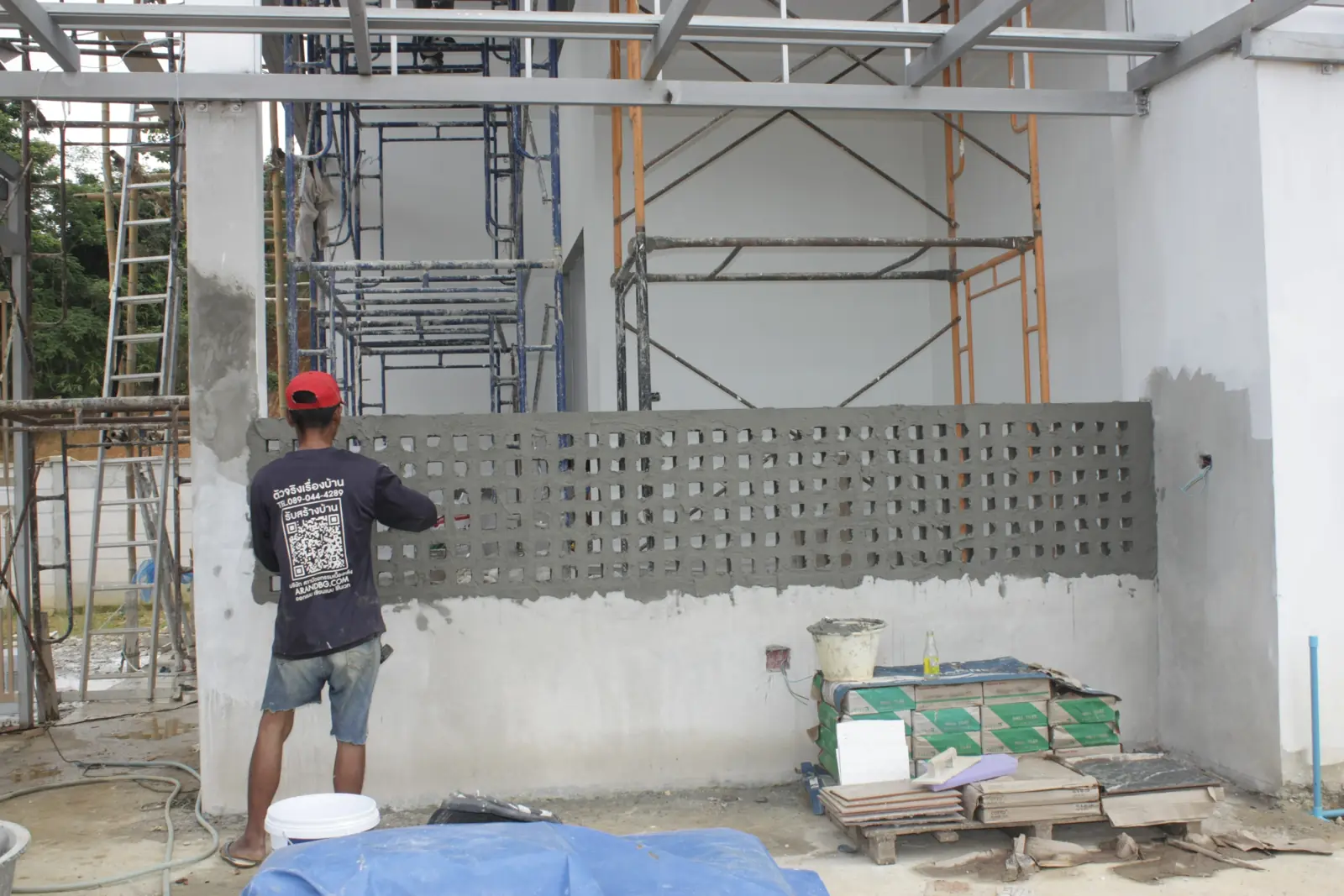

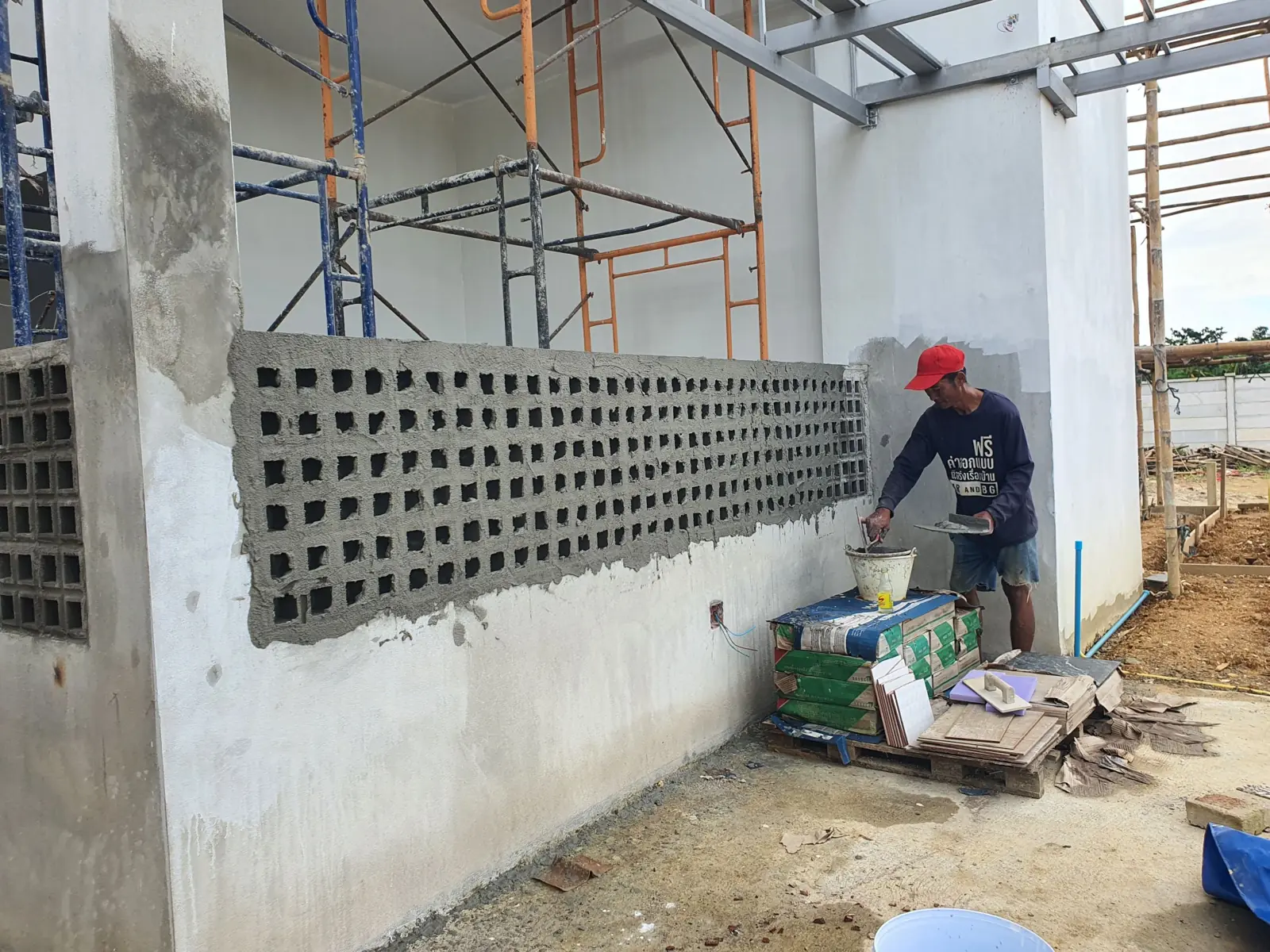

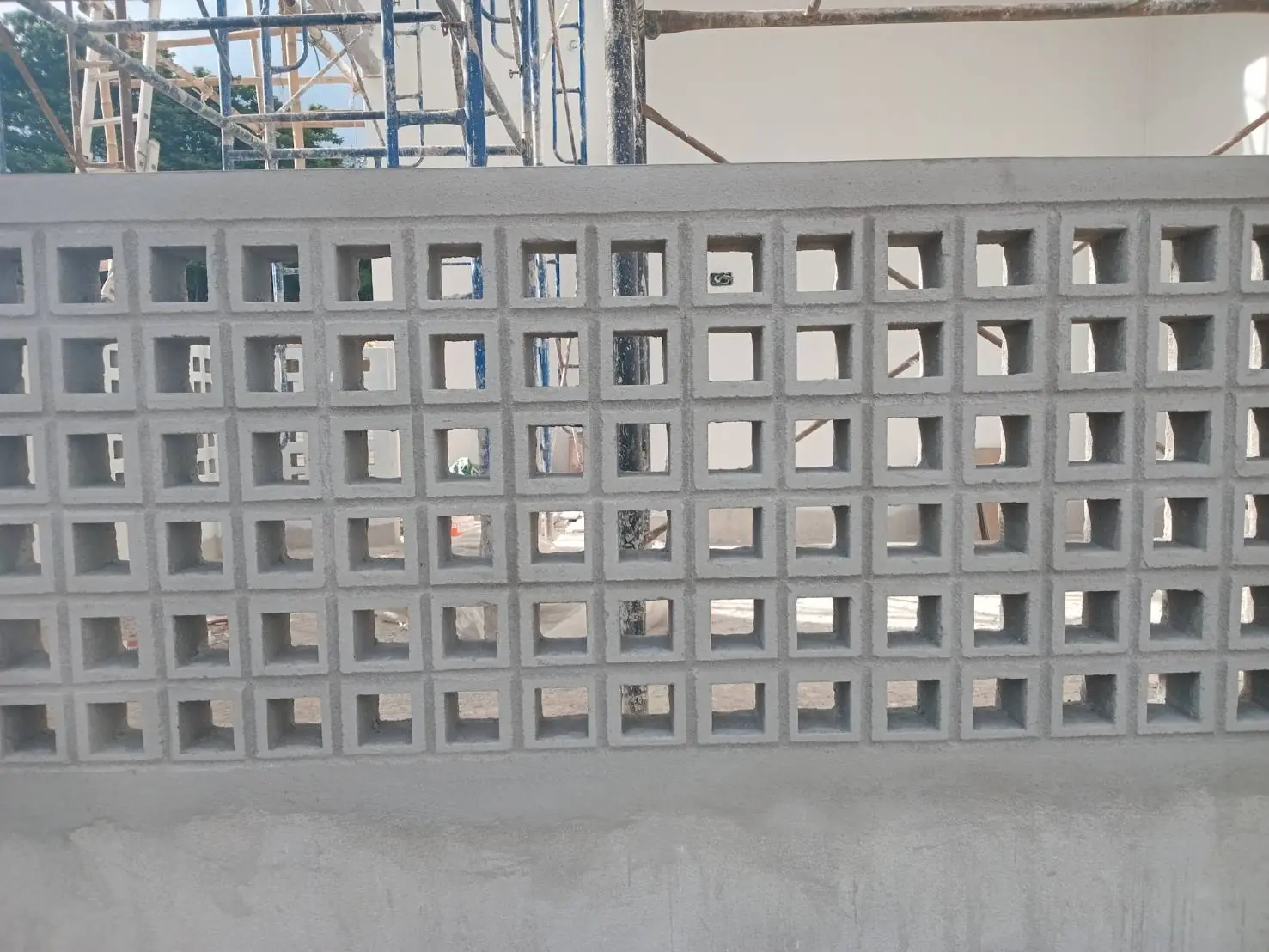

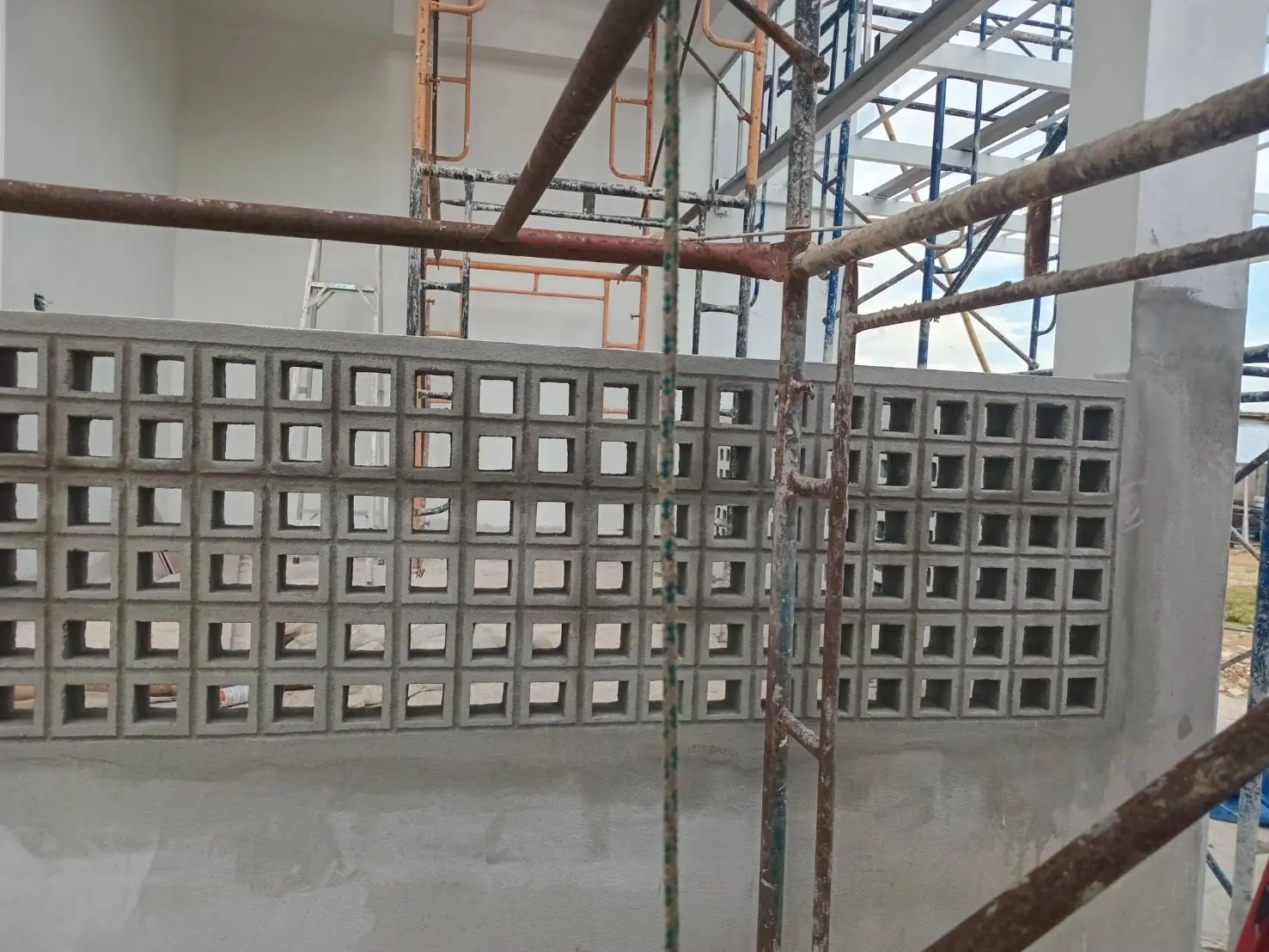

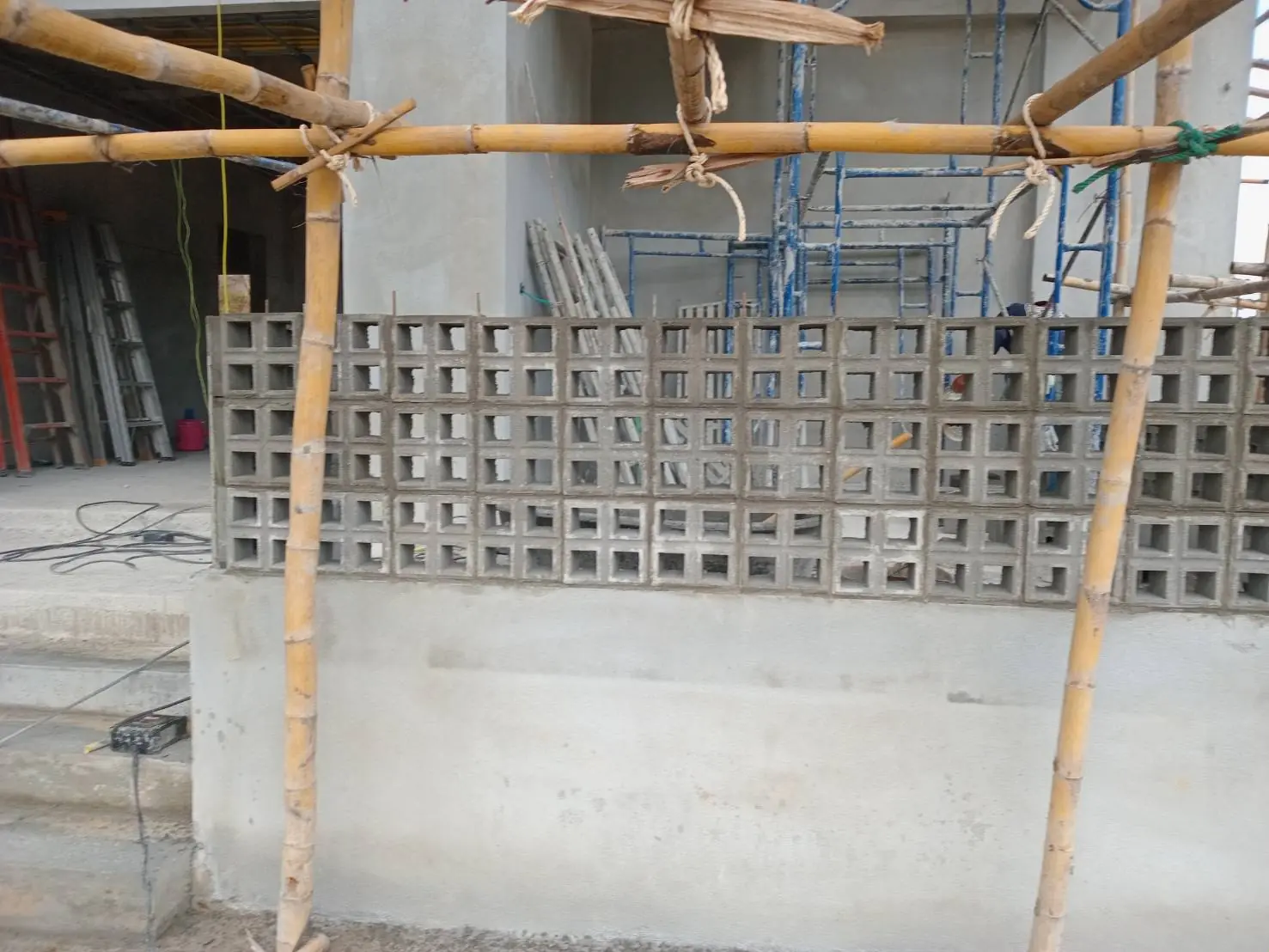

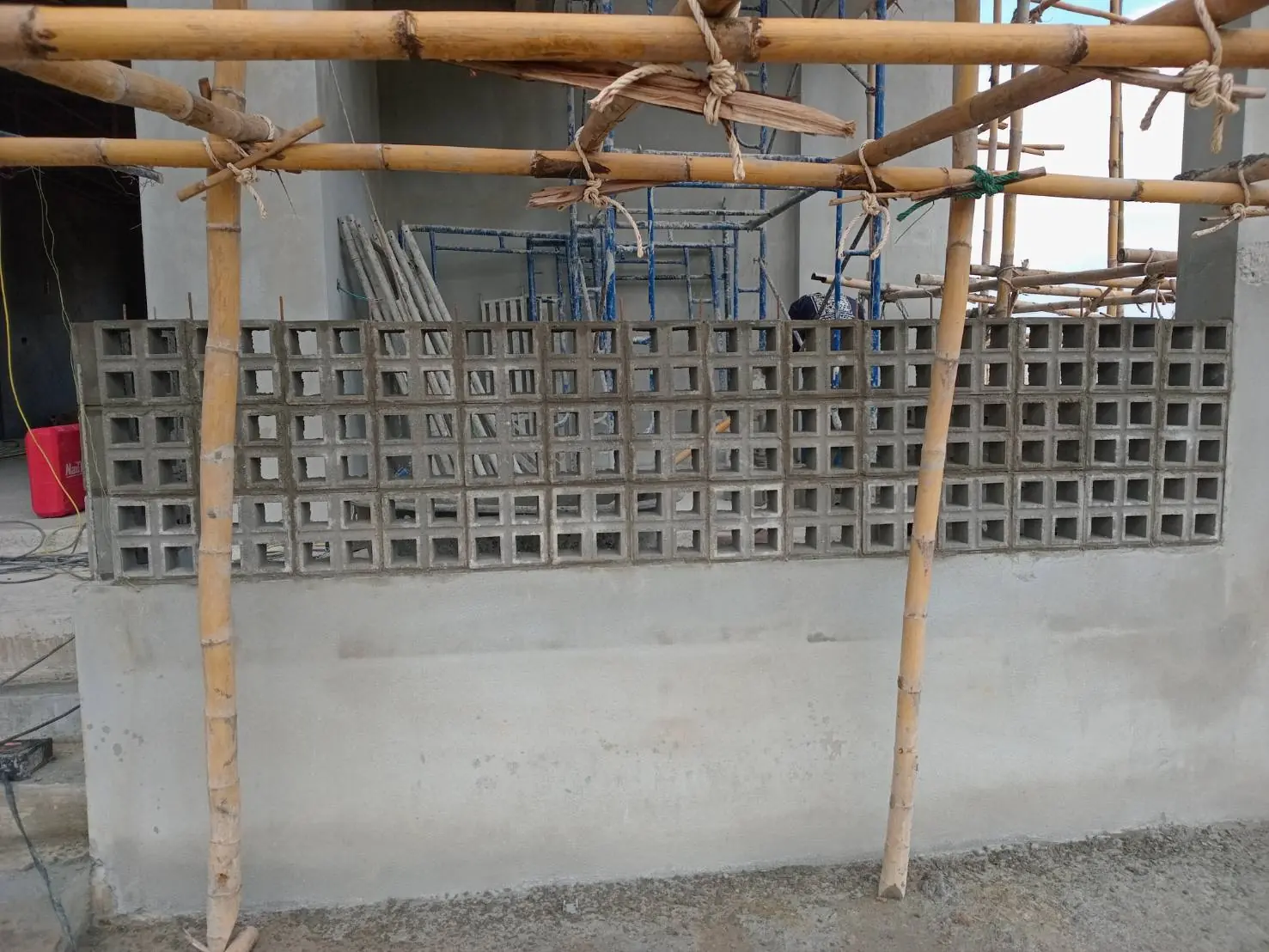

ก่อบล็อกช่องลมหน้าบ้าน
ผนังบล็อกช่องลมให้ลมผ่านแต่บังสายตา ต้องจัดแนวทีละก้อนให้ช่องตรงกันทั้งผนัง

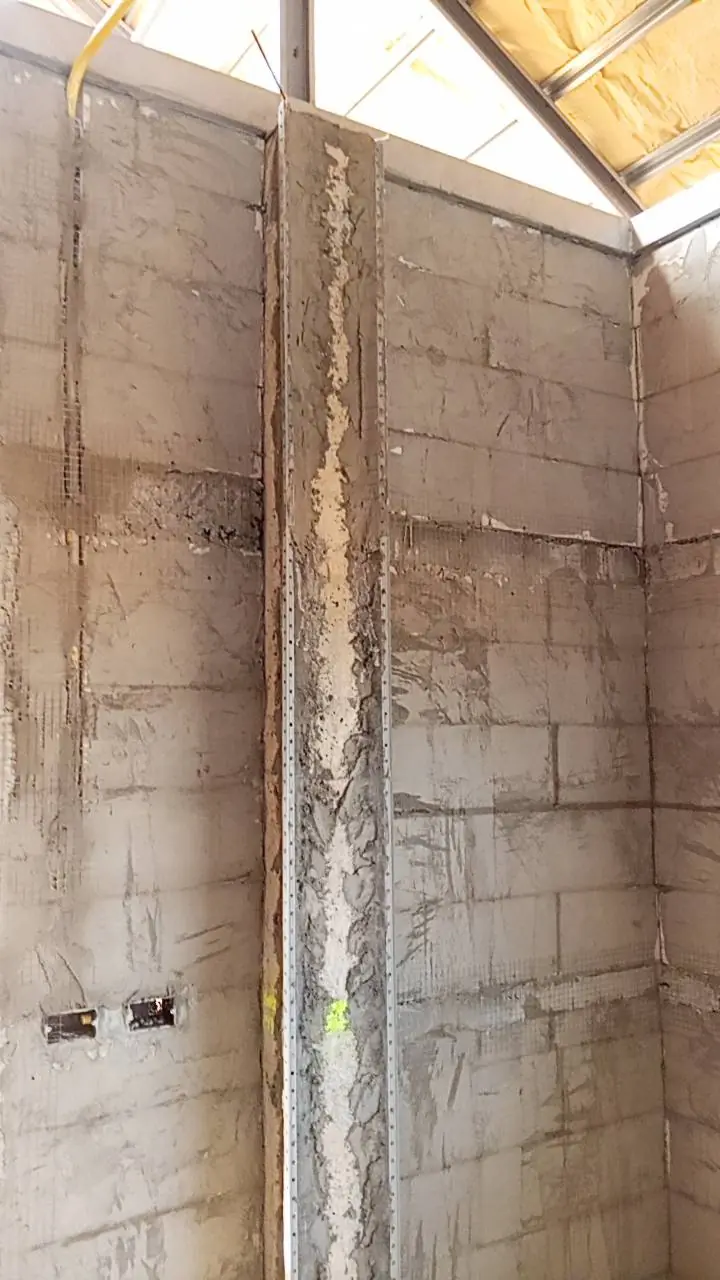

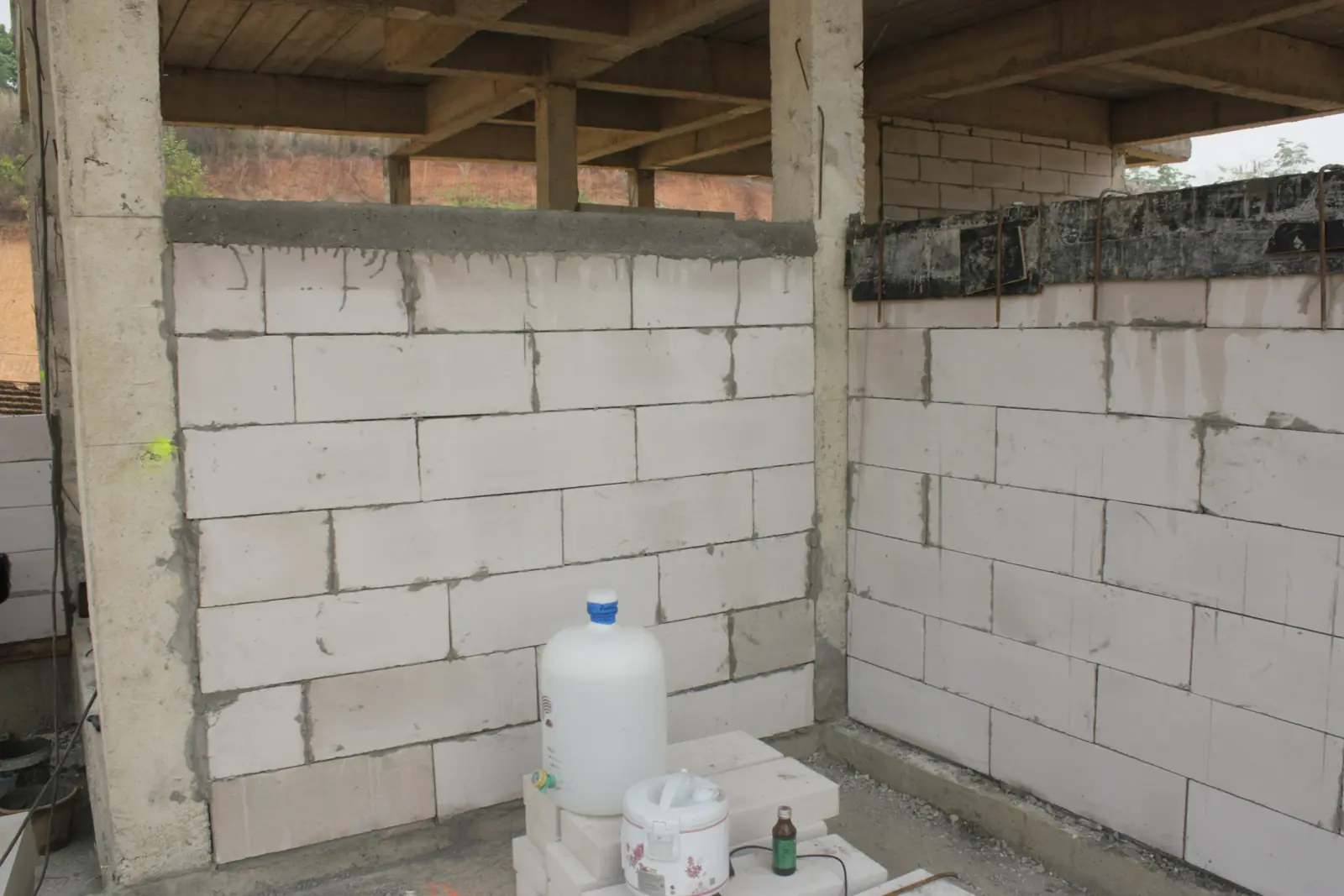

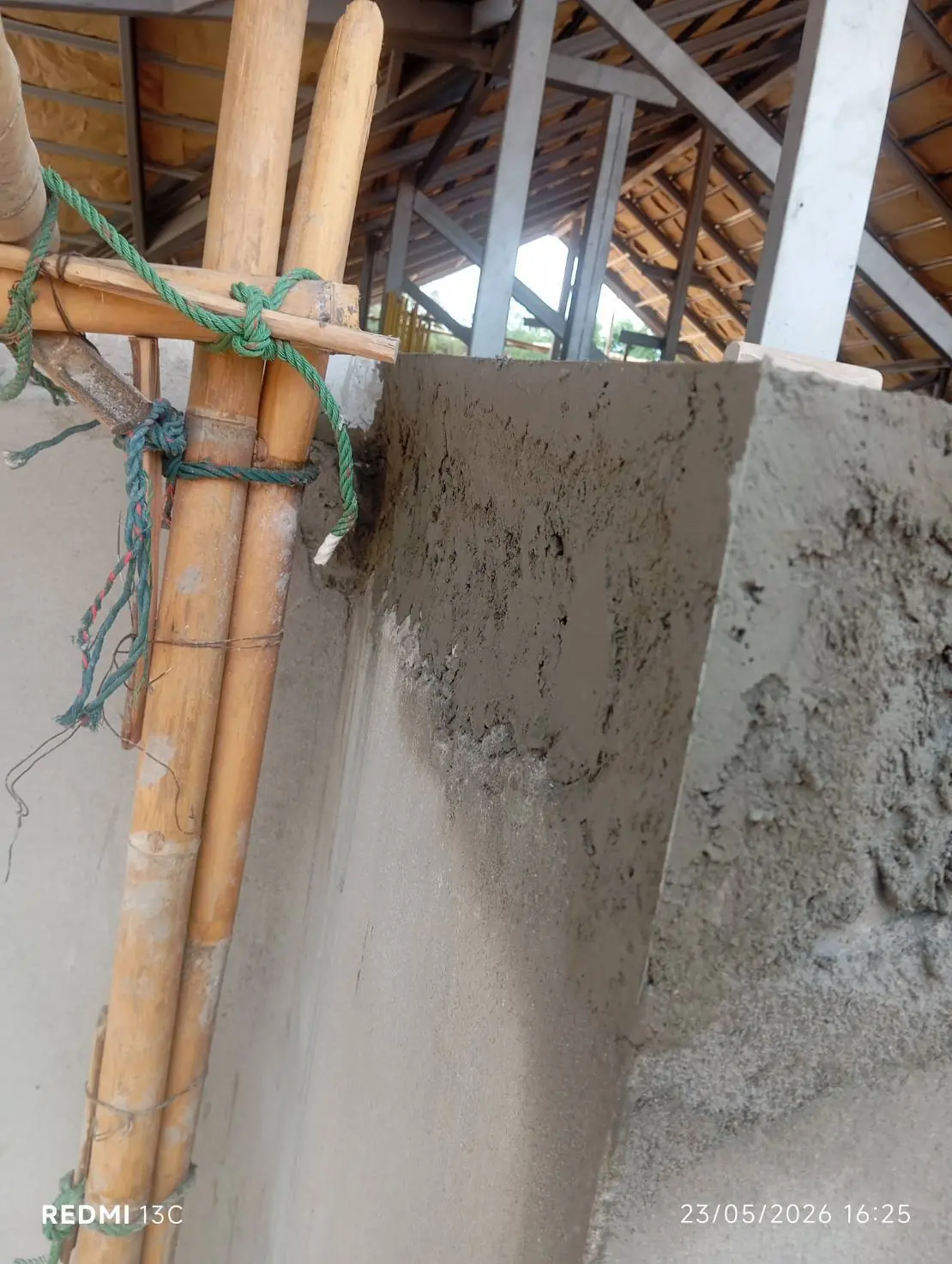

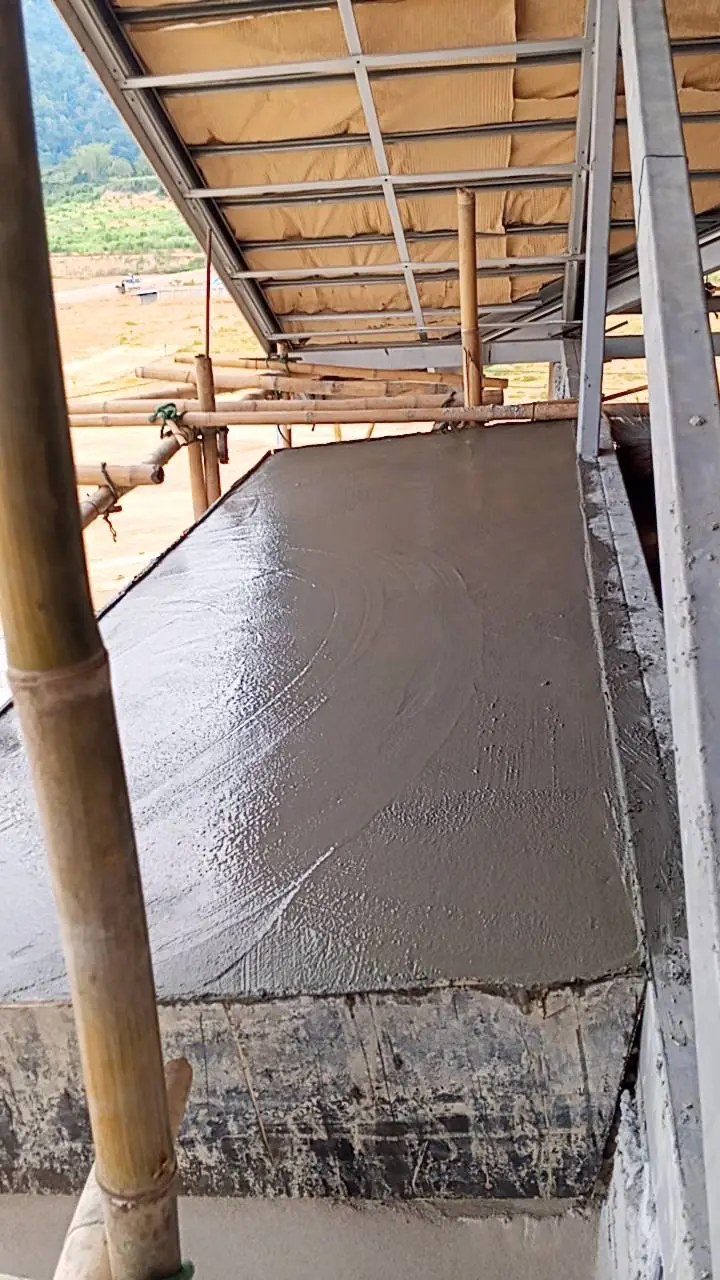

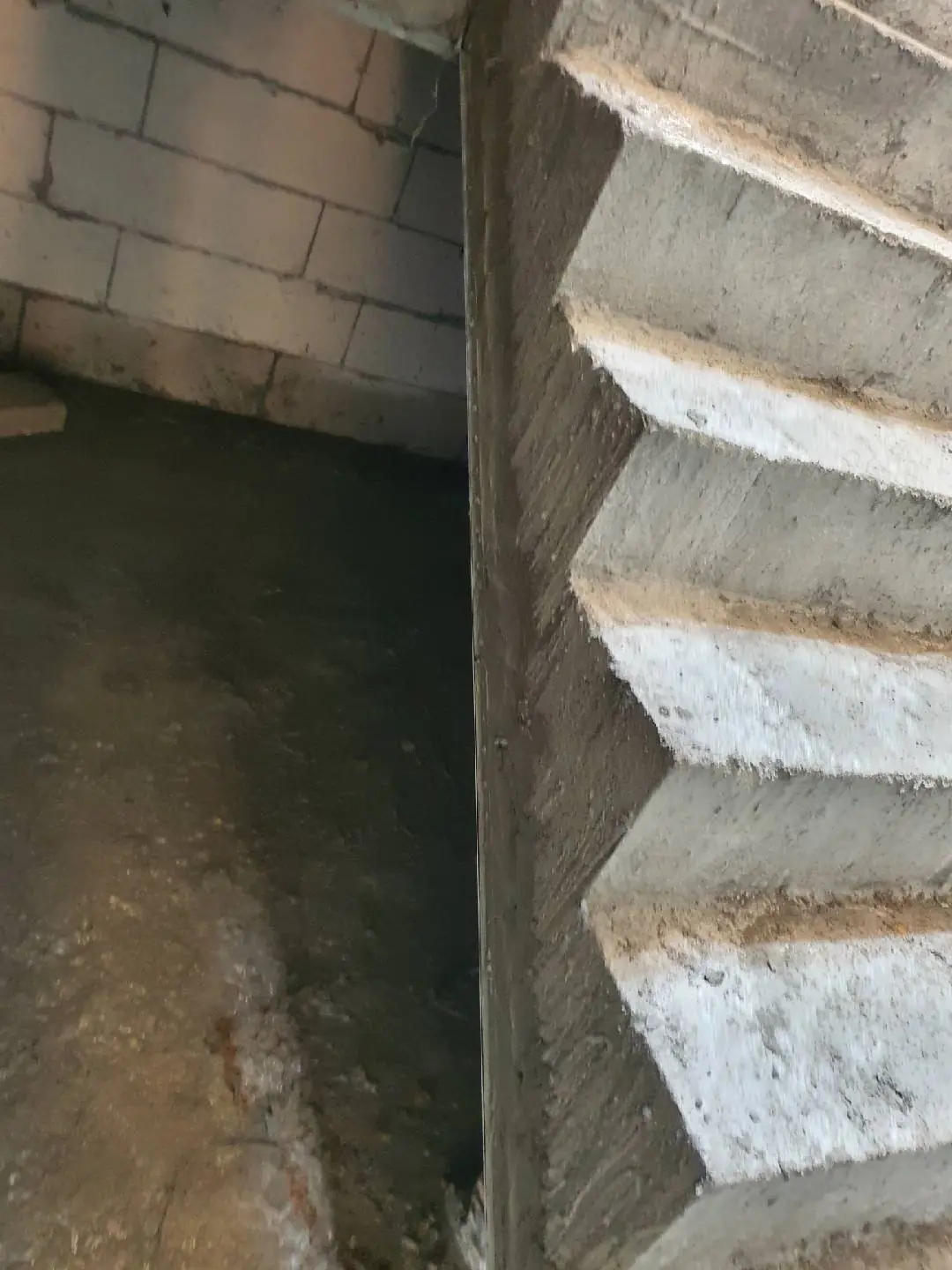

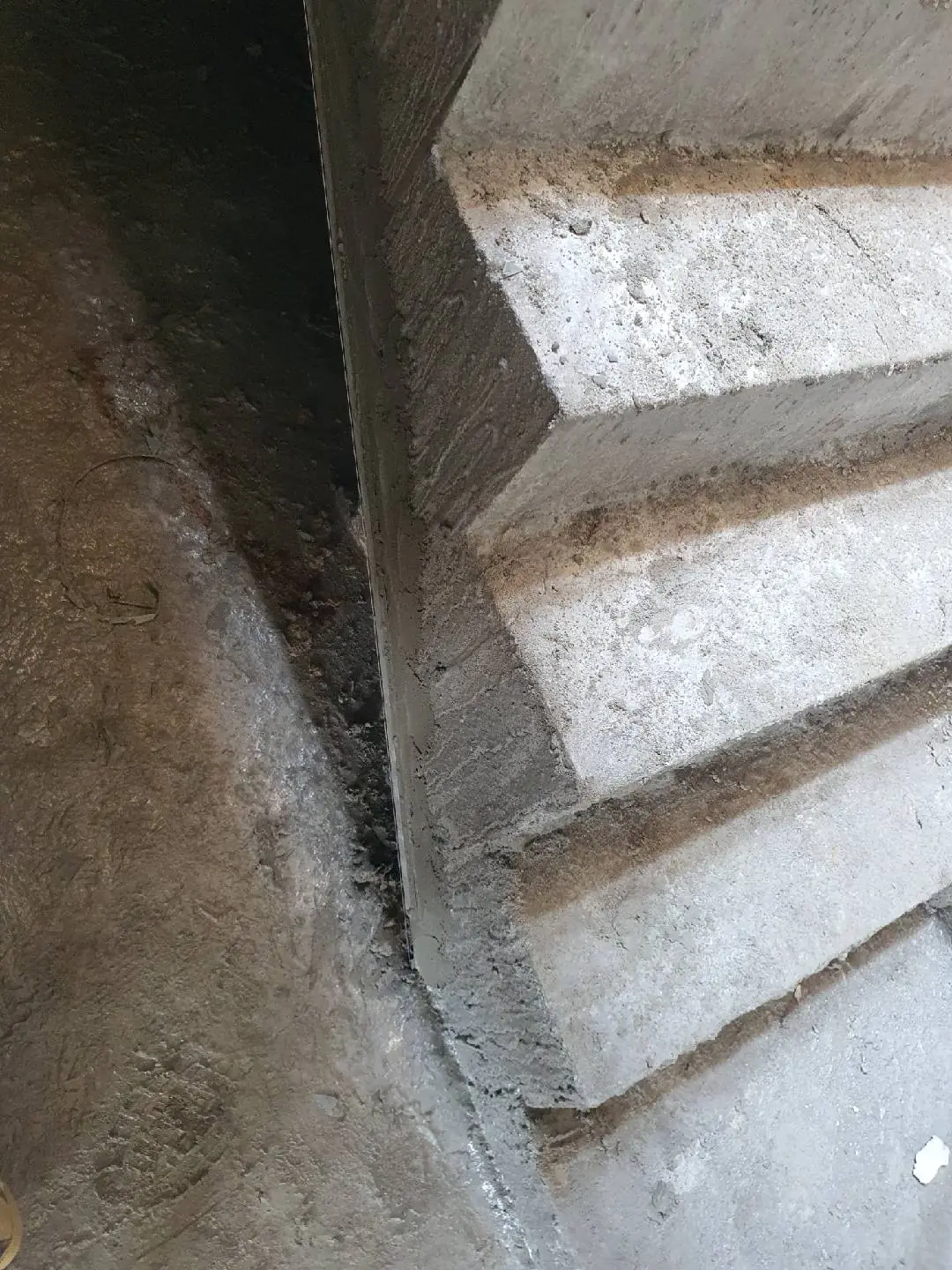

ตีตาข่าย จับเซี้ยม และเทแผงกันแดด

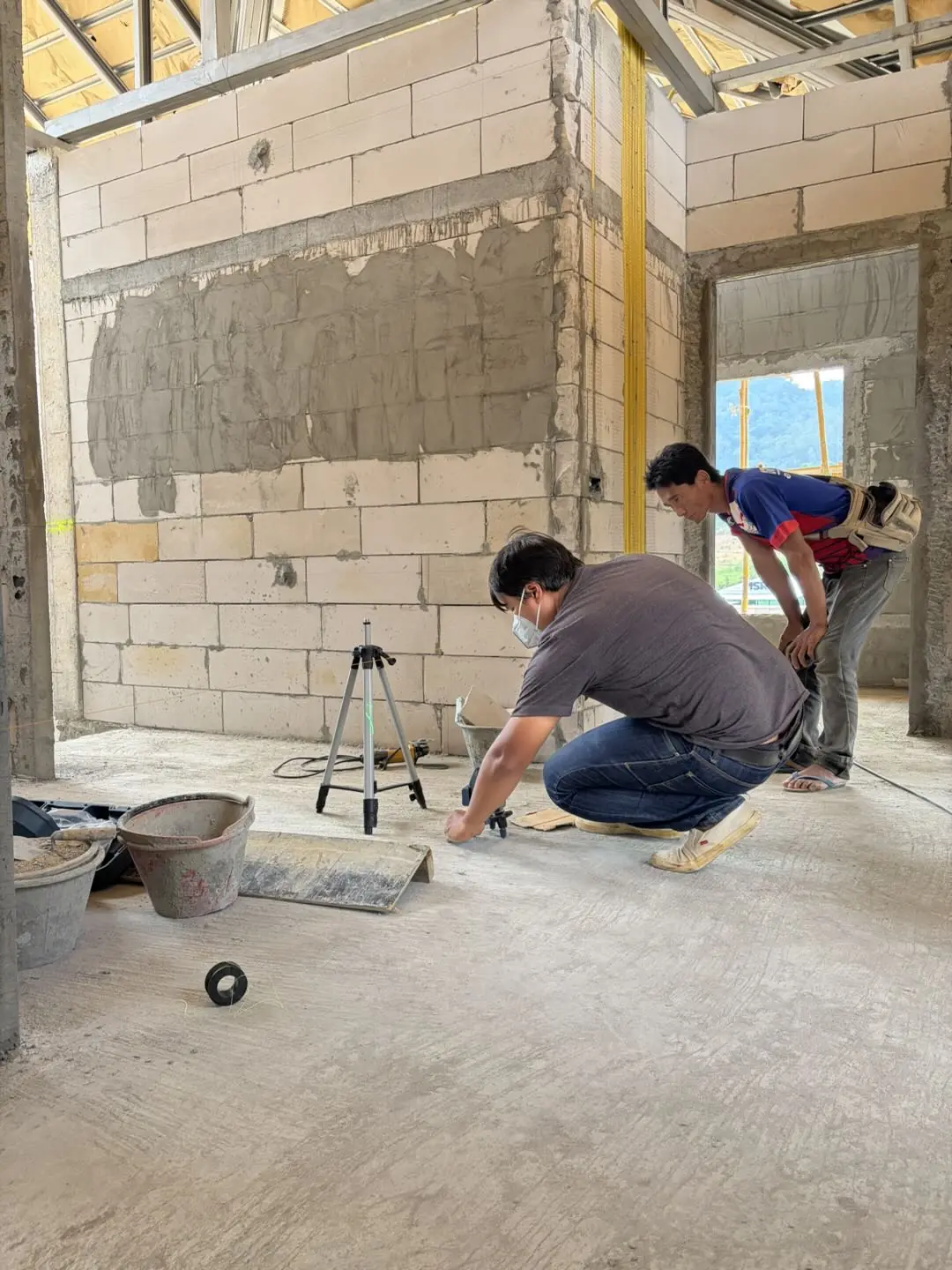

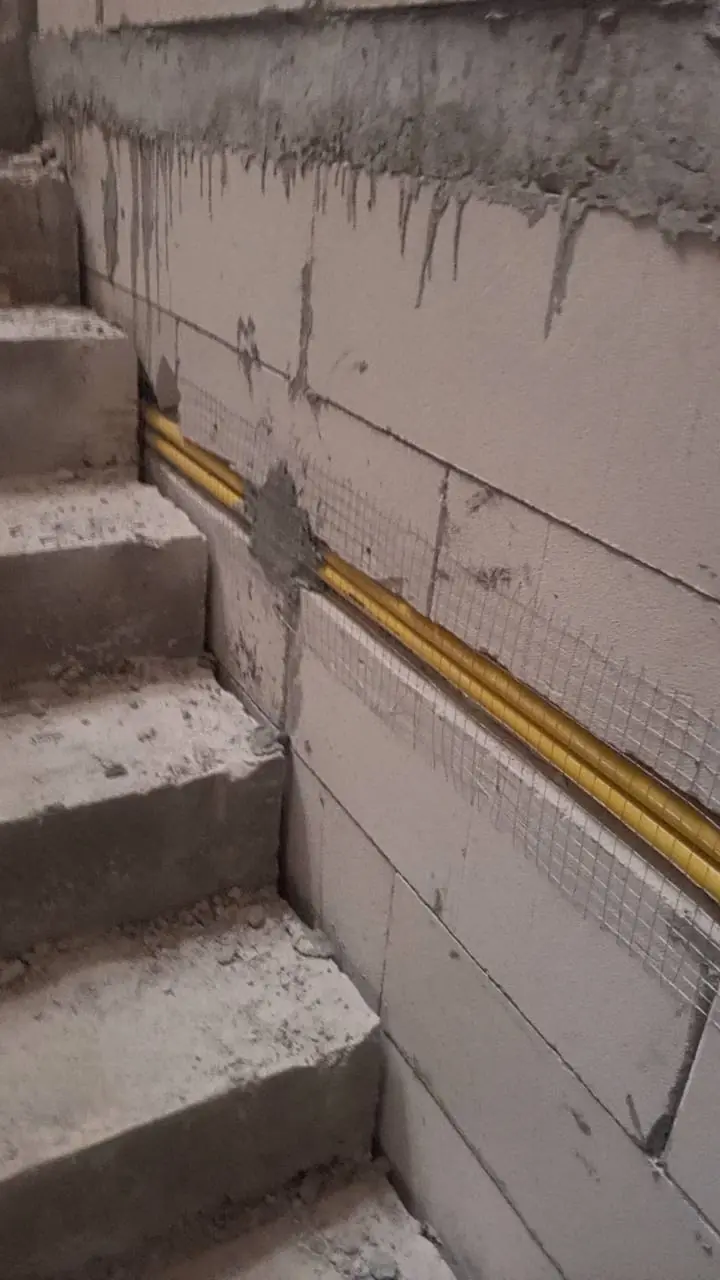

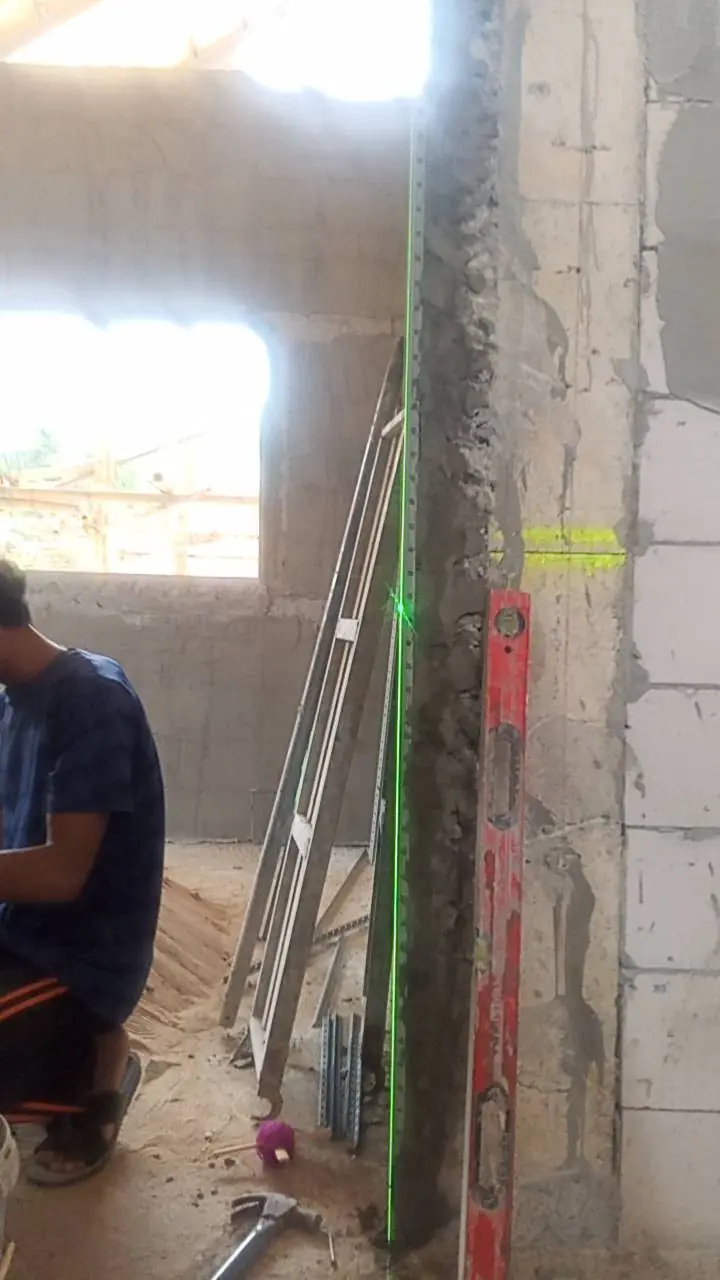

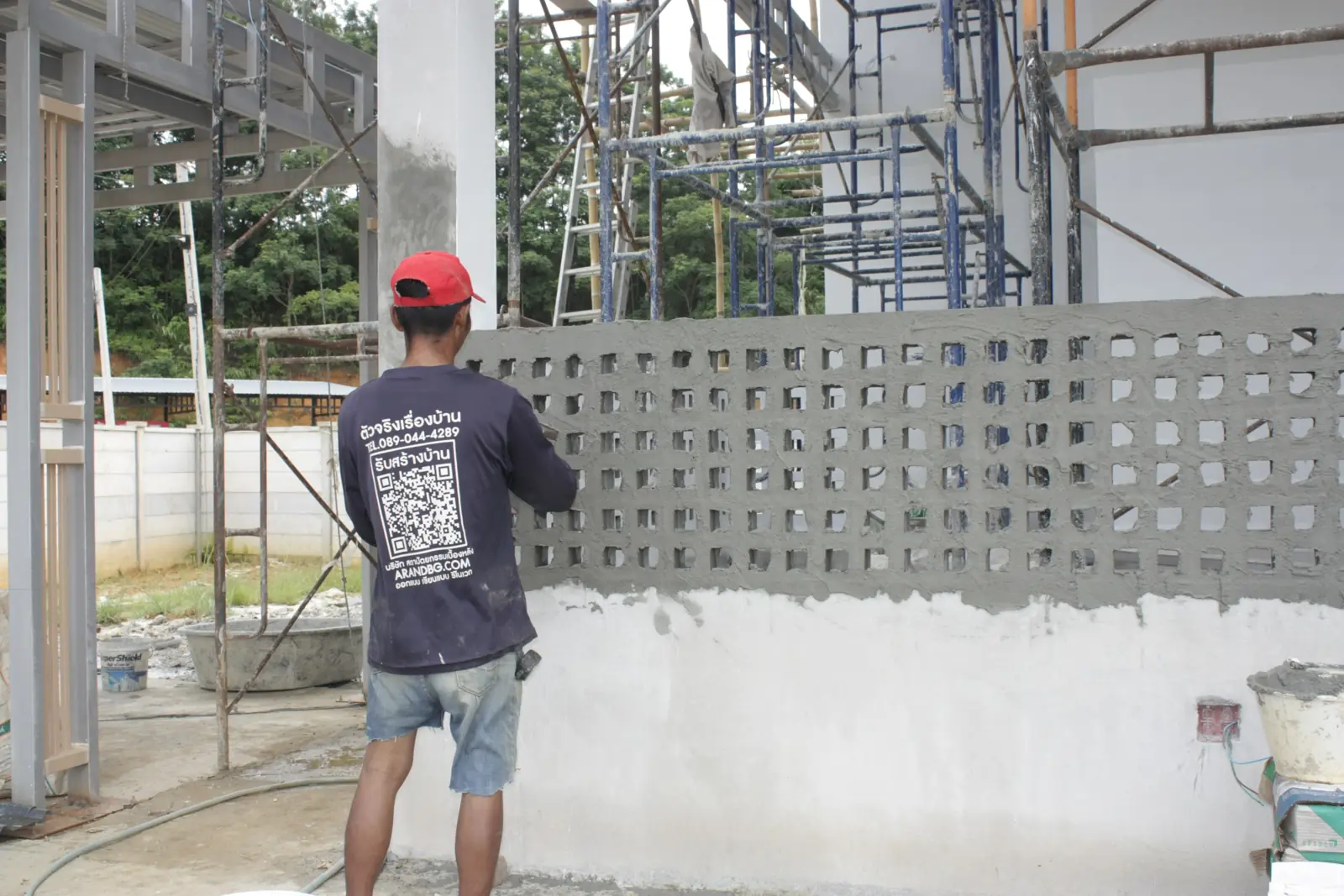

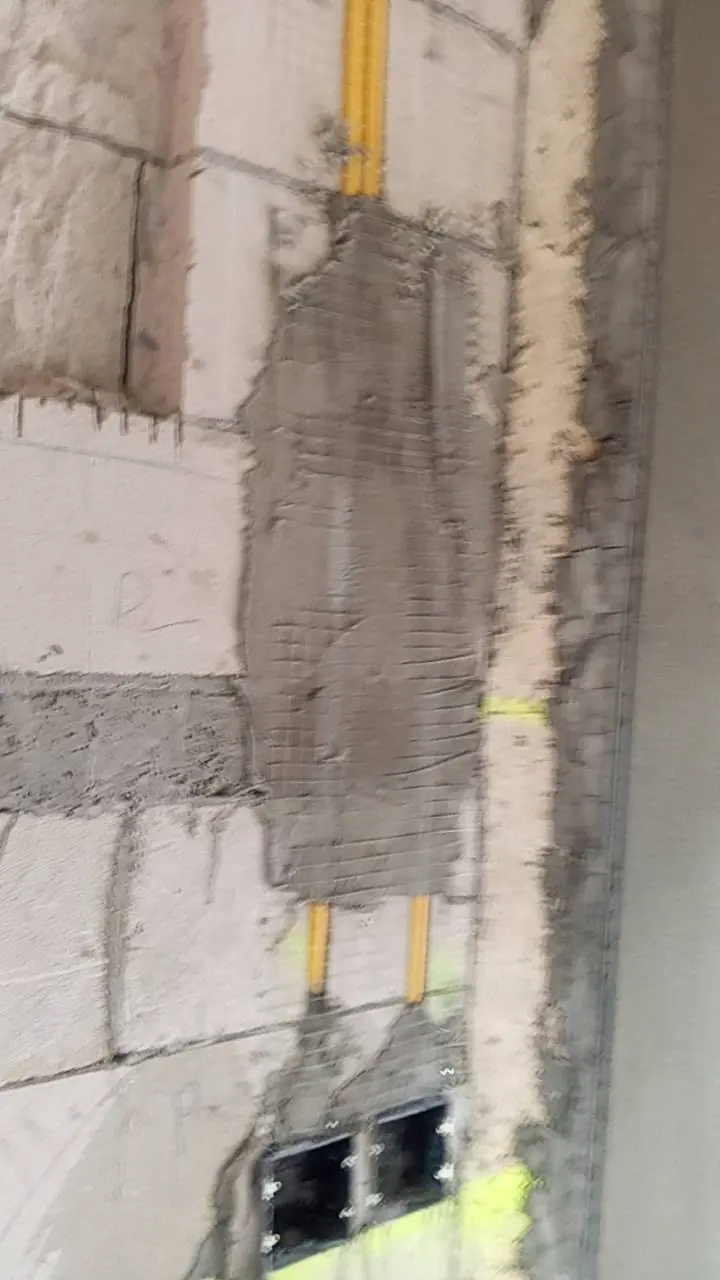

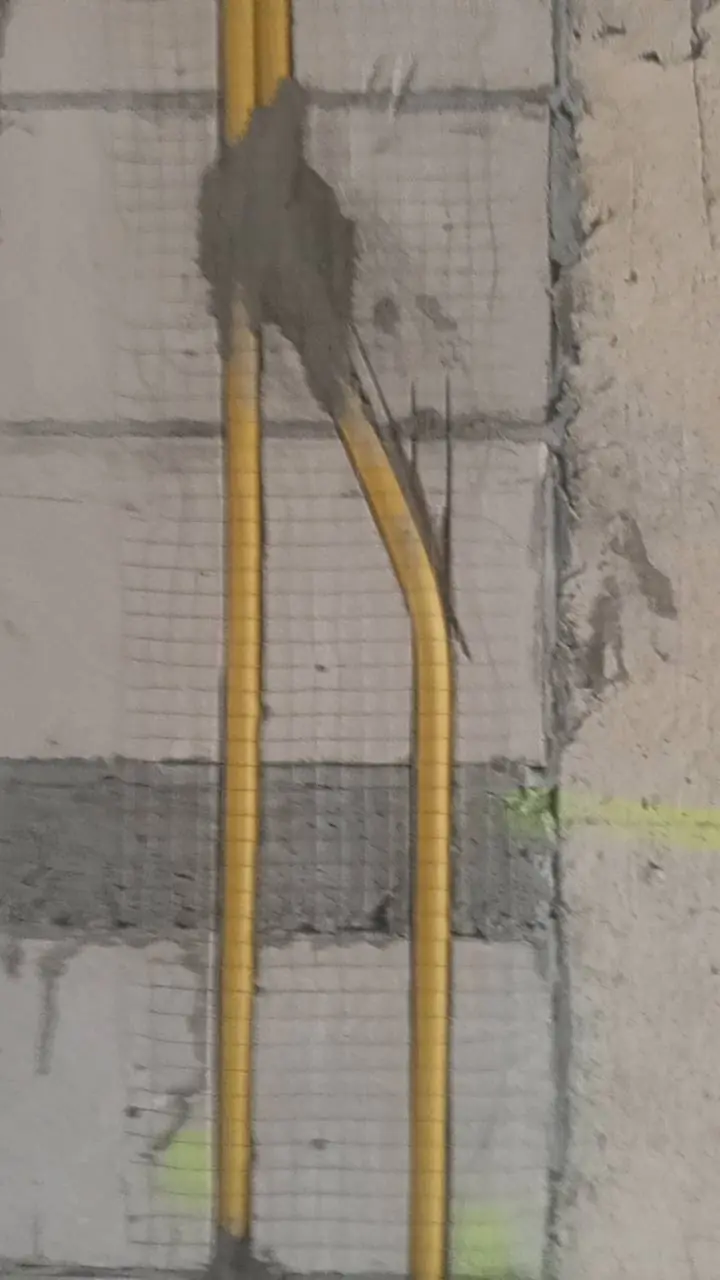

งานที่ถูกปิดทับไปแล้วตาข่ายกันร้าวตามรอยต่อผนังกับเสาและแนวท่อ จับเซี้ยมให้ได้ดิ่งก่อนฉาบ ตรวจซ้ำทุกห้อง

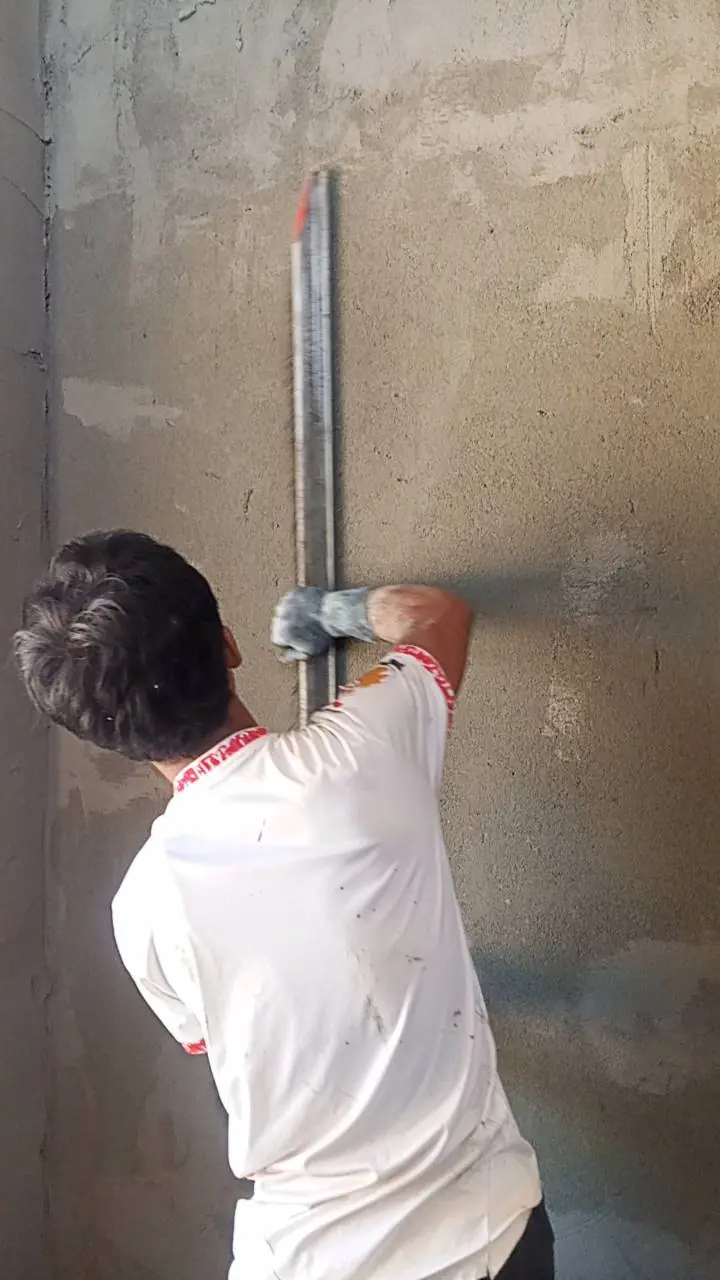

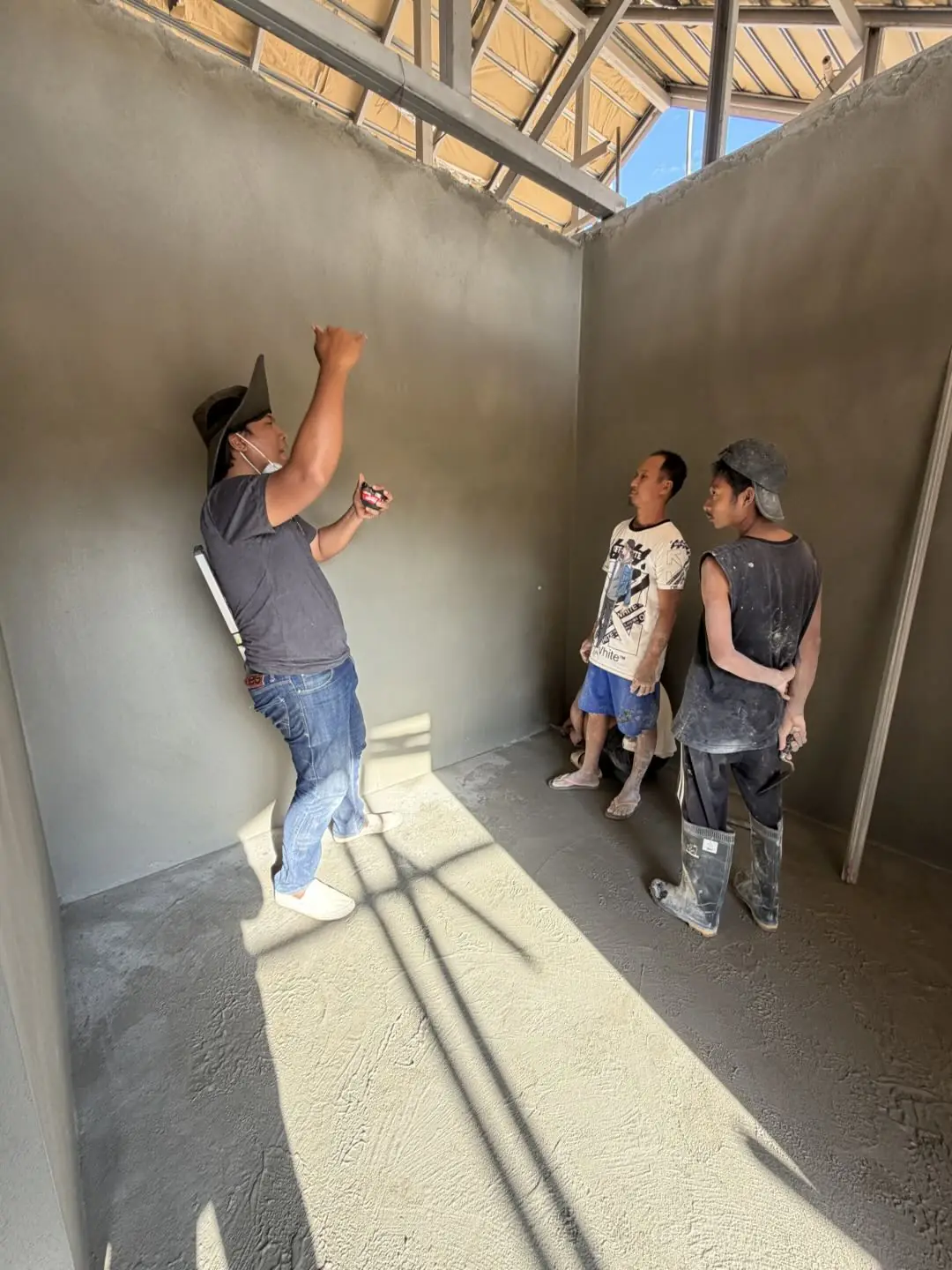

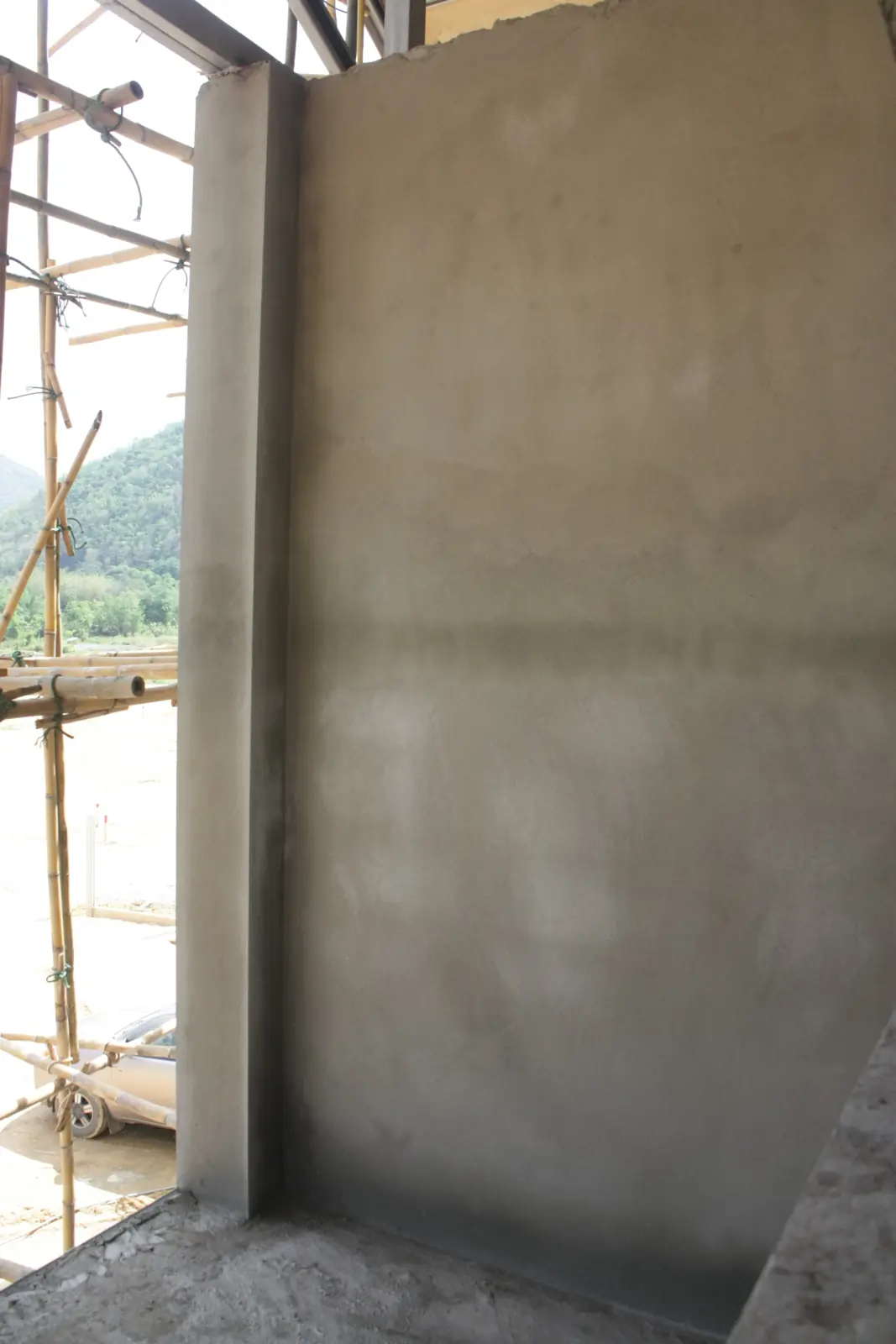

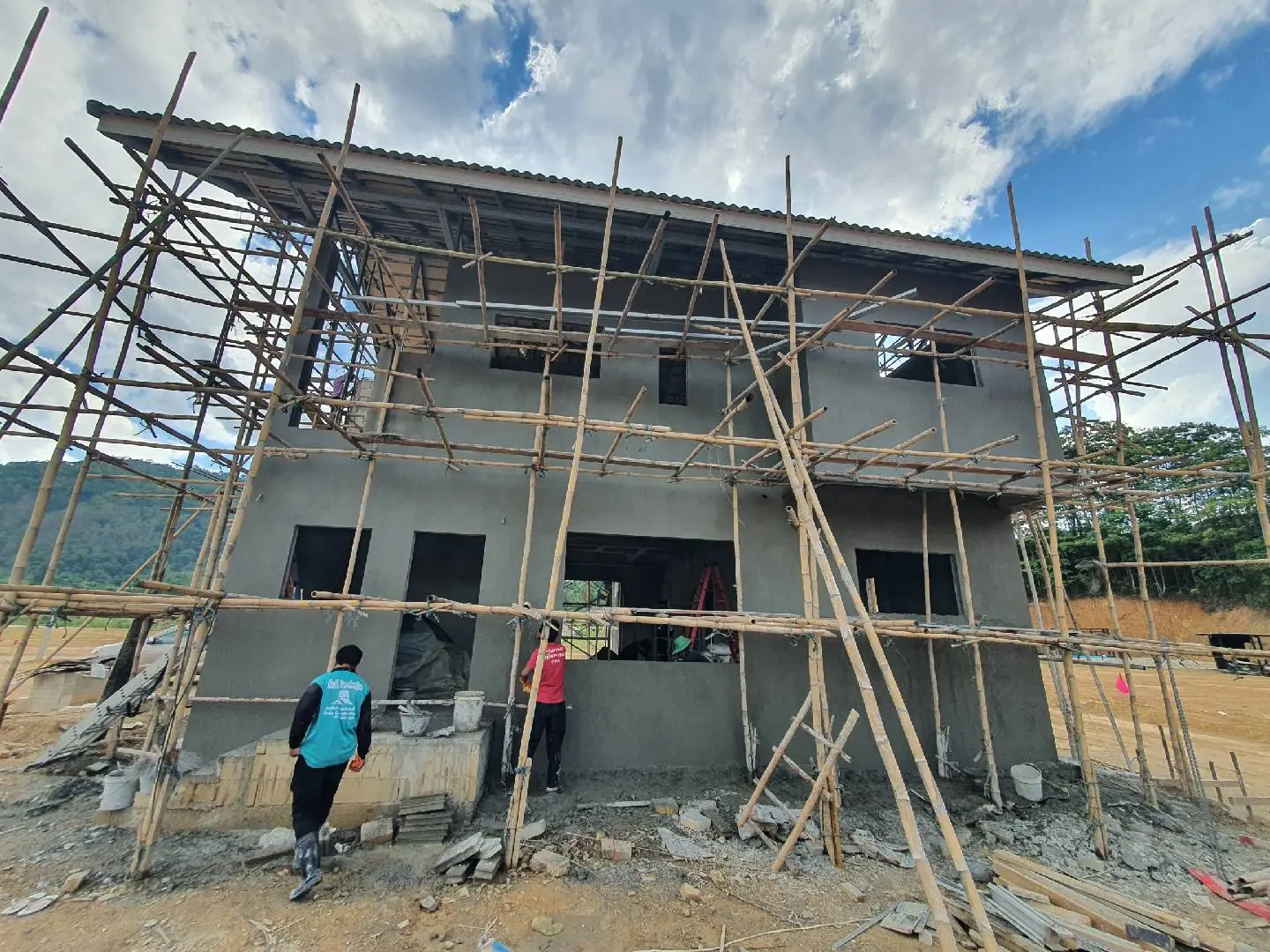

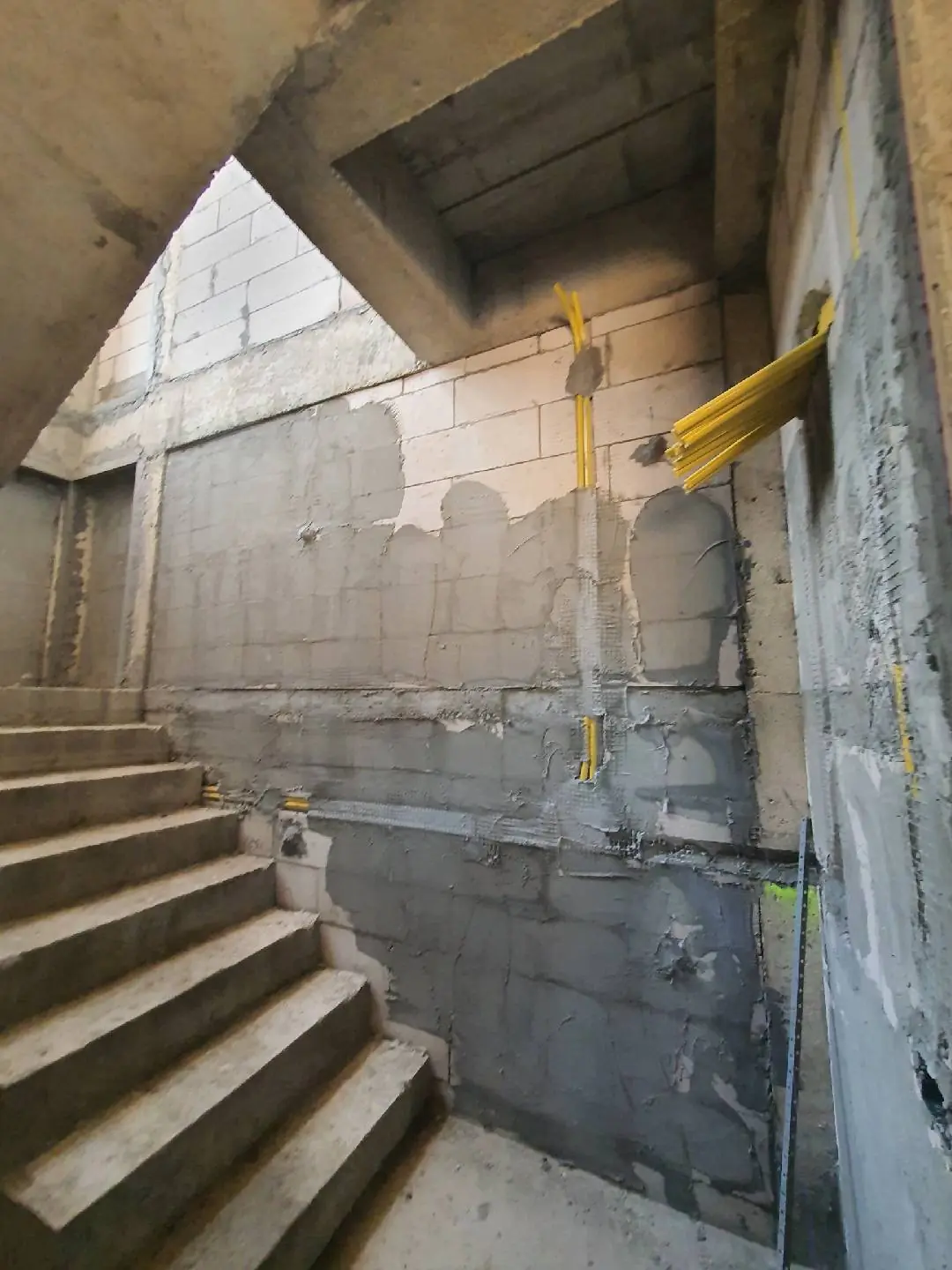

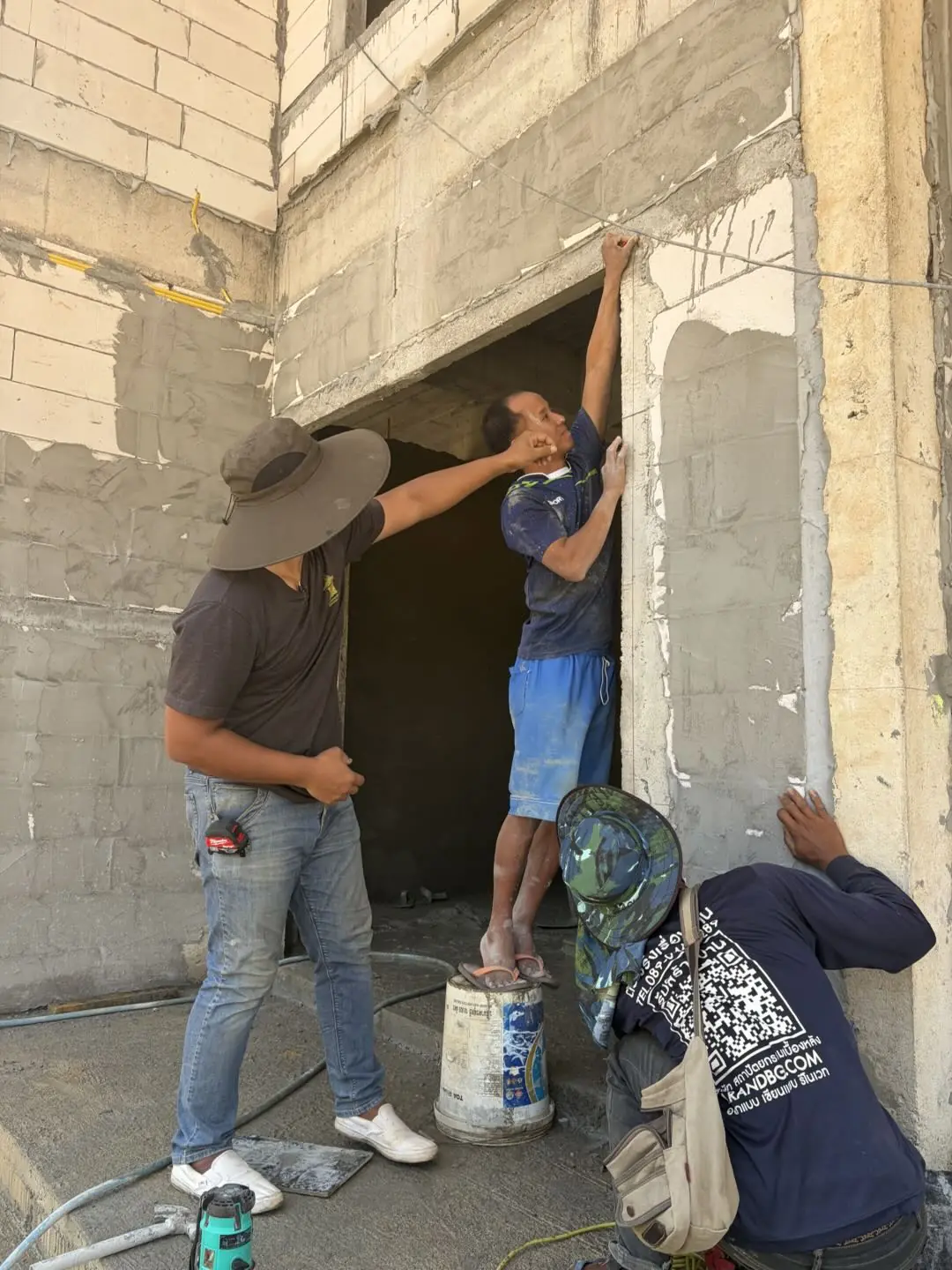

ฉาบผนัง

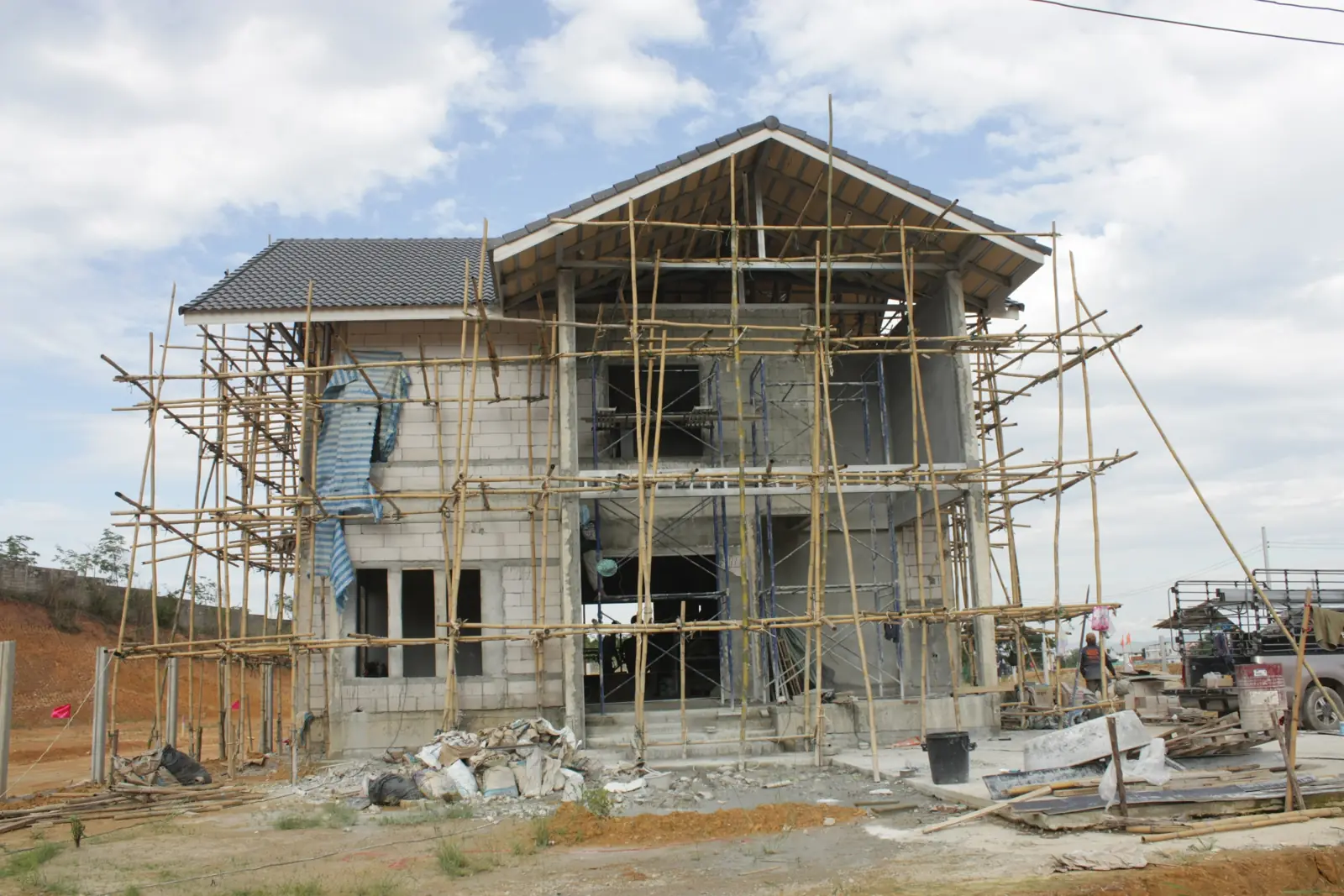

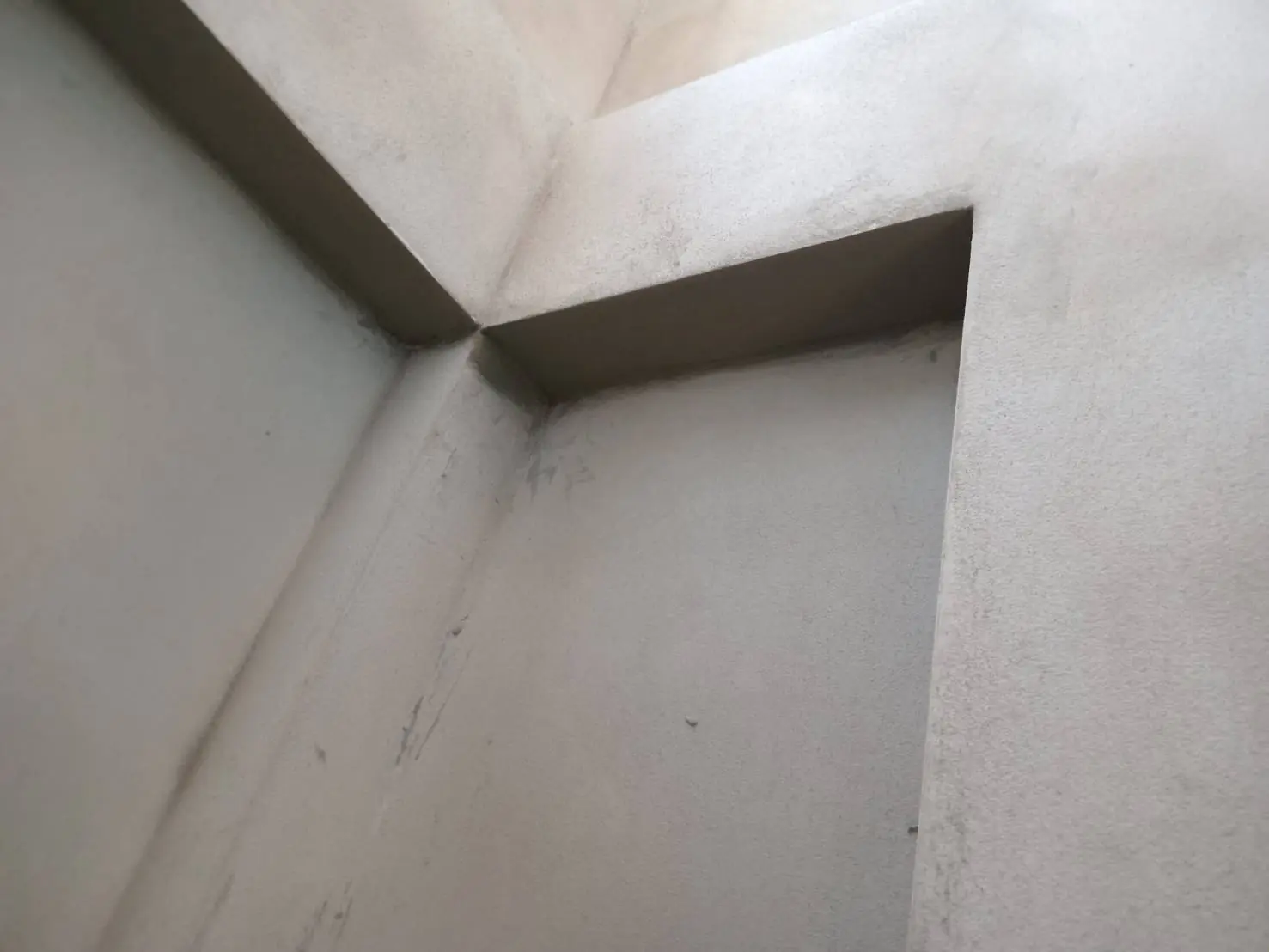

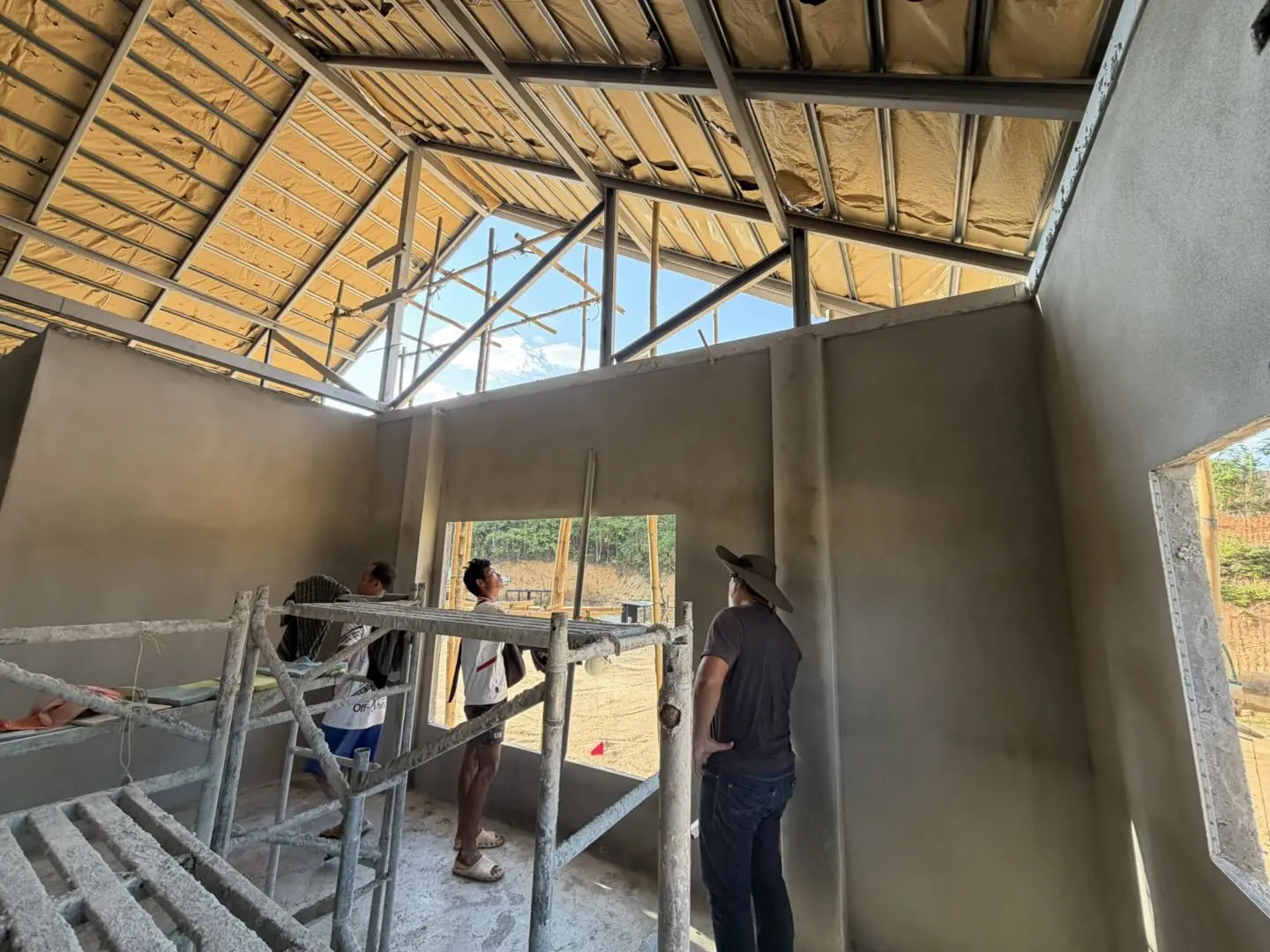

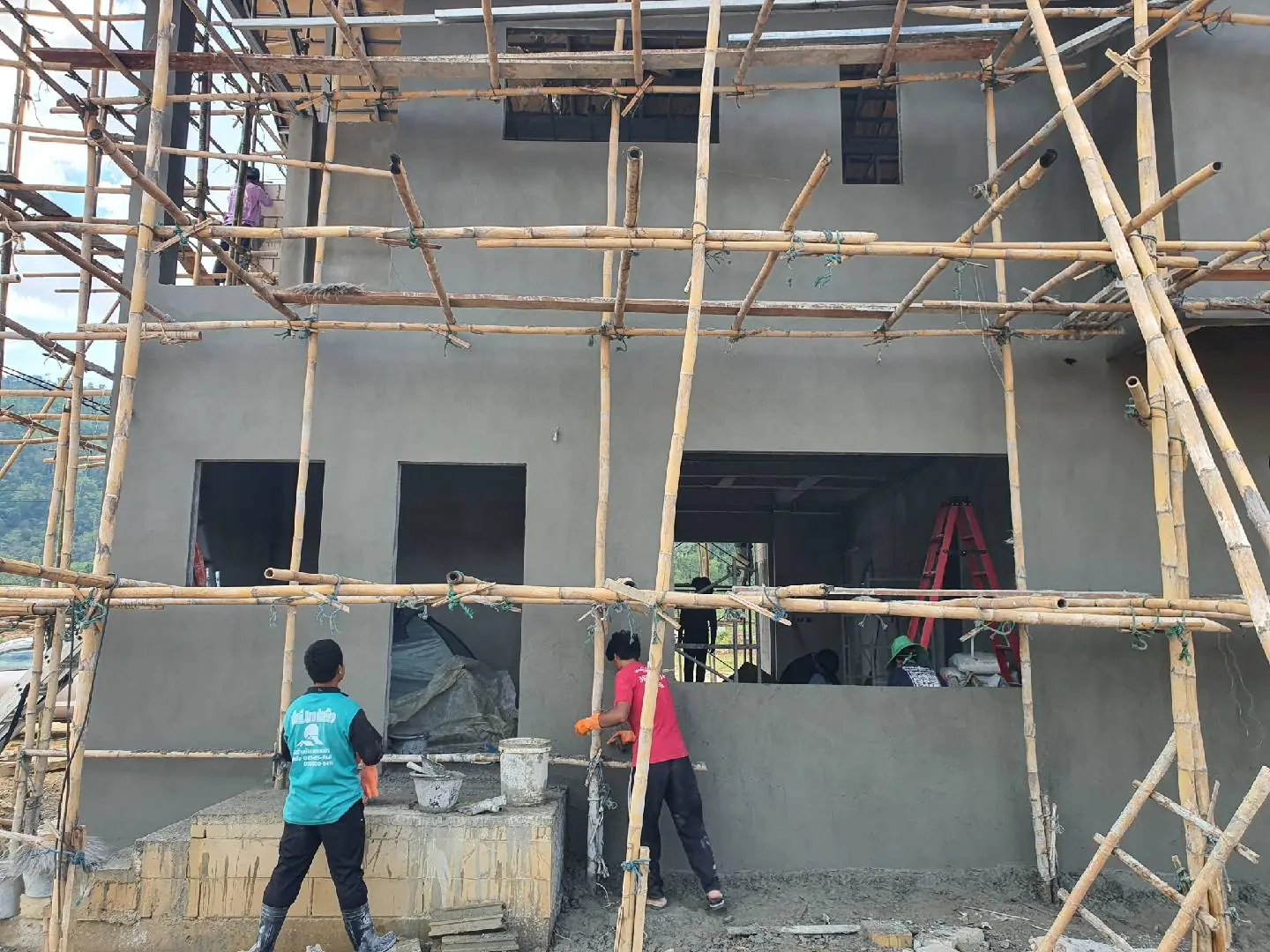

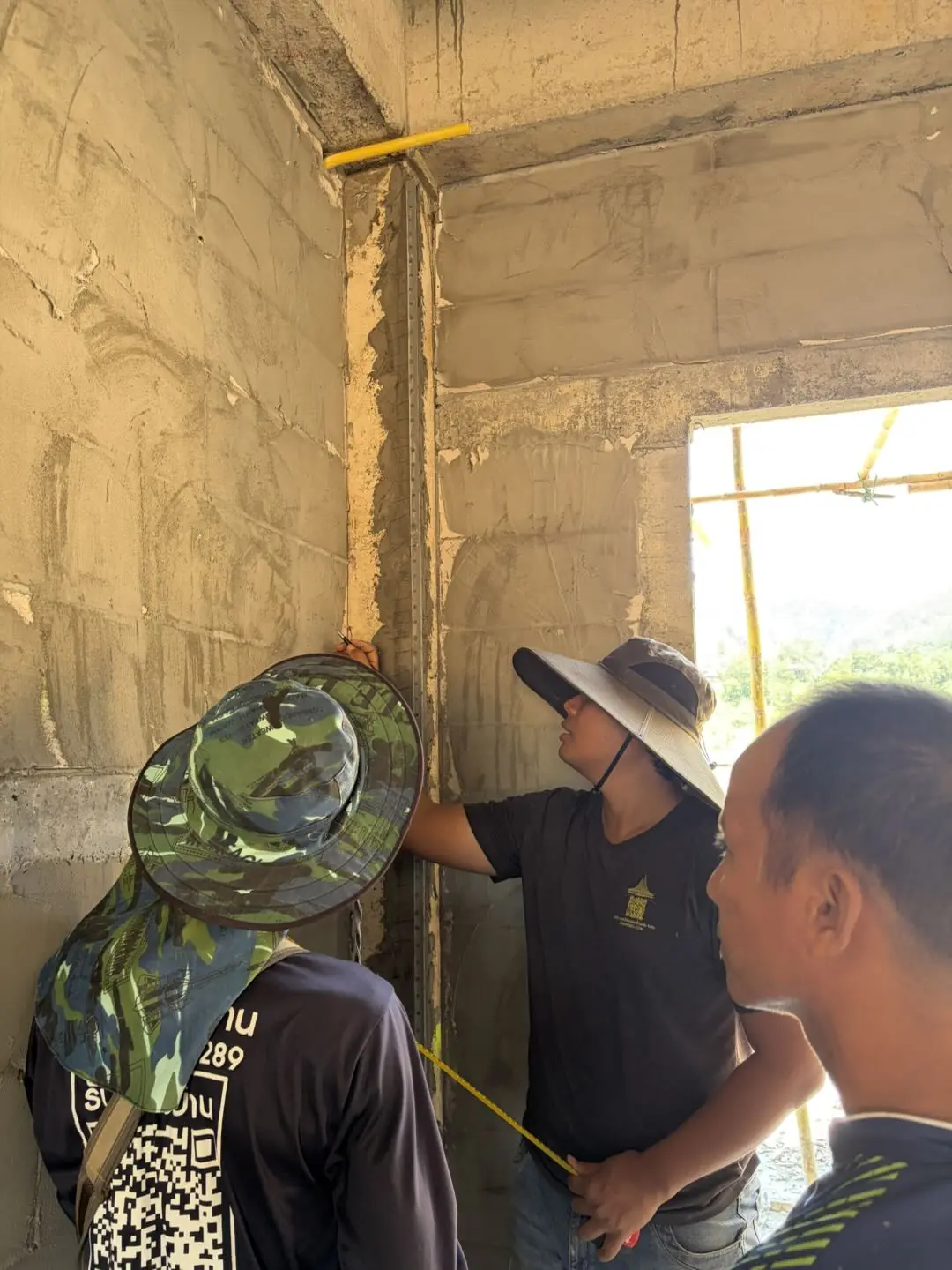

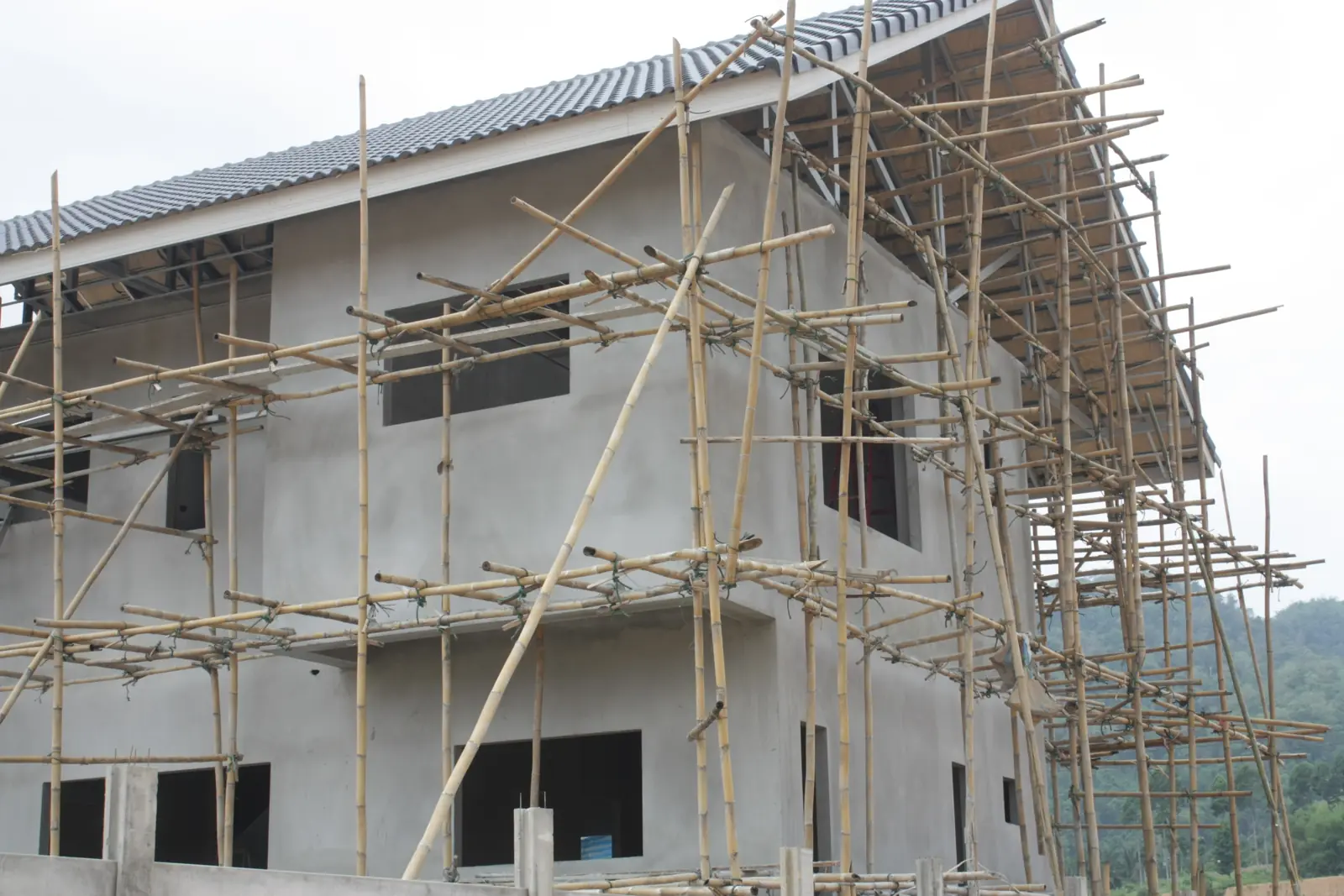

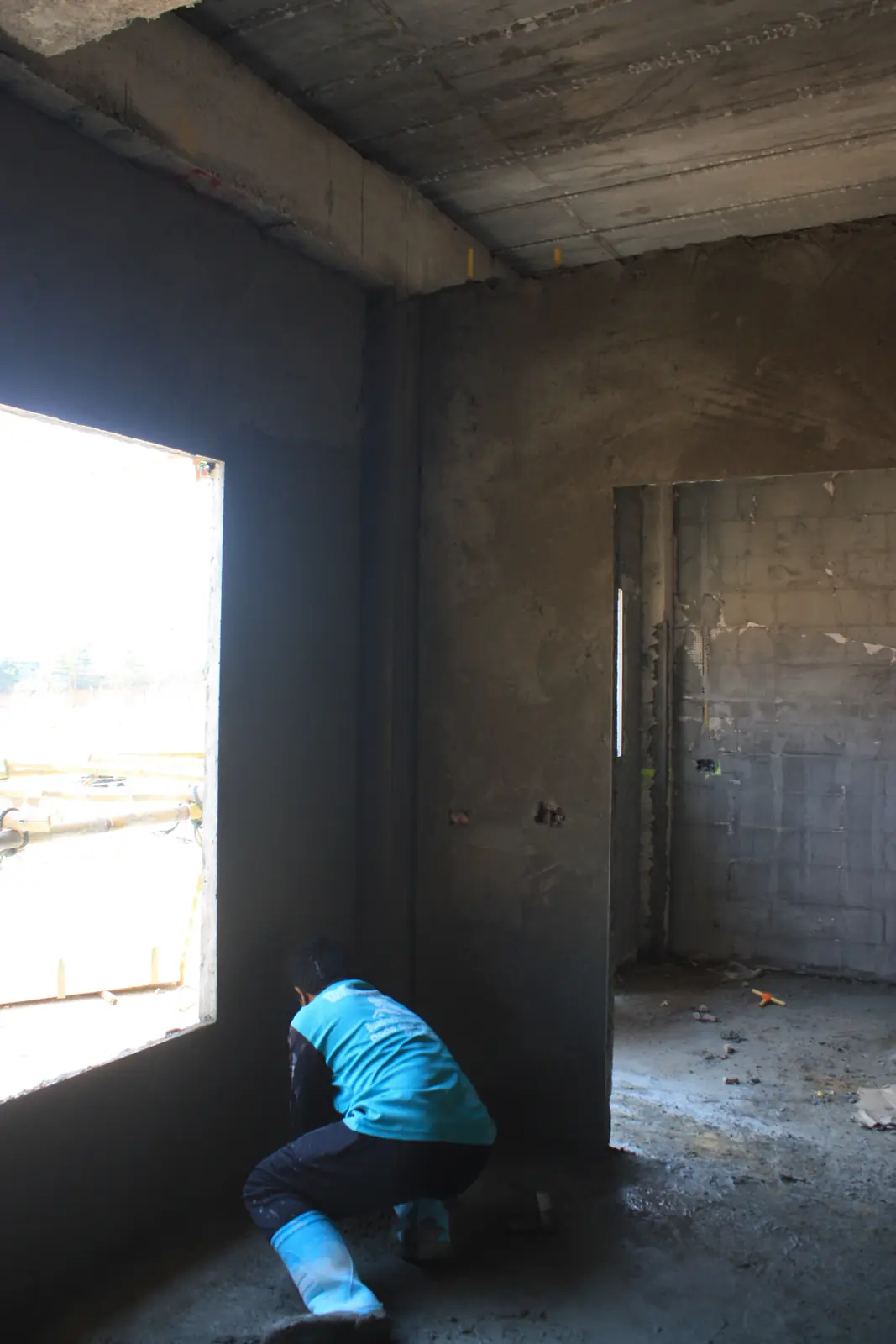

ฉาบปิดผนังทั้งหลังทั้งภายในและภายนอก ถึงขั้นนี้คือภาพล่าสุดที่บันทึกไว้

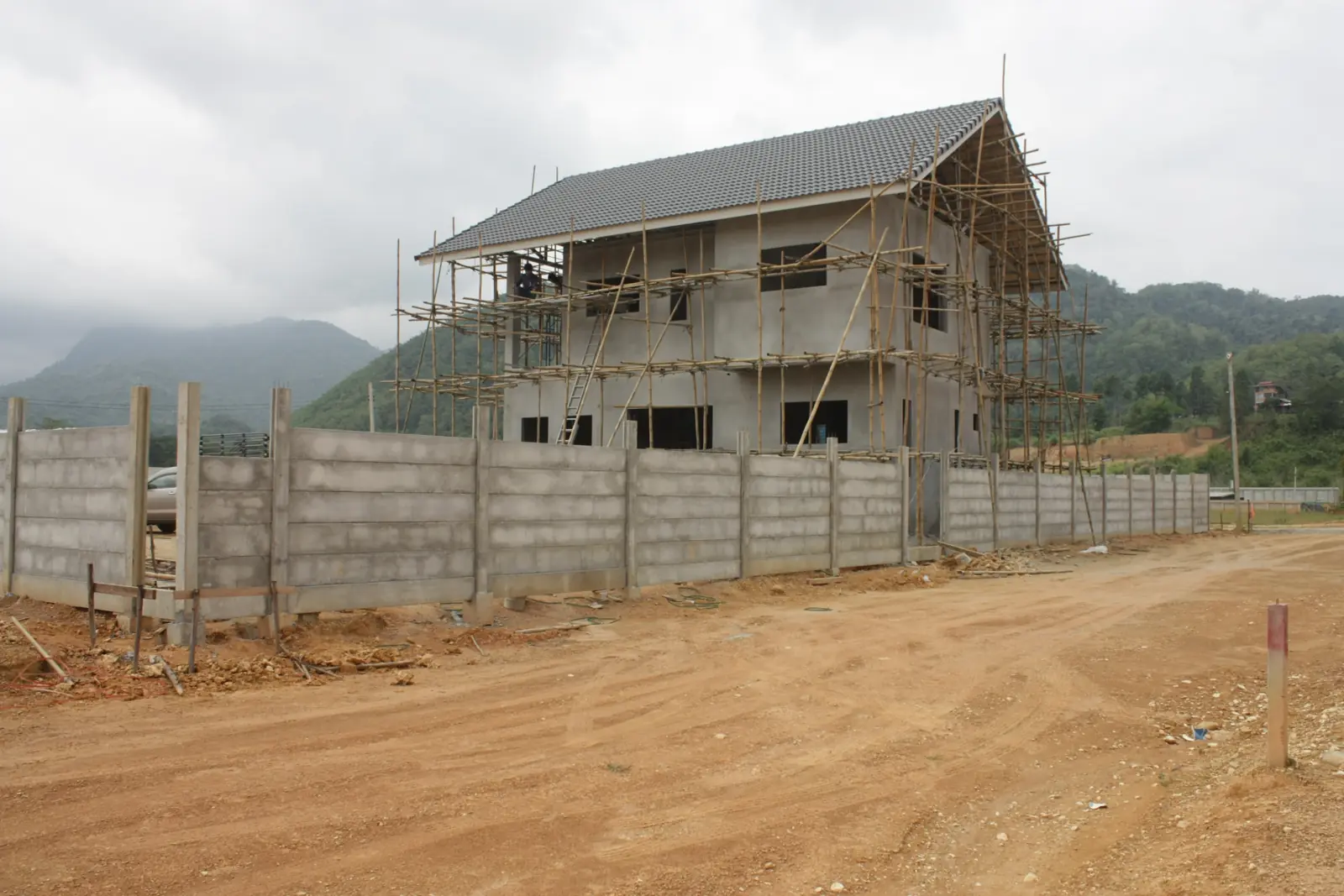

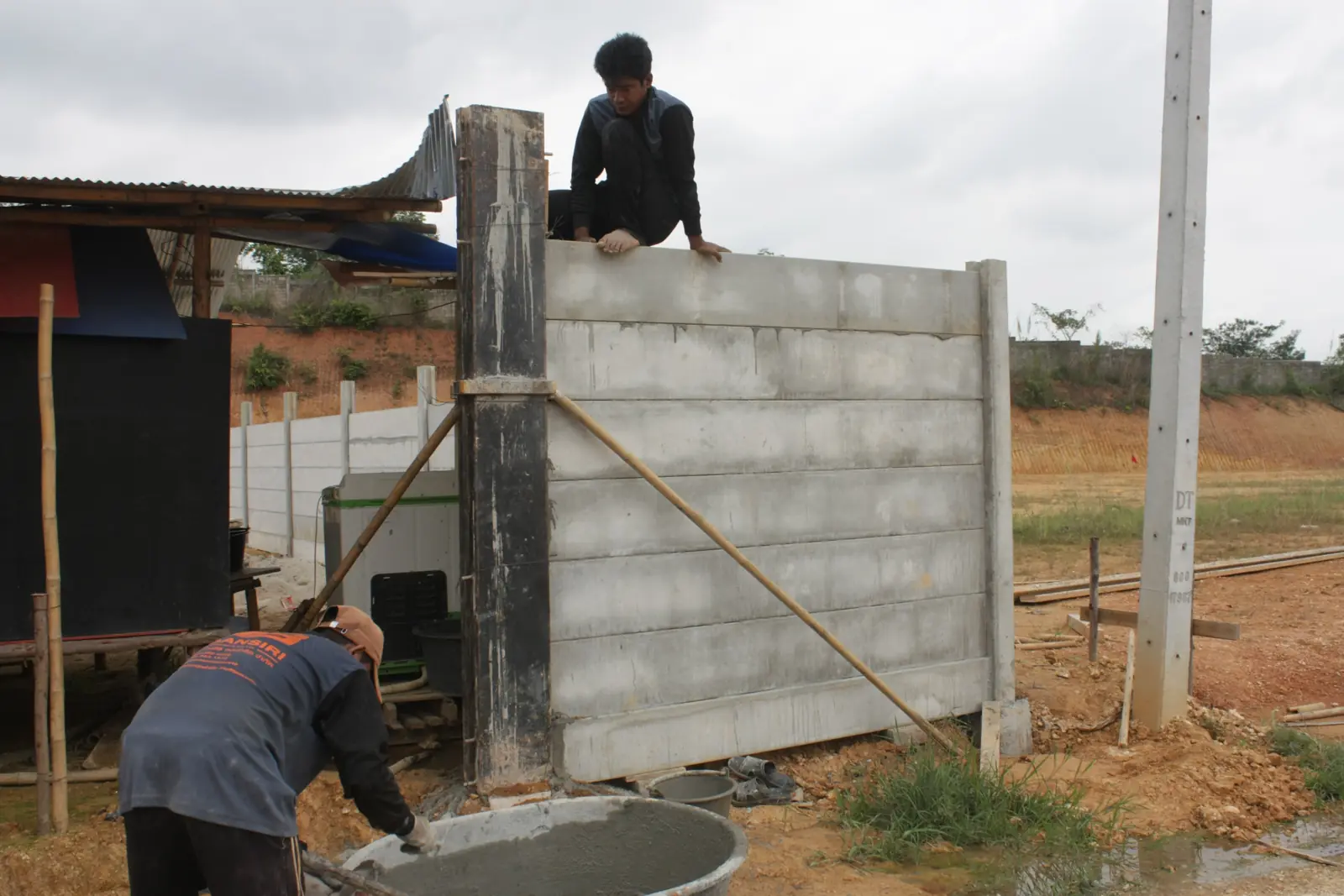

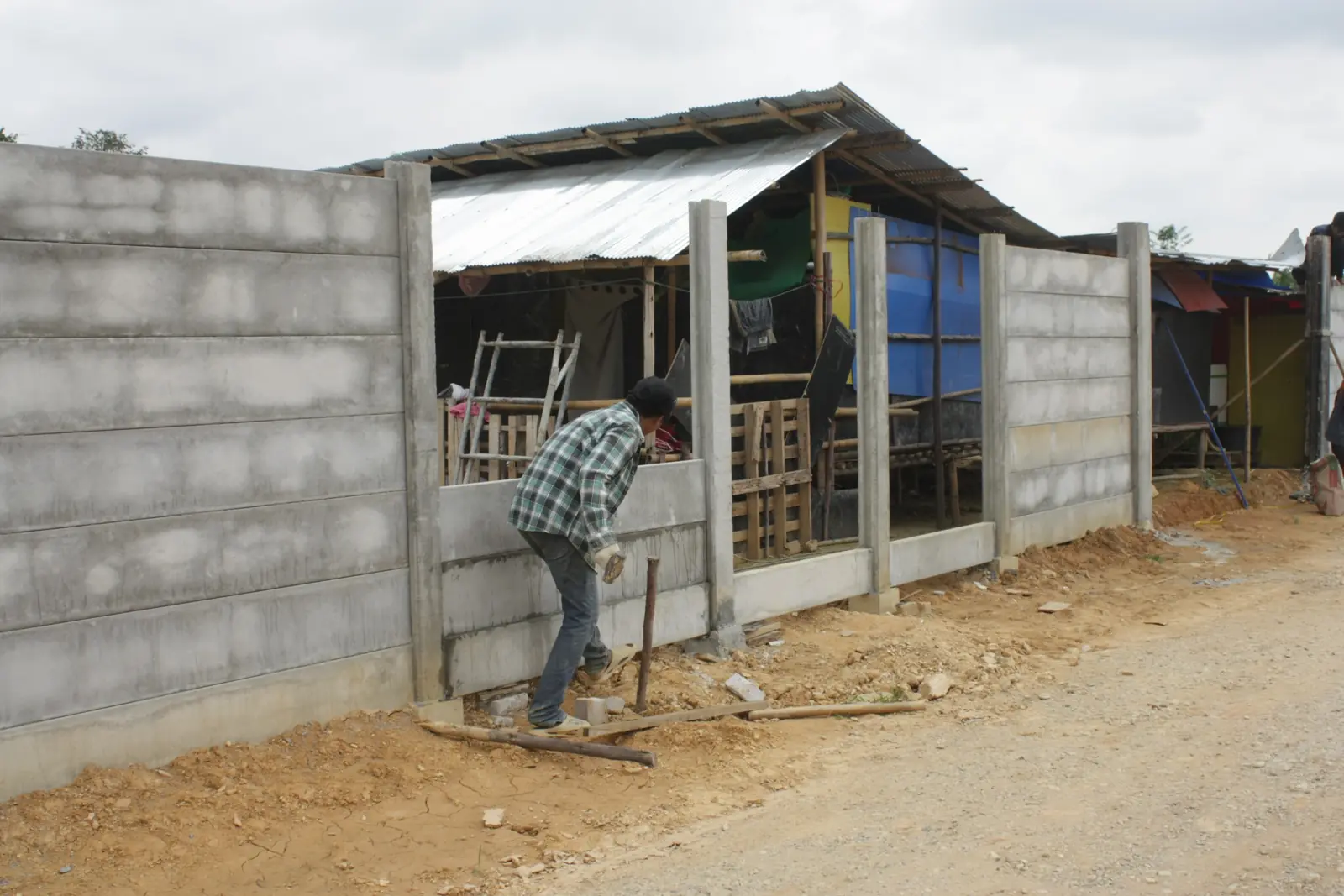

งานรั้วรอบที่ดิน

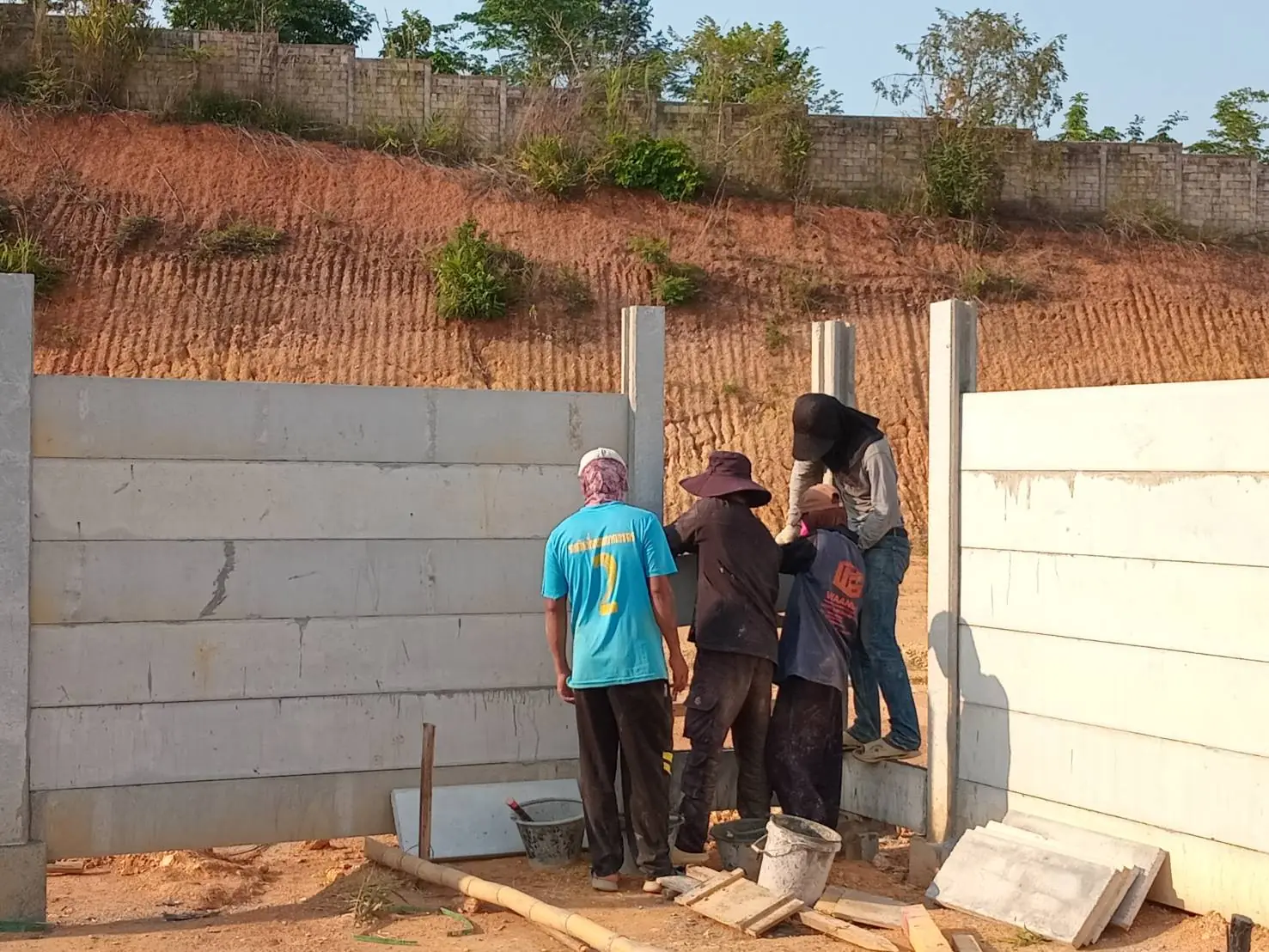

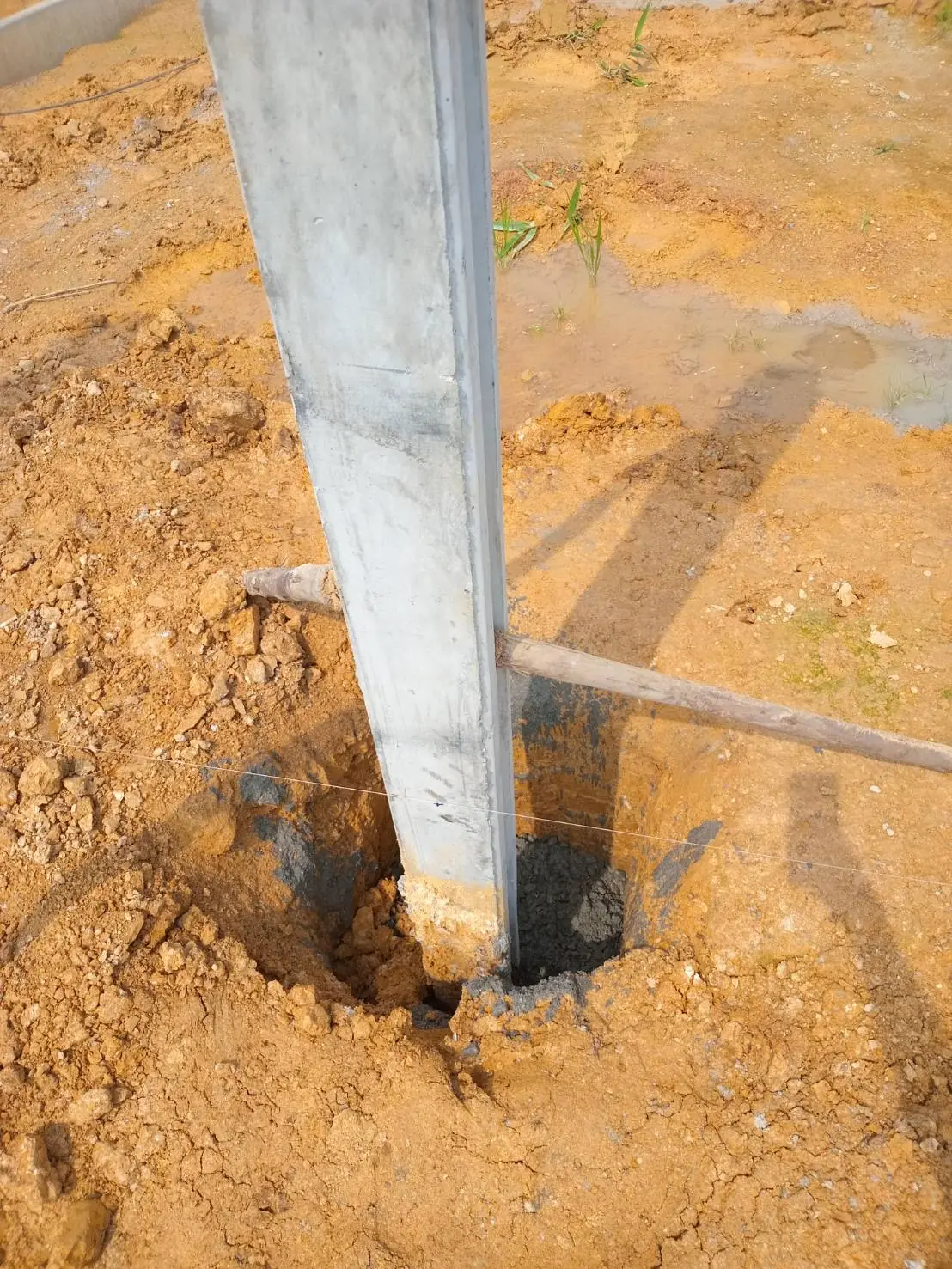

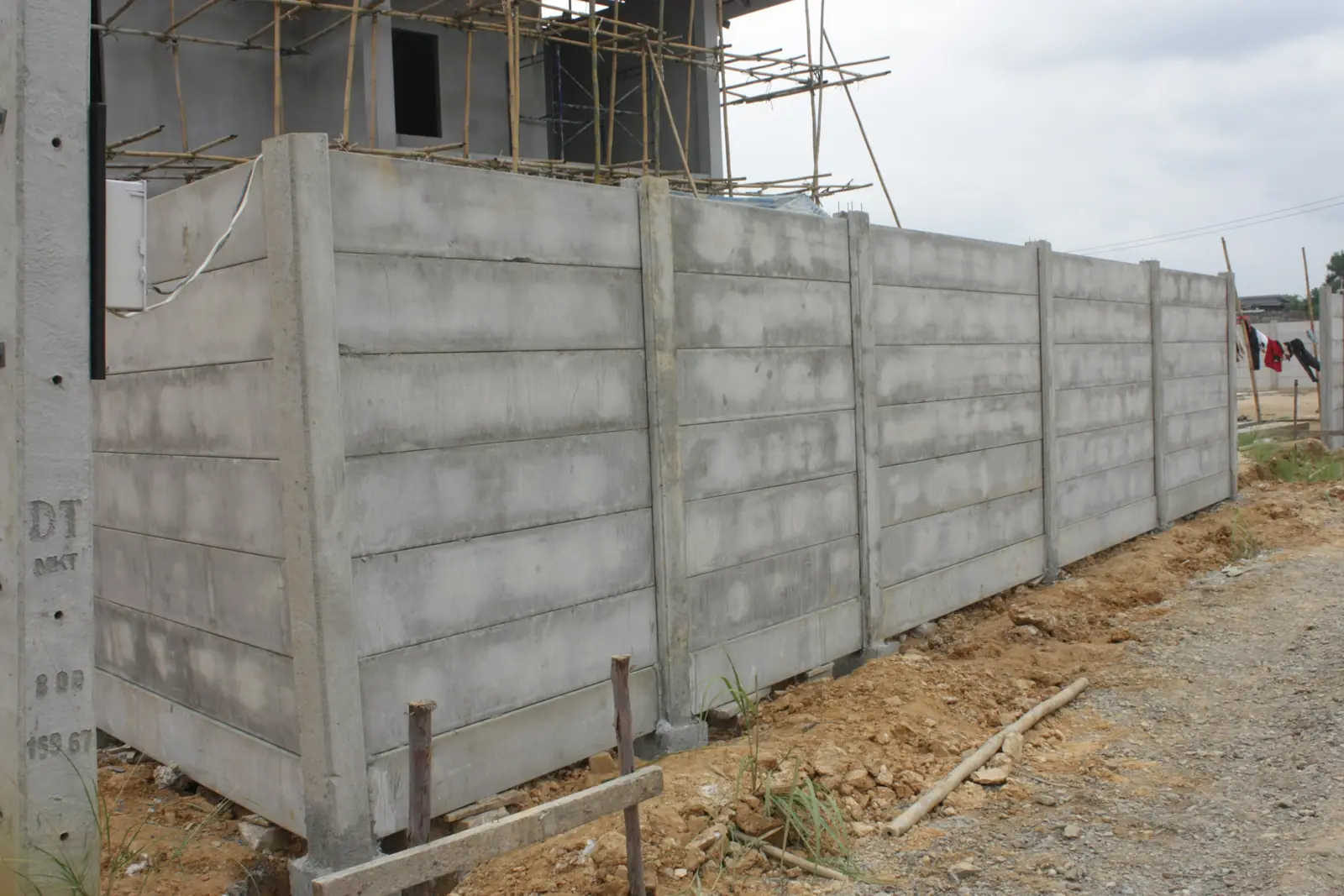

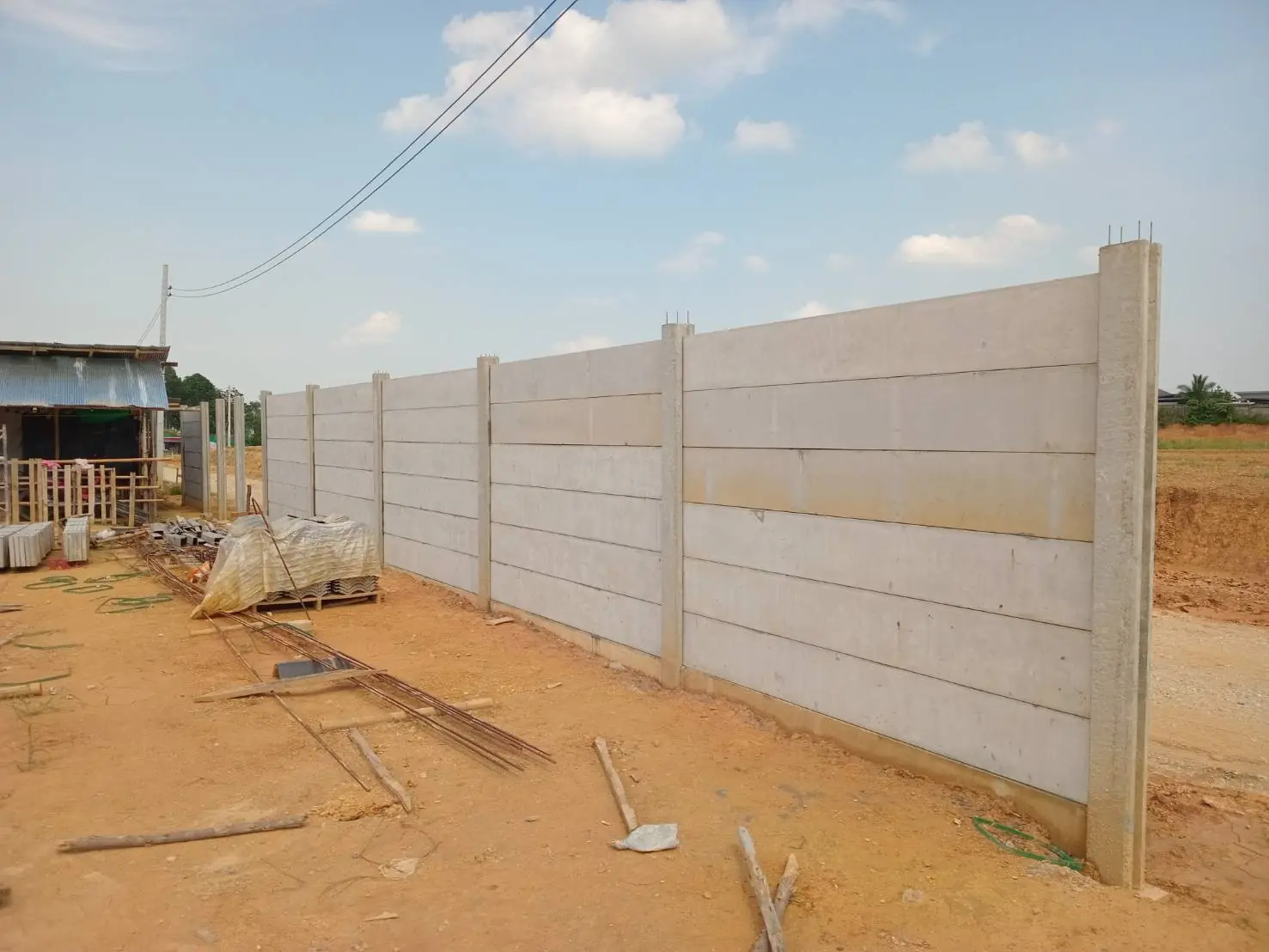

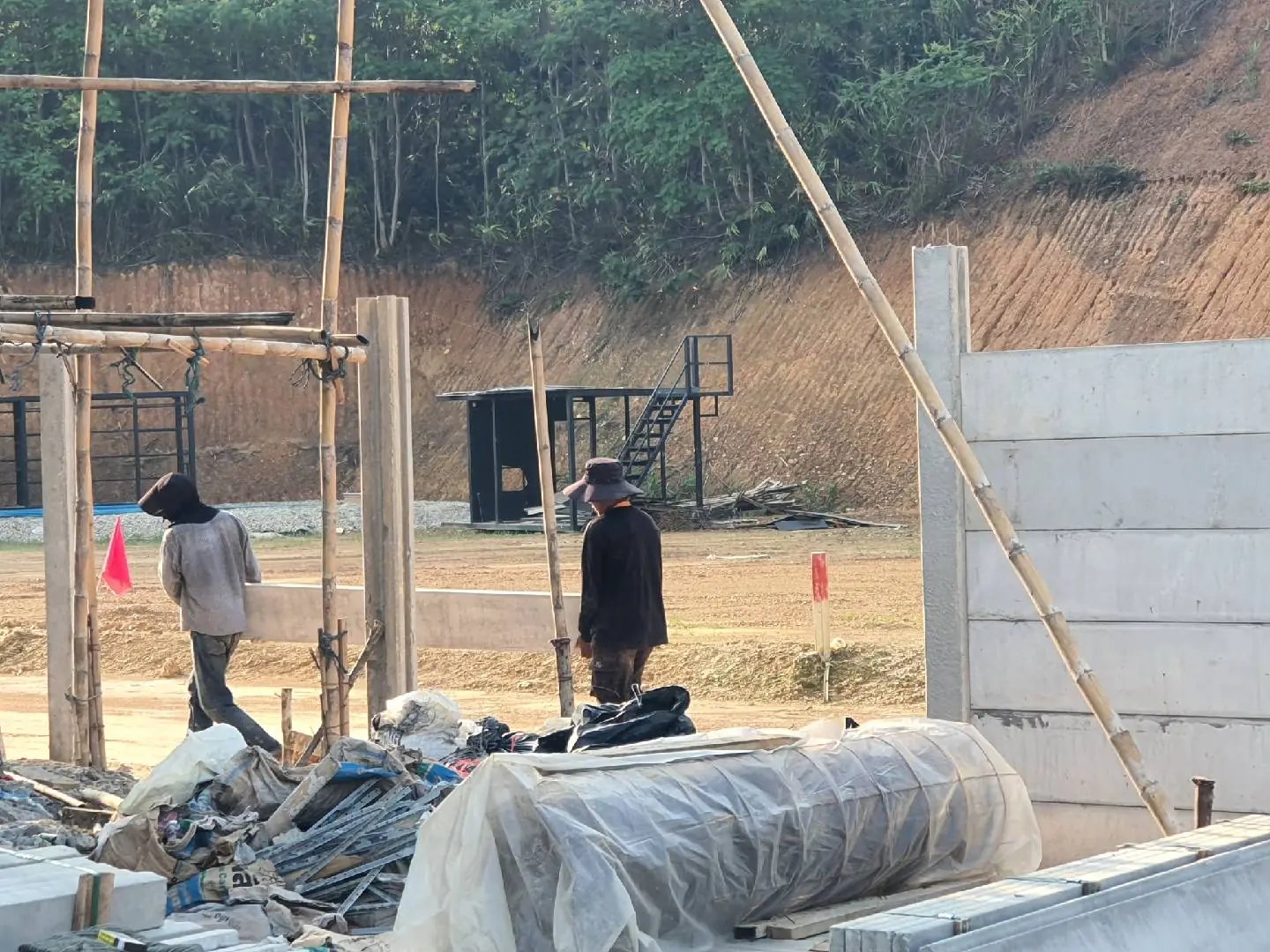

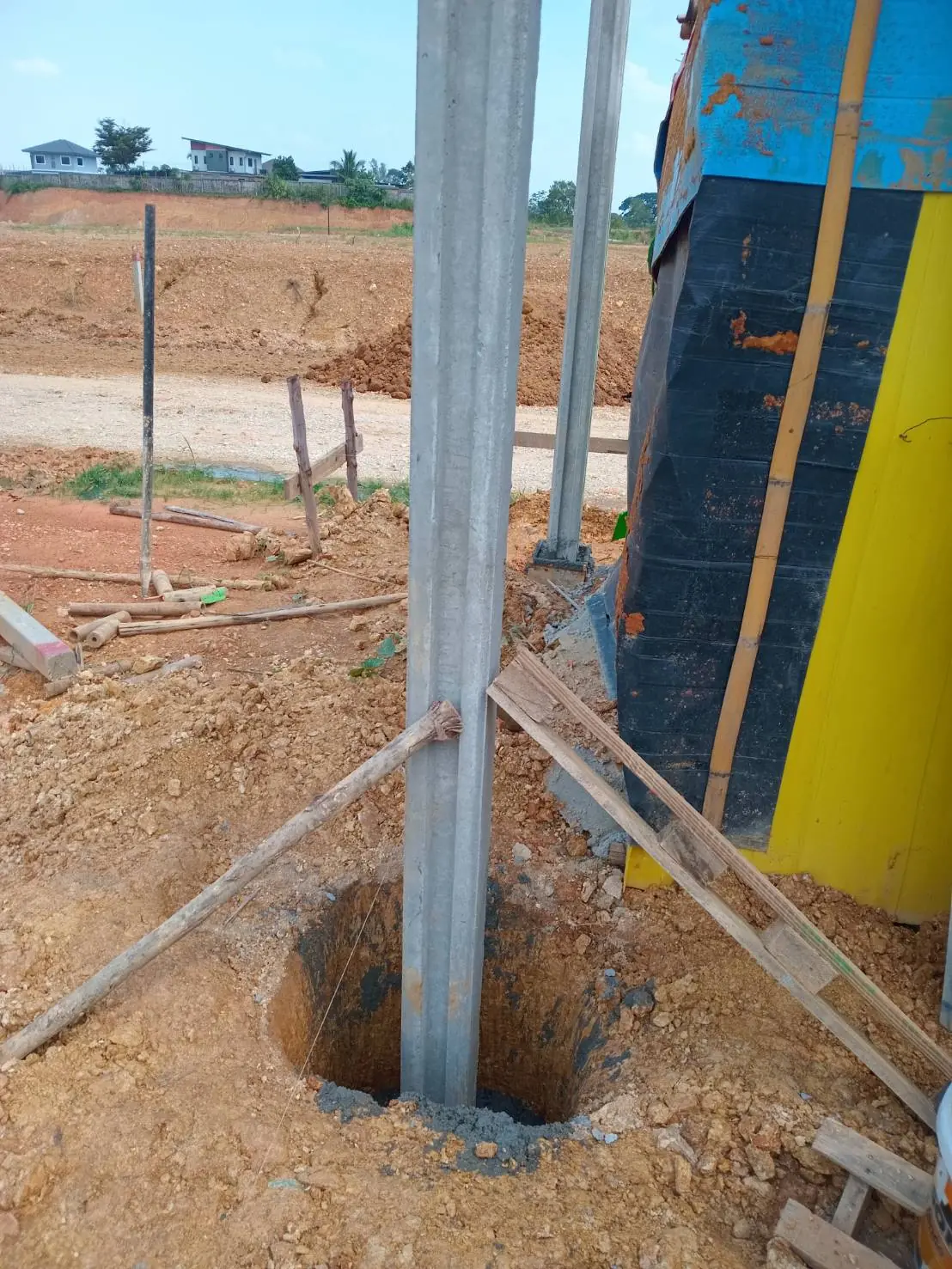

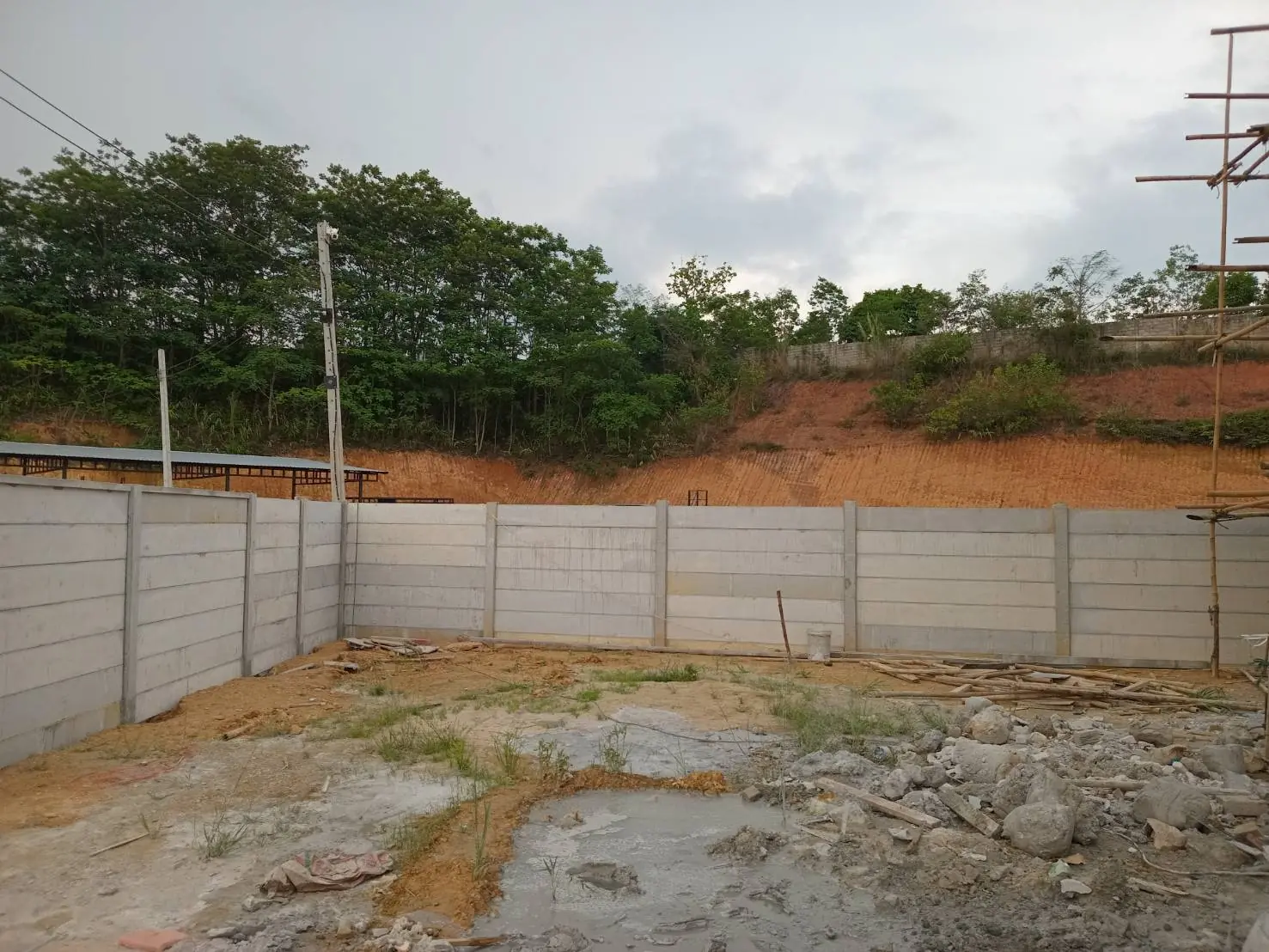

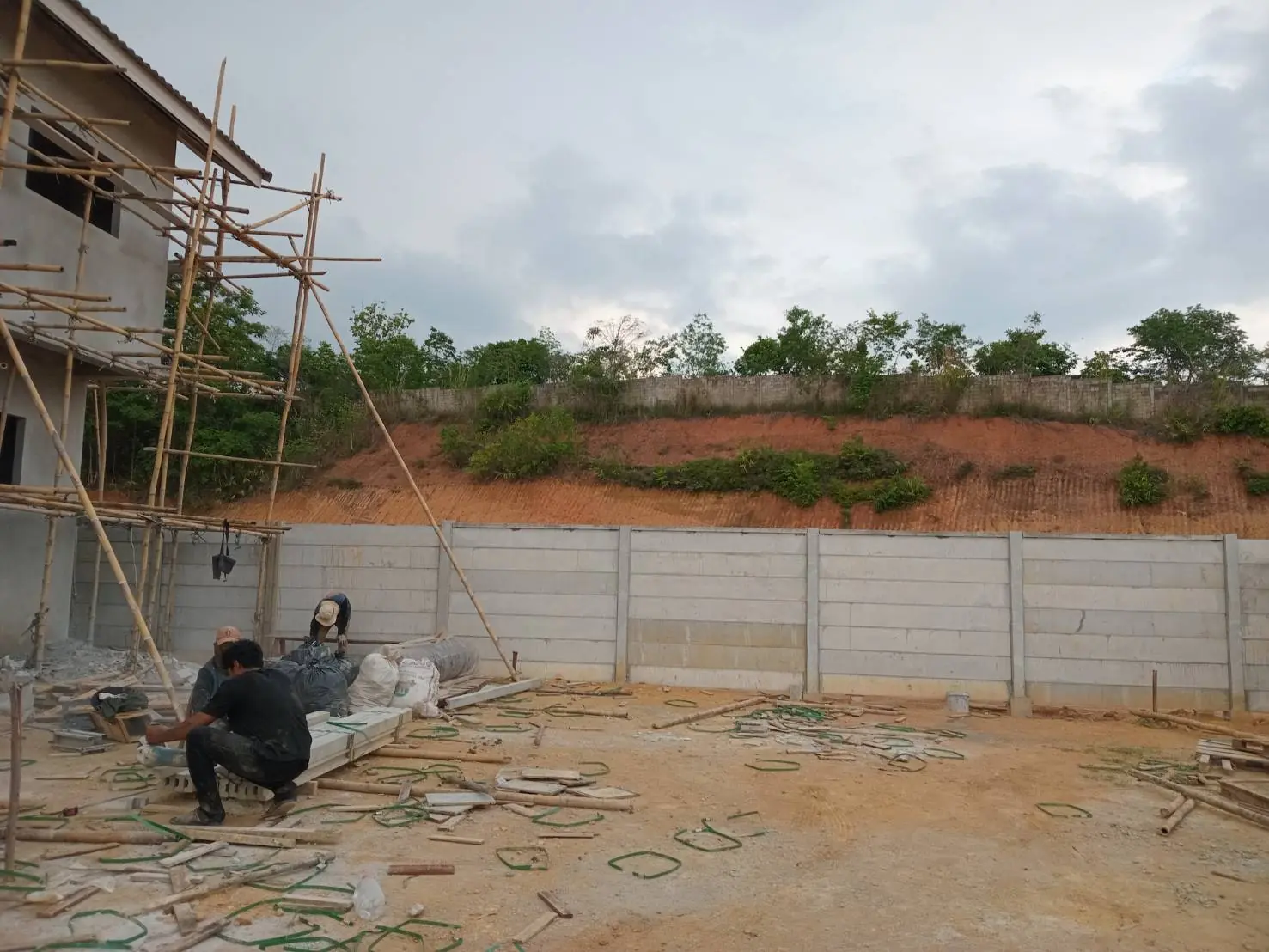

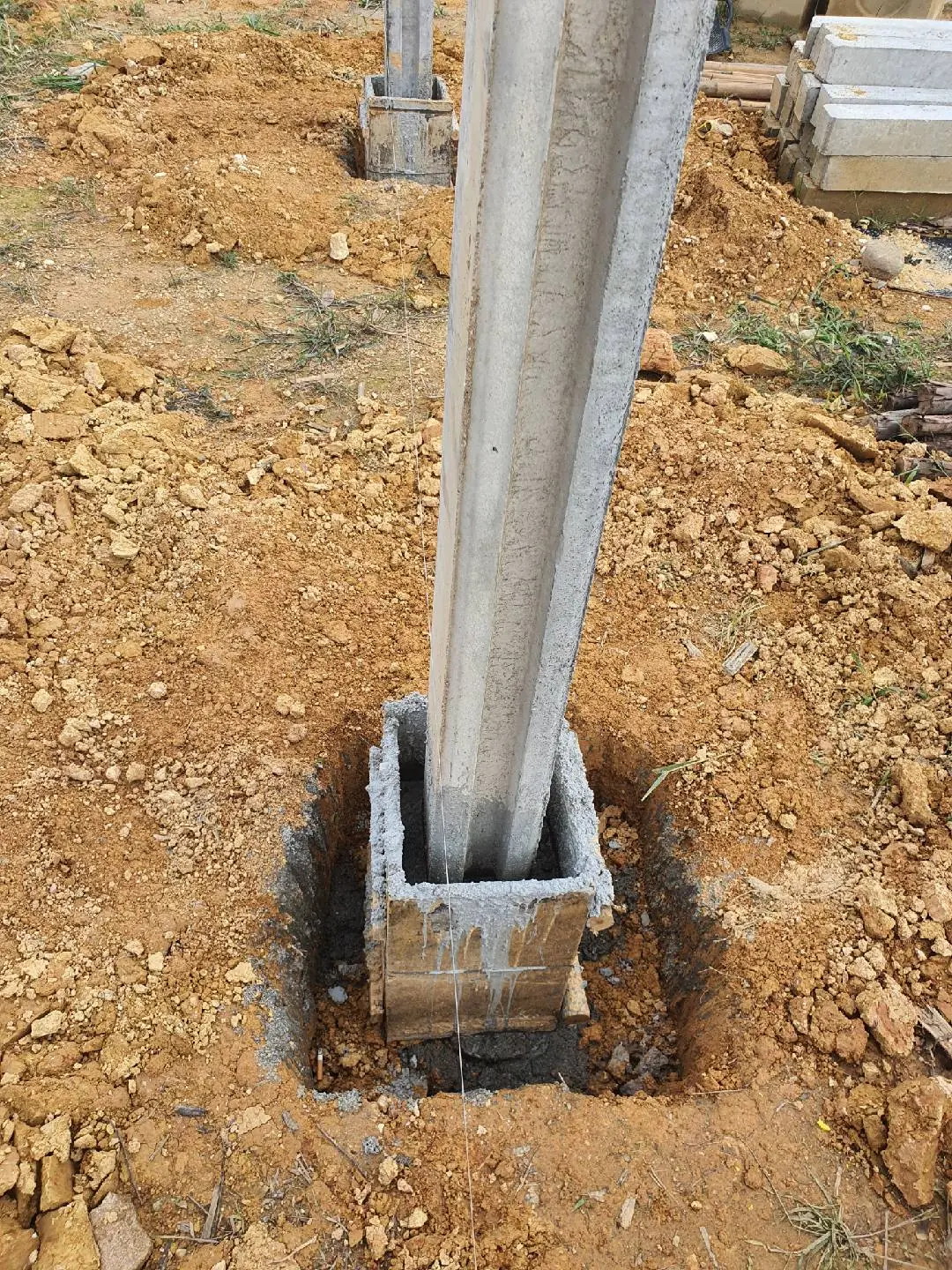

รั้วแผ่นคอนกรีตสำเร็จ ฝังเสาลงหลุมแล้วเสียบแผ่นทีละช่วง

บ้านของคุณก็บันทึกแบบนี้ได้
อยากเห็นบ้านตัวเองถูกบันทึกไว้ทุกขั้นแบบนี้ไหม?
ทุกหลังที่เราสร้าง เจ้าของบ้านจะได้เห็นงานตั้งแต่ก่อนถูกปิดทับ ไม่ต้องรอดูแค่วันส่งมอบ เล่าโจทย์ของคุณมา แล้วเรามาคุยกันว่าบ้านของคุณควรเริ่มจากตรงไหน
